١٥ ديسمبر ٢٠٢٥
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

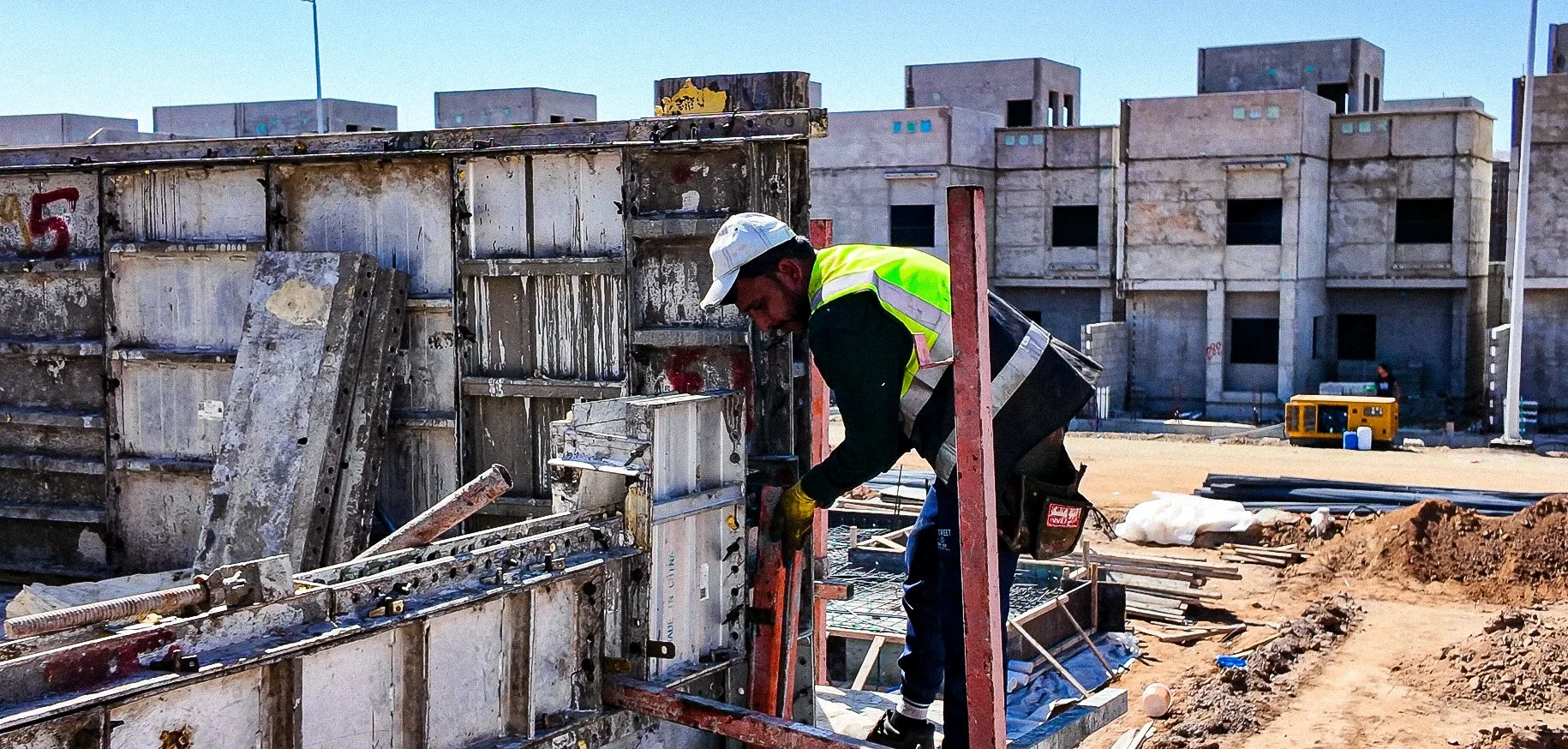

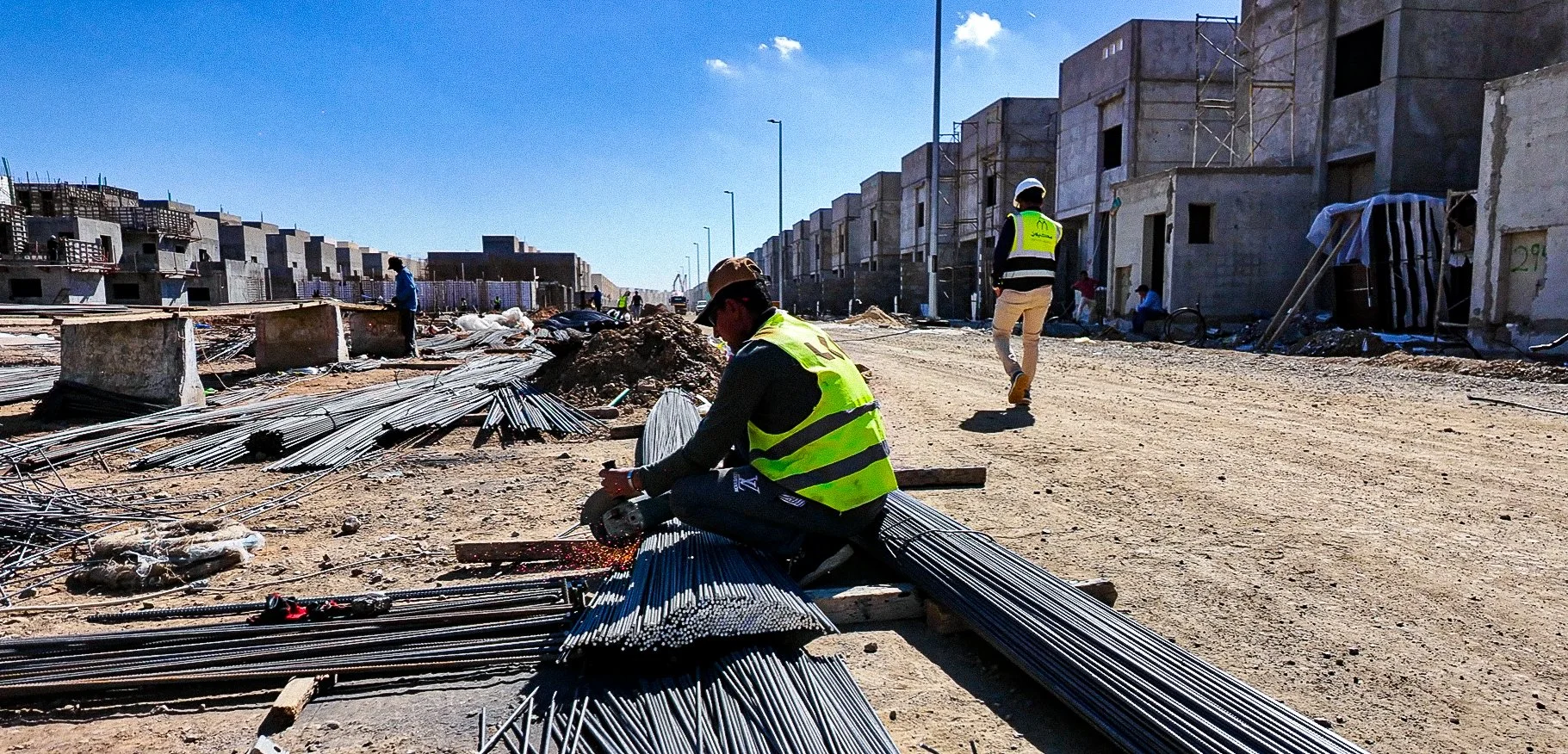

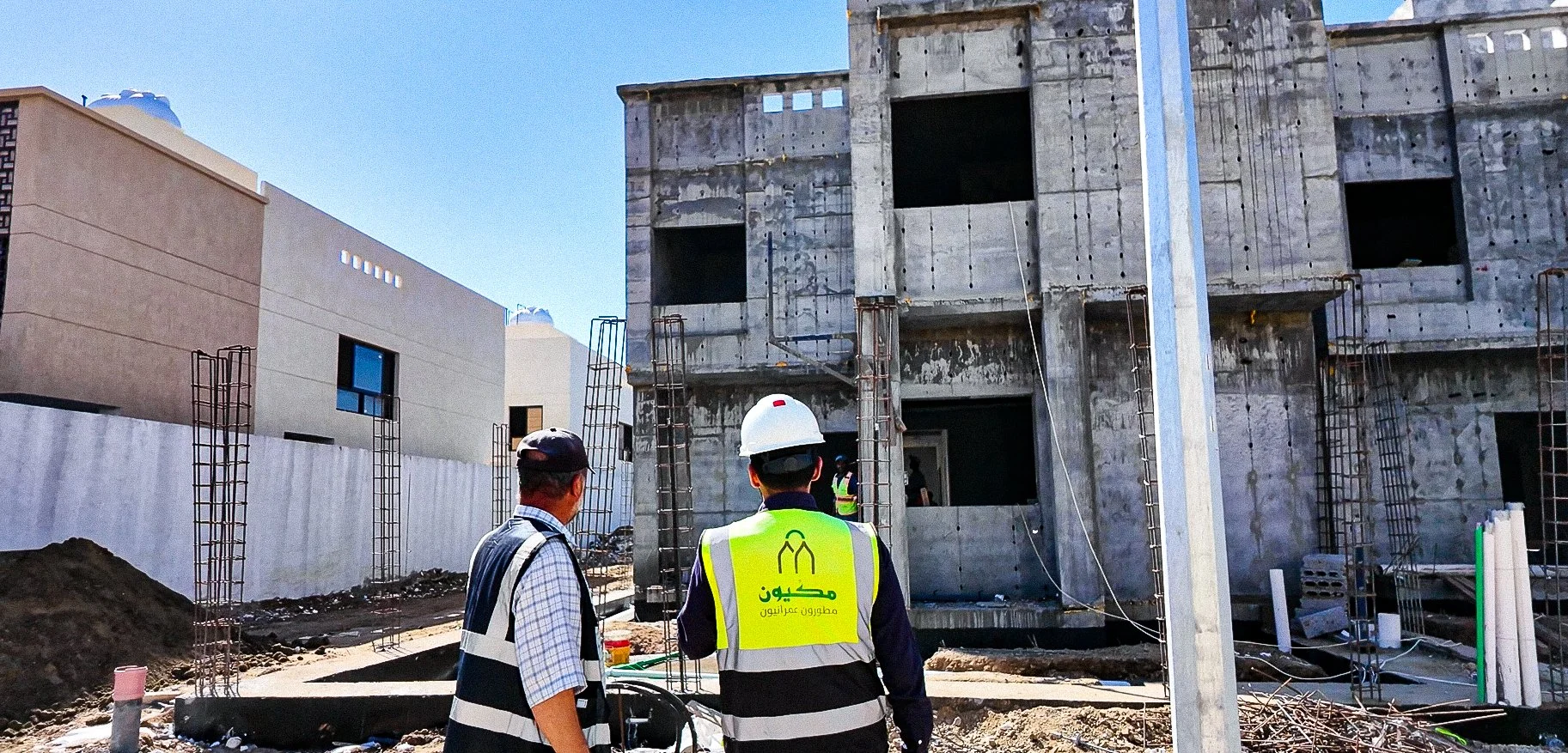

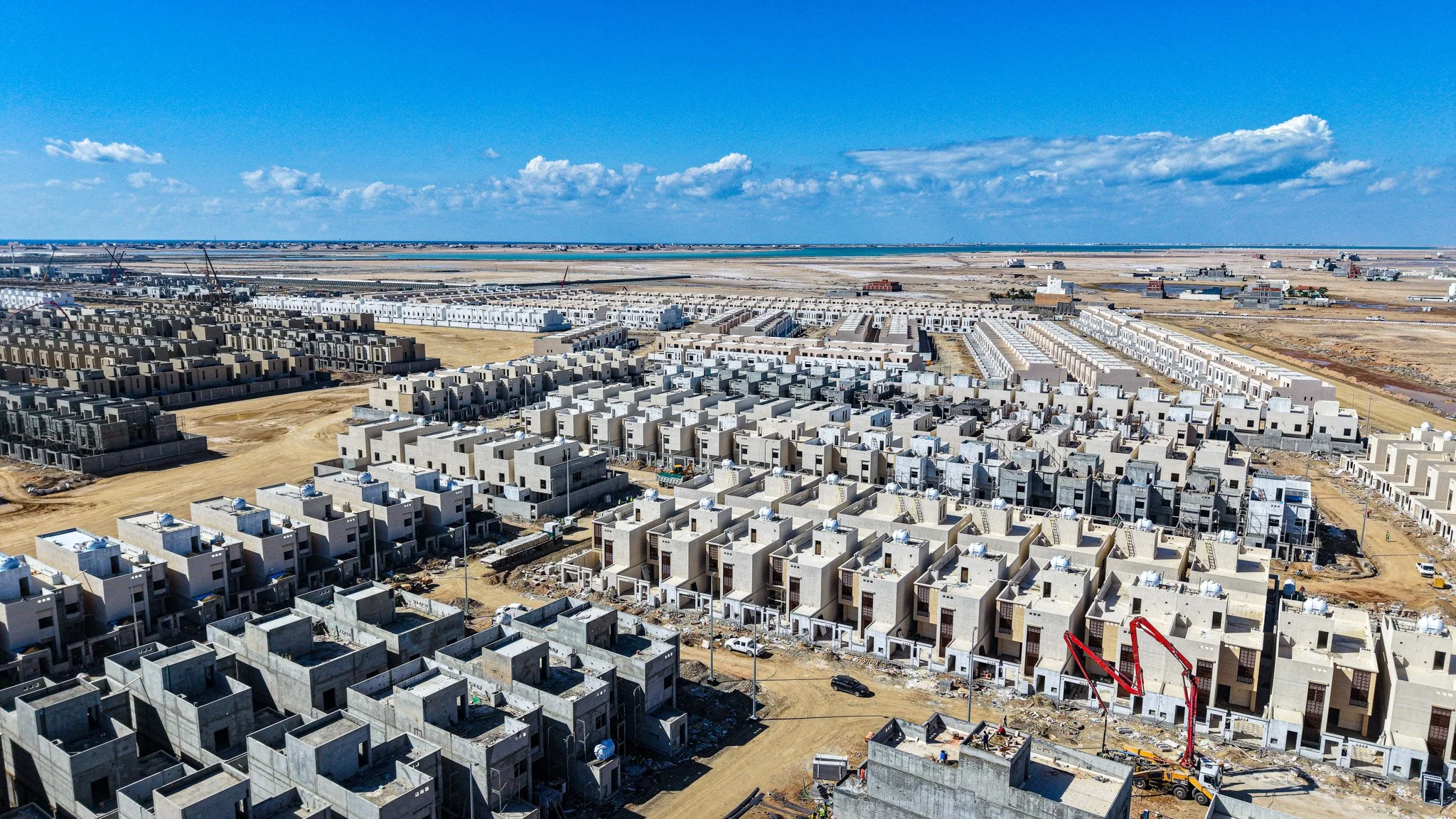

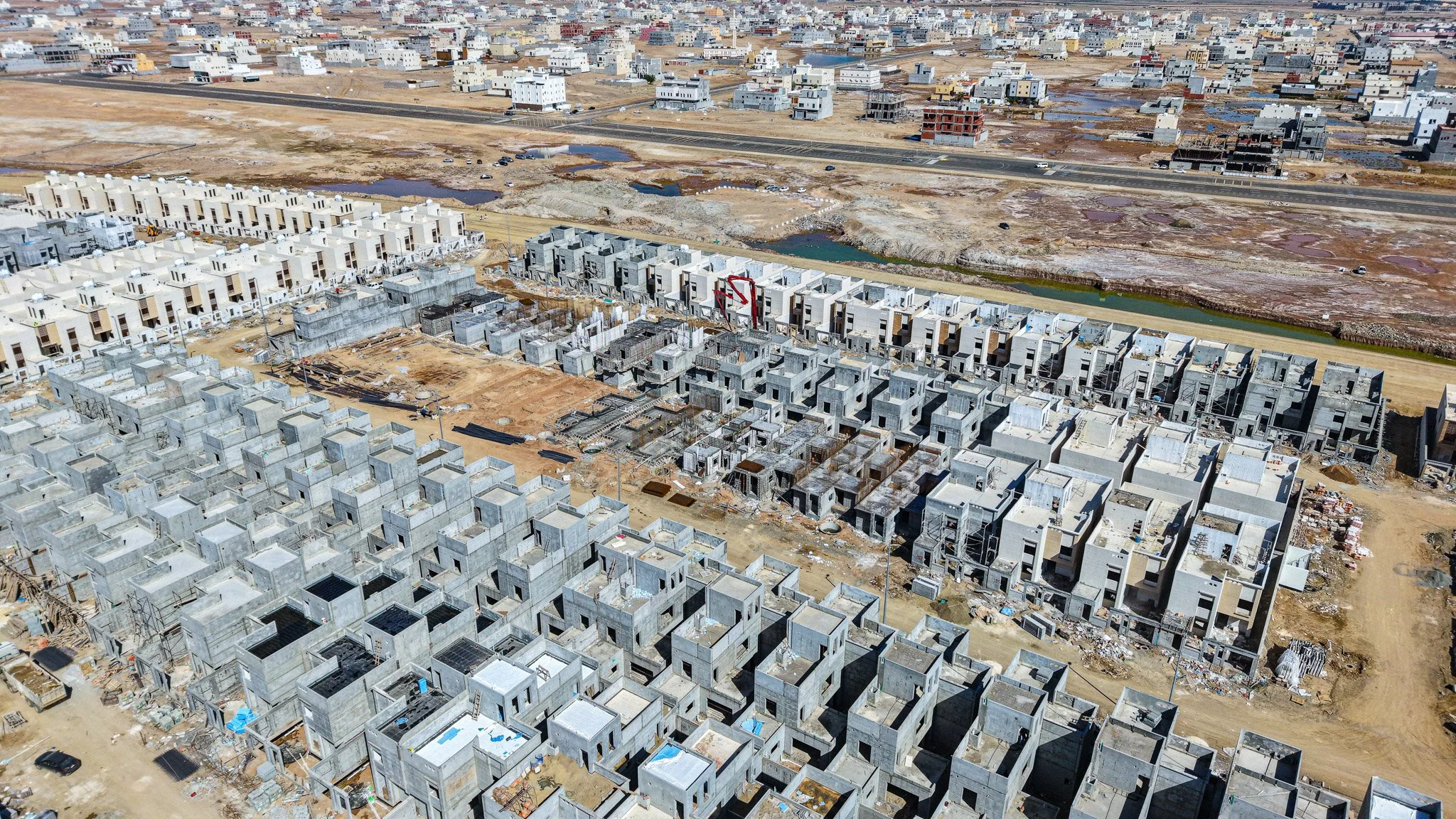

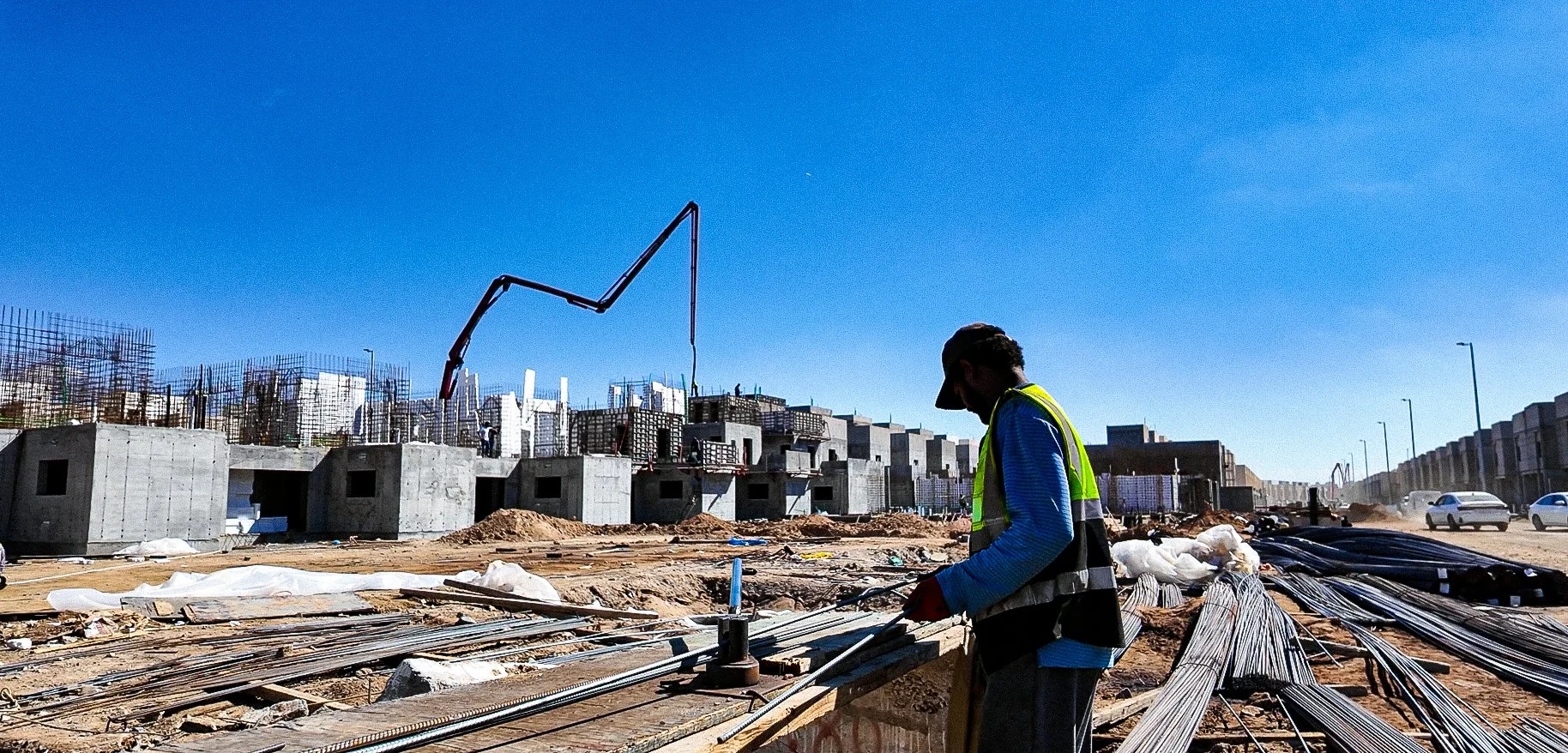

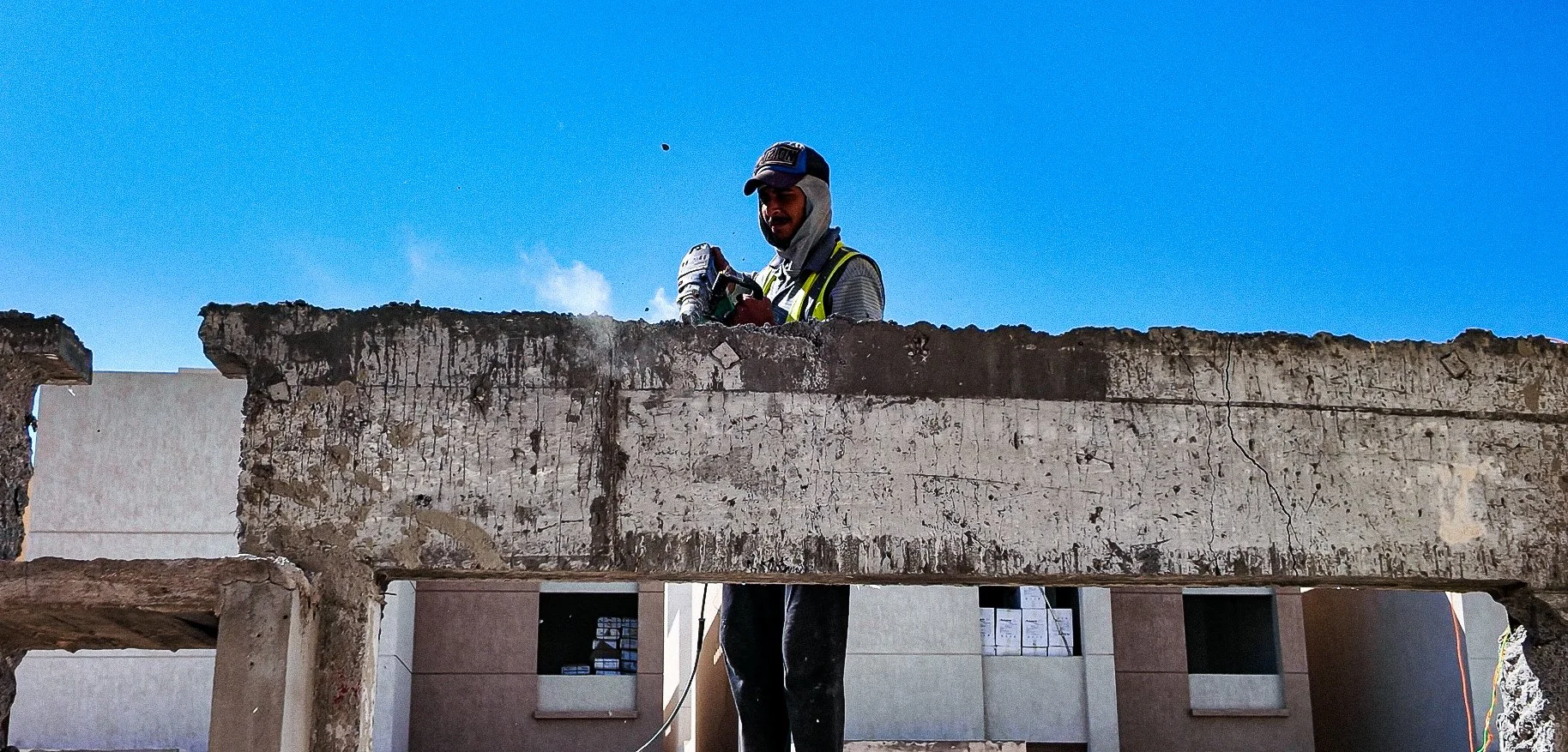

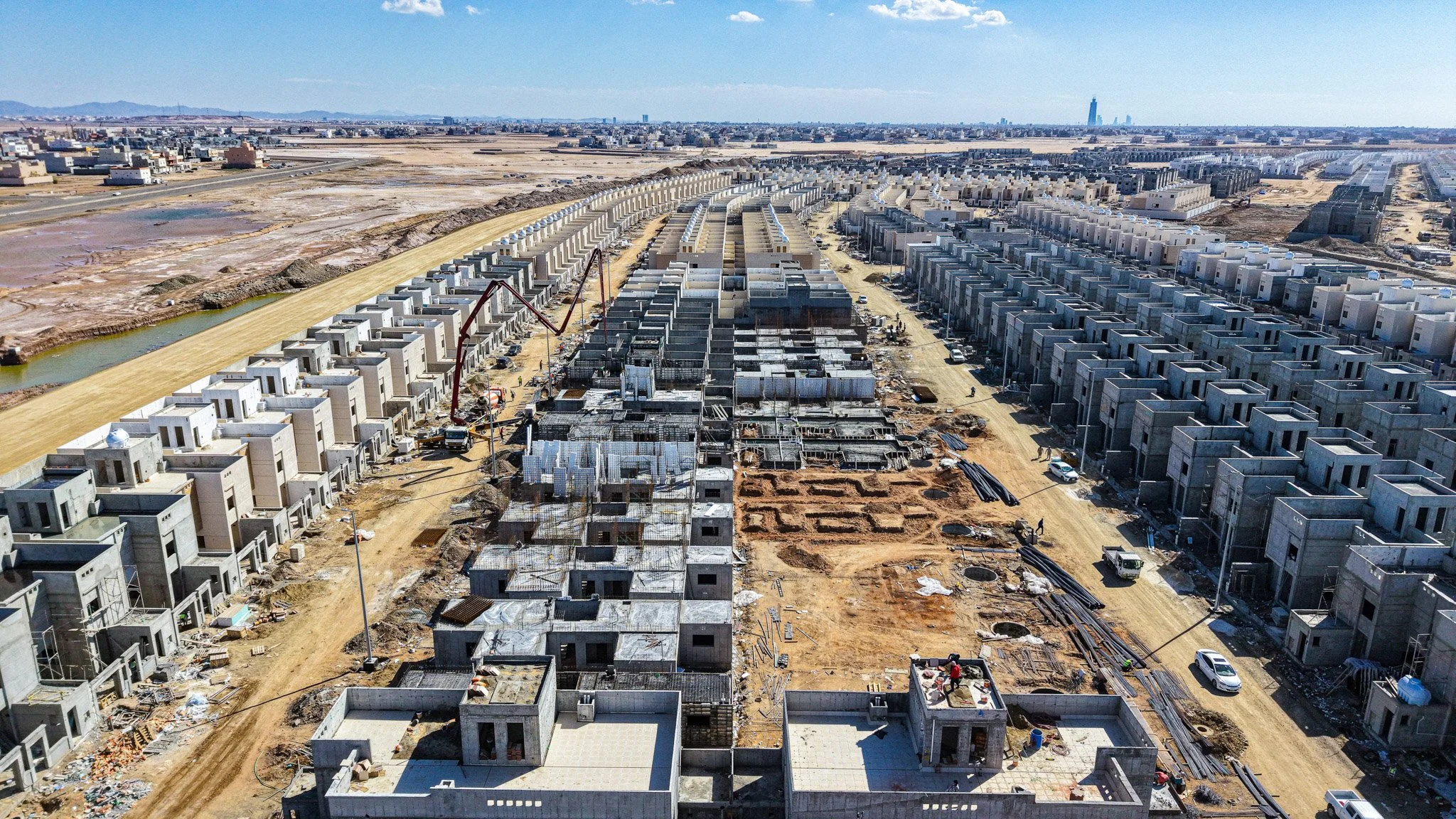

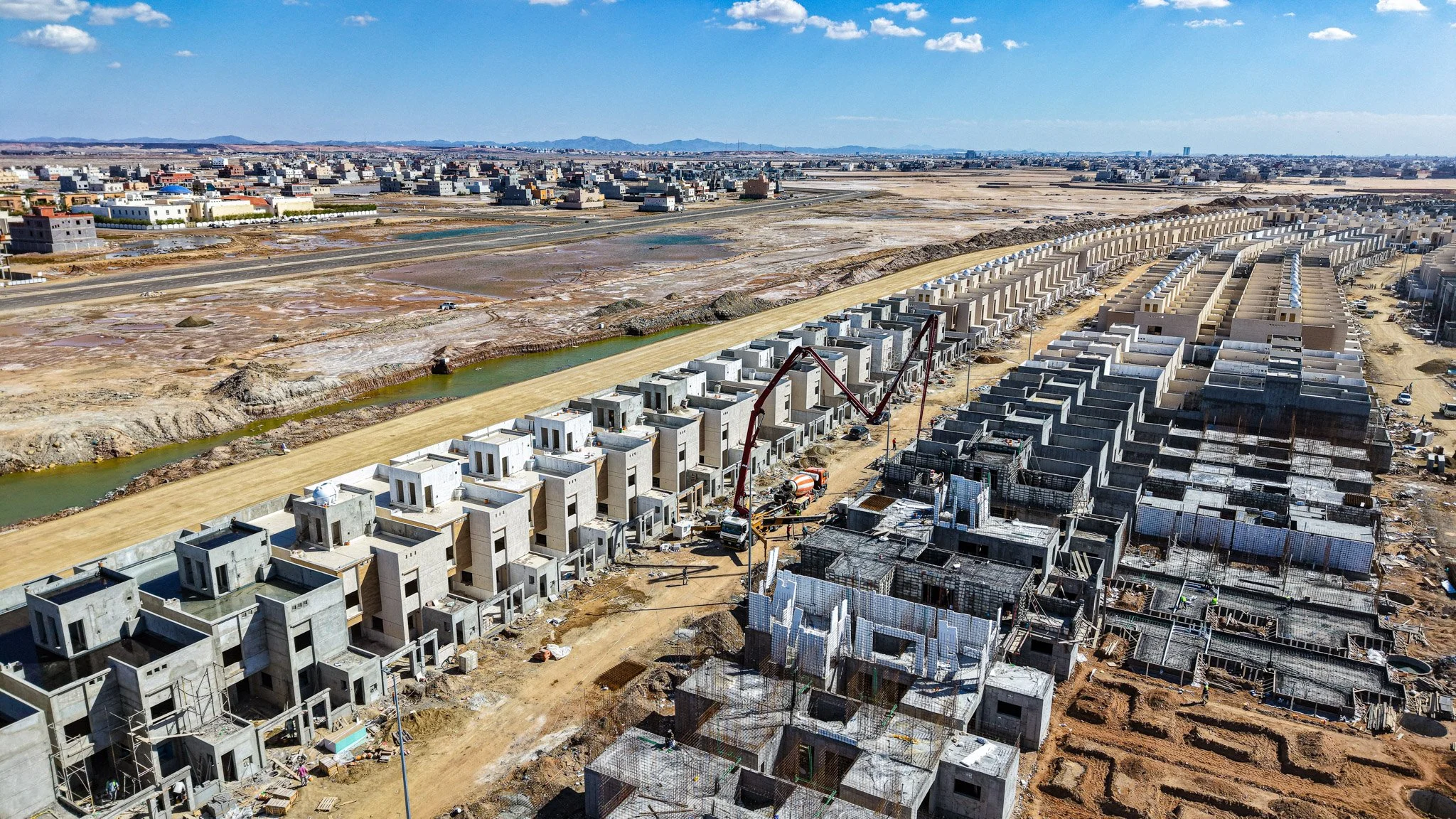

استمرار أعمال صب الخرسانة باستخدام المضخات، وتجهيز حديد التسليح للأعمدة والأسقف في المناطق المتبقية، مع فك الشدات المعدنية في الفلل المكتملة هيكلياً.

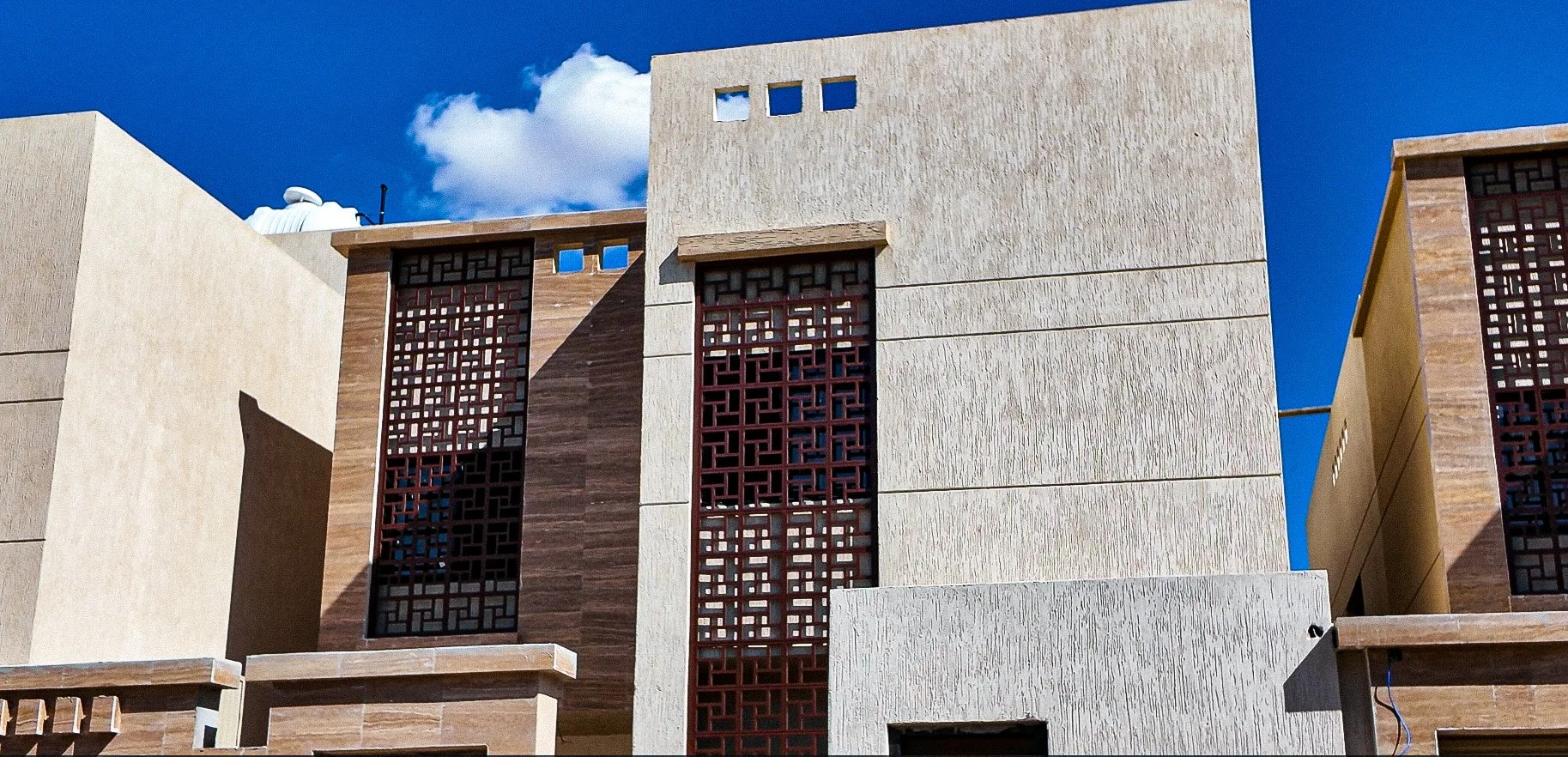

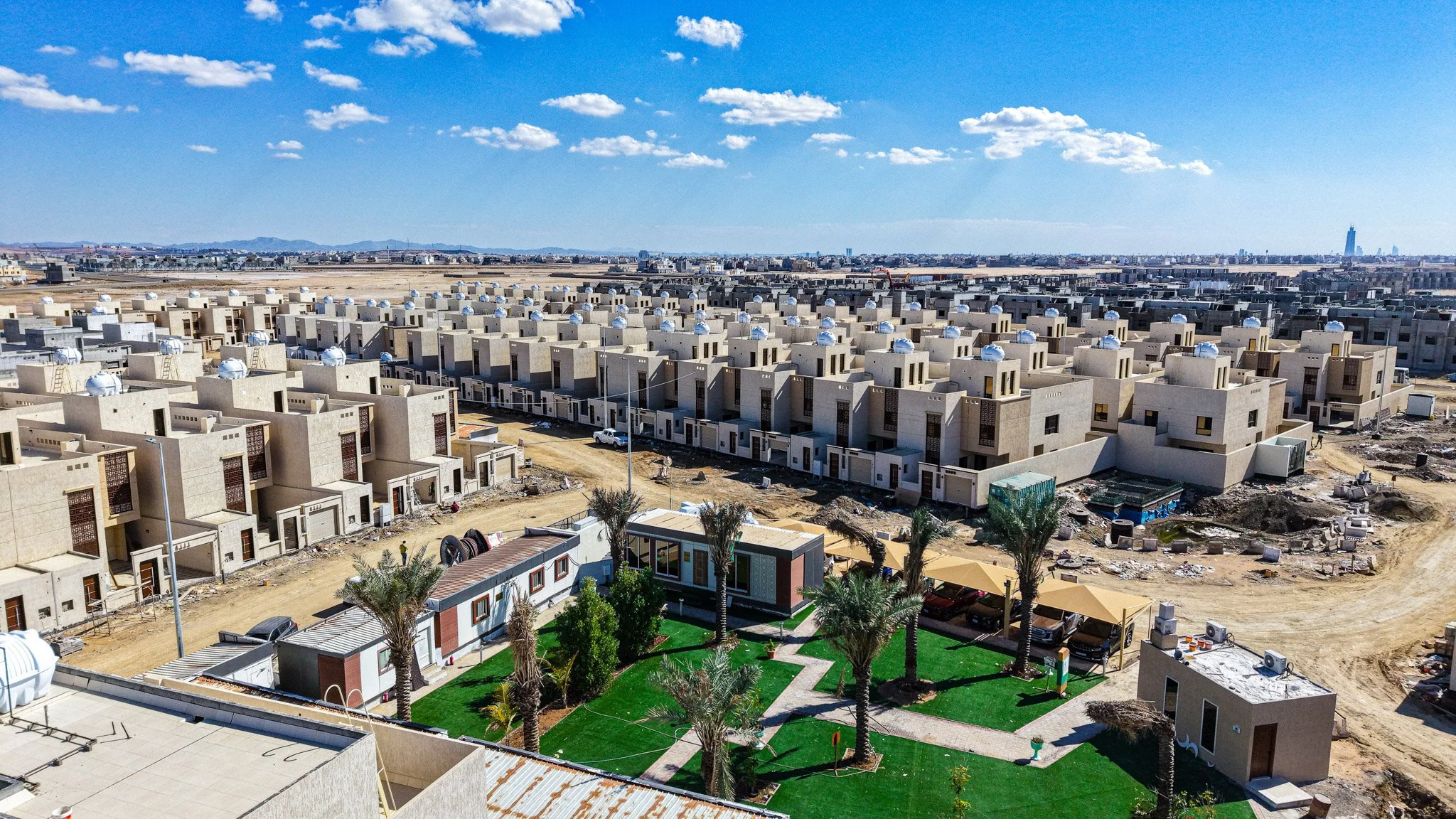

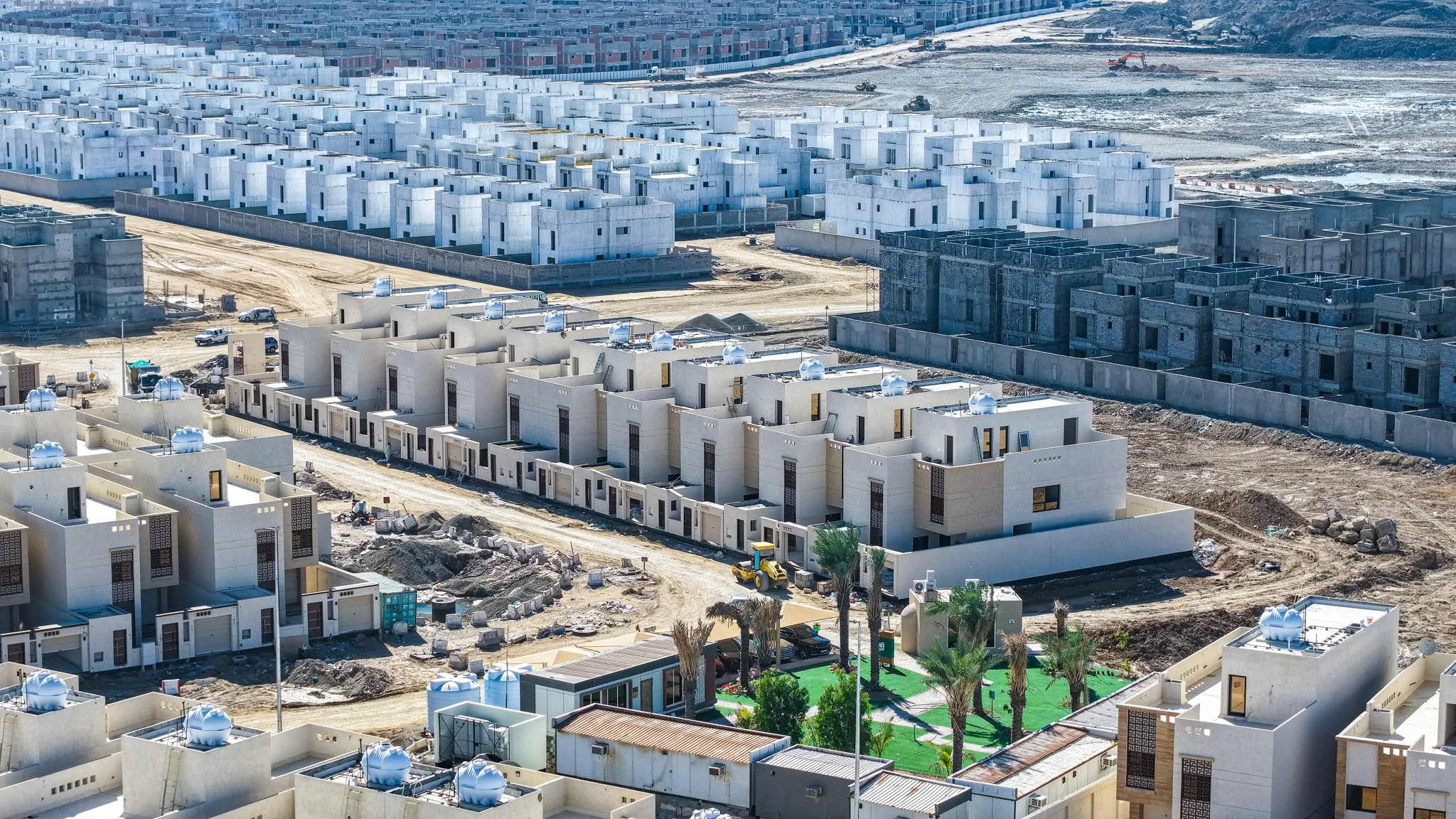

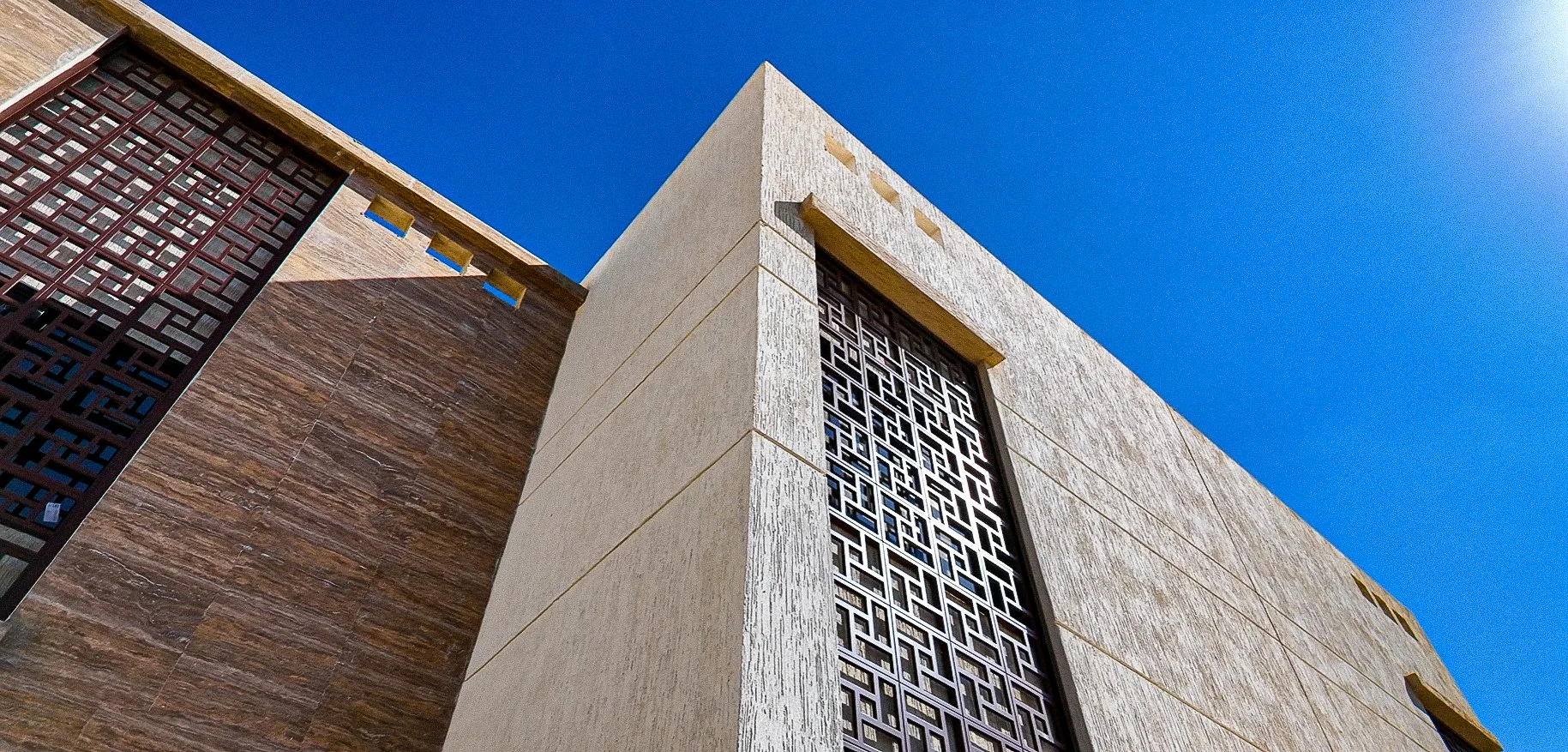

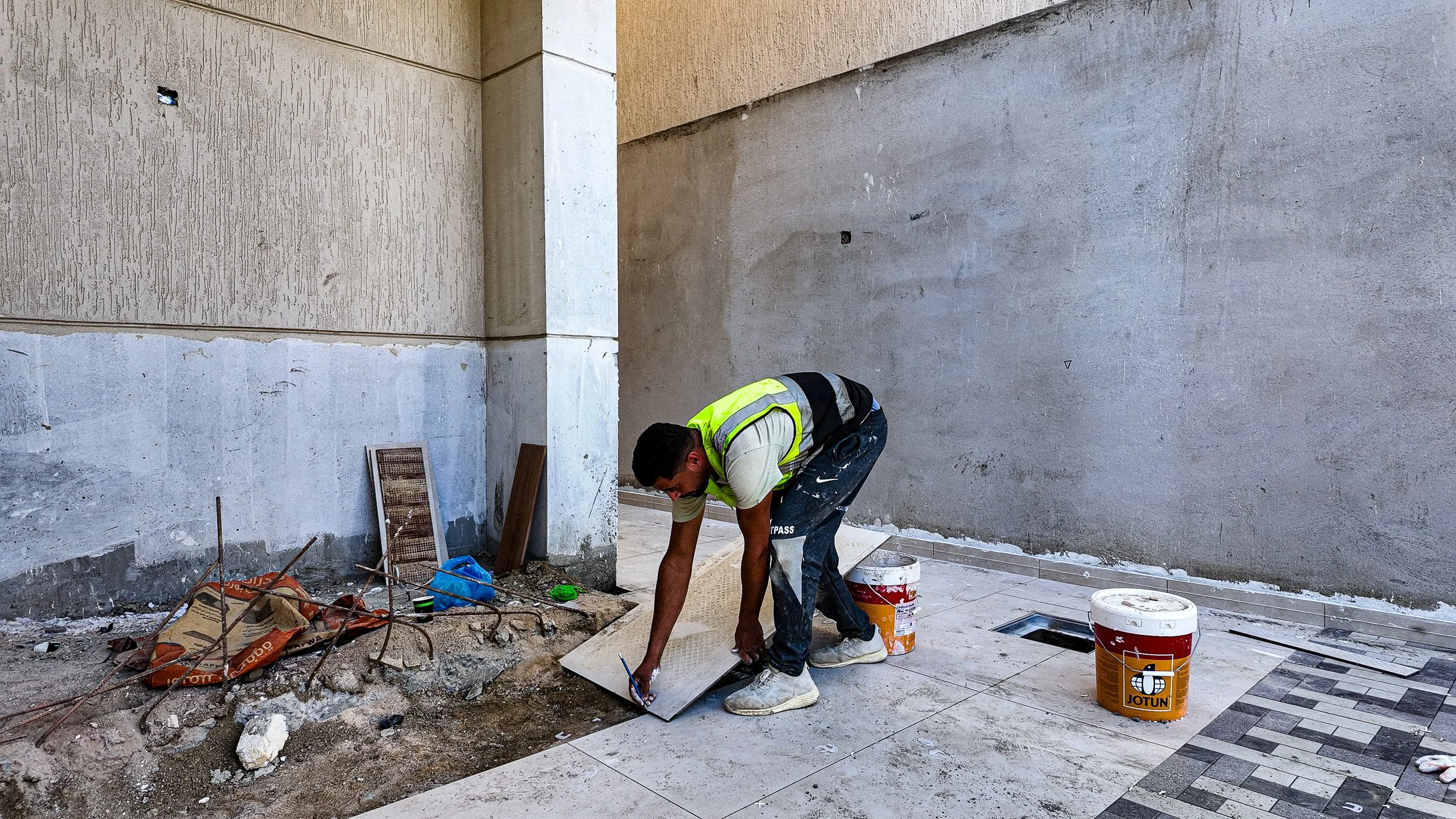

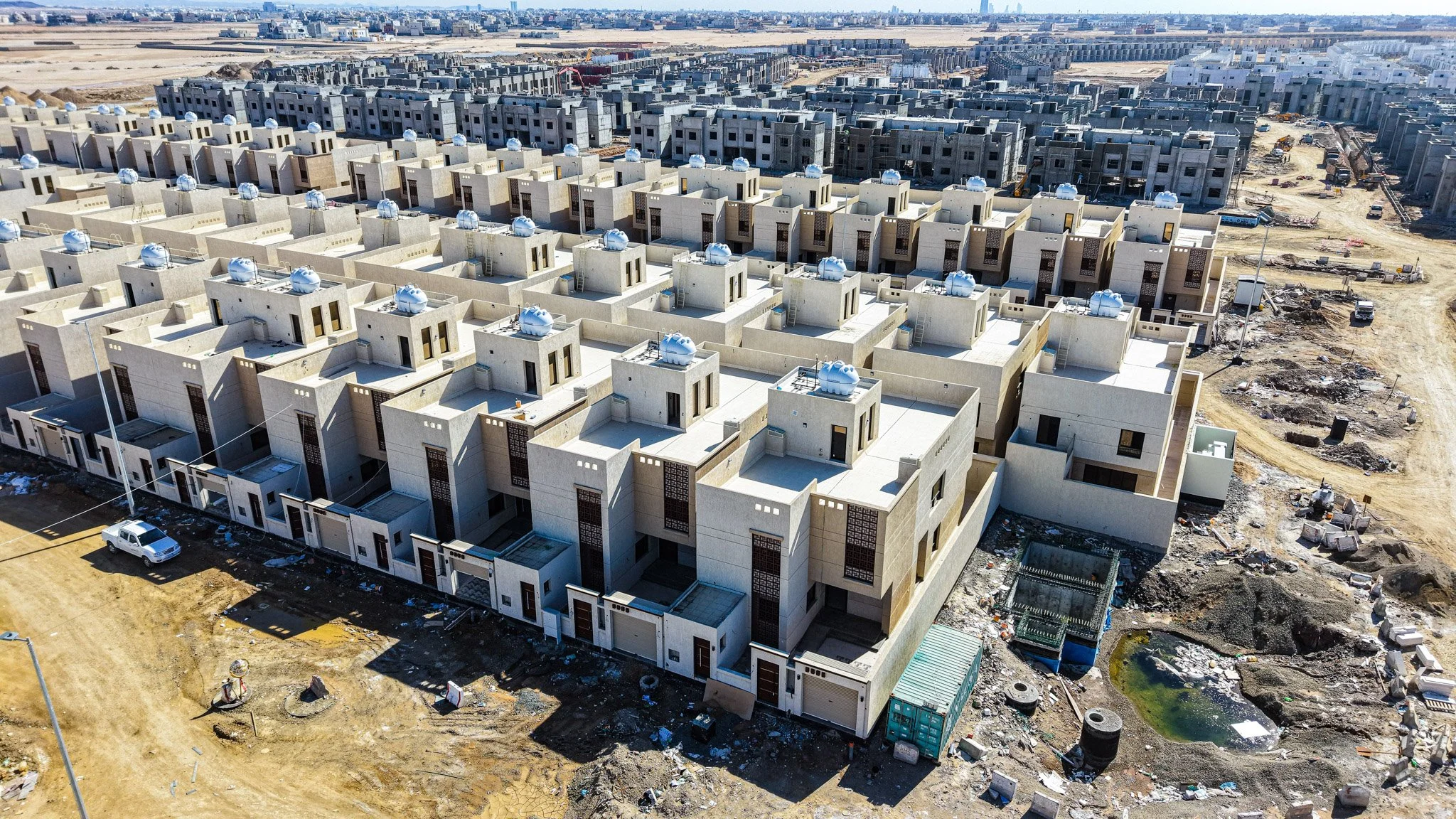

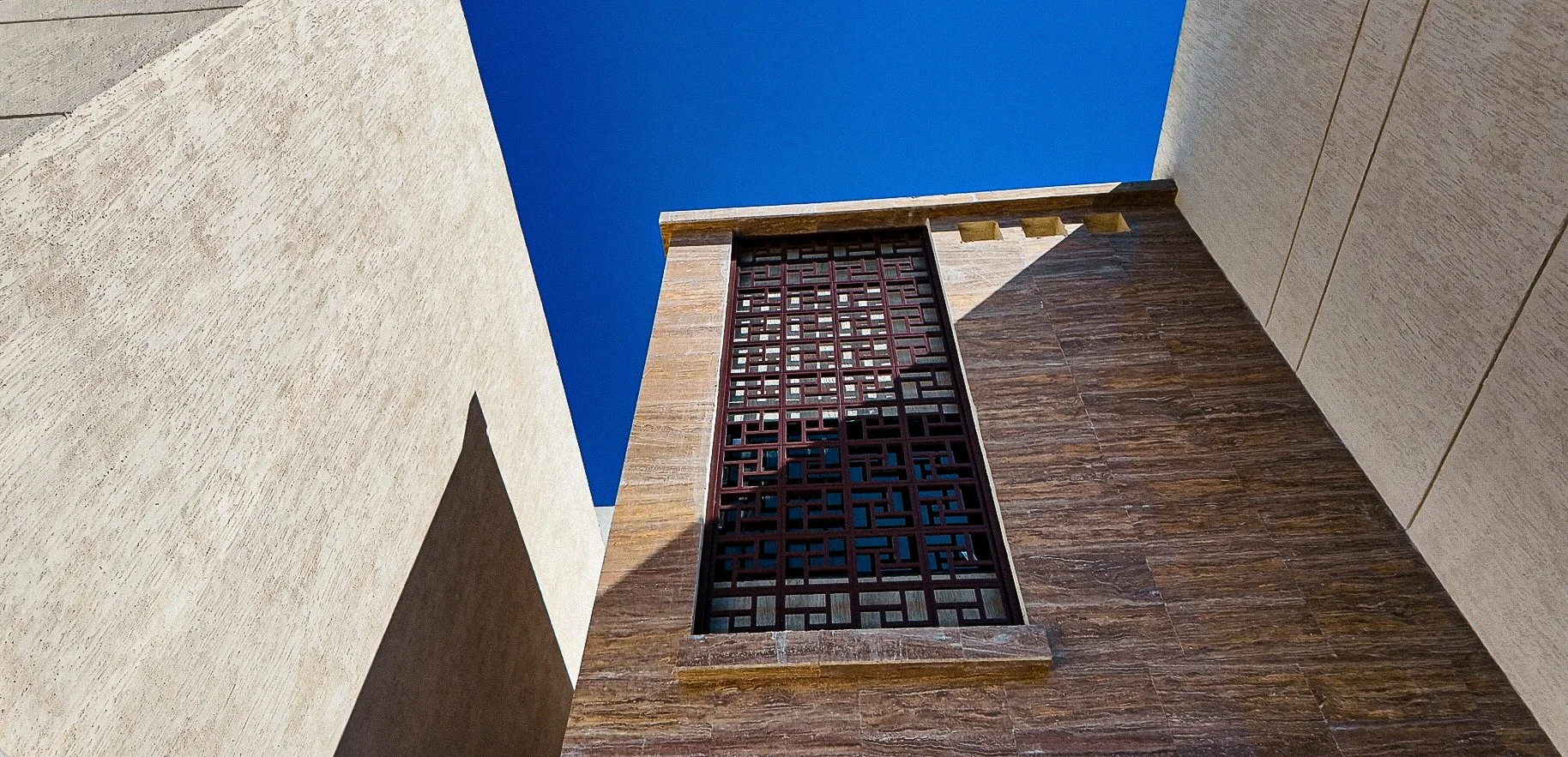

تركيب المشربيات المعدنية الزخرفية (GRC/Metal) على النوافذ، واستكمال أعمال اللياسة الخارجية والدهانات، وتركيب بلاط الأرضيات في الأفنية الخارجية.
تنفيذ أعمال الحفر والتسوية للممرات الداخلية بين الفلل، واستمرار بناء وصب أعمدة الأسوار الخارجية وتجهيز التمديدات الأرضية.

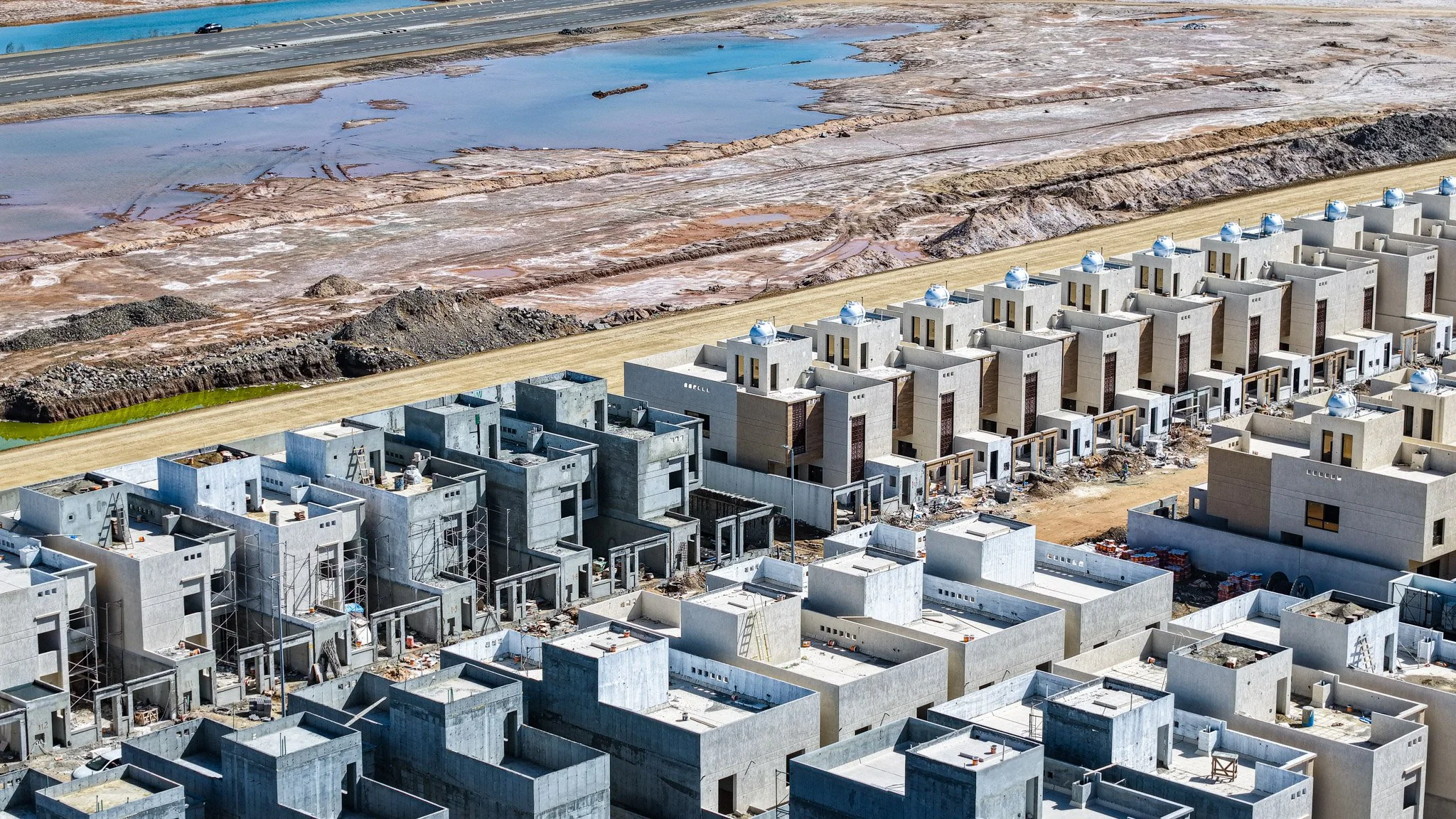

تركيب خزانات المياه العلوية على الأسطح، وتمديد شبكات الصرف الصحي والتغذية، وتجهيز مسارات الكابلات الكهربائية.
قراءة الإنجاز

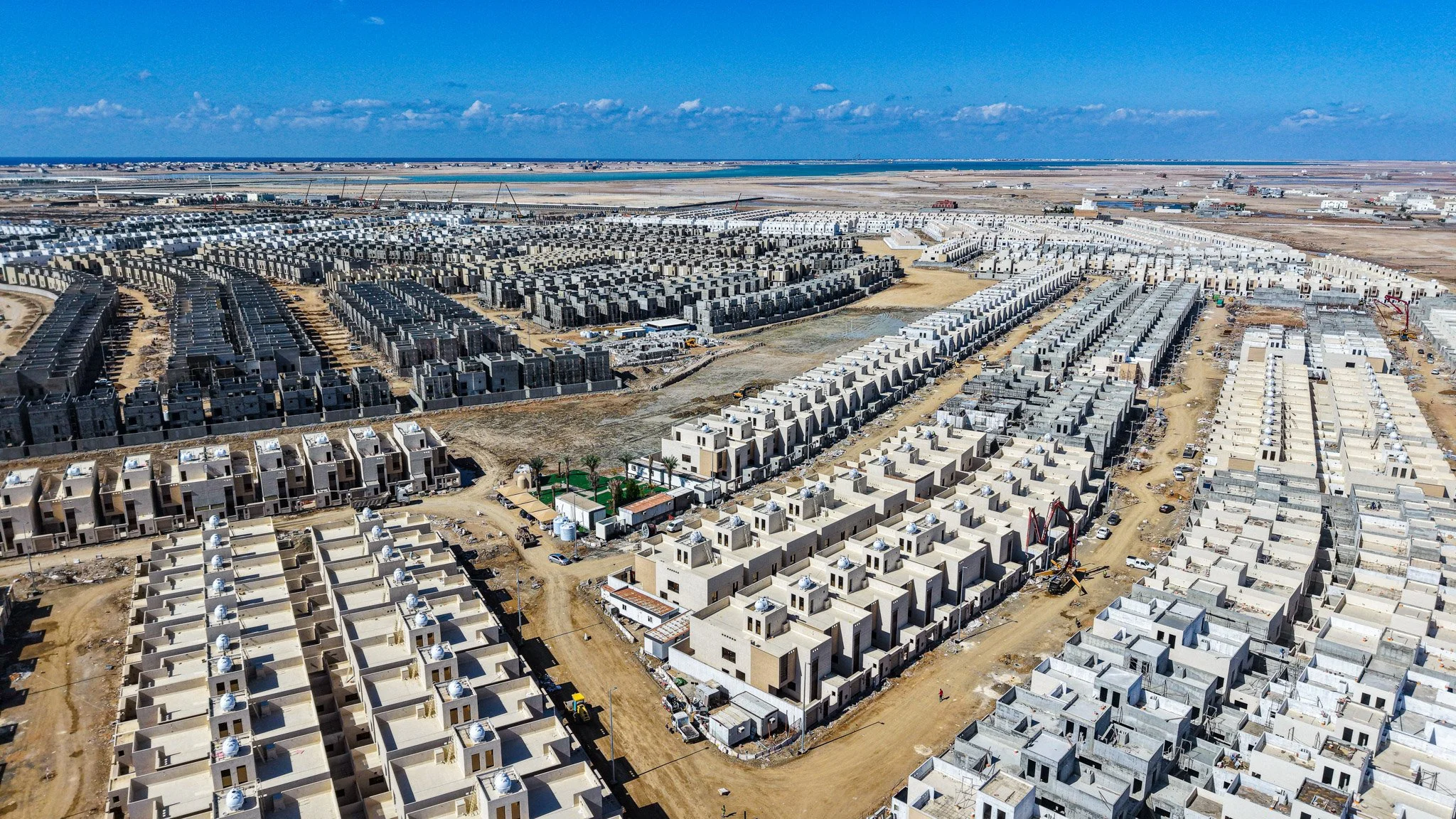

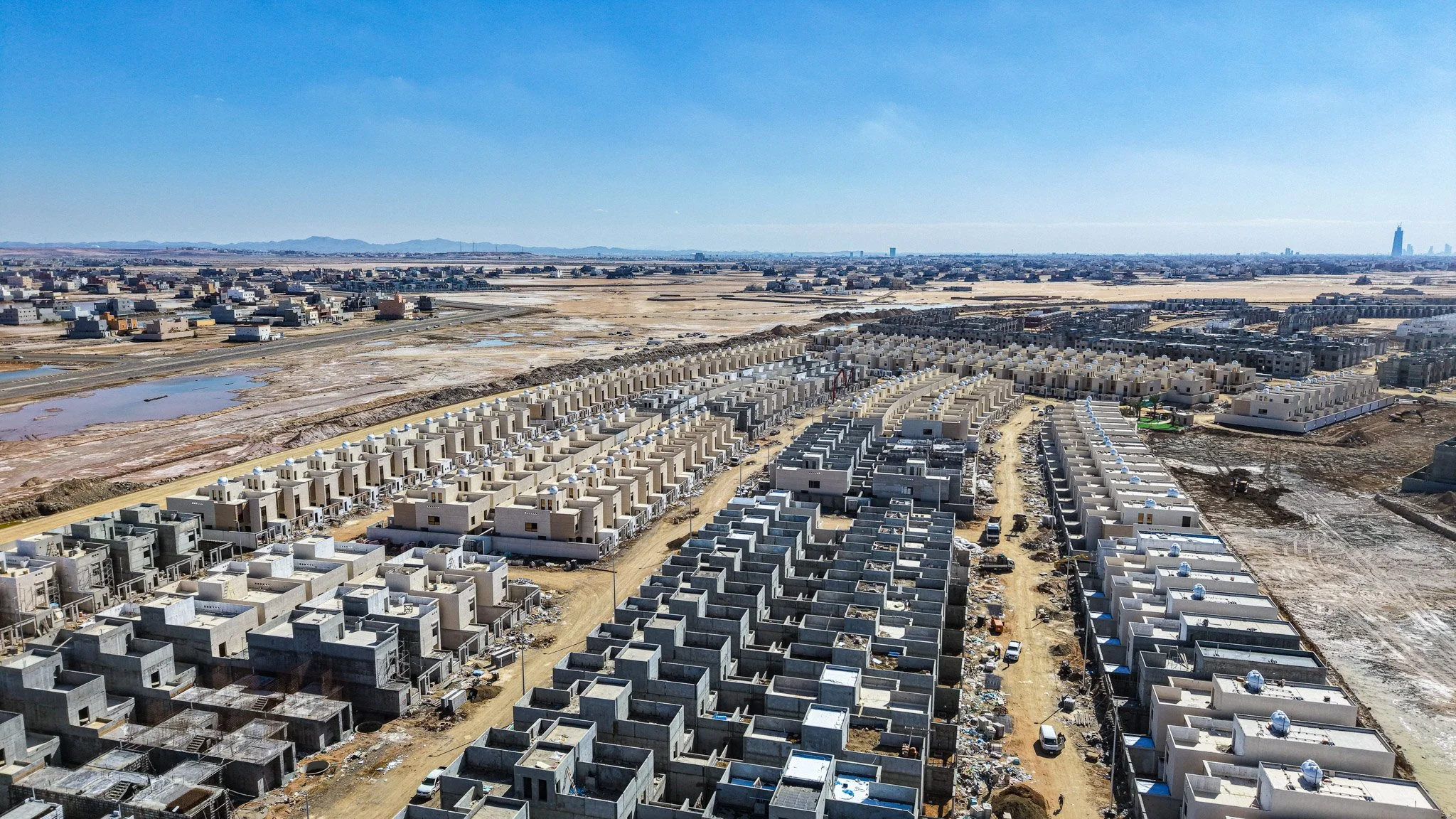

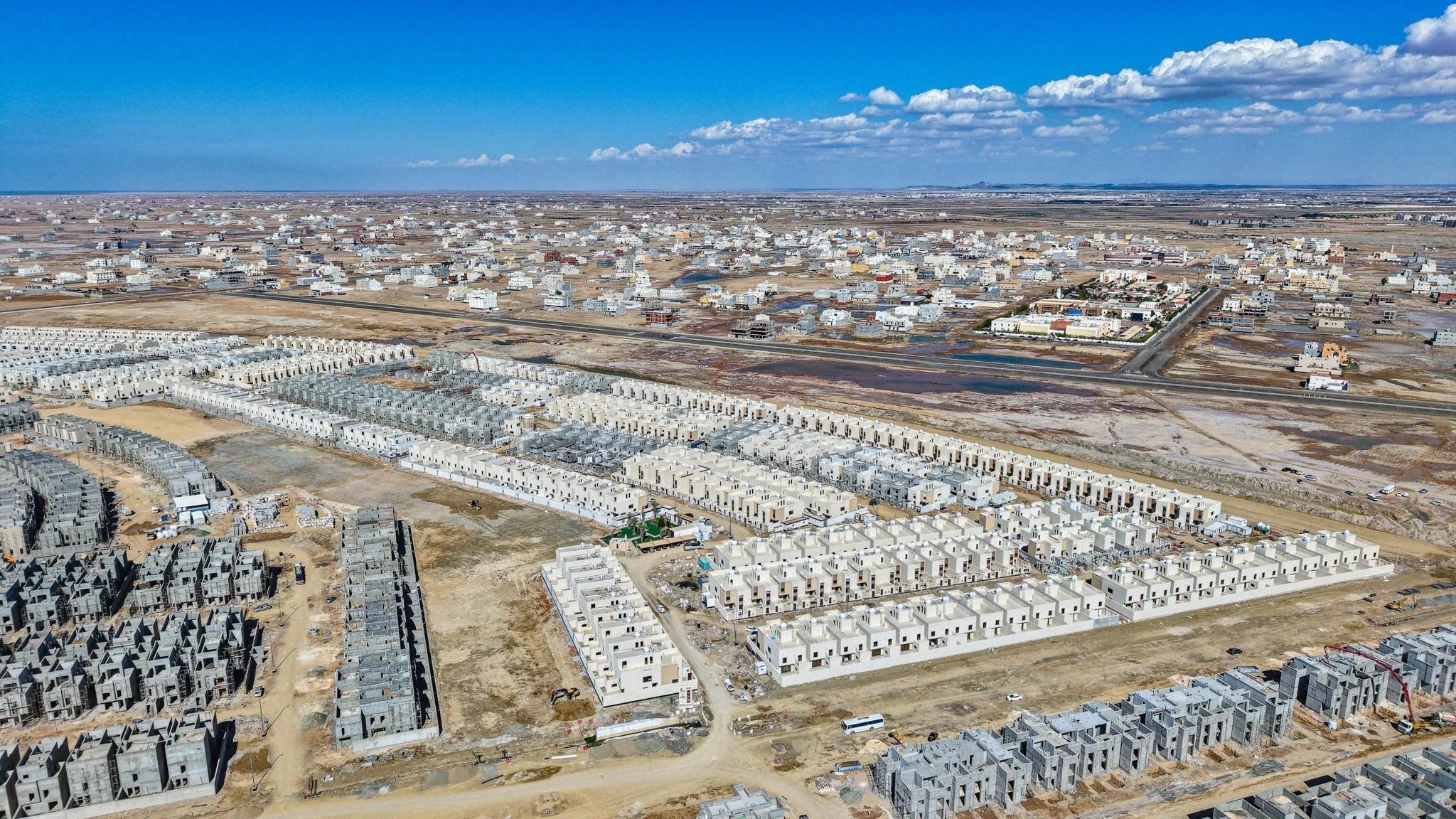

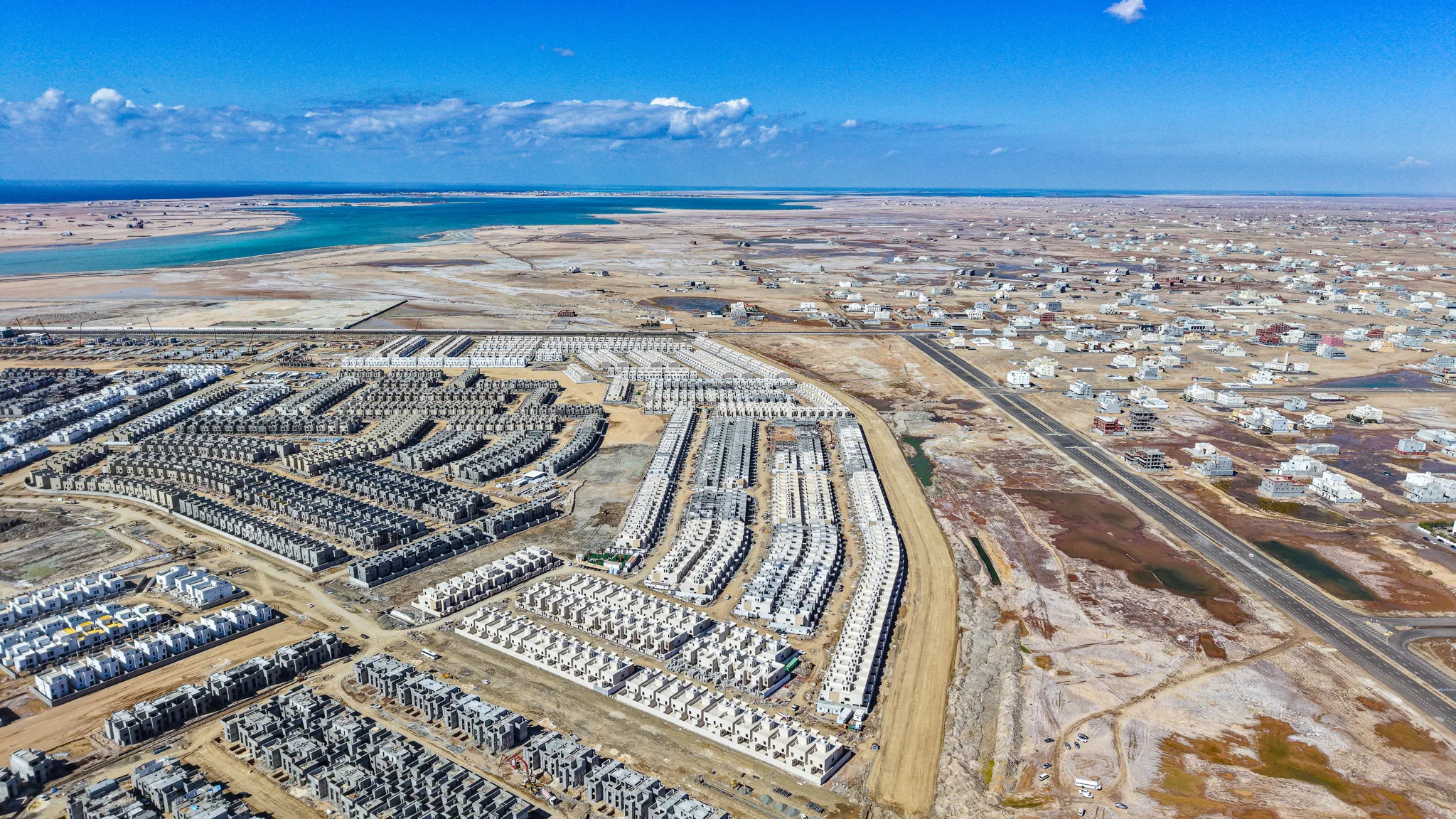

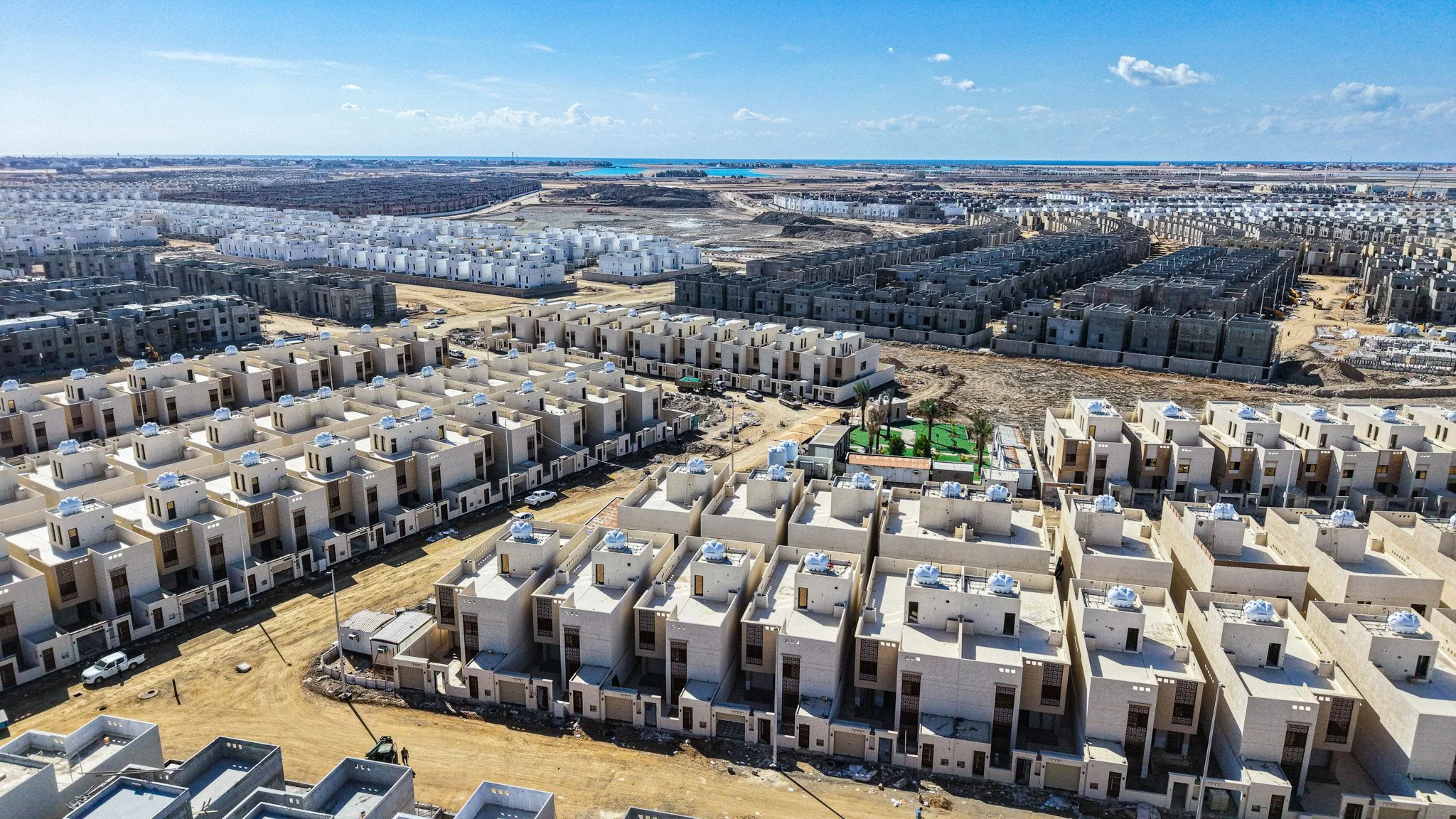

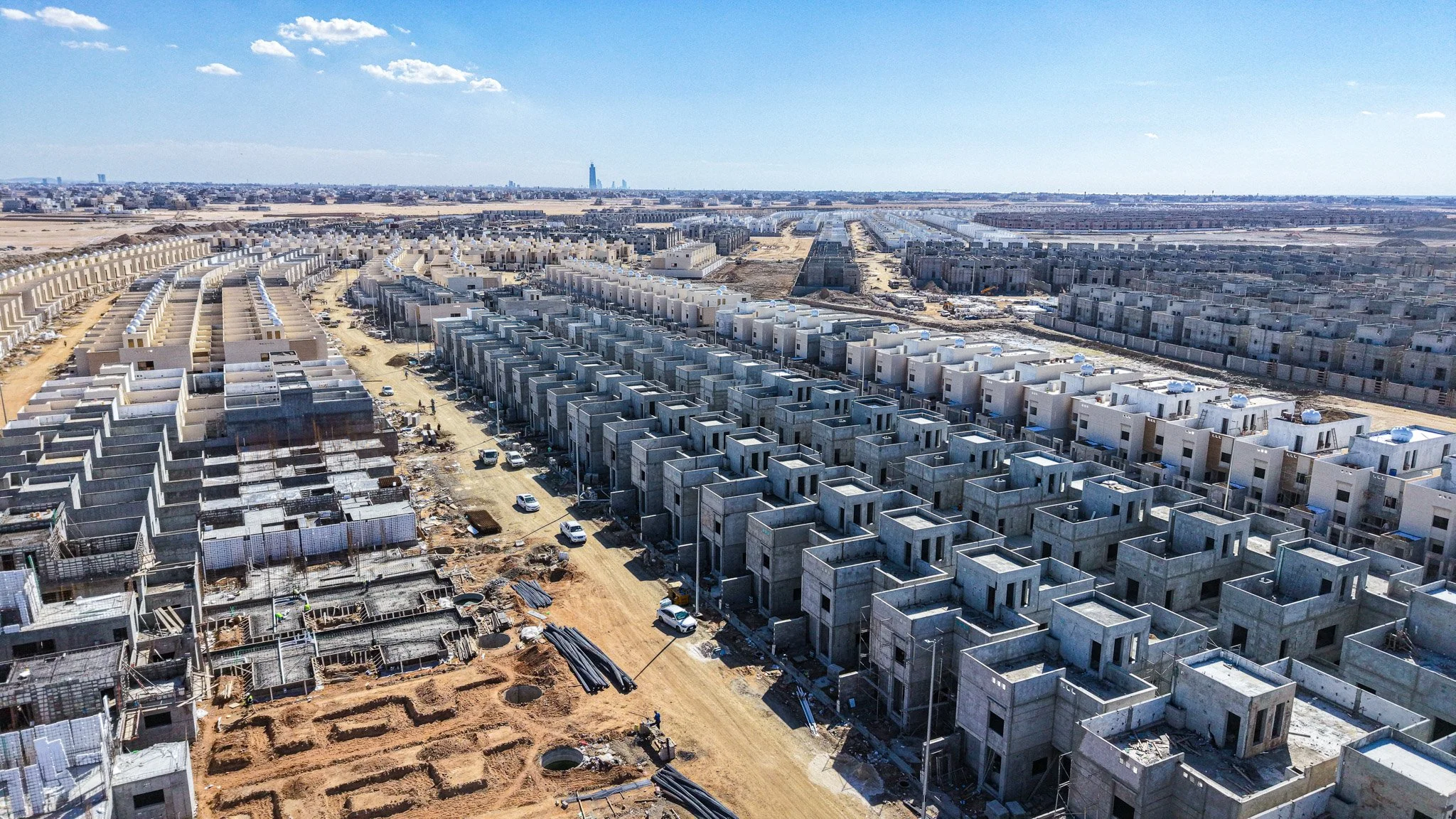

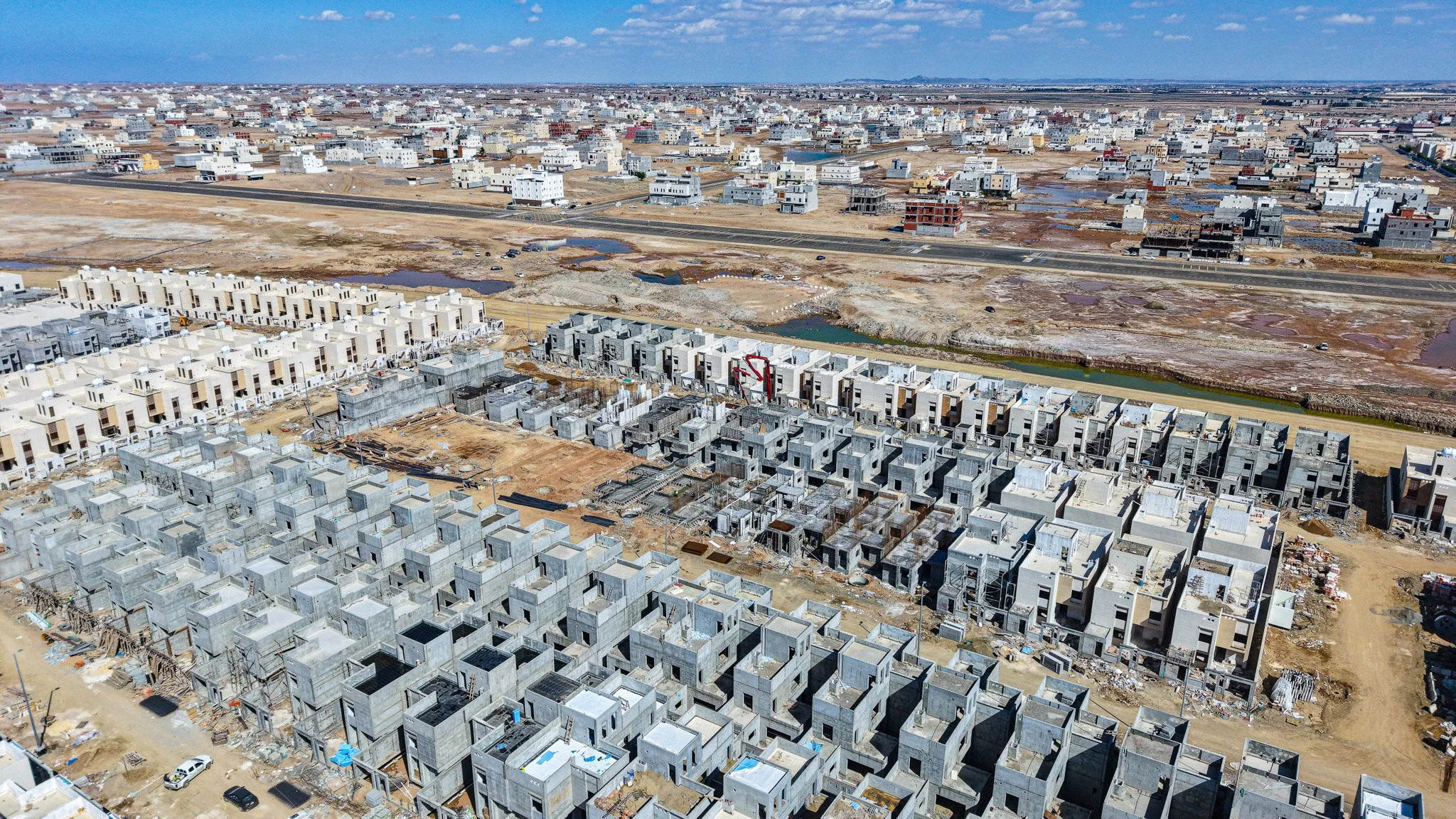

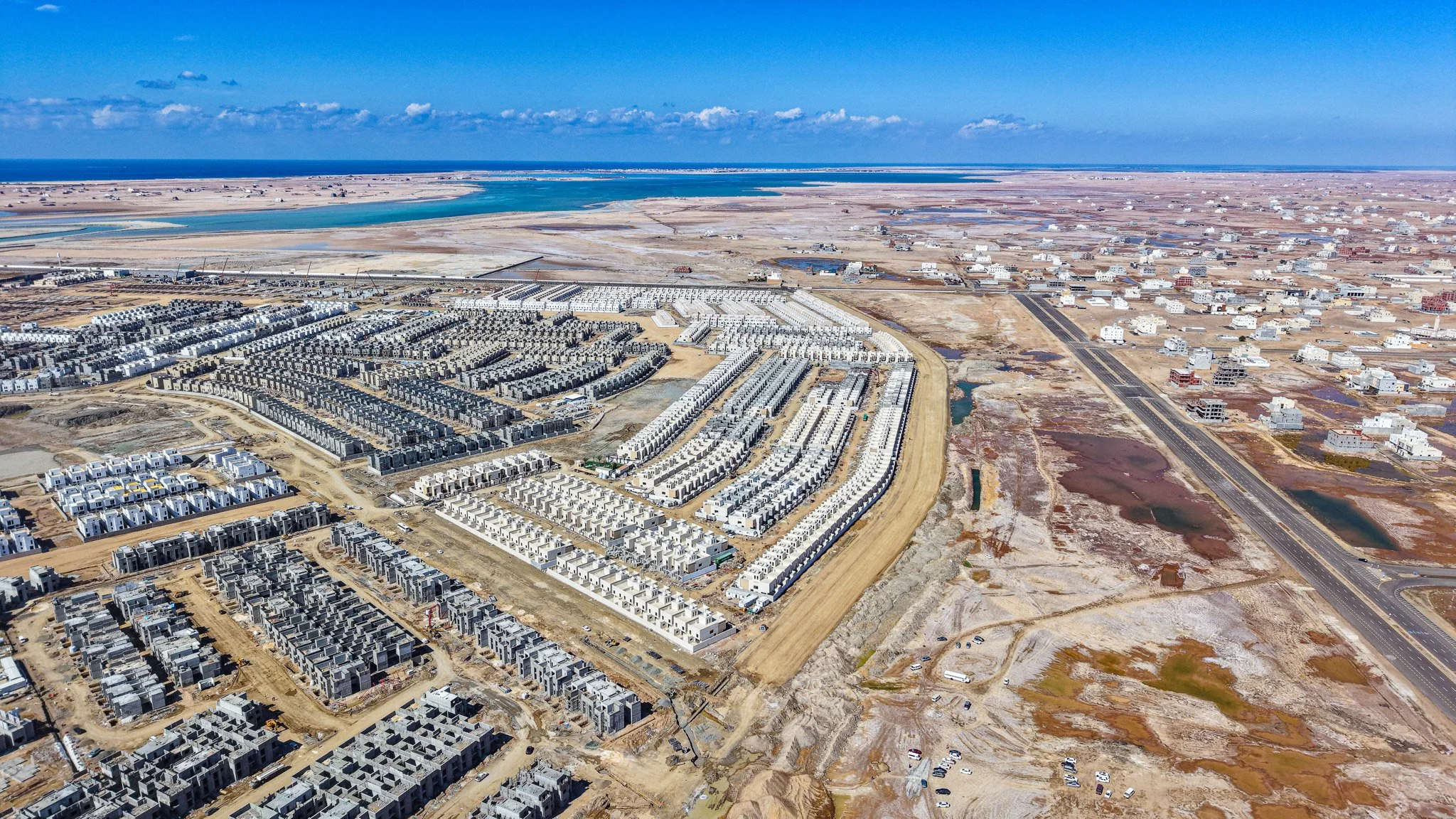

تتطابق الصور المرئية مع الزيادة الطفيفة (1%) في كافة البنود؛ حيث تظهر الصور الجوية انتقال مساحات واسعة من مرحلة الهيكل الأسود إلى مرحلة اللياسة والدهان، مما يدعم وصول التشطيبات إلى 63%. كما أن وجود الخزانات والمضخات يؤكد تقدم أعمال الميكانيكا والكهرباء.
مقارنة بالزيارة السابقة

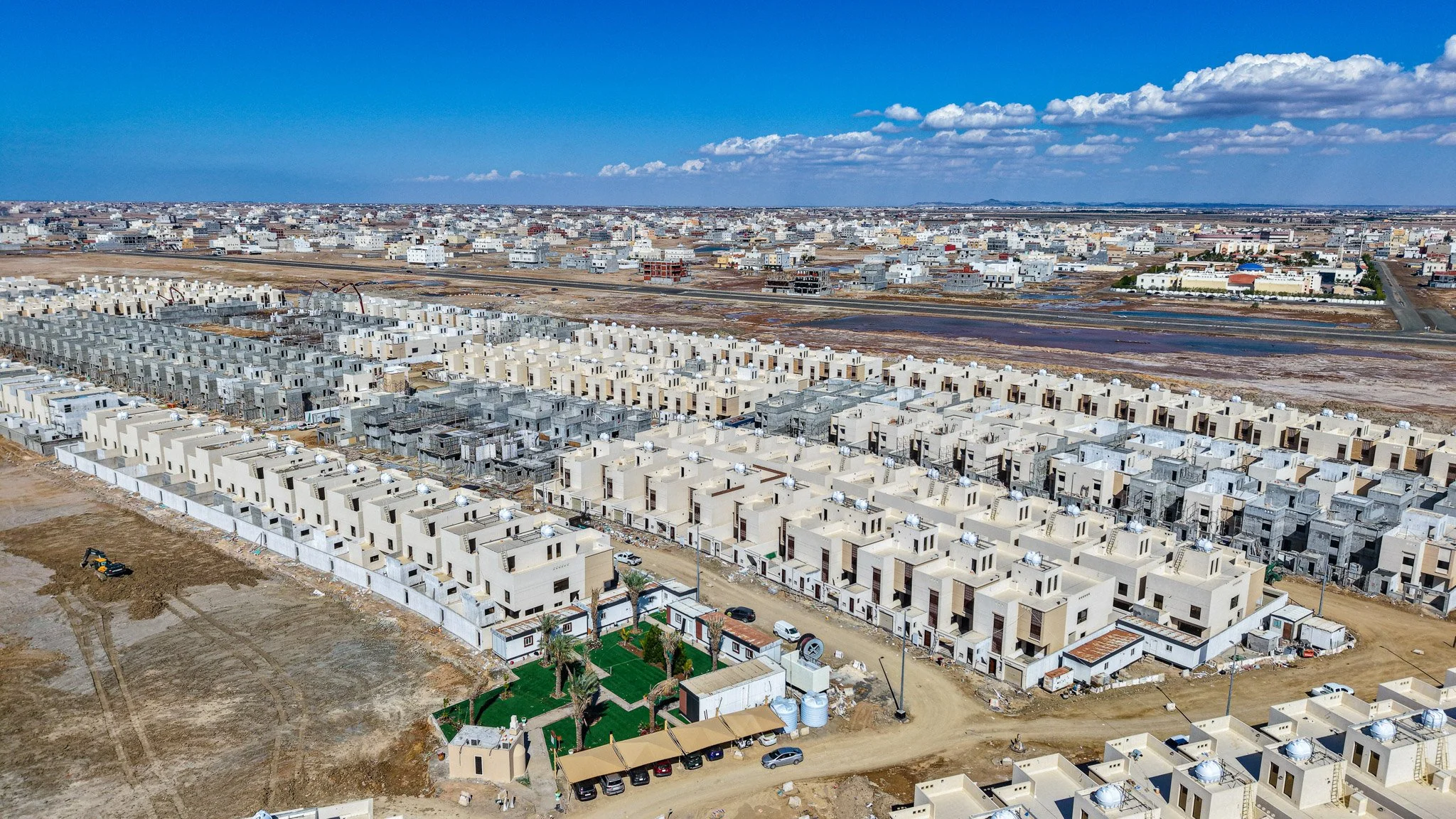

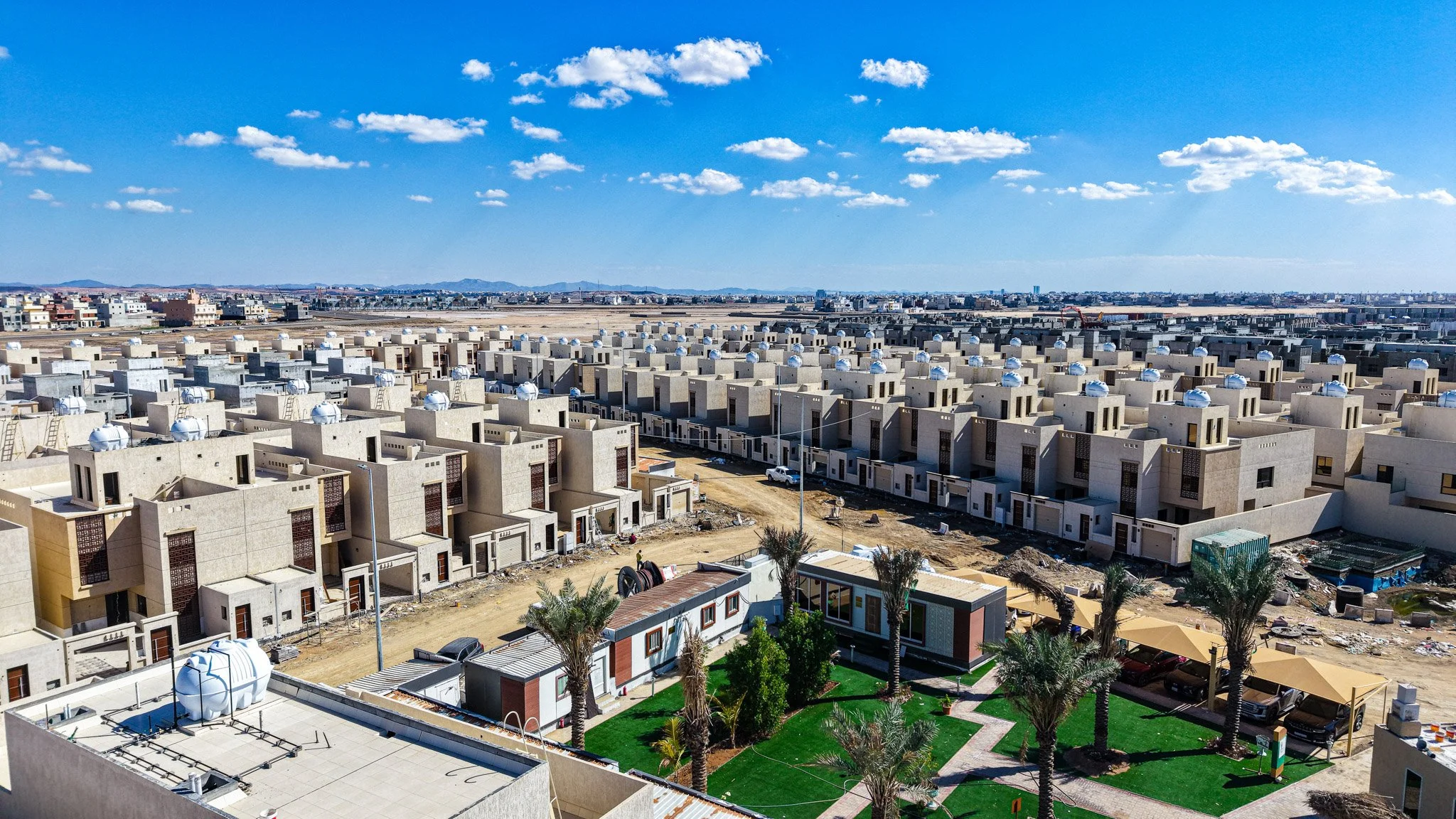

بالمقارنة مع صور الزيارة السابقة، يلاحظ اكتمال تركيب المشربيات في عدد أكبر من الفلل، وإزالة السقالات من واجهات إضافية، وتقدم ملحوظ في تسوية التربة للموقع العام مقارنة بالحالة السابقة التي كانت تظهر تراكمات رملية غير منتظمة.
المراحل القادمة المتوقعة
استكمال صب الأجزاء الخرسانية المتبقية للوصول لنسبة 100%، البدء في أعمال السفلتة للممرات الداخلية، وتكثيف أعمال الدهانات الداخلية.
