فلل ميان
١١ نوفمبر ٢٠٢٥

١١ نوفمبر ٢٠٢٥

79%الإنجاز الكلي-14% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تقرير الزيارة الميدانية لمشروع فلل ميان بتاريخ 11 نوفمبر 2025، حيث بلغت نسبة الإنجاز الكلية 79%. يظهر المشروع تقدماً كبيراً في الهيكل الخرساني والواجهات الخارجية لعدد كبير من الوحدات، مع استمرار أعمال التشطيبات الداخلية والموقع العام.
التغيّرات المرصودة

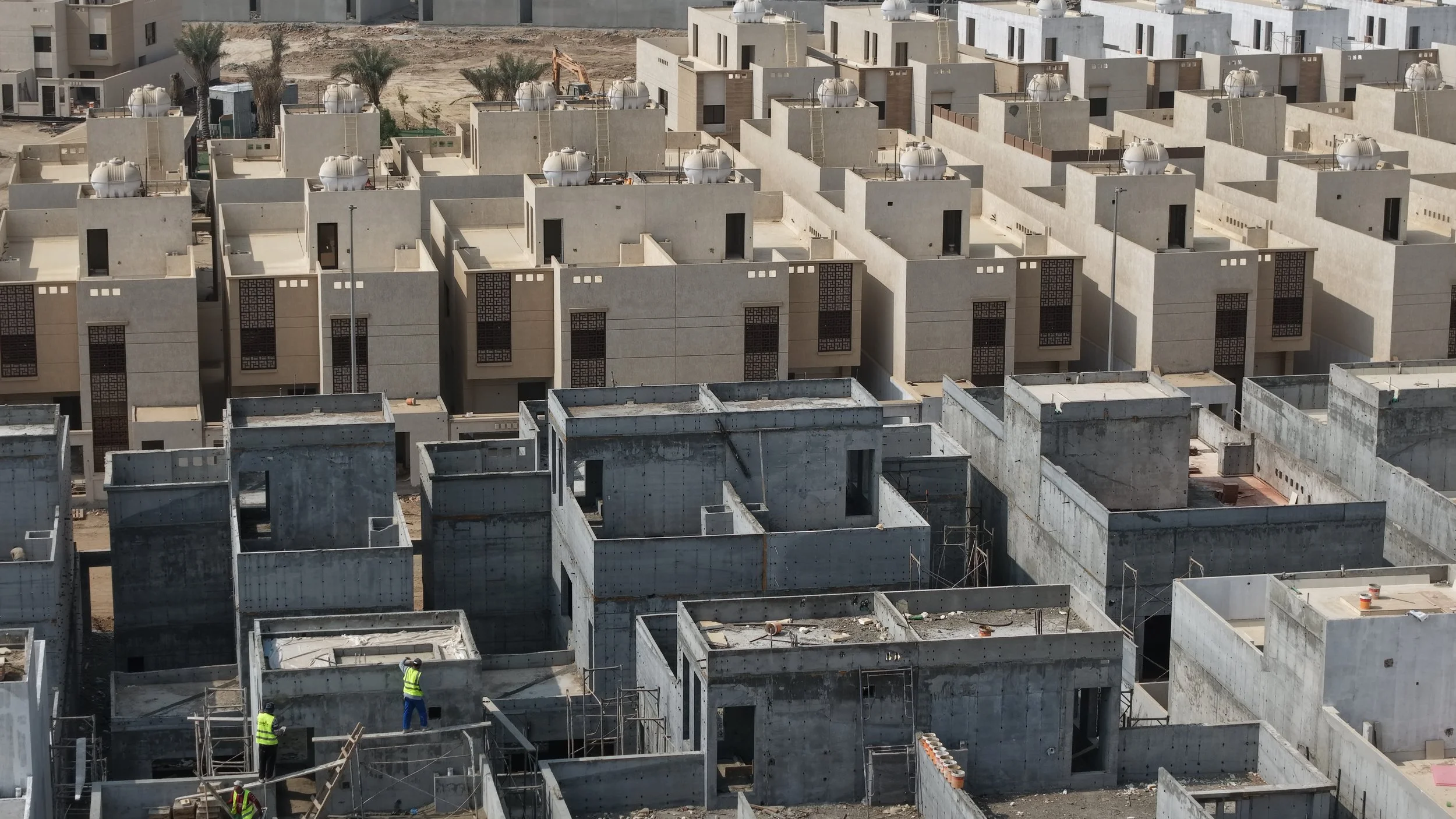

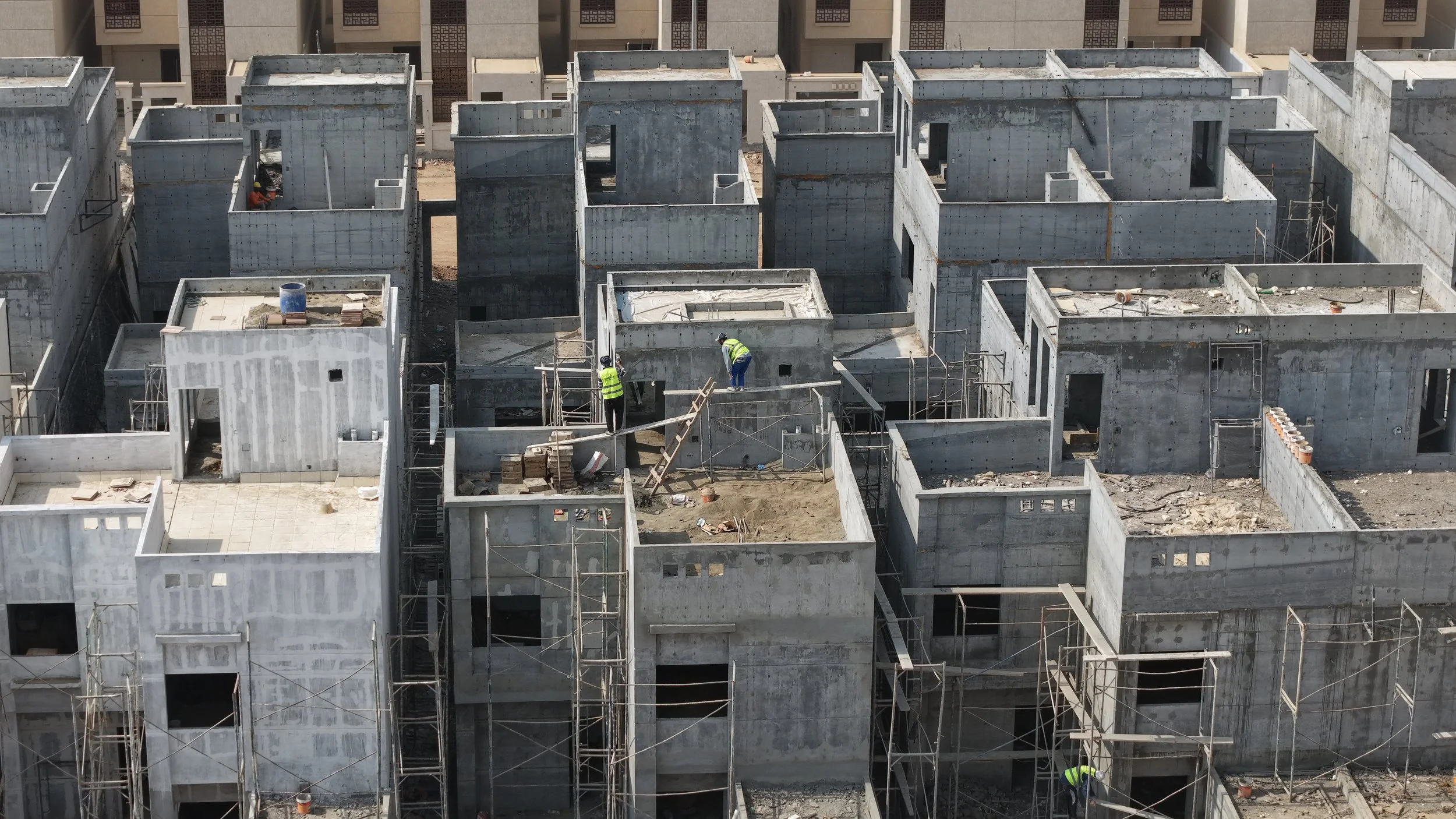

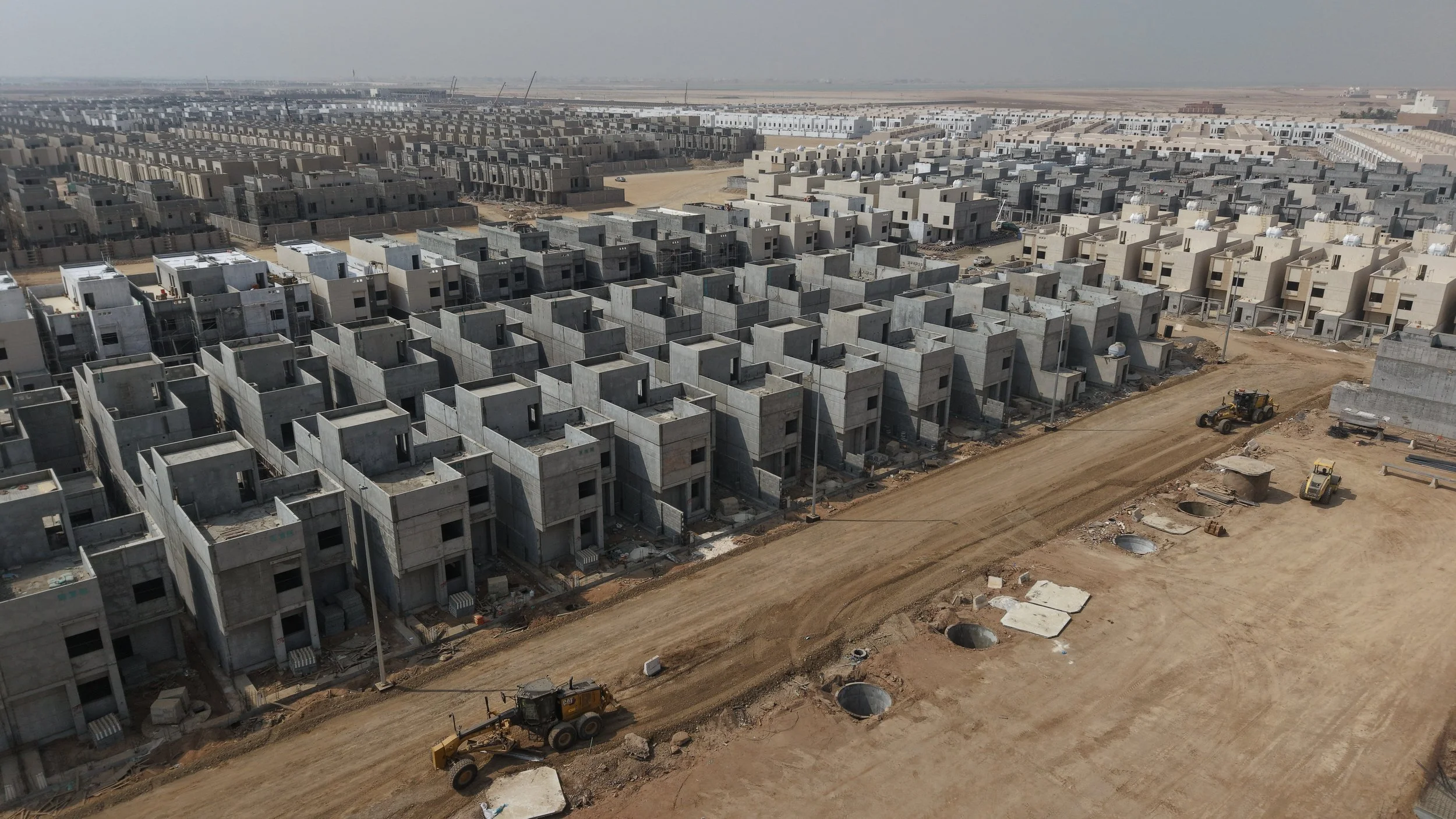

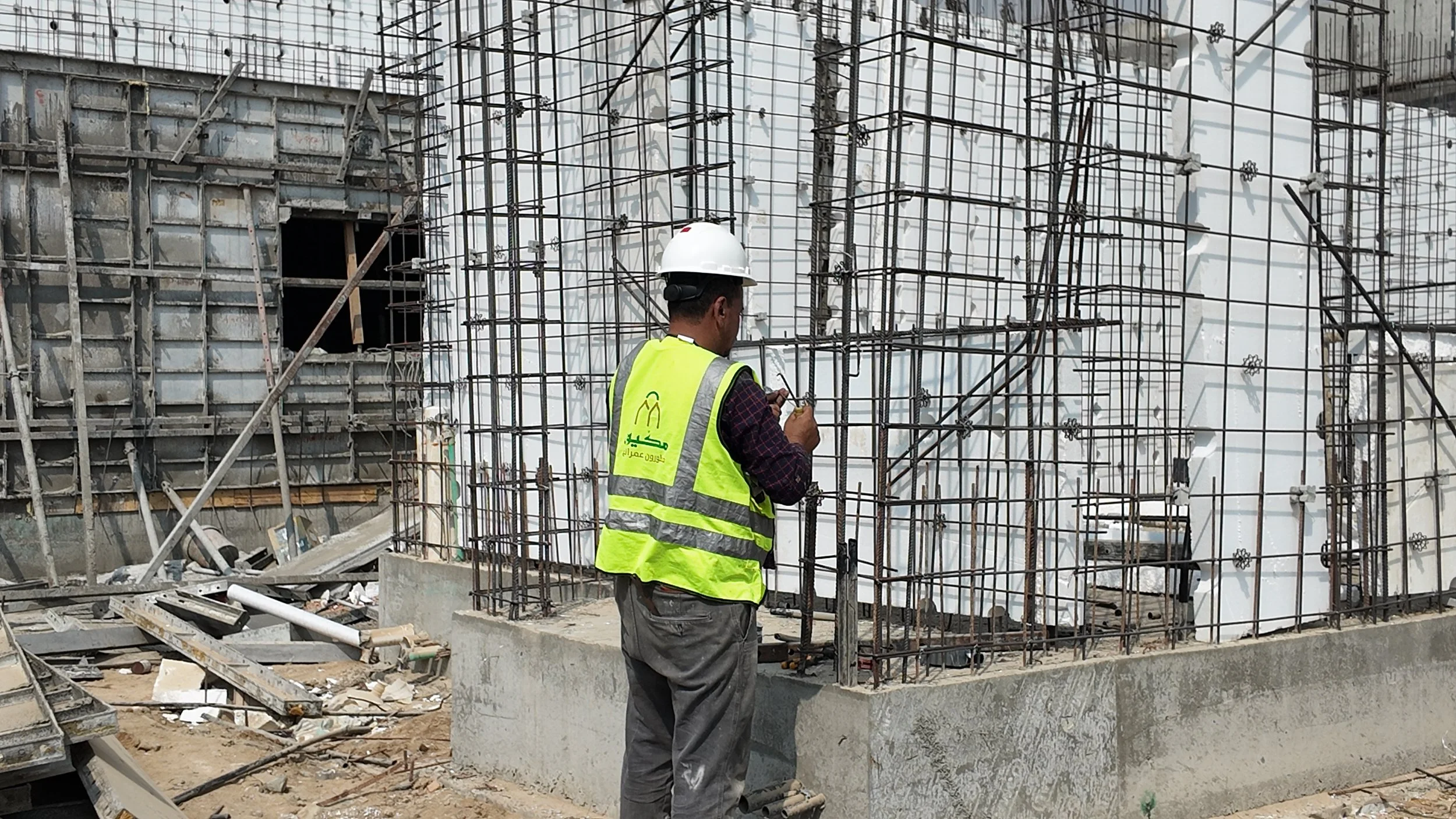

الهيكل الخرساني95%

اكتمال الهياكل الخرسانية لمعظم الفلل بنسبة 95%، مع وجود أعمال تسليح ونجارة محدودة في بعض القطاعات المتبقية.

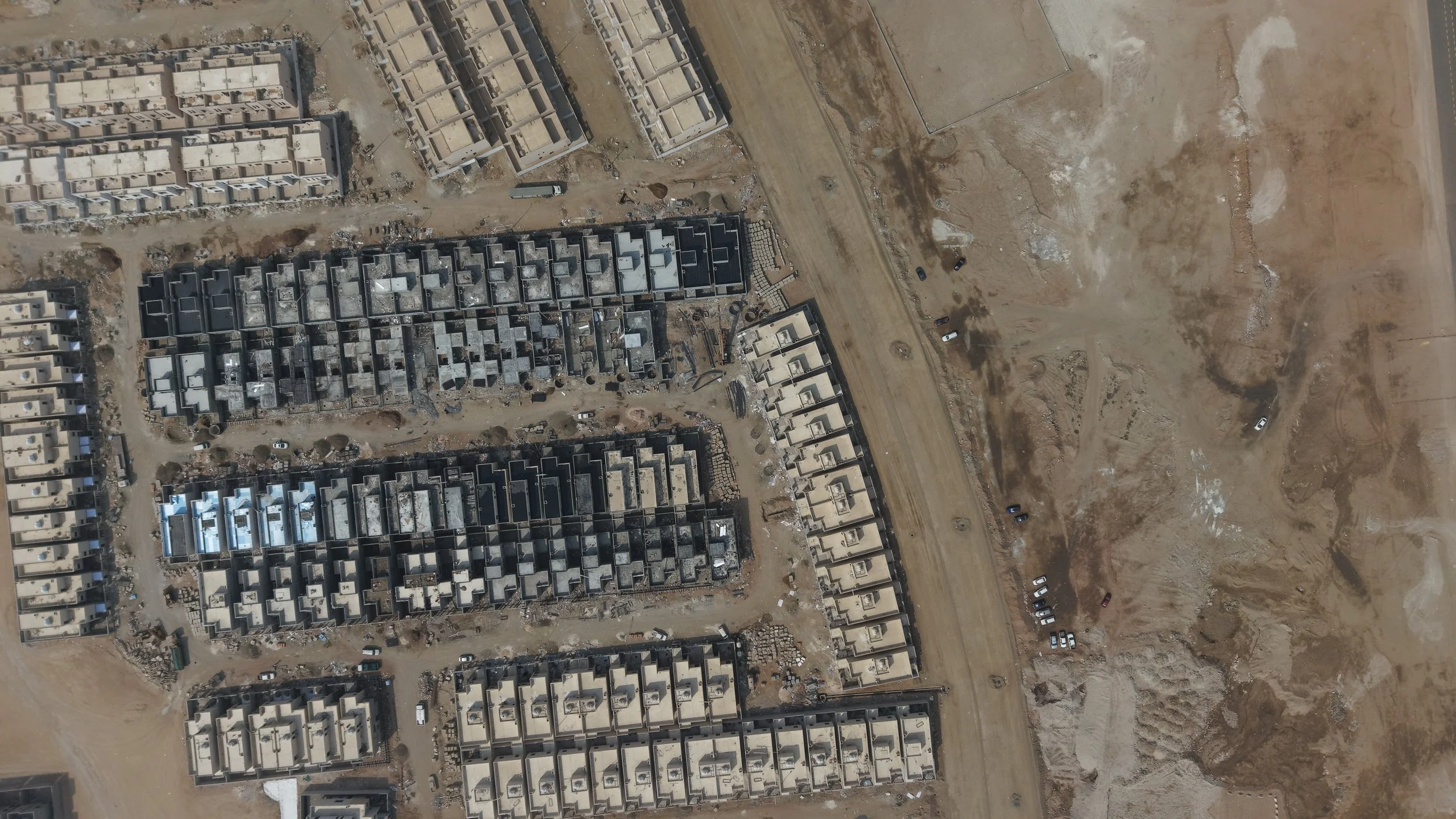

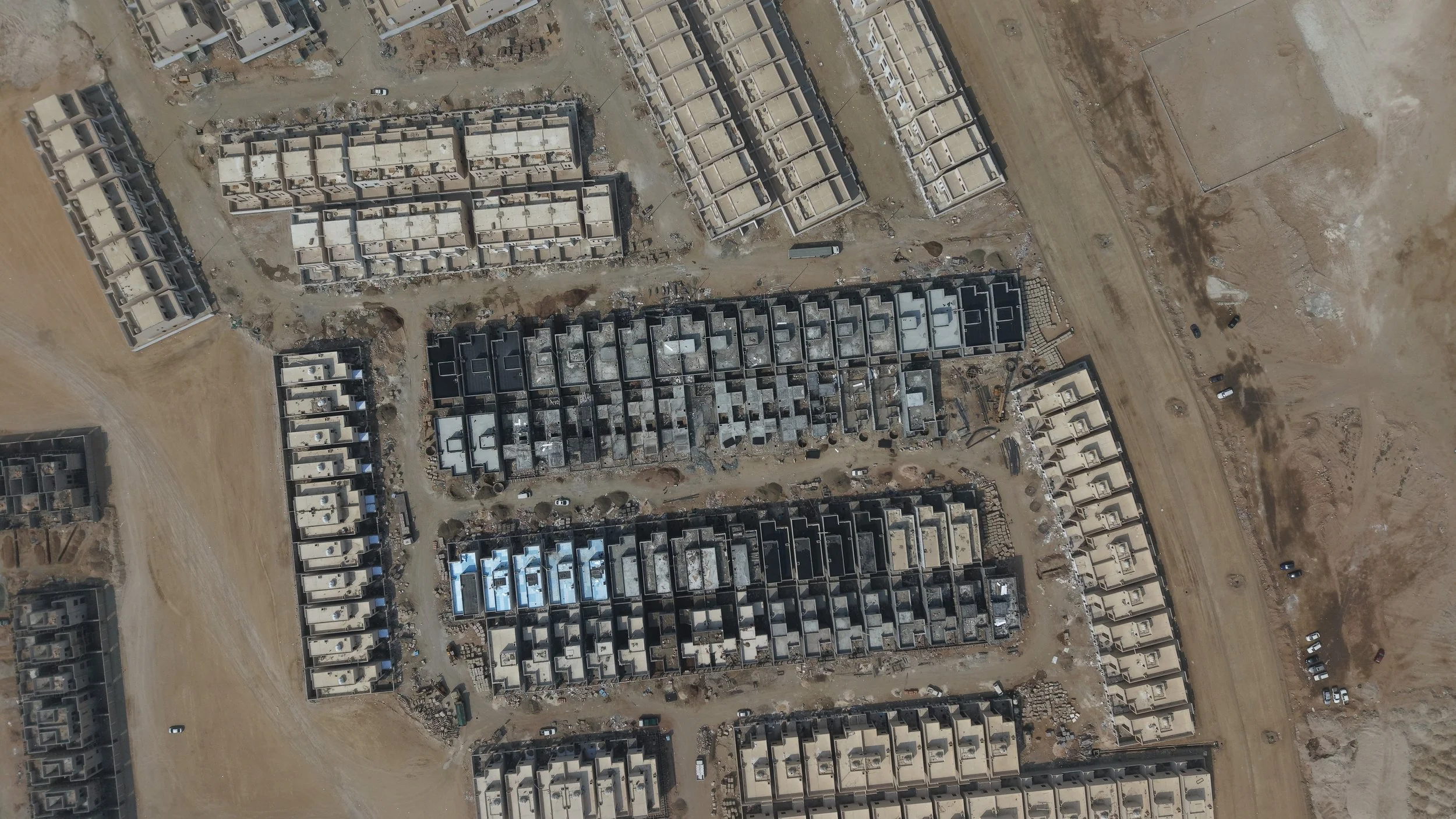

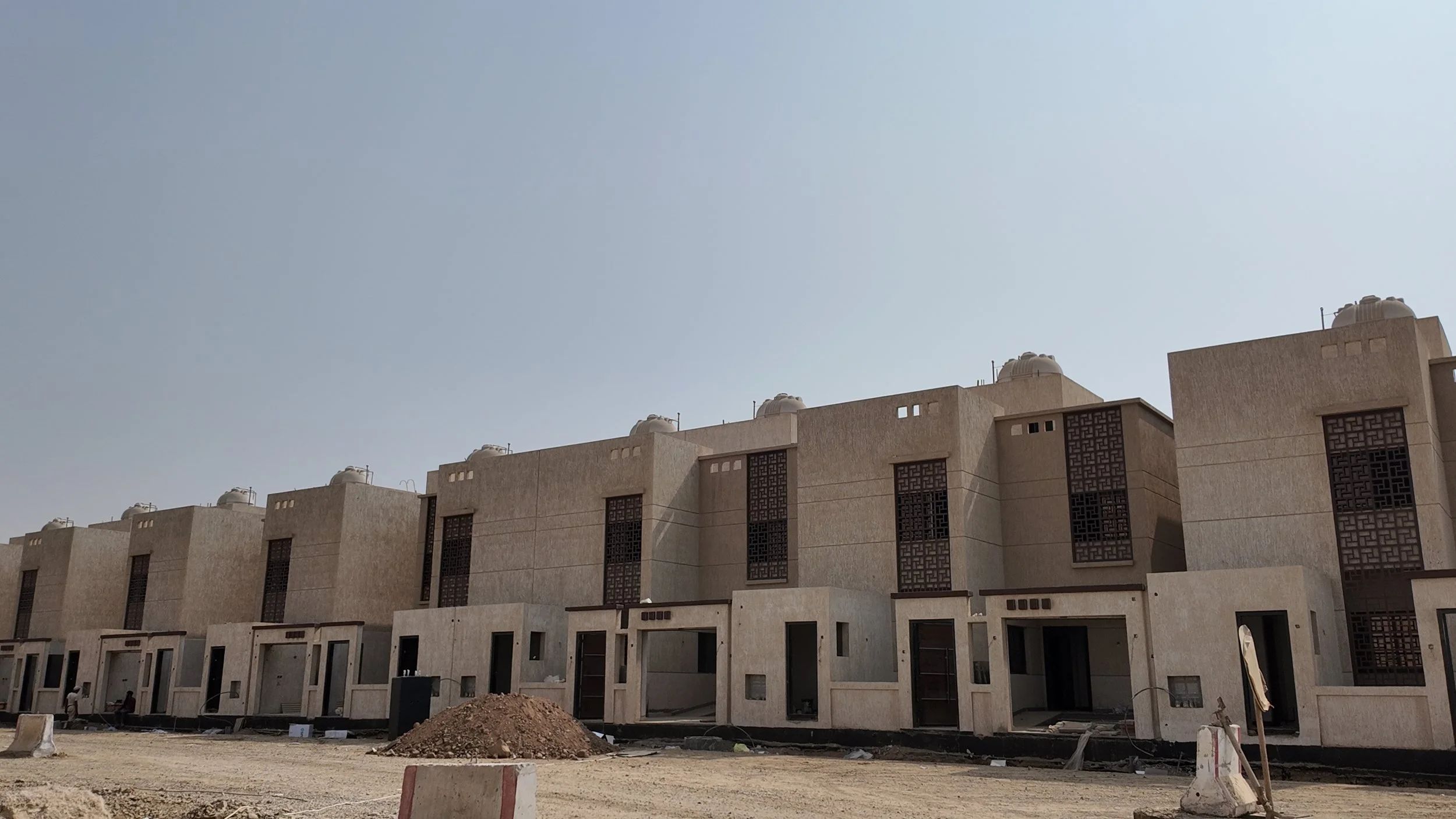

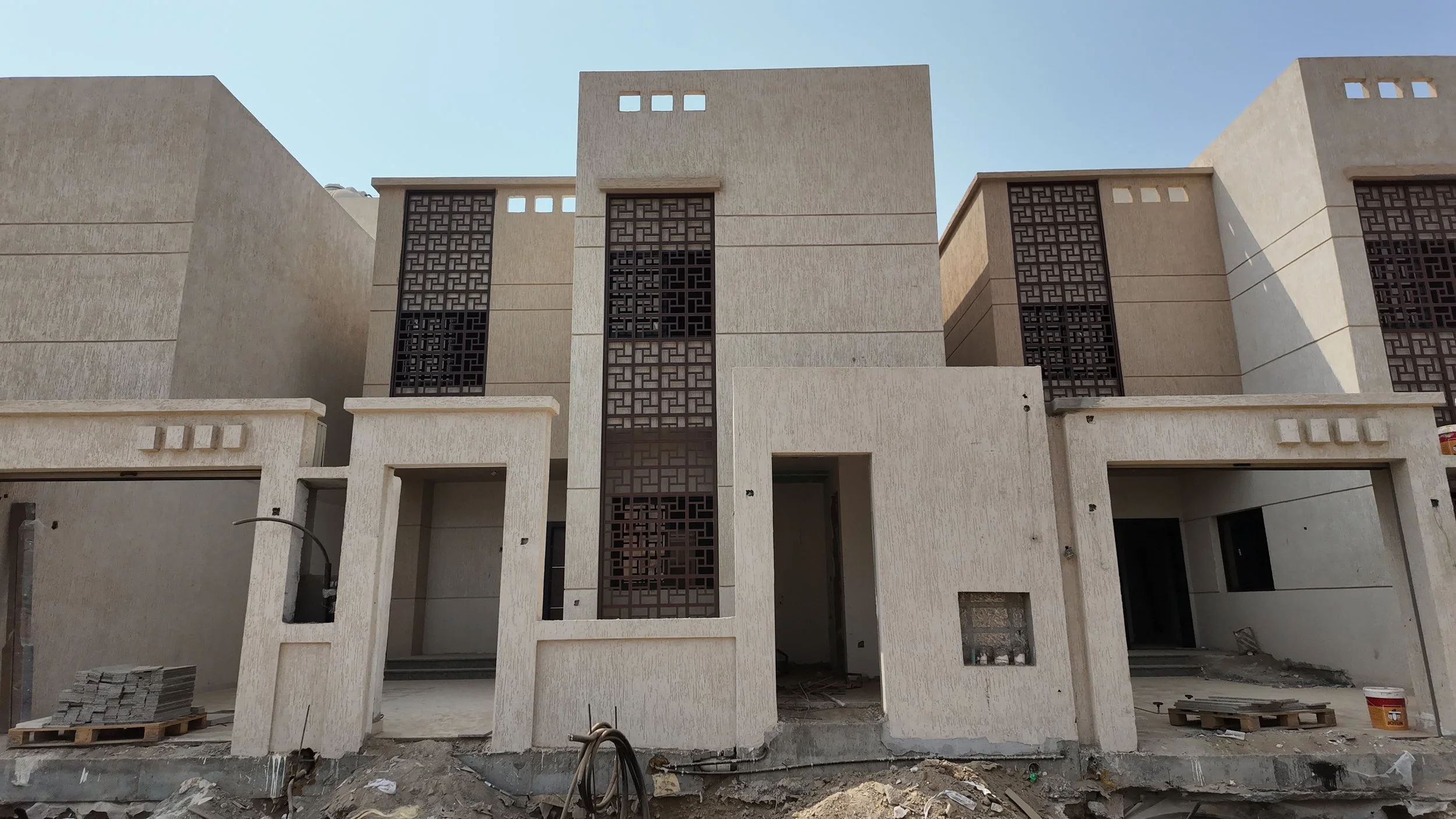

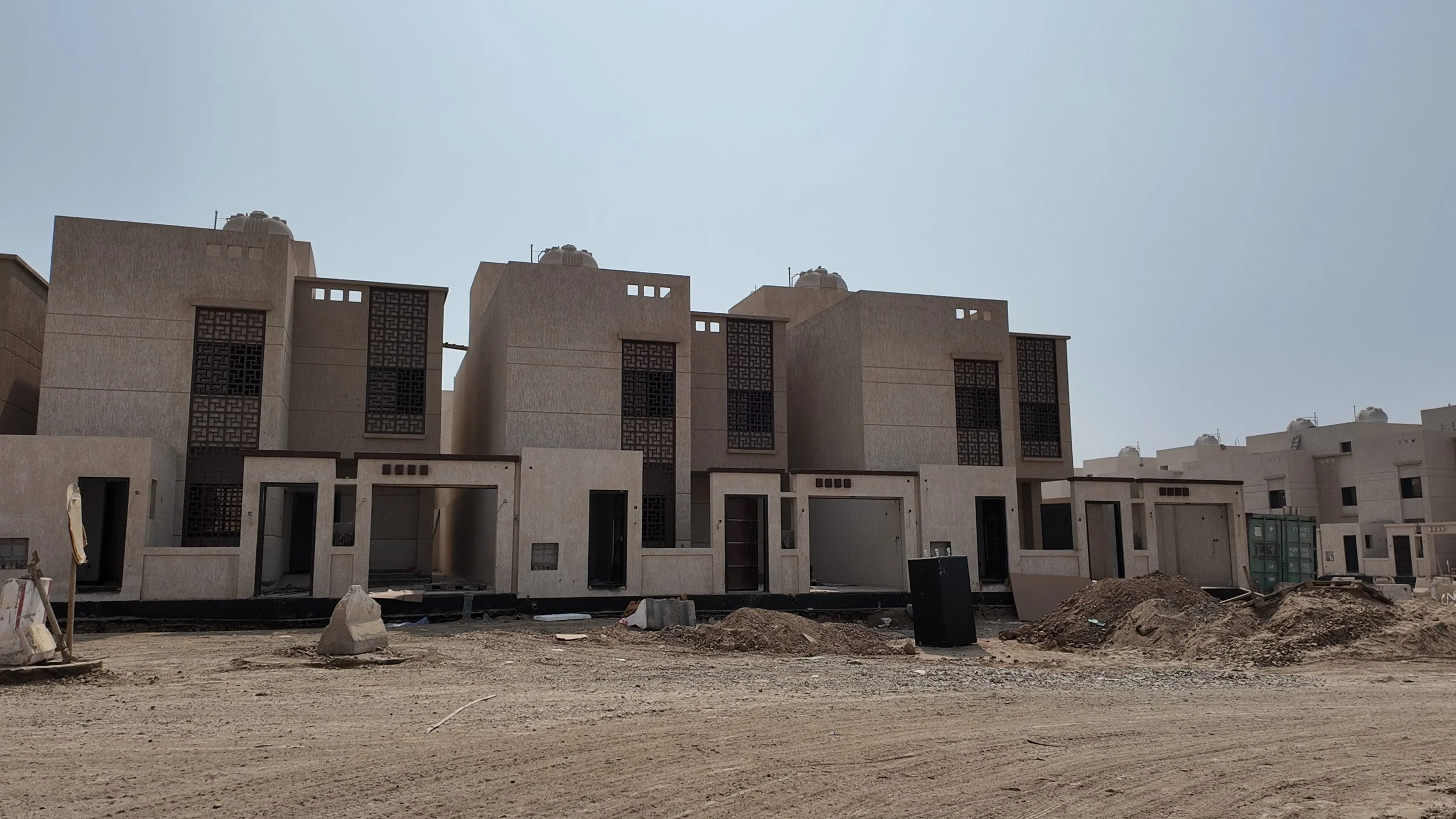

الواجهات الخارجية90%

تنفيذ أعمال اللياسة الخارجية والدهانات (الرش) وتركيب المشربيات المعدنية الزخرفية على النوافذ لعدد كبير من الوحدات.

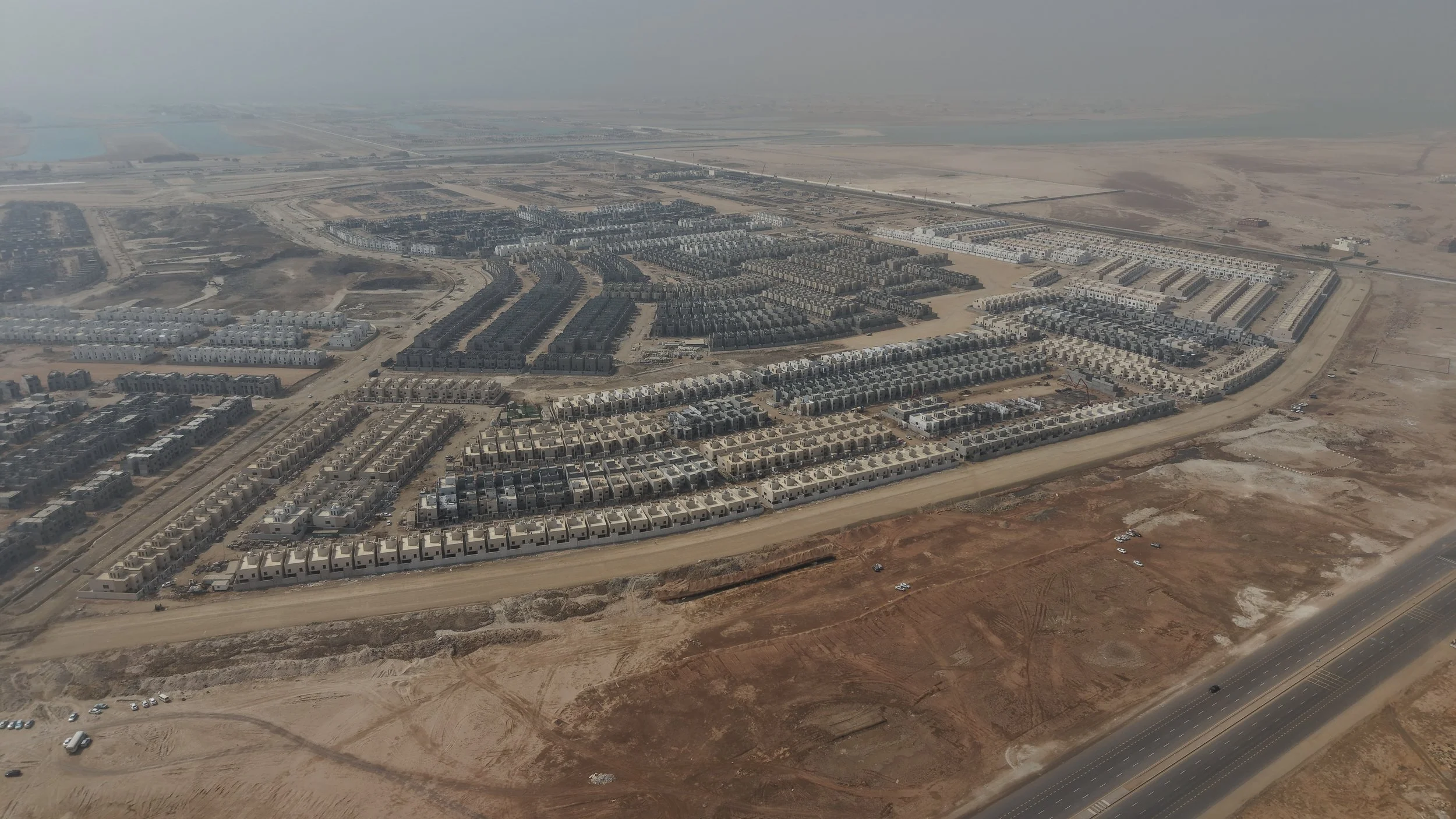

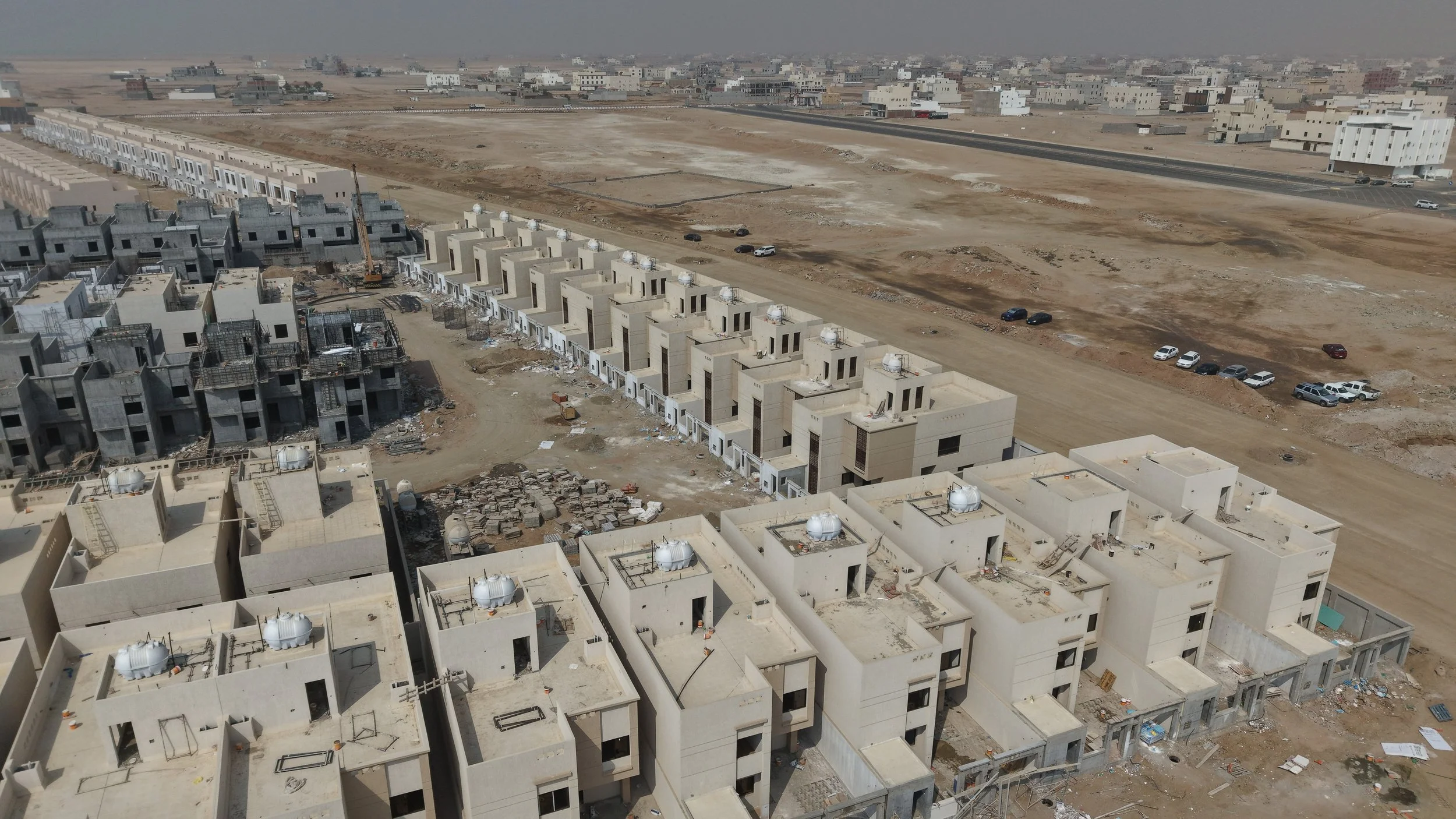

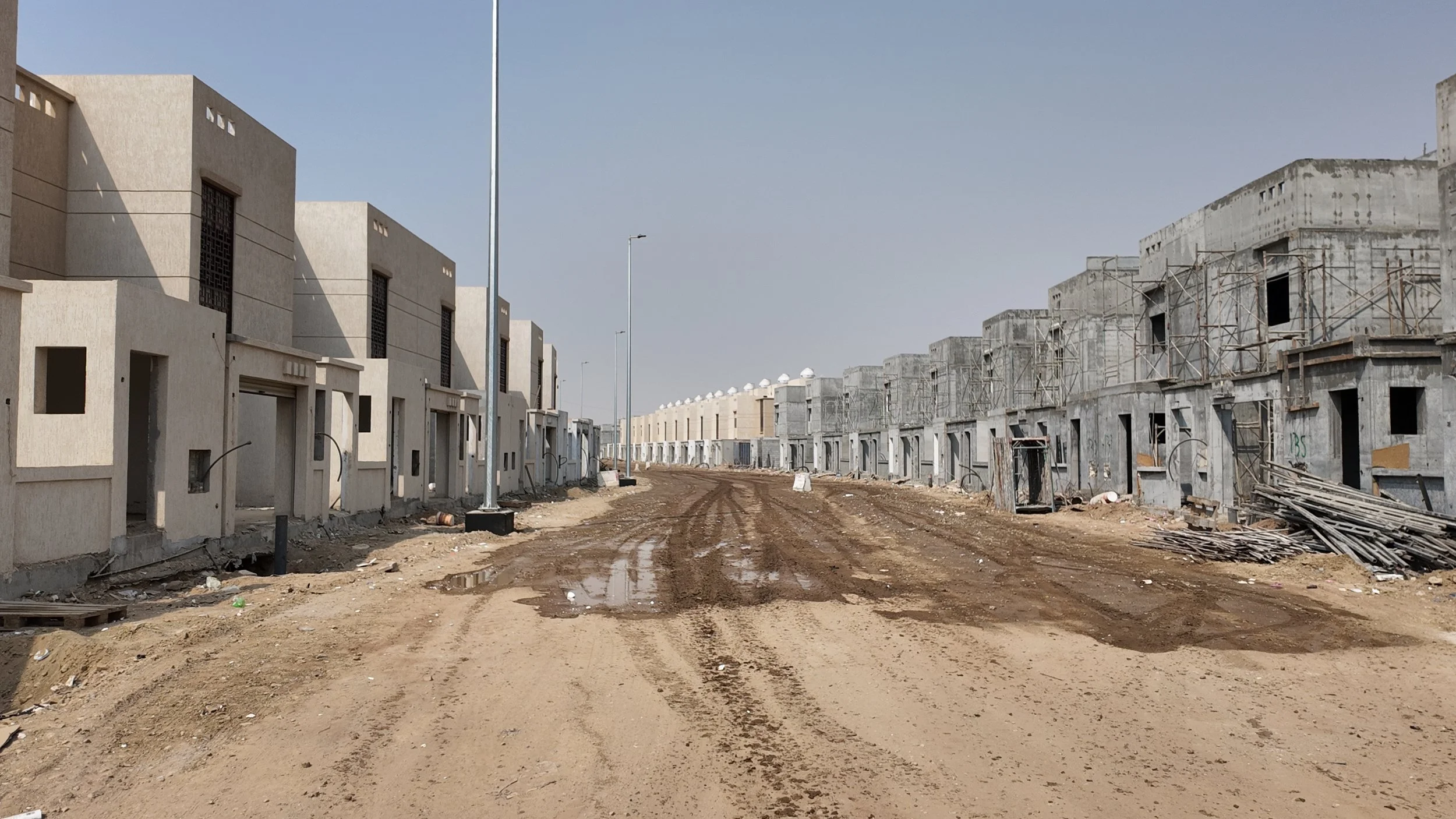

الموقع العام والأسوار85%

استمرار أعمال تمهيد الطرق الداخلية، وتركيب خزانات المياه العلوية، وبناء أسوار الفلل الأمامية والجانبية.

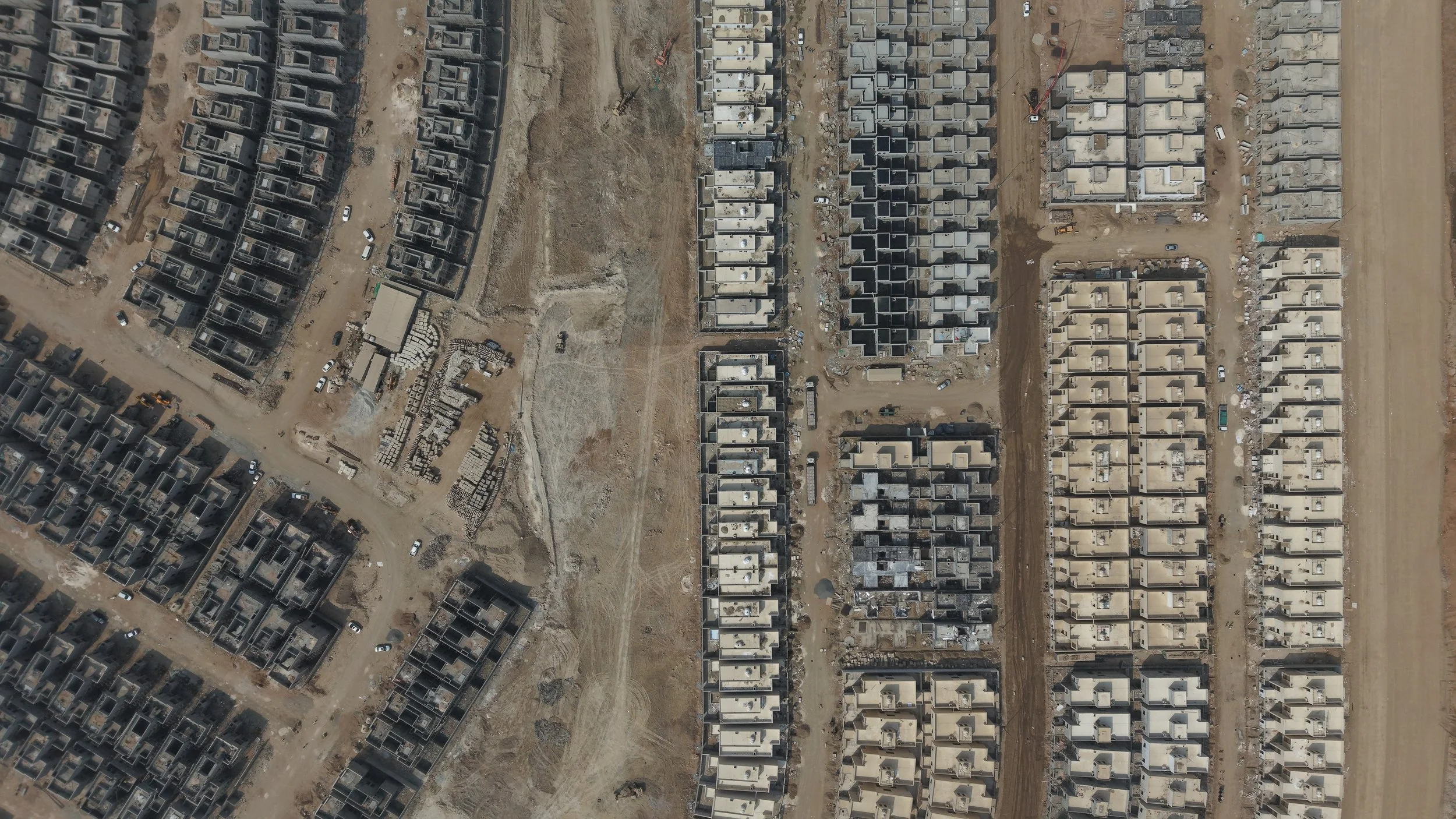

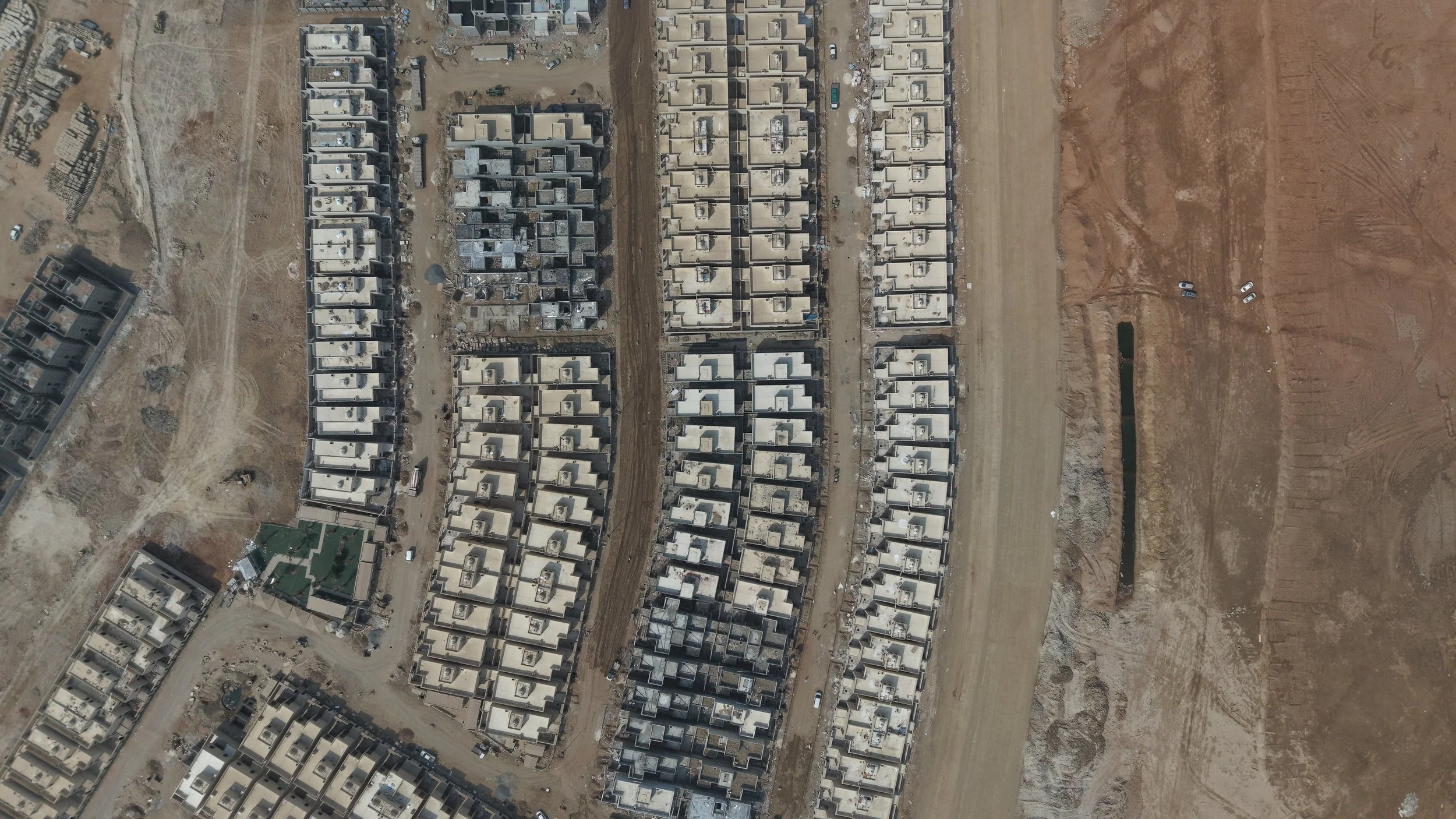

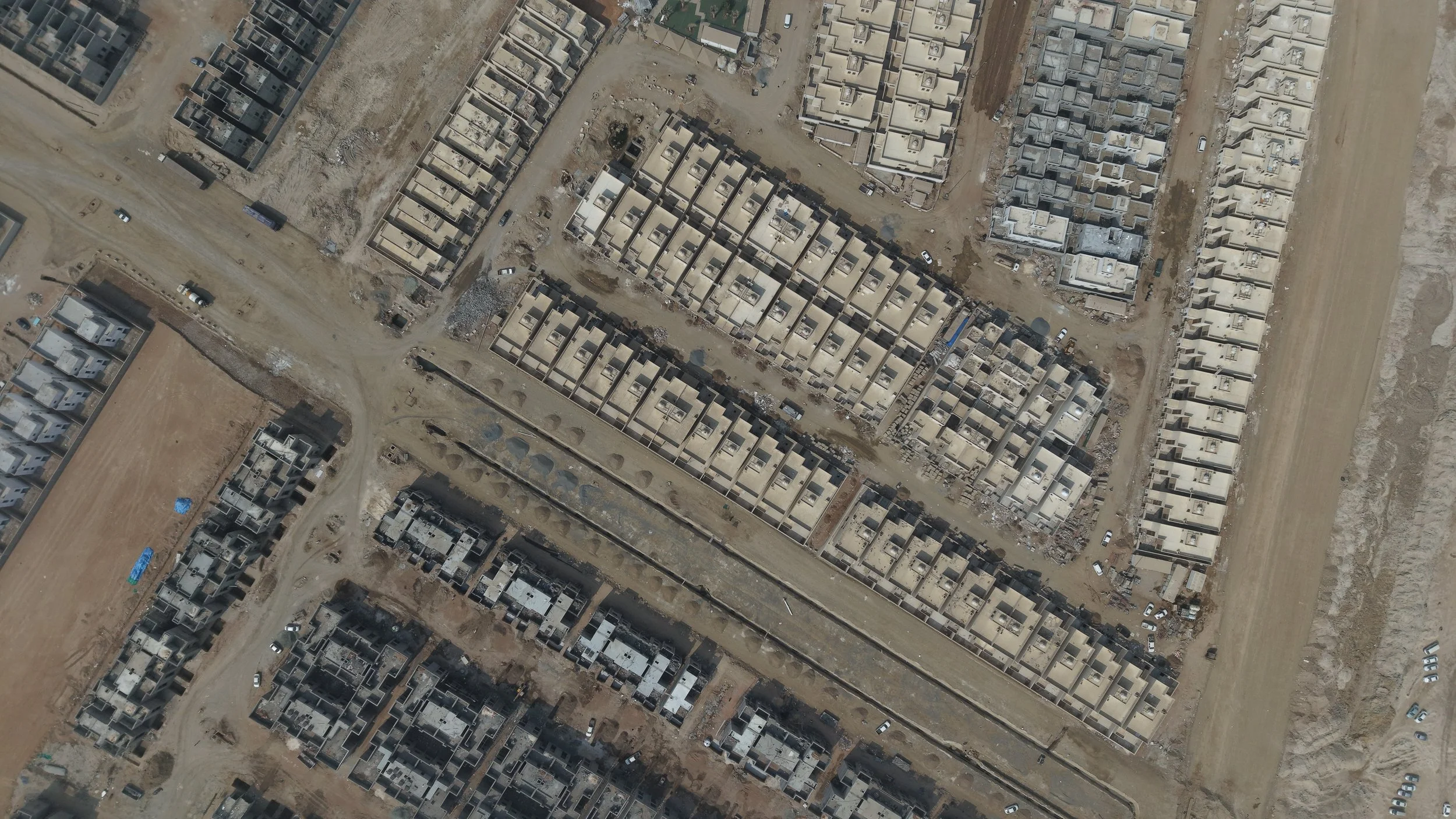

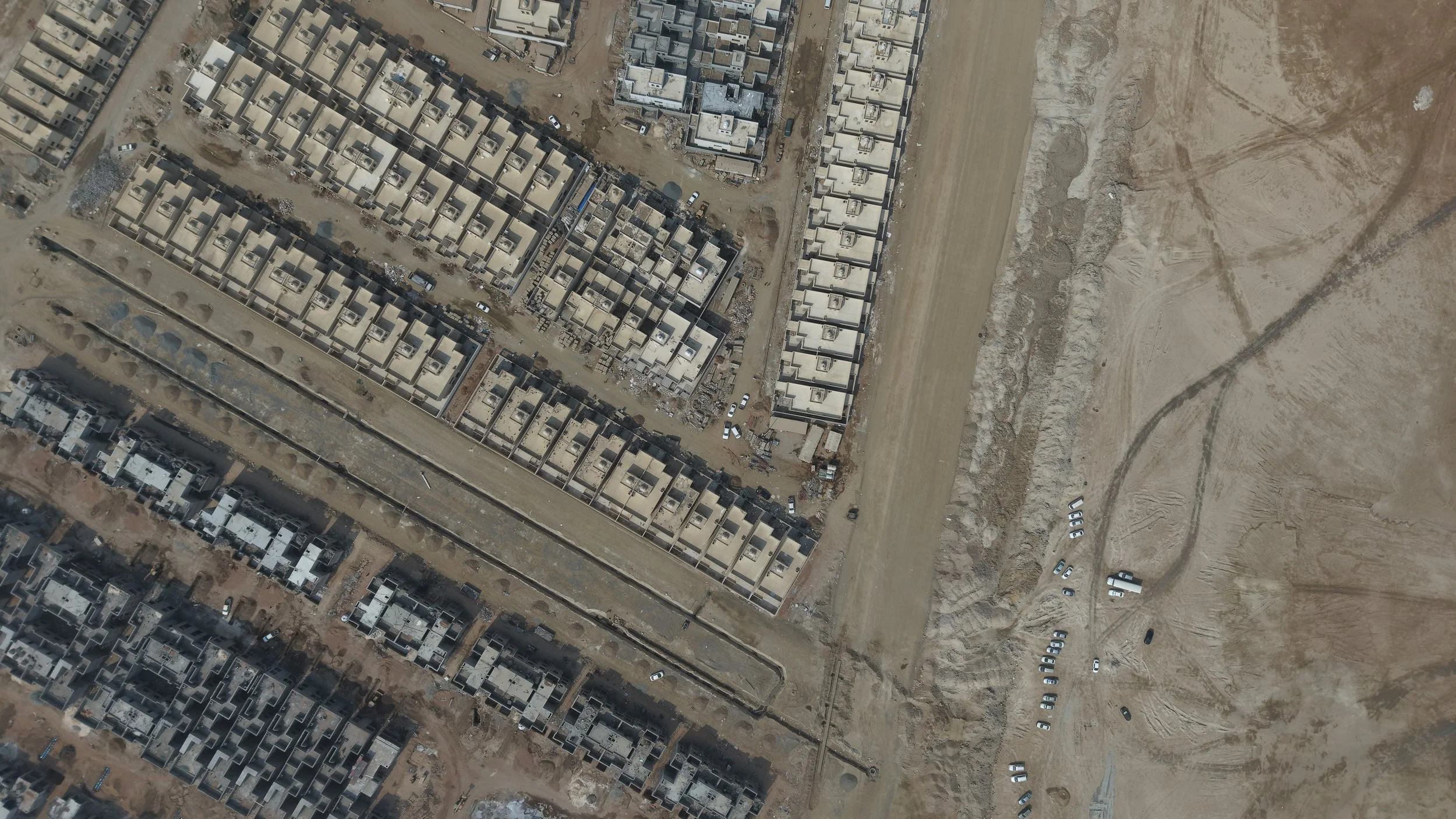

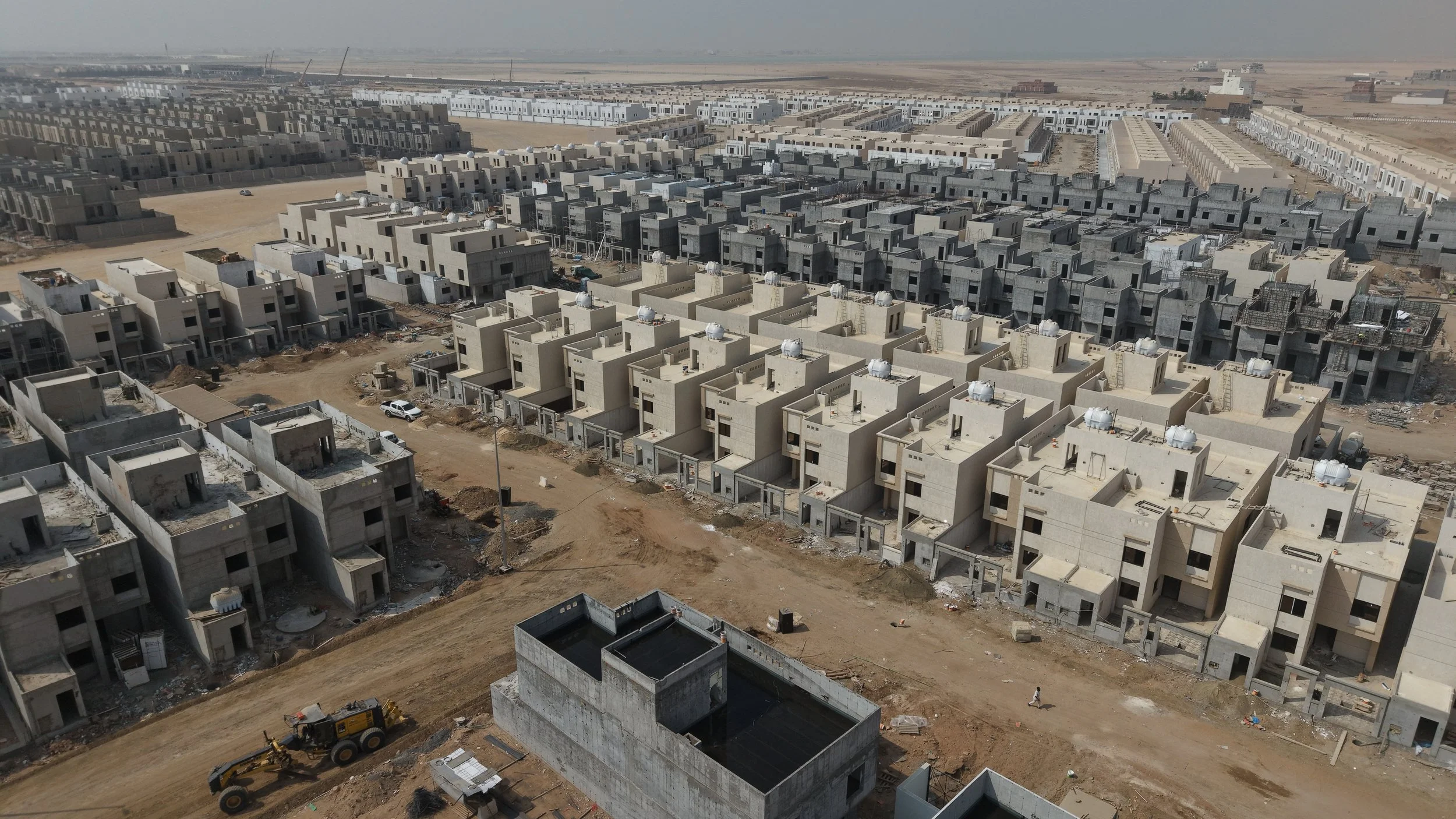

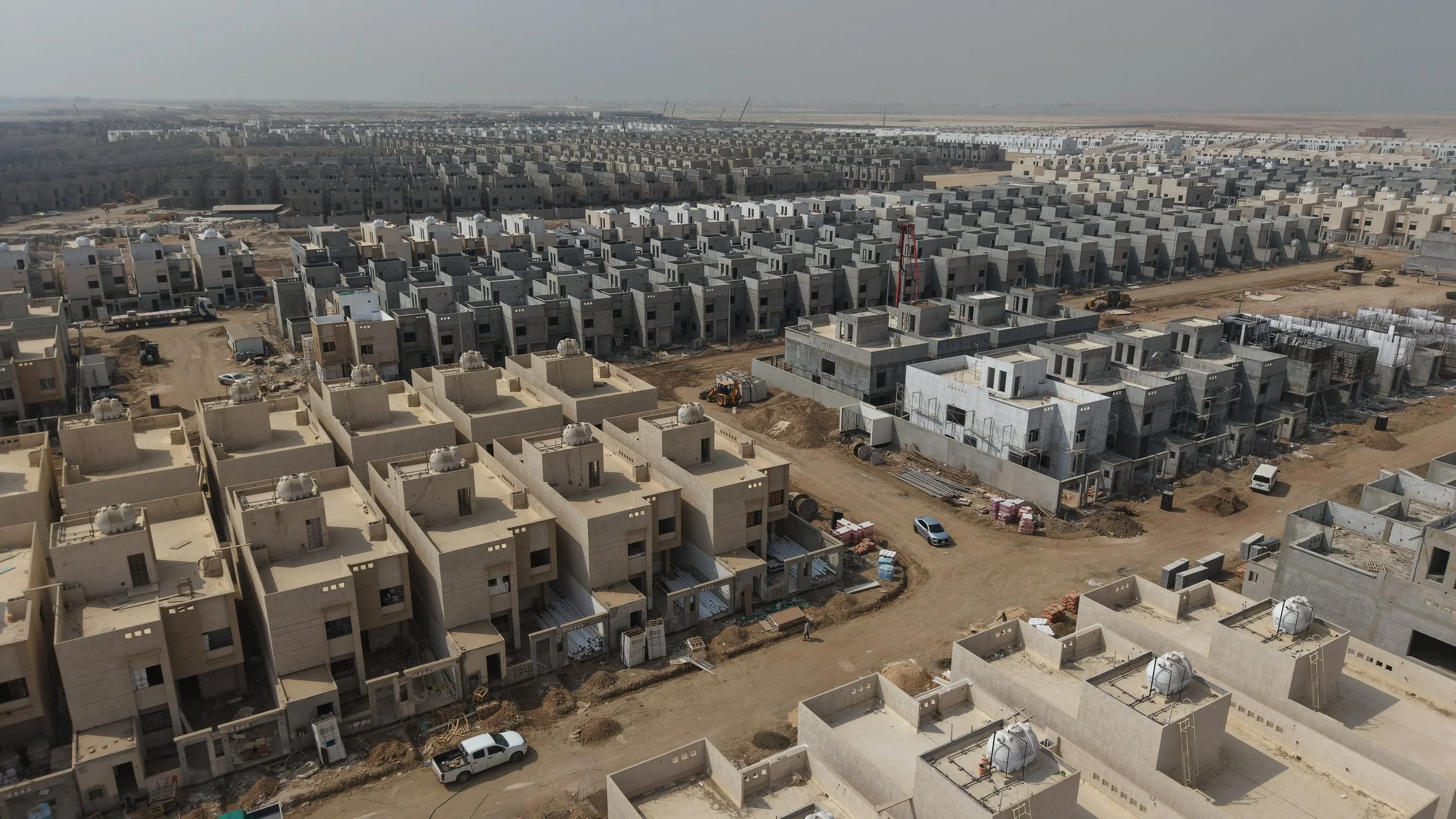

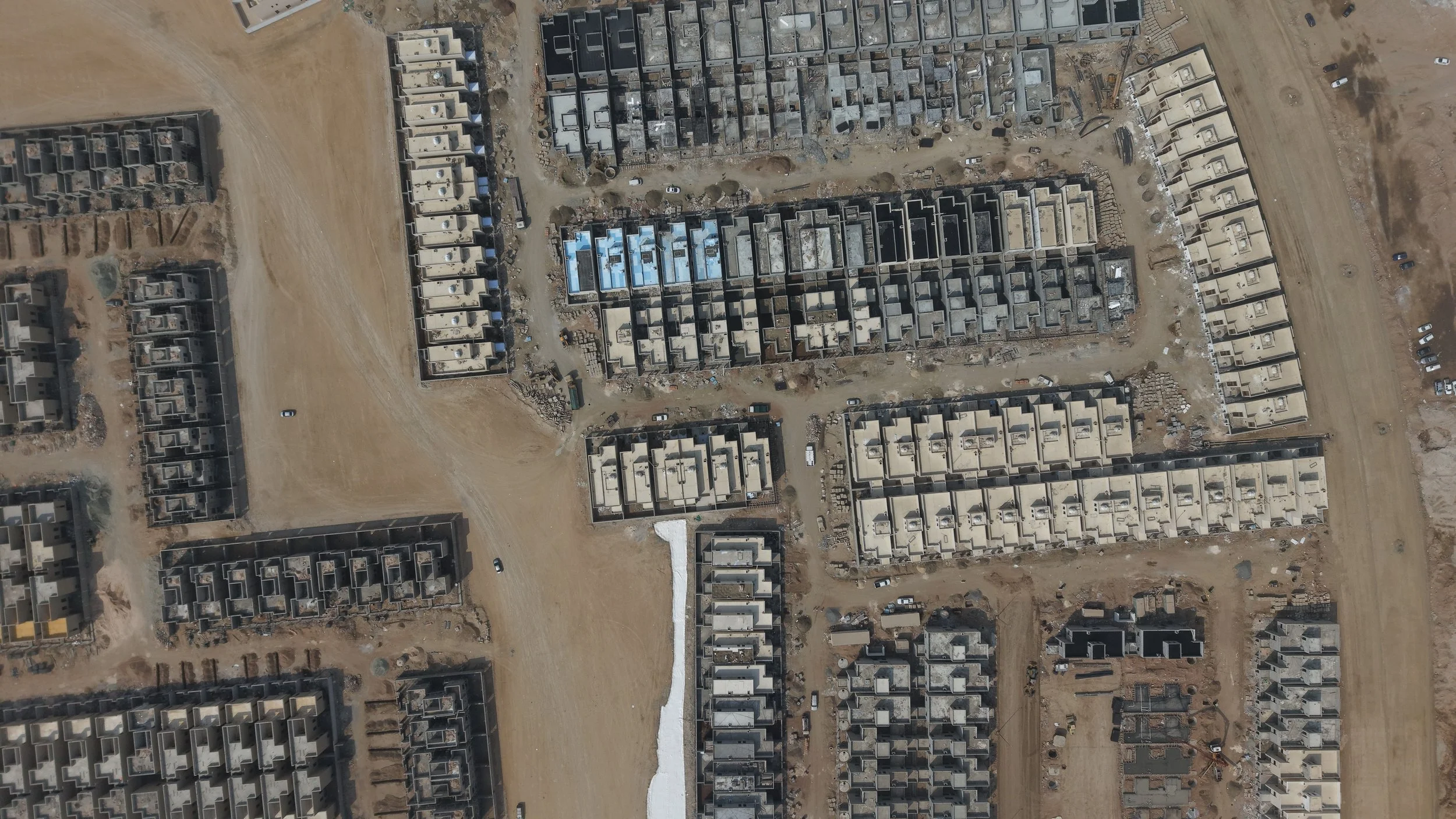

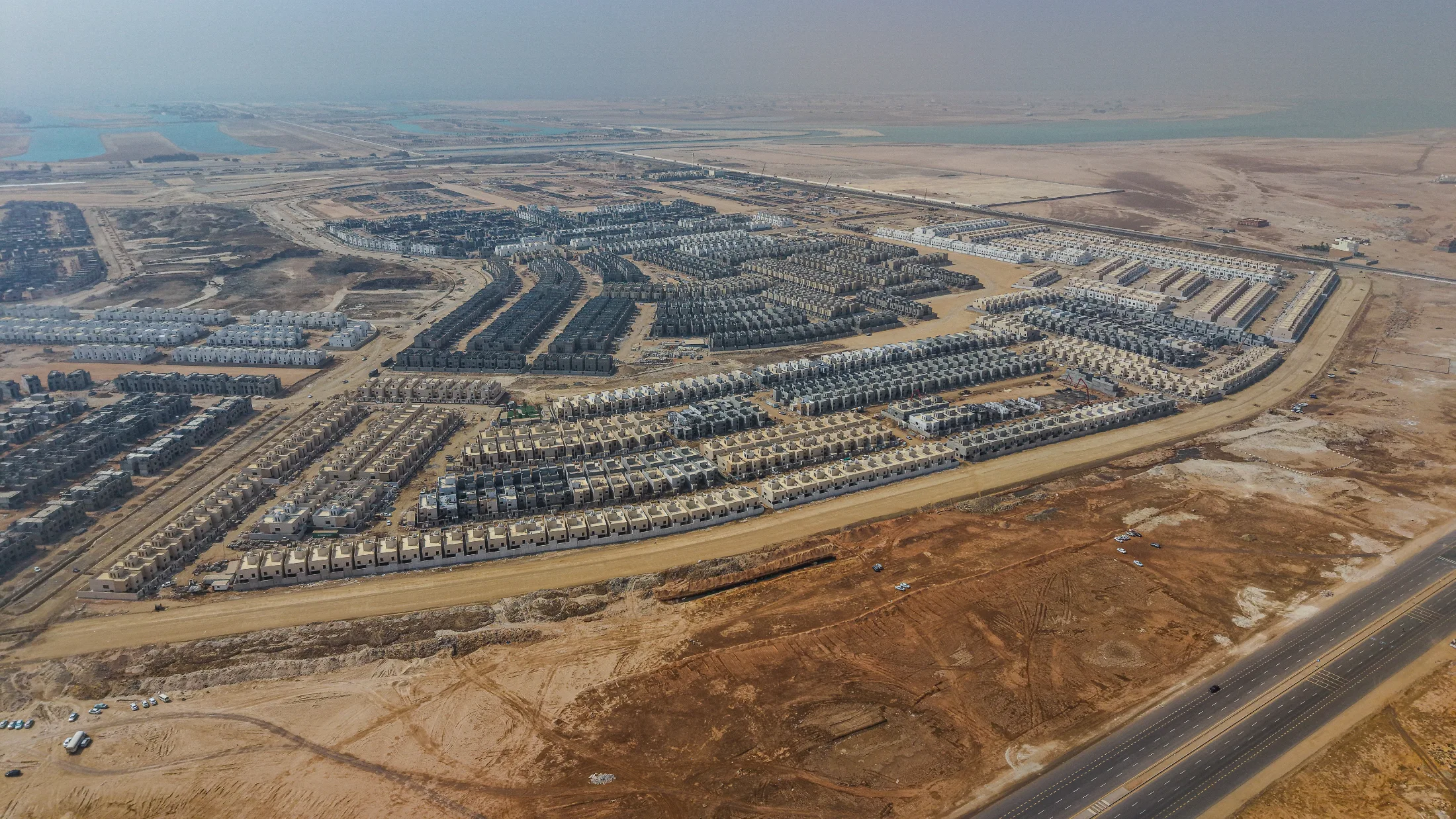

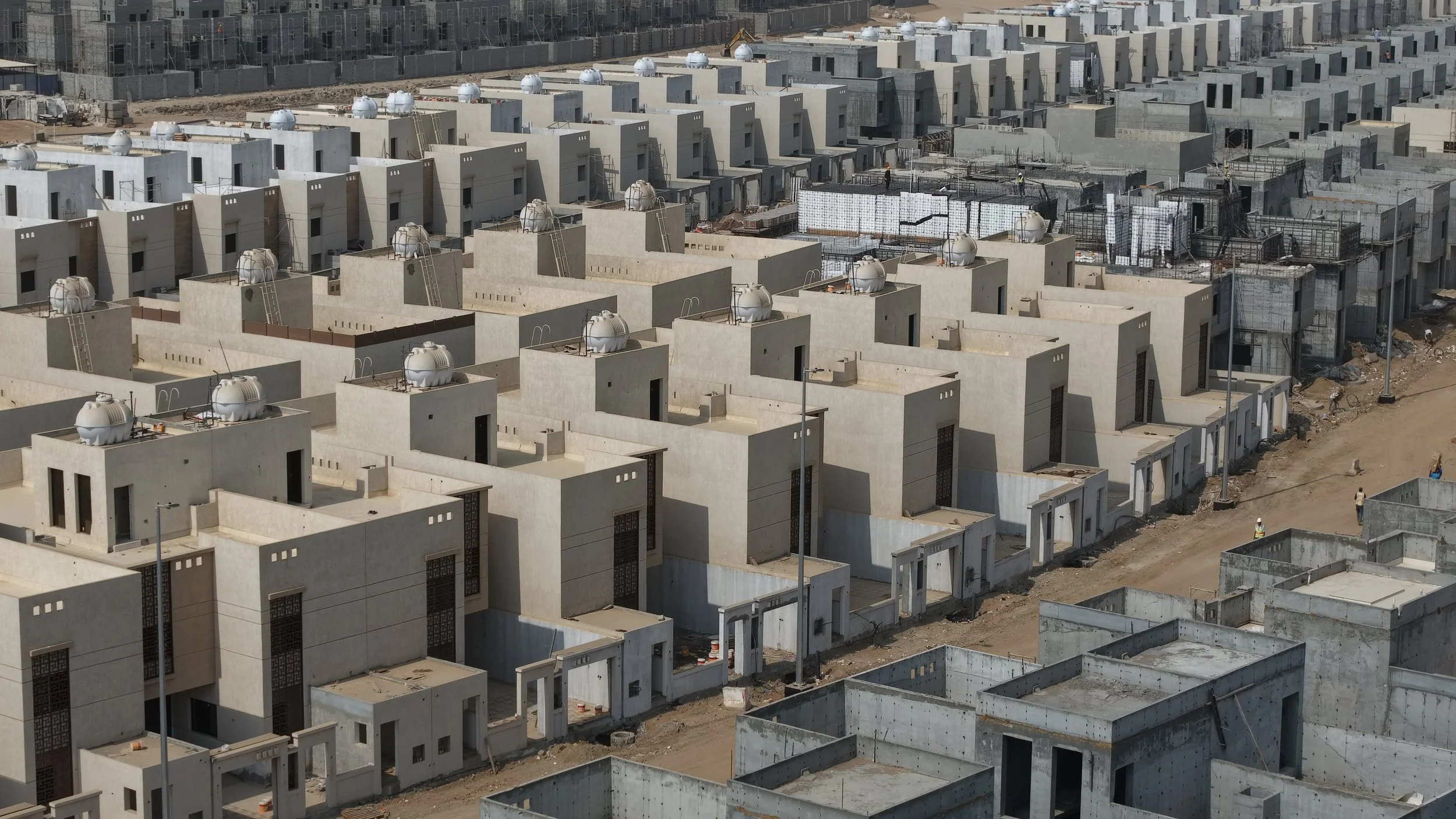

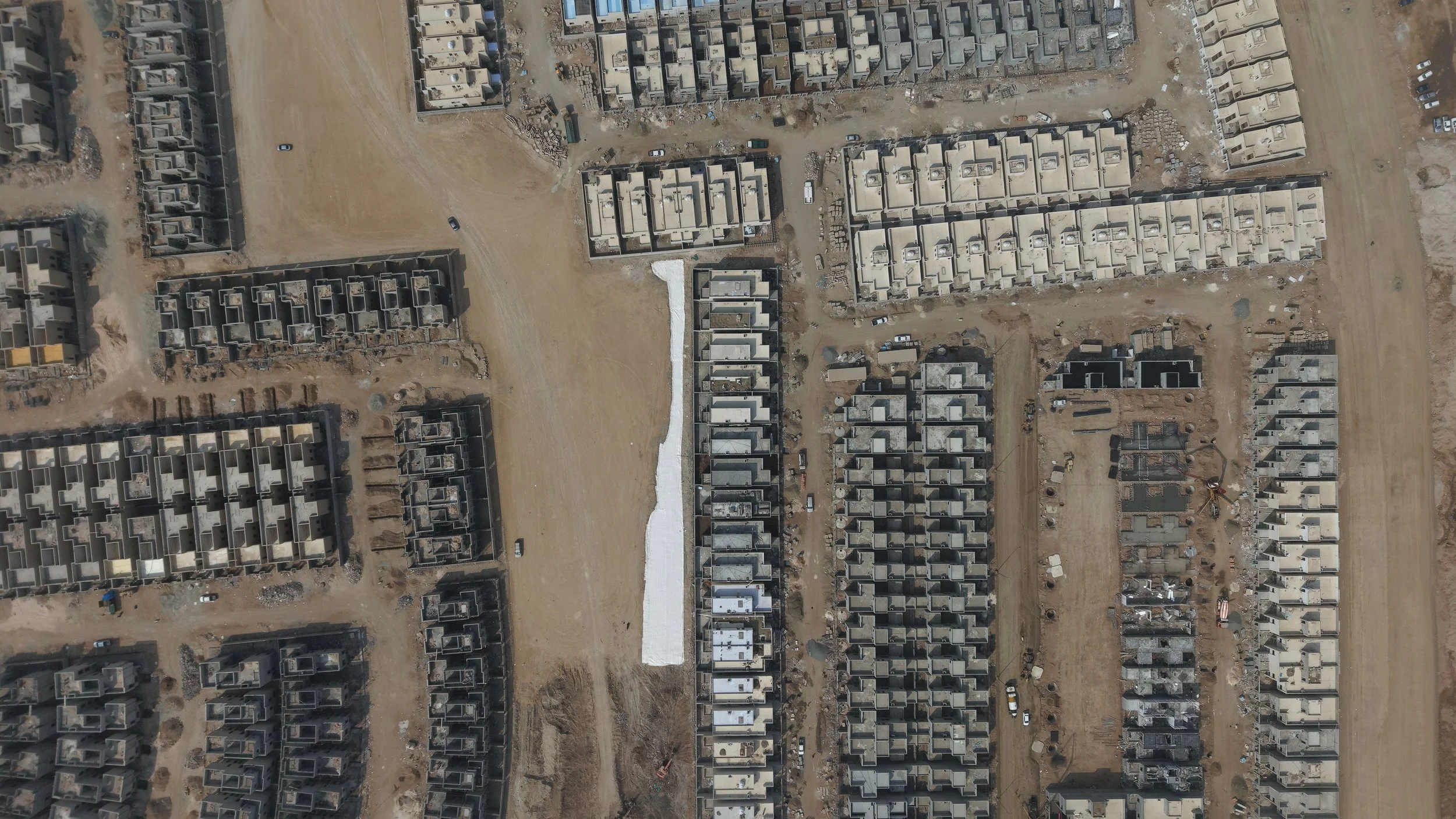

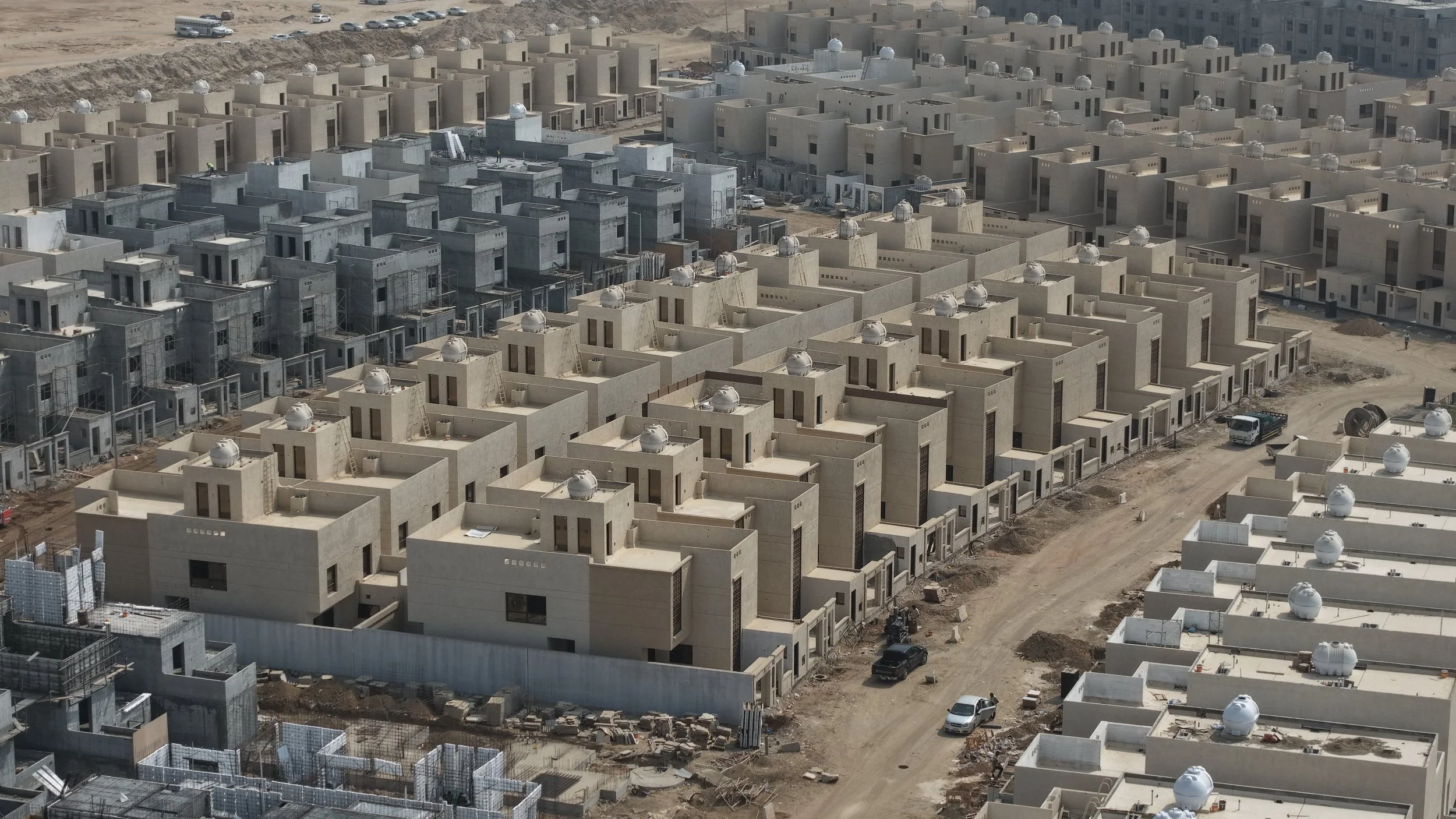

التخطيط العمراني (نظرة جوية)95%

توزيع الوحدات يظهر تباين في مراحل الإنجاز بين بلوكات مكتملة الواجهات وأخرى لا تزال في مرحلة العظم.

قراءة الإنجاز

تتطابق المشاهدات البصرية مع نسب الإنجاز المعلنة؛ حيث تعكس الواجهات المكتملة نسبة الـ 62% في التشطيبات، بينما يظهر الموقع العام تقدماً في أعمال البنية التحتية والأسوار بنسبة 65%. أعمال الميكانيكا والكهرباء تظهر من خلال تركيب الخزانات والتمديدات الظاهرة في الوحدات المتقدمة.

مقارنة بالزيارة السابقة

لا توجد زيارة سابقة للمقارنة

المراحل القادمة المتوقعة

استكمال أعمال الرصف النهائي للطرق، إنهاء تركيبات الألمنيوم والزجاج، وتكثيف أعمال التشطيبات الداخلية للوحدات المتأخرة.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/5 مكتملمتوسط ▼ -20%
الخرسانات-5%
0%
التشطيبات-26%
0%
الميكانيكا-17%
0%
الكهرباء-24%
0%
الأسوار-26%
0%

ثلاثي الأبعاد

تصوير أرضي

صور درون

مشاركةتواصل عبر واتساب
