سهيل جاردن
٨ نوفمبر ٢٠٢٥

٨ نوفمبر ٢٠٢٥

94%الإنجاز الكليالزيارة الأولى — لا توجد مقارنة سابقة.

الفيديو الرئيسي

التقرير الهندسي

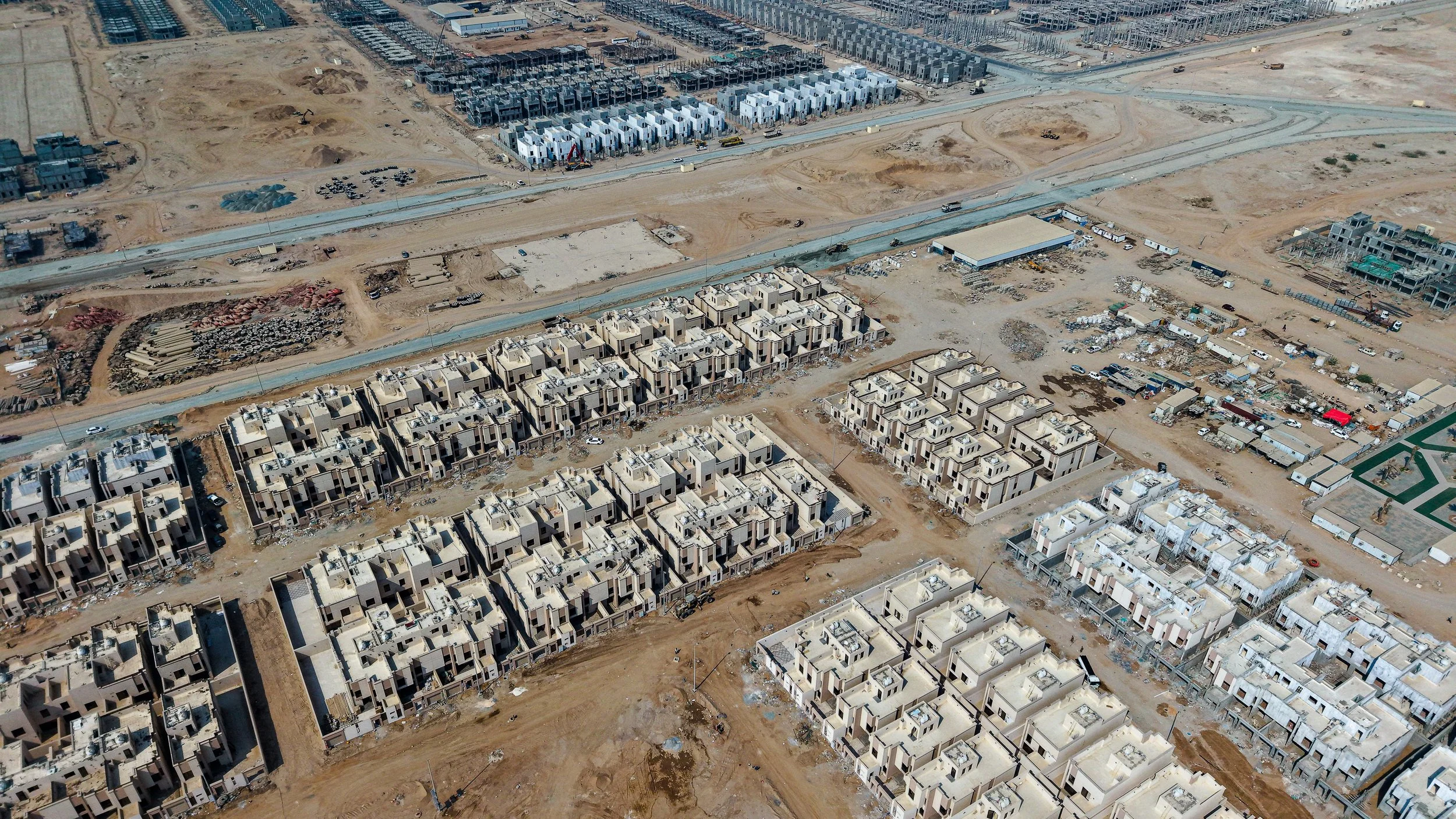

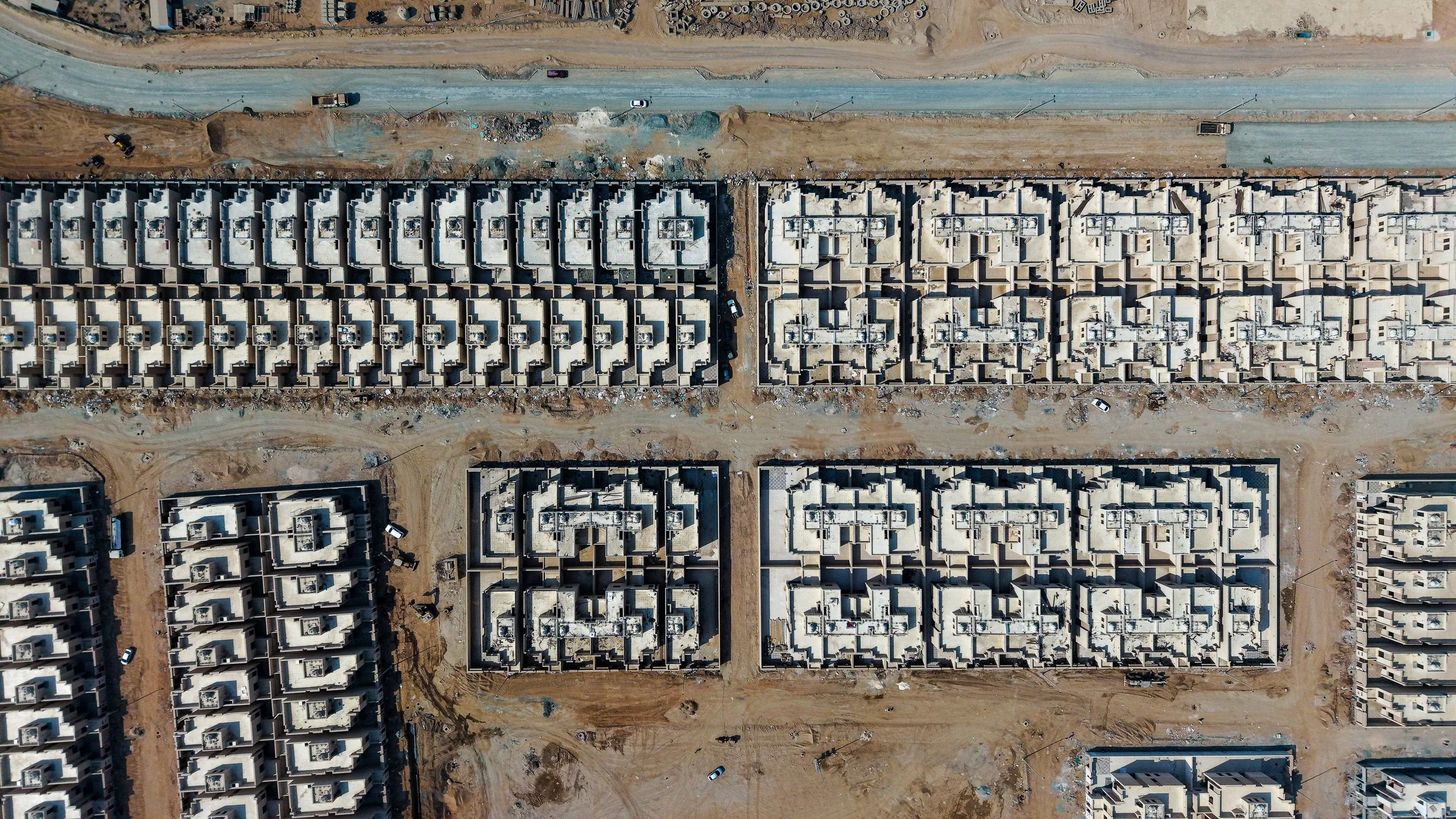

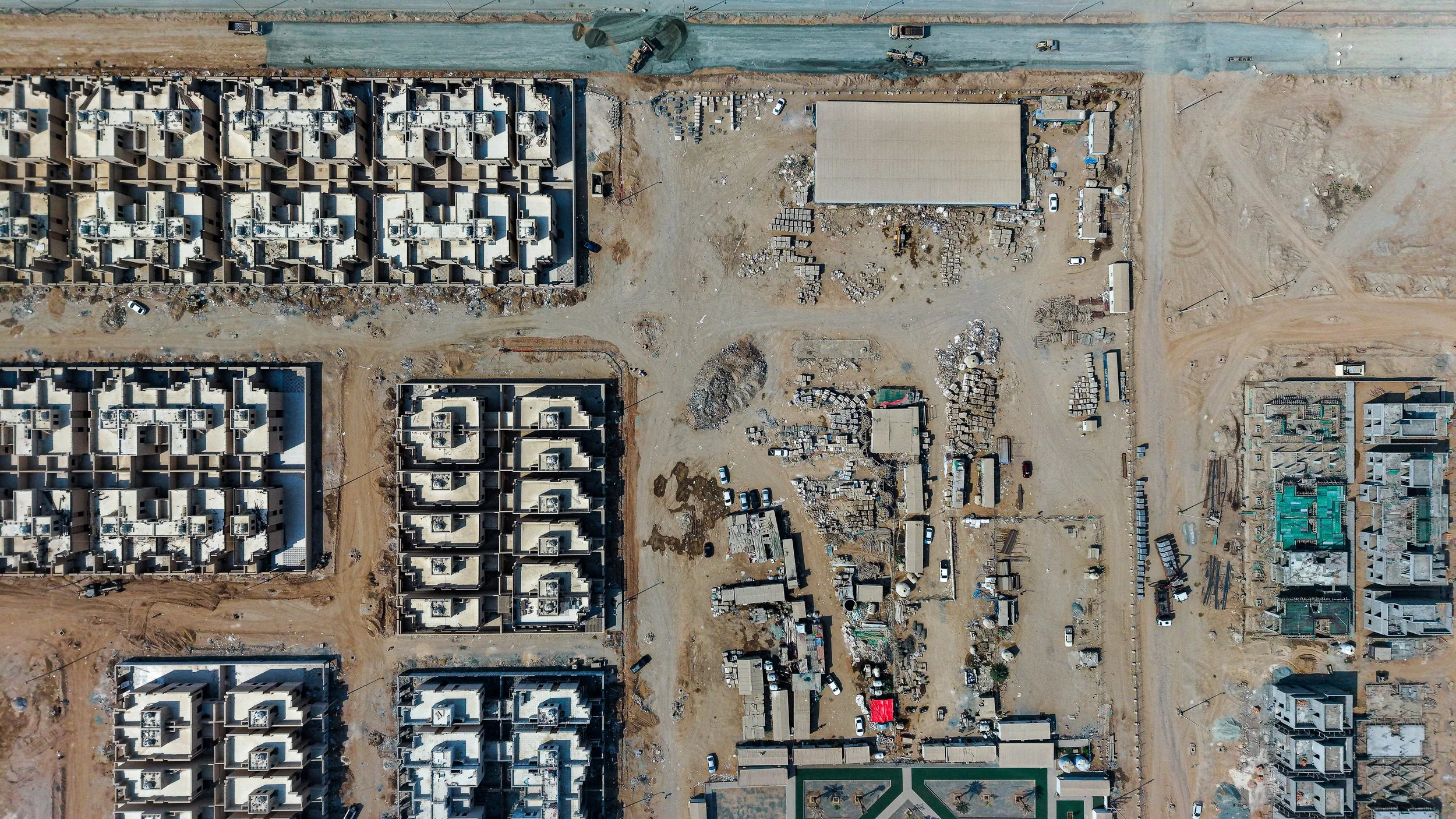

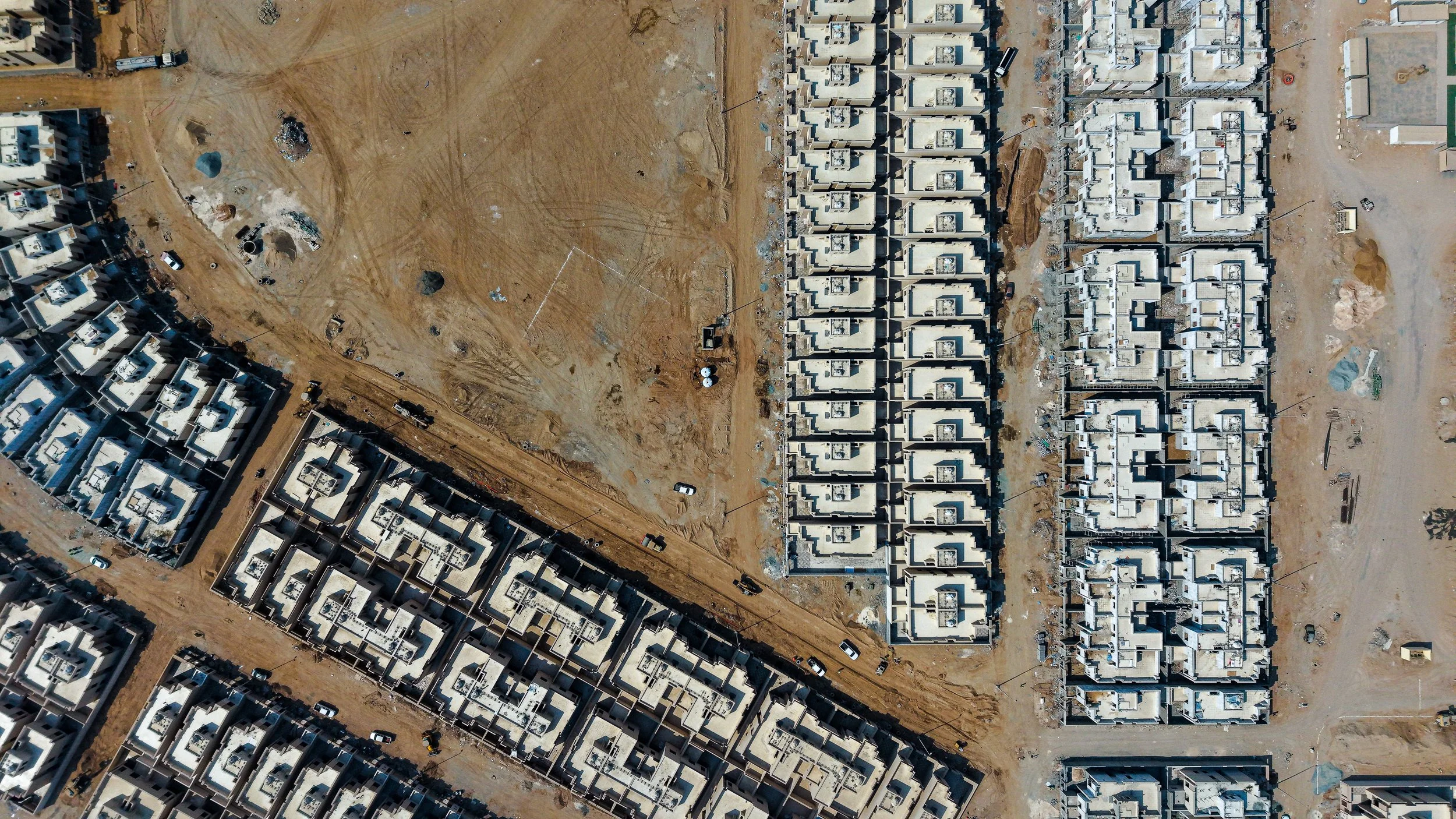

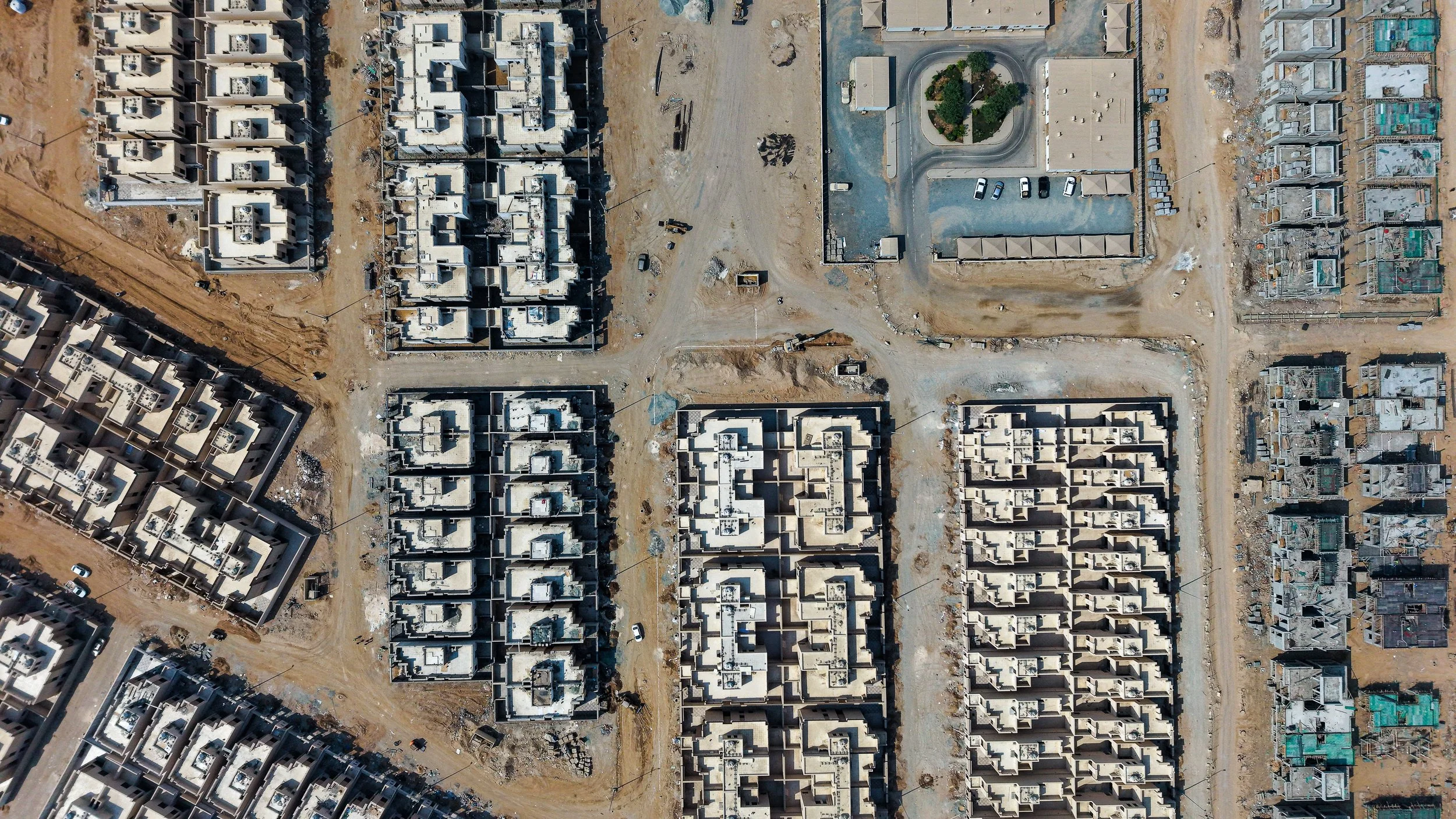

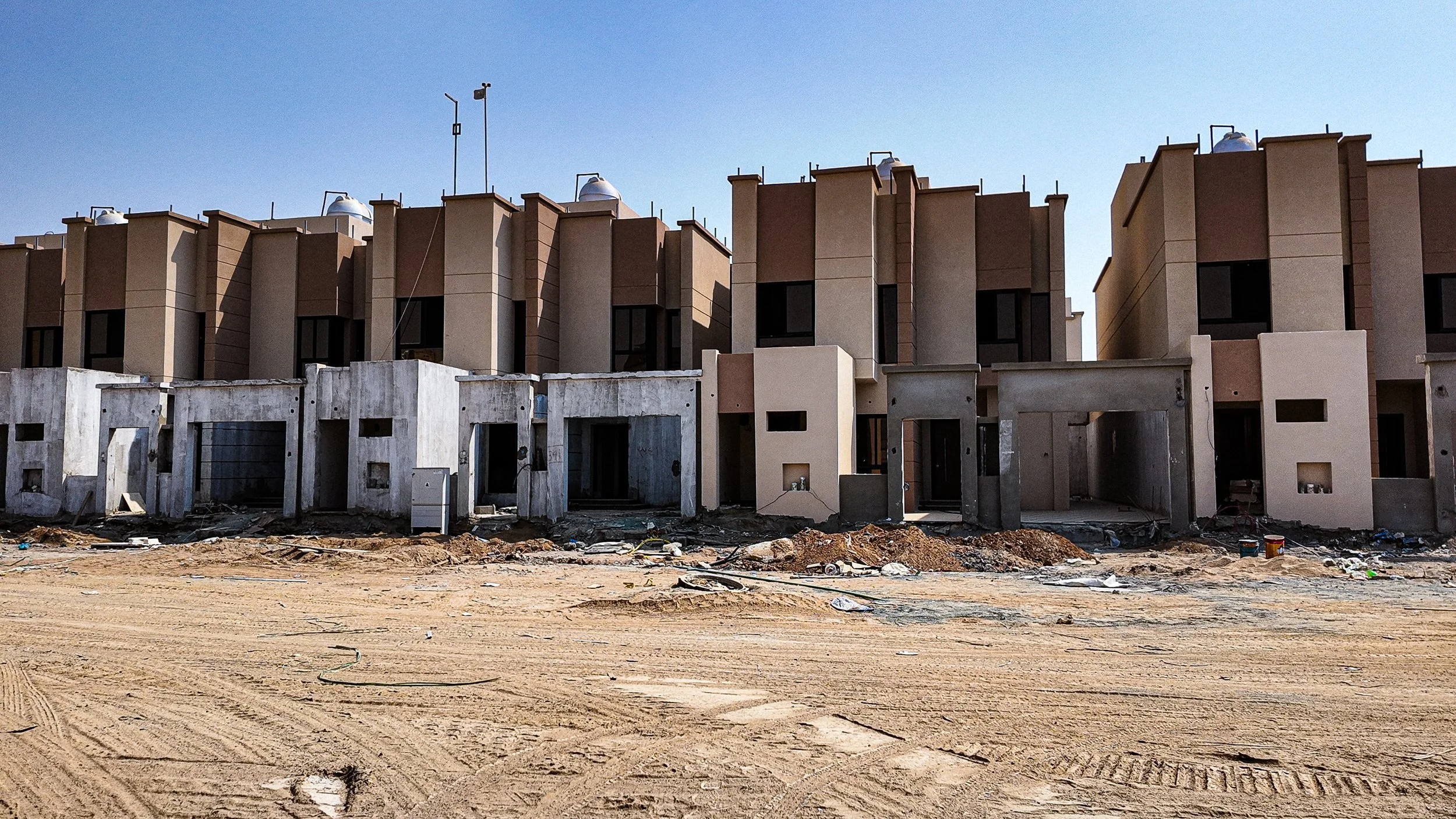

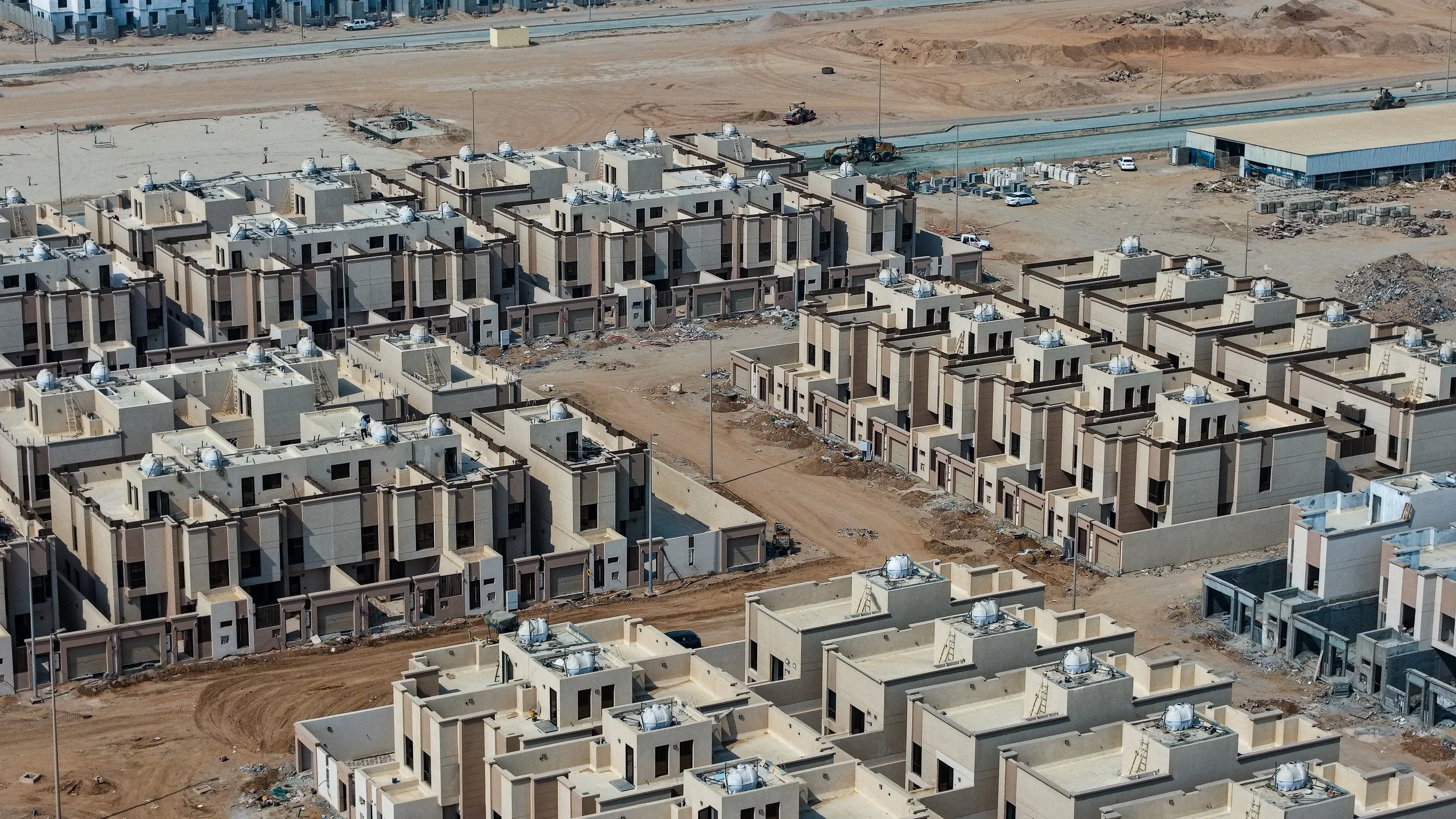

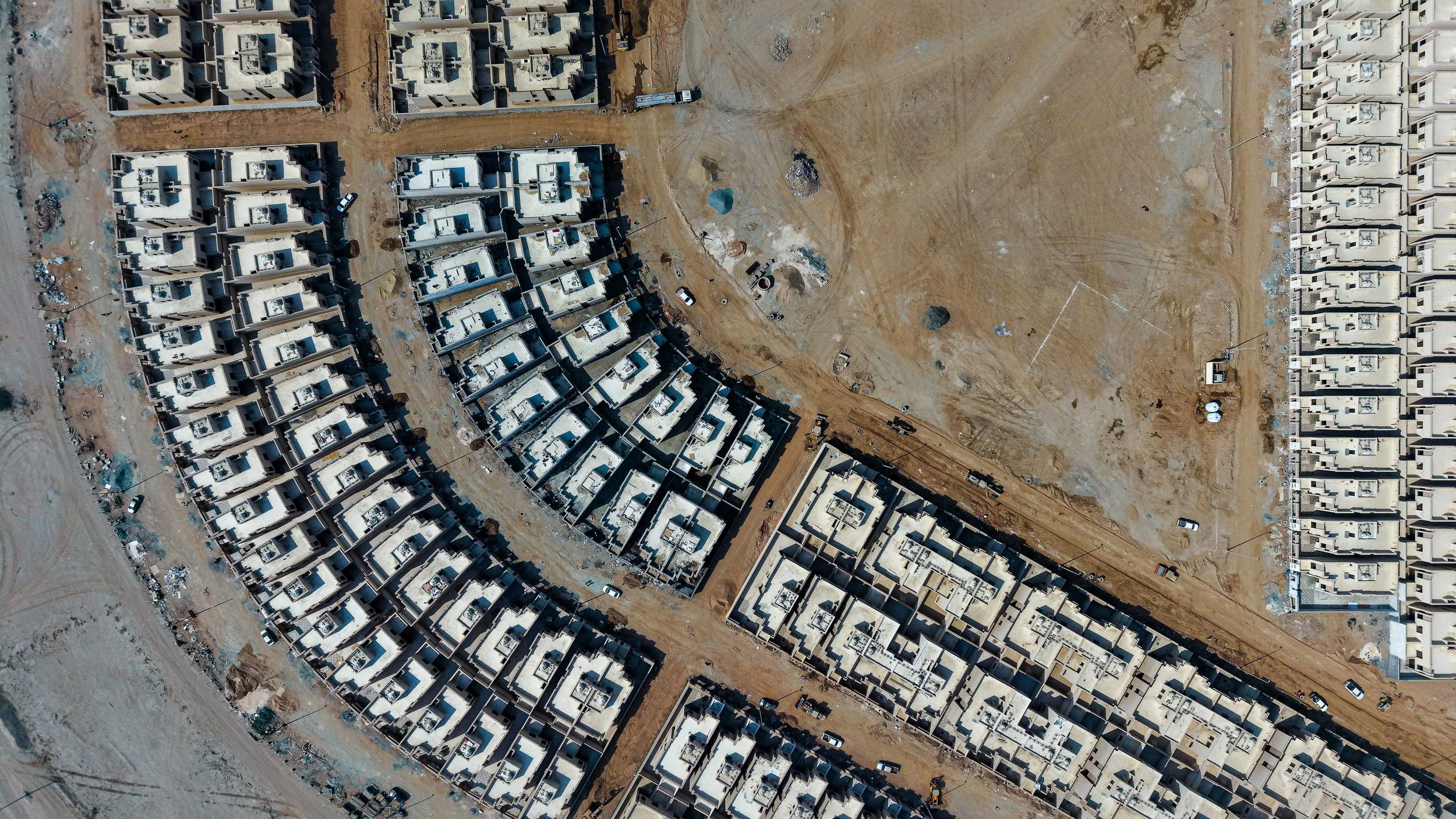

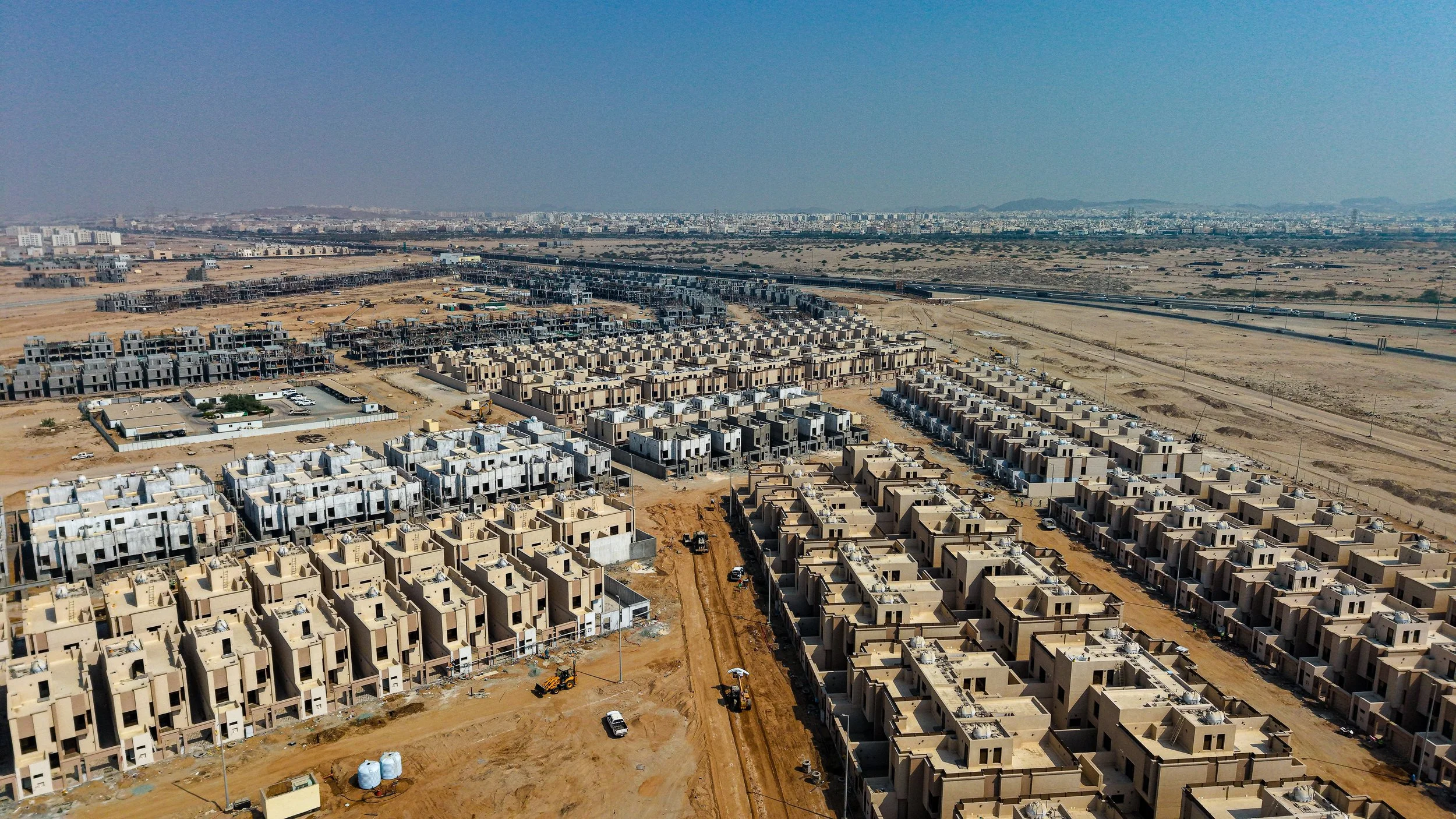

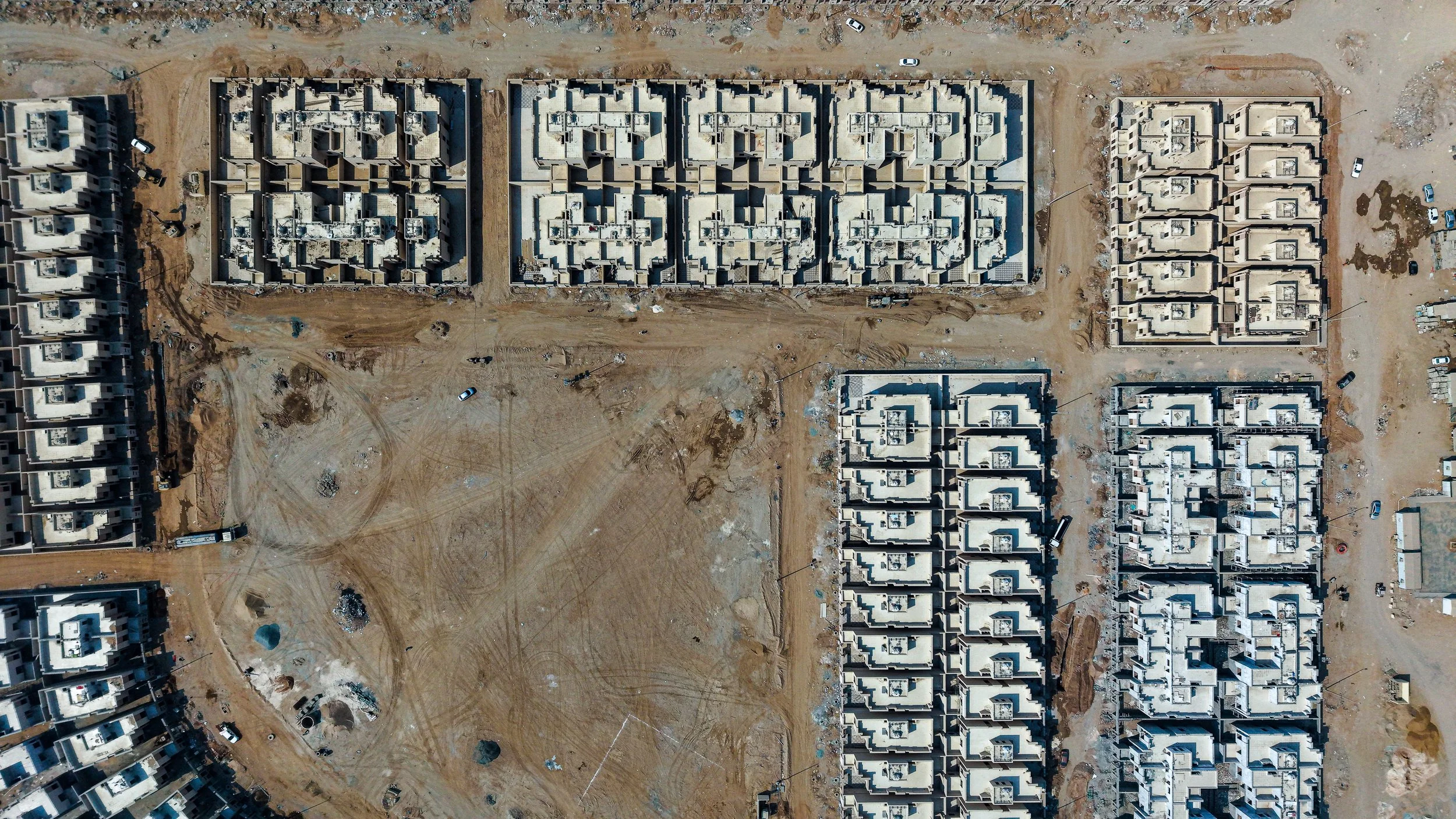

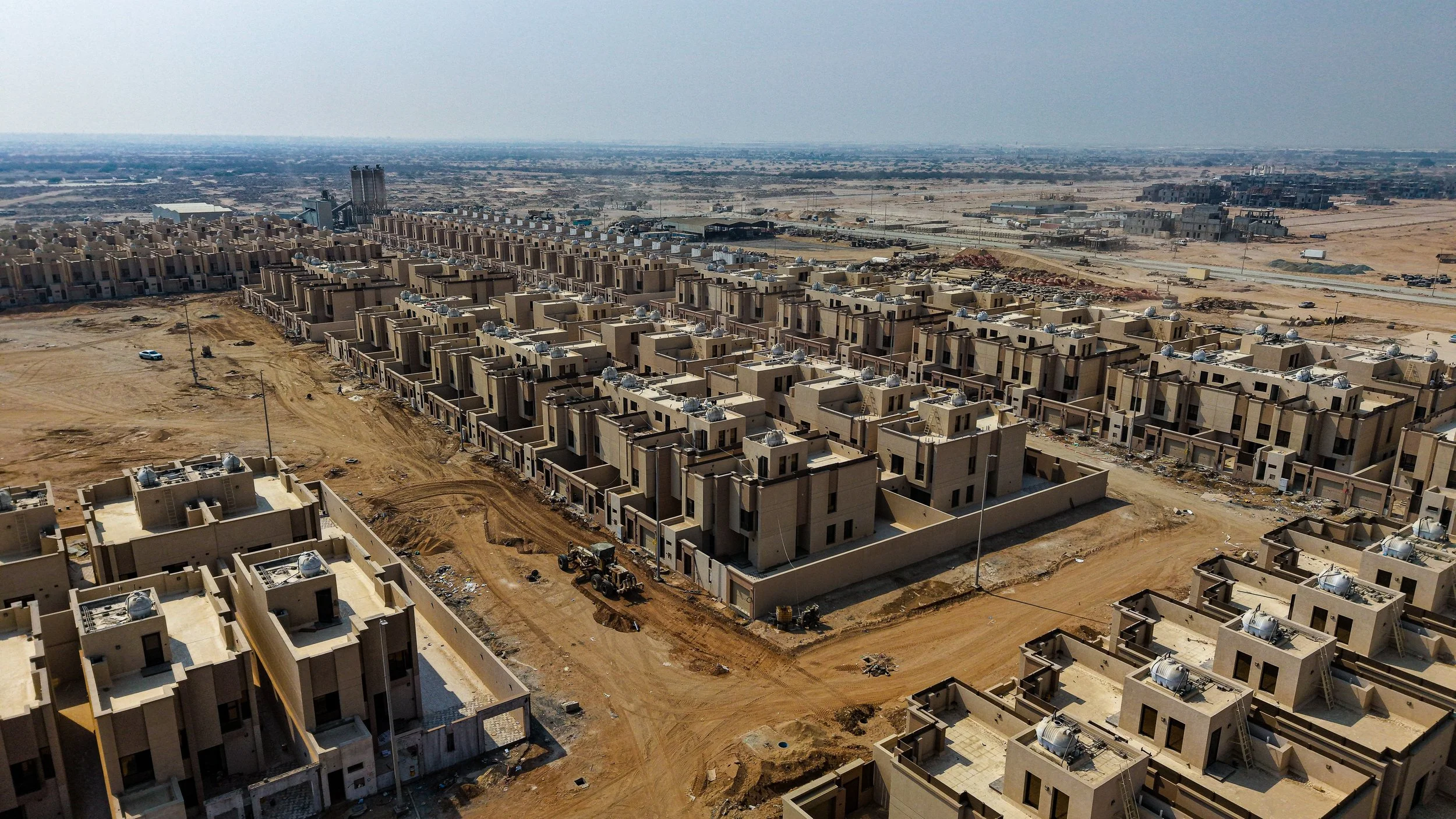

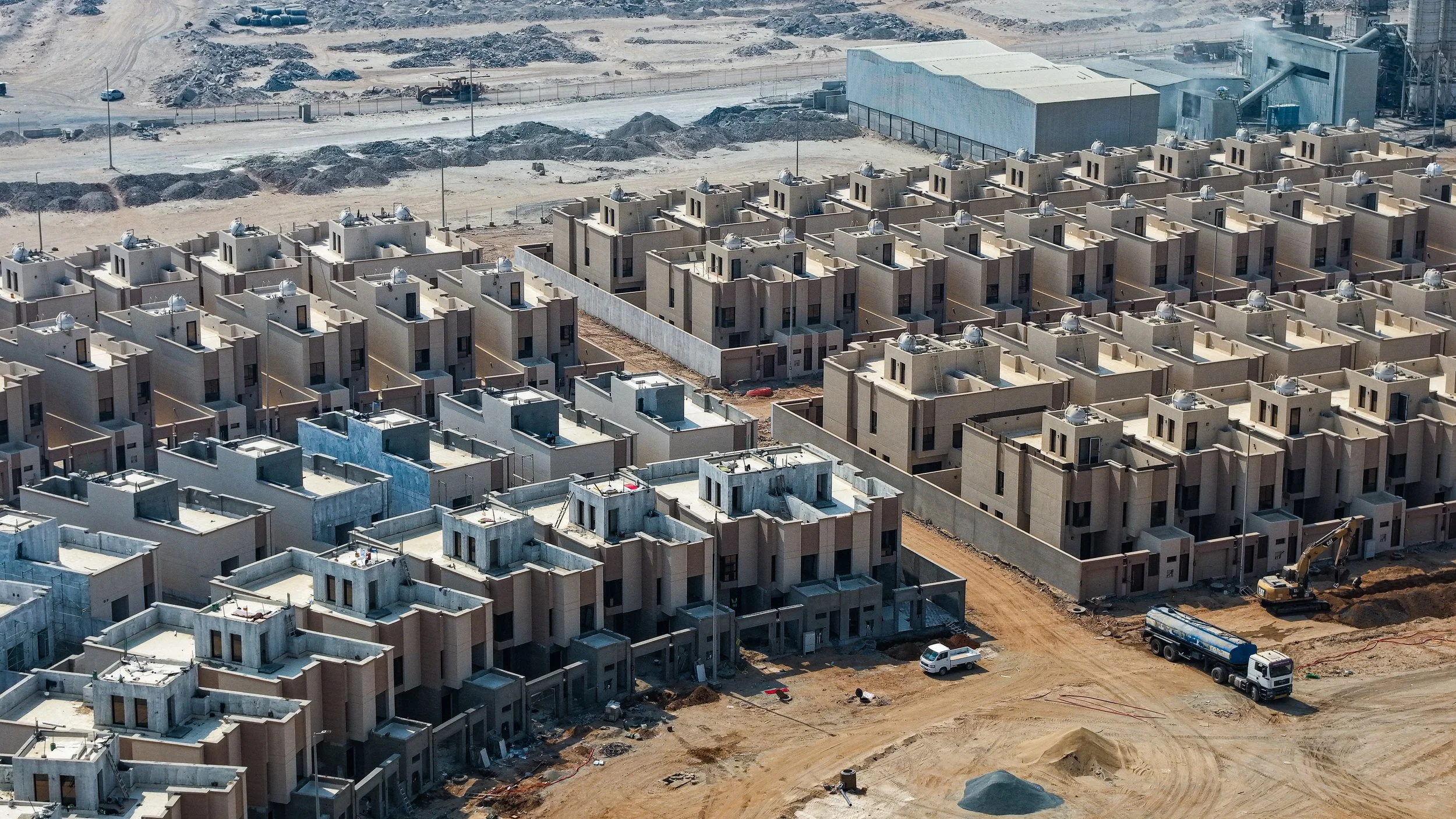

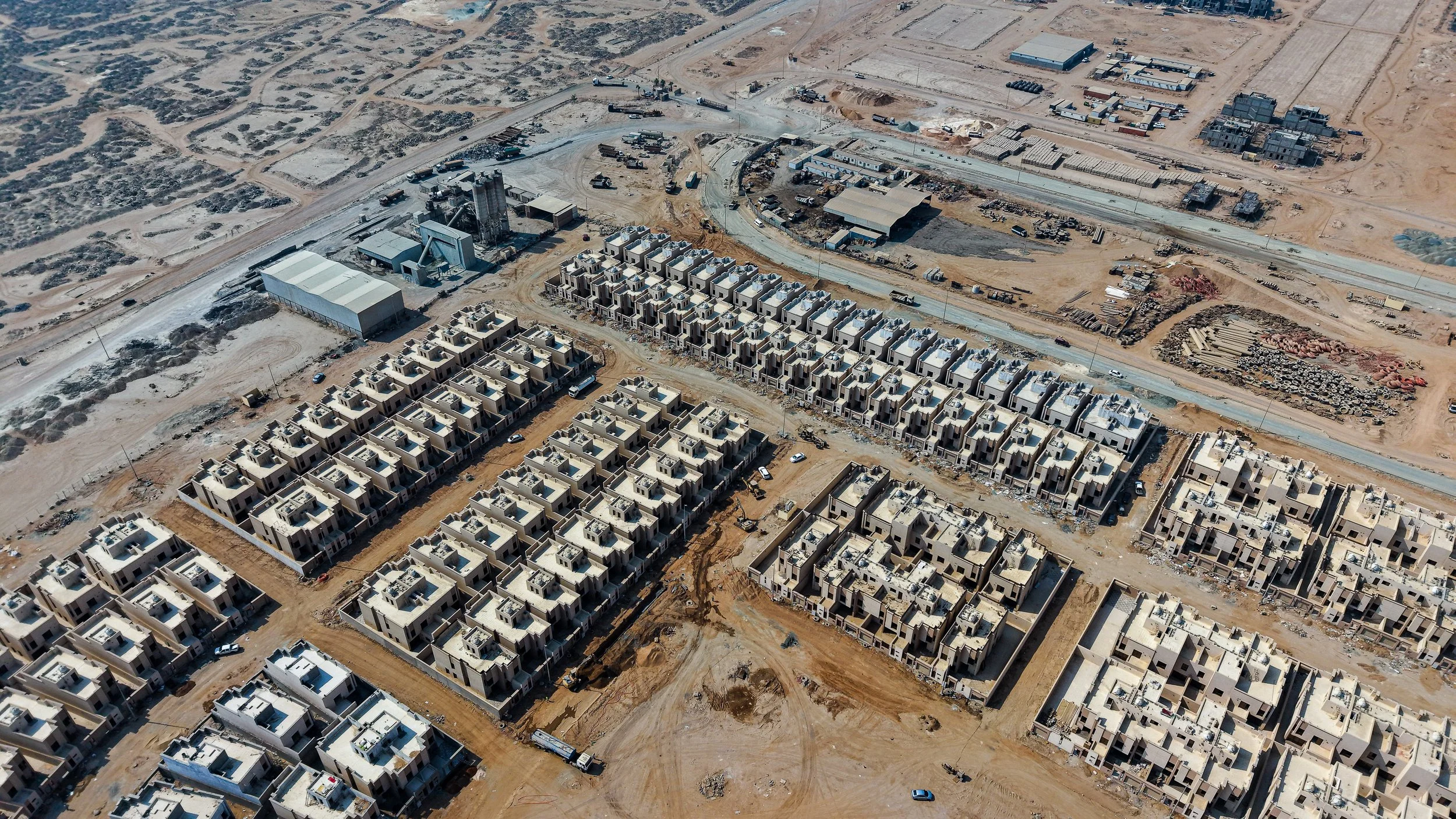

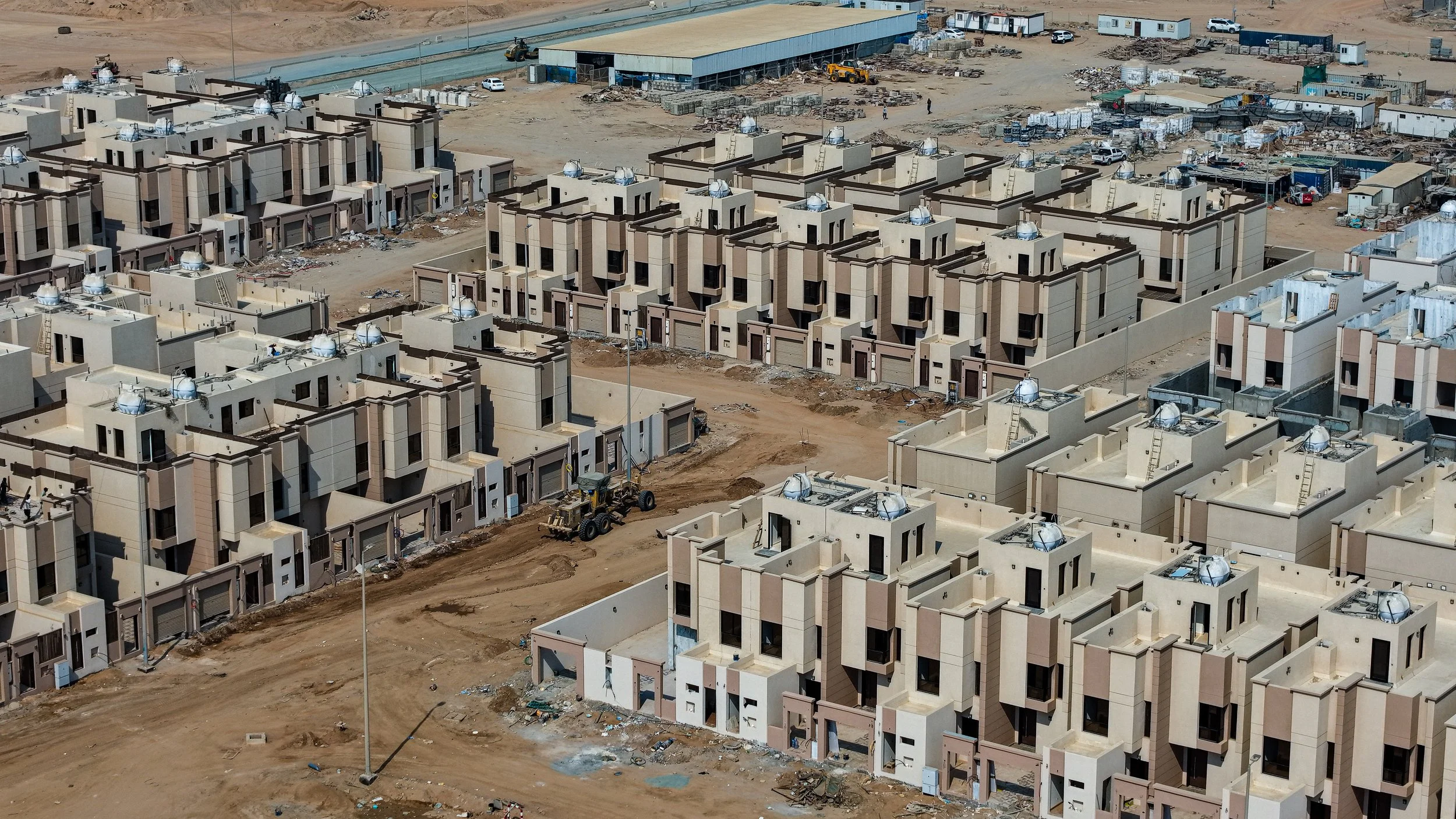

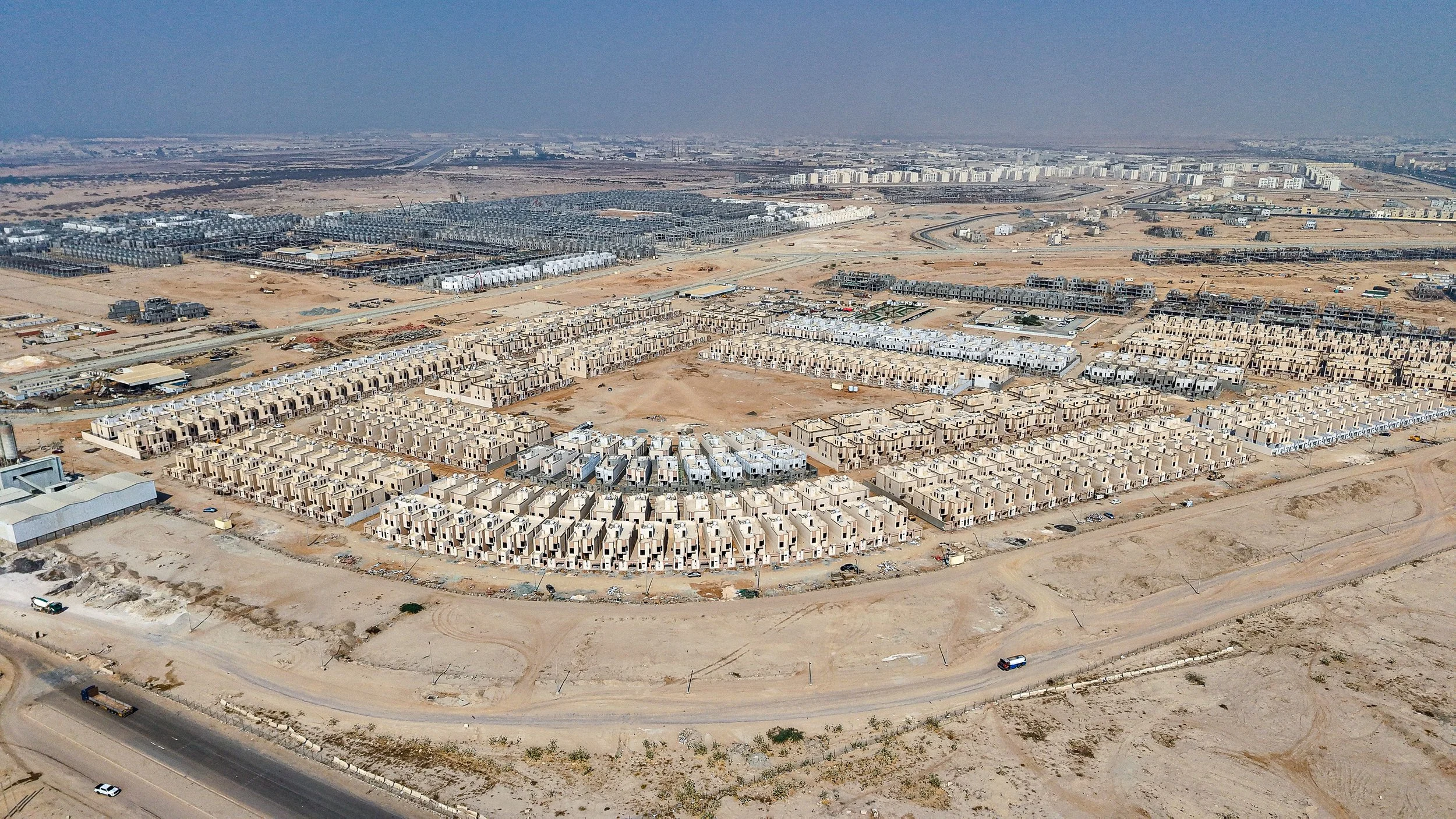

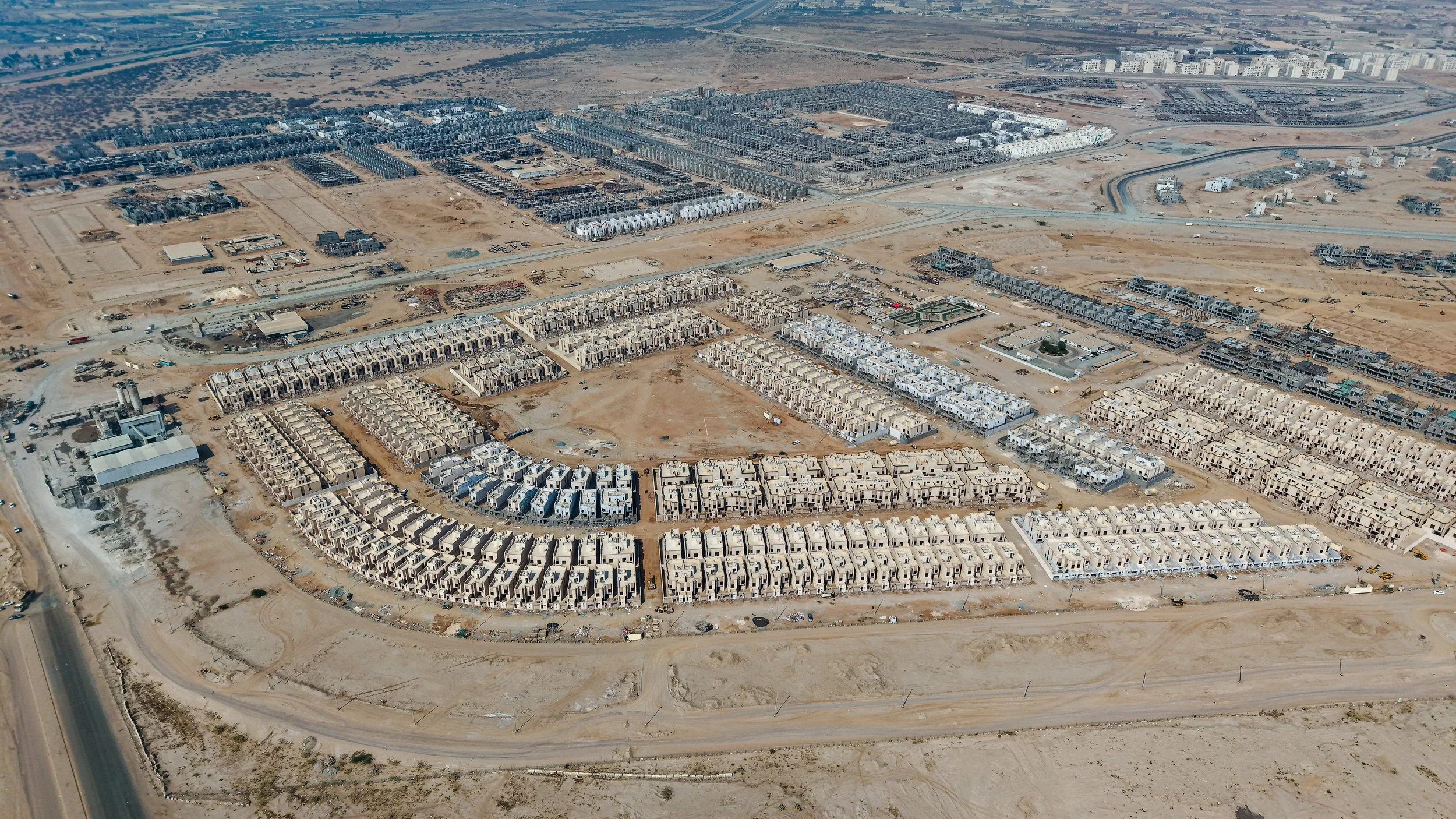

تمت زيارة مشروع سهيل جاردن بتاريخ 8 نوفمبر 2025، حيث بلغت نسبة الإنجاز الكلية 94%. المشروع في مراحله النهائية مع اكتمال الهيكل الخرساني بالكامل، وتقدم ملحوظ في أعمال الواجهات الخارجية والتشطيبات الداخلية. الموقع العام يشهد نشاطاً مكثفاً في أعمال التسوية والتمهيد للطرق الداخلية وتركيب أعمدة الإنارة.
التغيّرات المرصودة

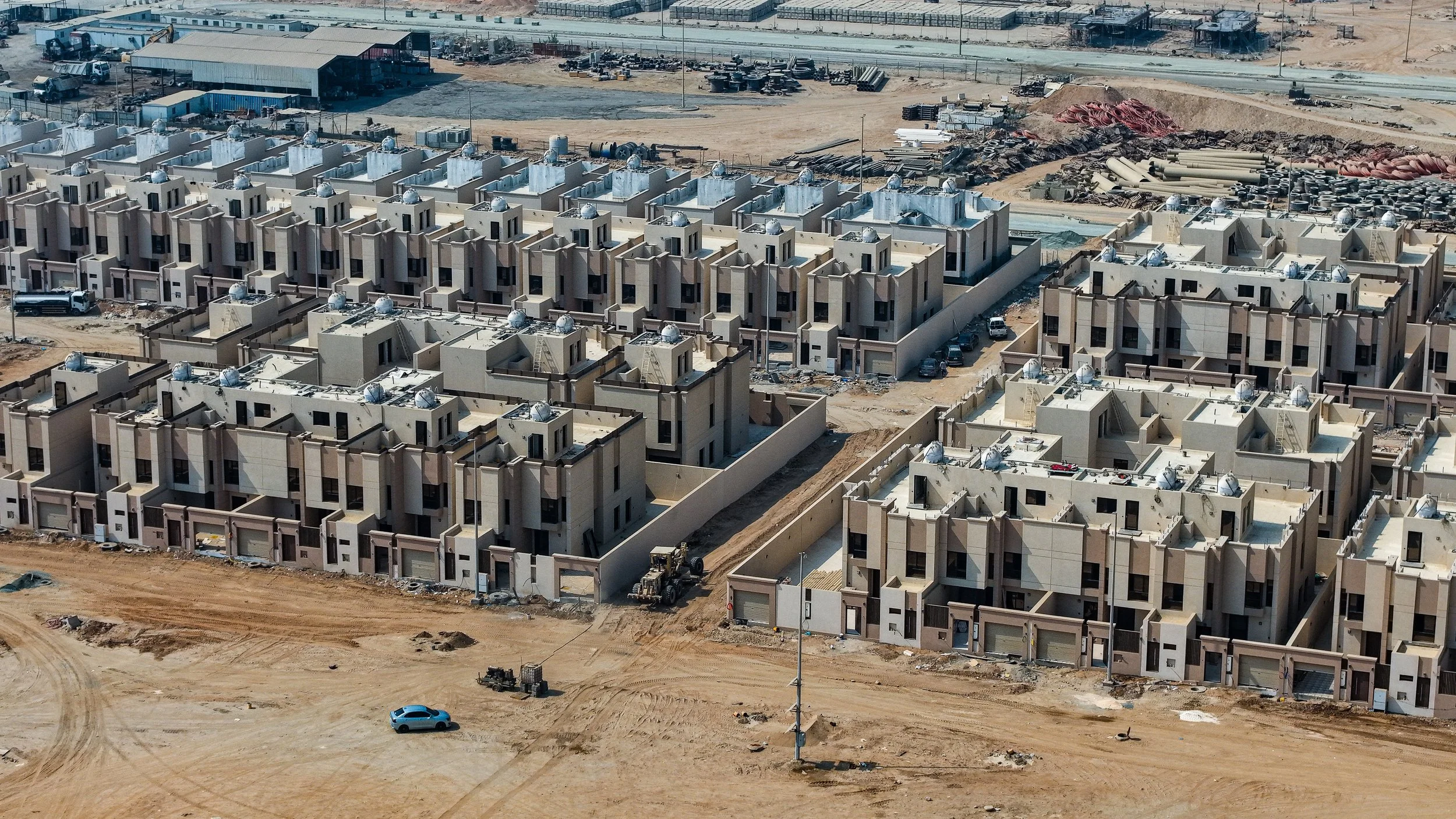

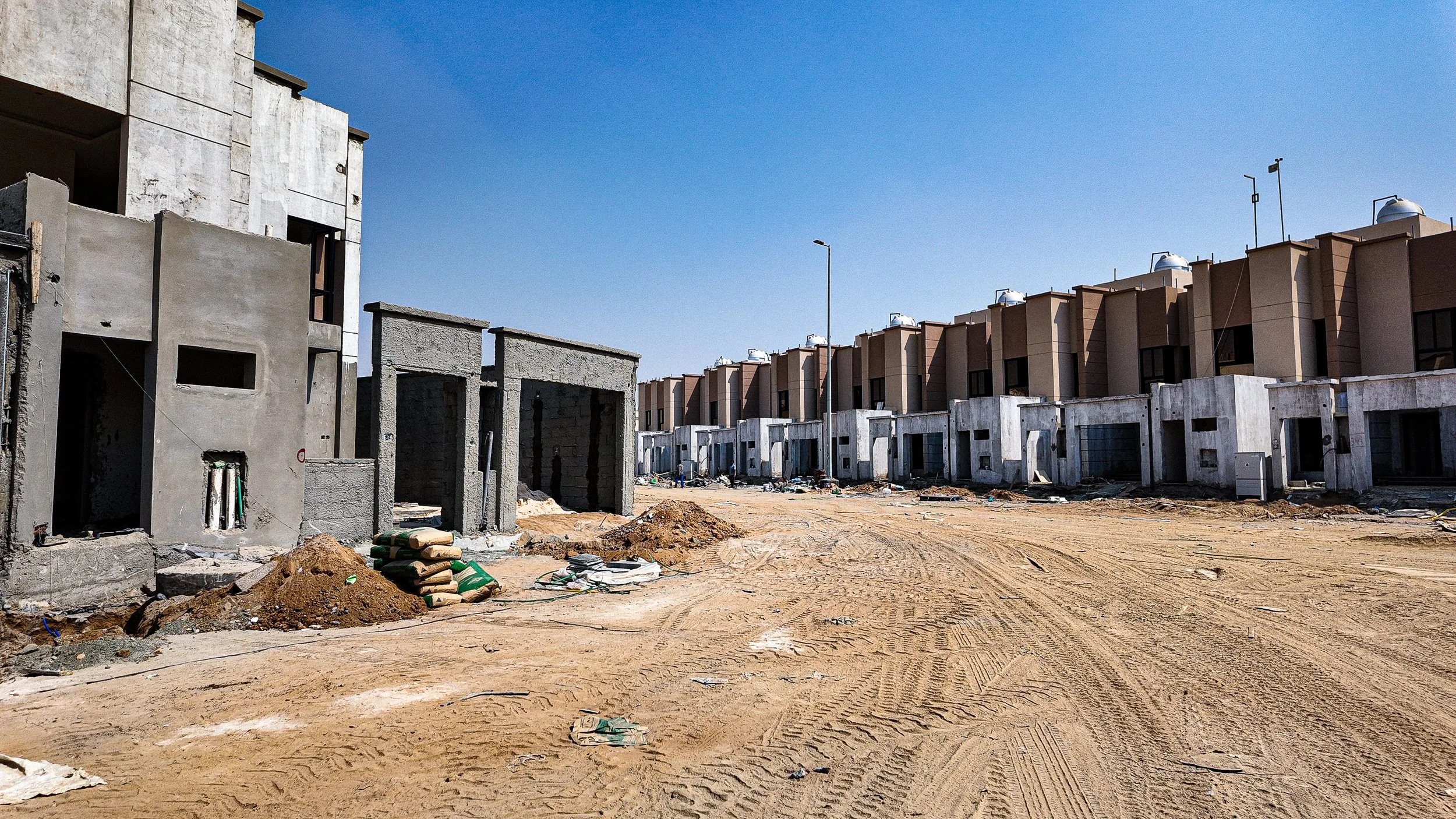

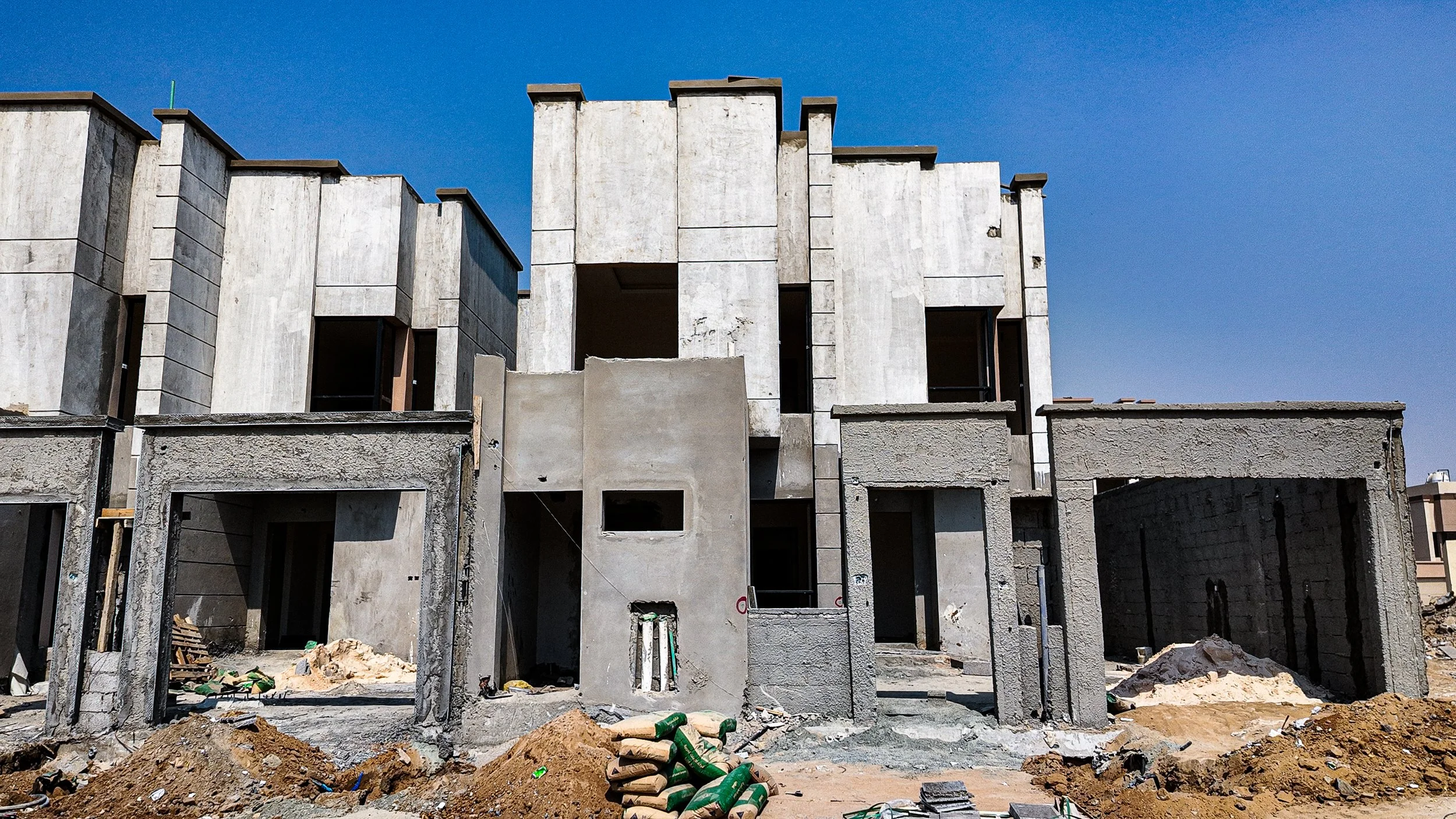

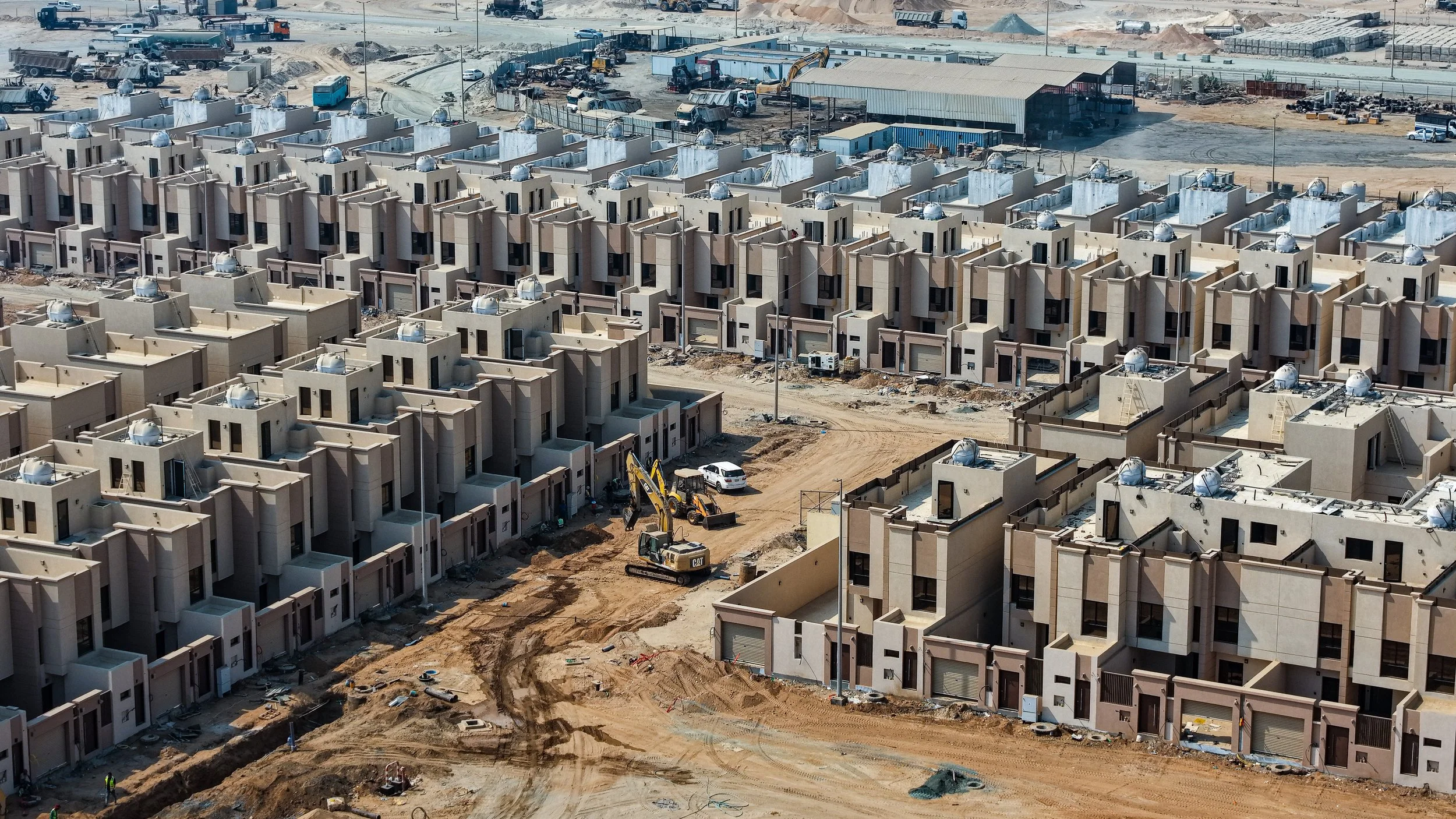

الهيكل الخرساني والمباني100%

اكتمال كافة الأعمال الإنشائية والمباني لجميع الفلل بنسبة 100%، مع ظهور خزانات المياه العلوية مثبتة على الأسطح.

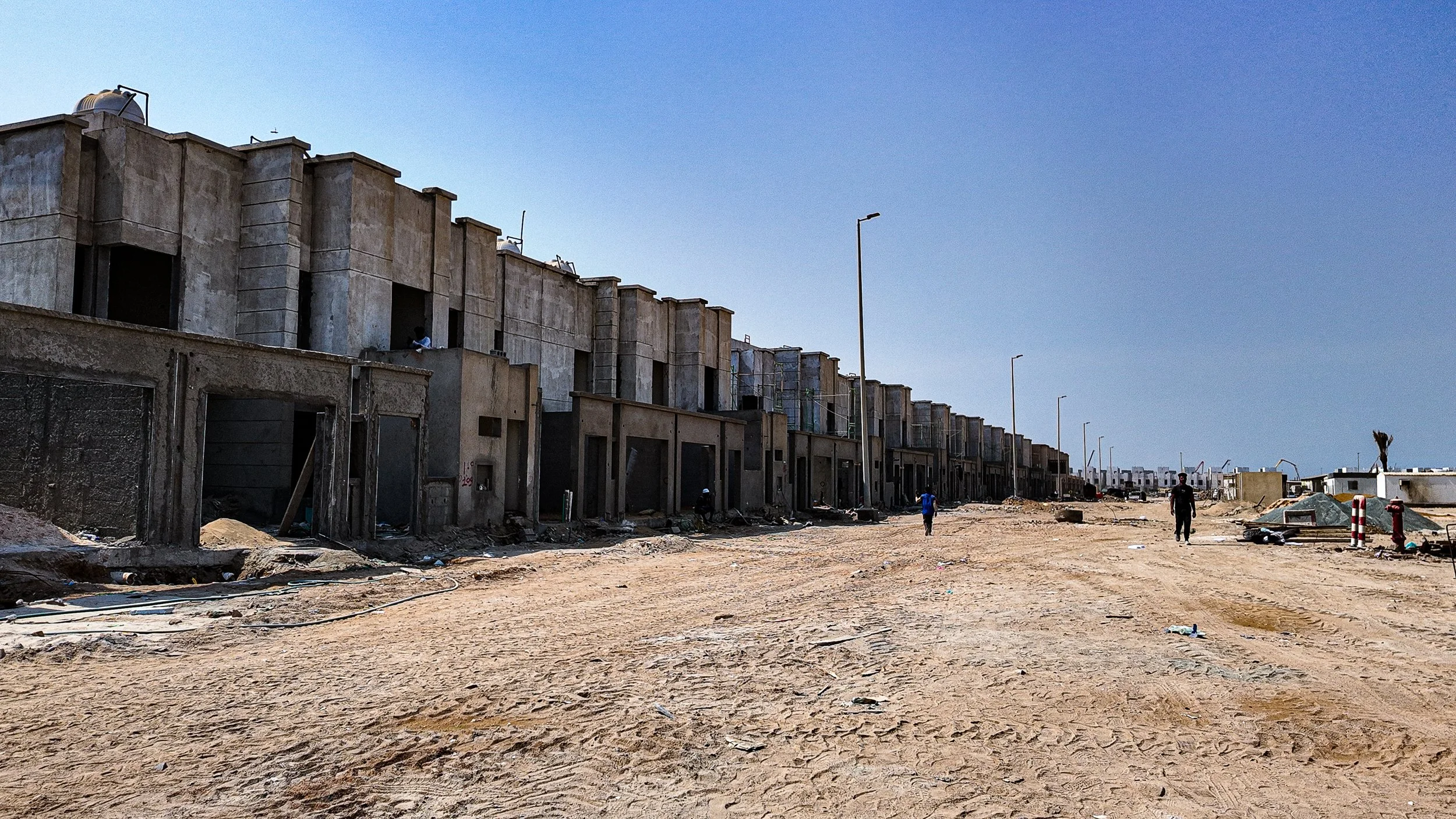

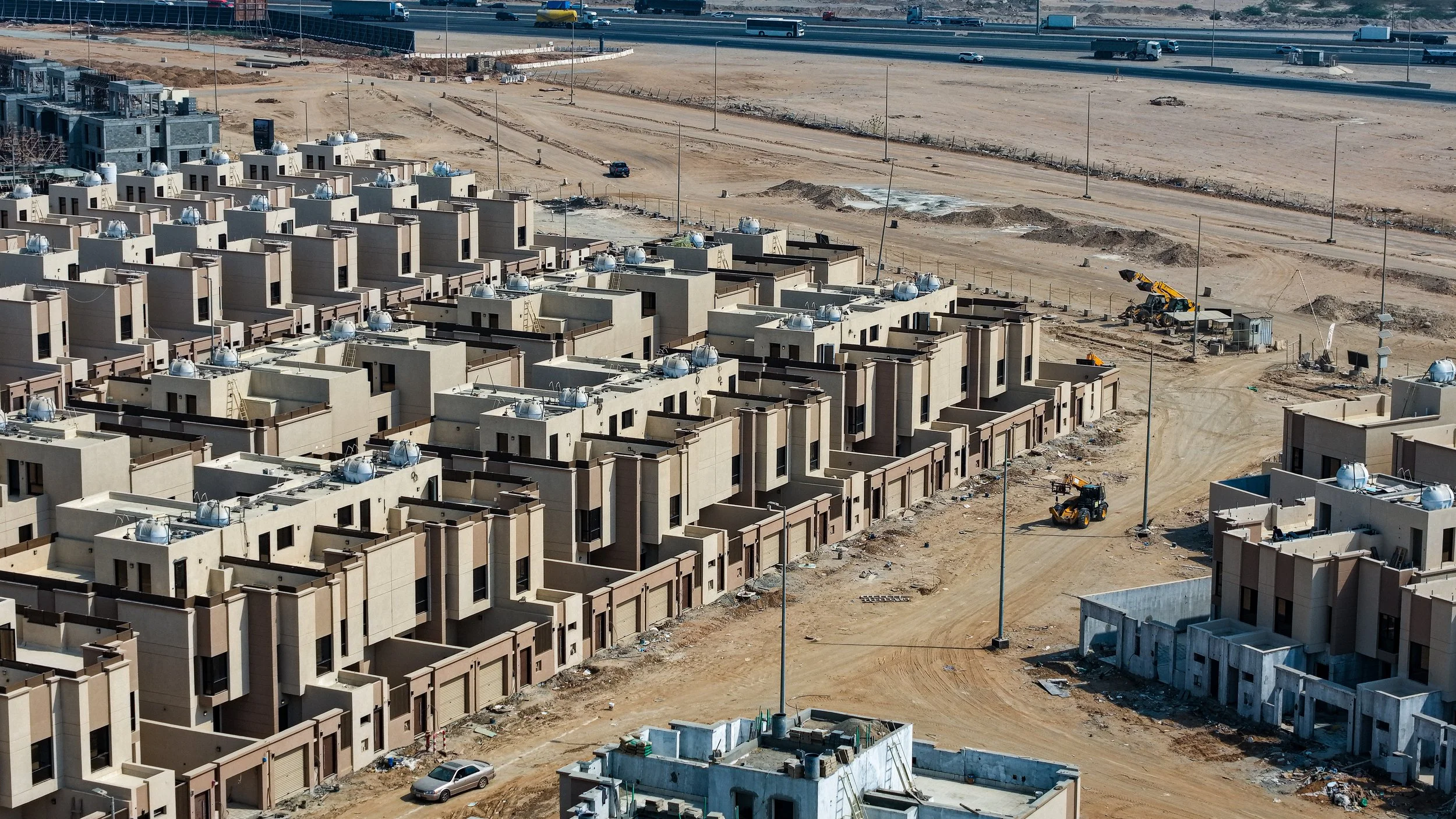

الواجهات الخارجية95%

تقدم كبير في أعمال اللياسة والدهانات الخارجية؛ حيث تظهر معظم الفلل بكسوة نهائية بألوان ترابية متناسقة، بينما لا تزال بعض الأجزاء في مرحلة اللياسة النهائية.

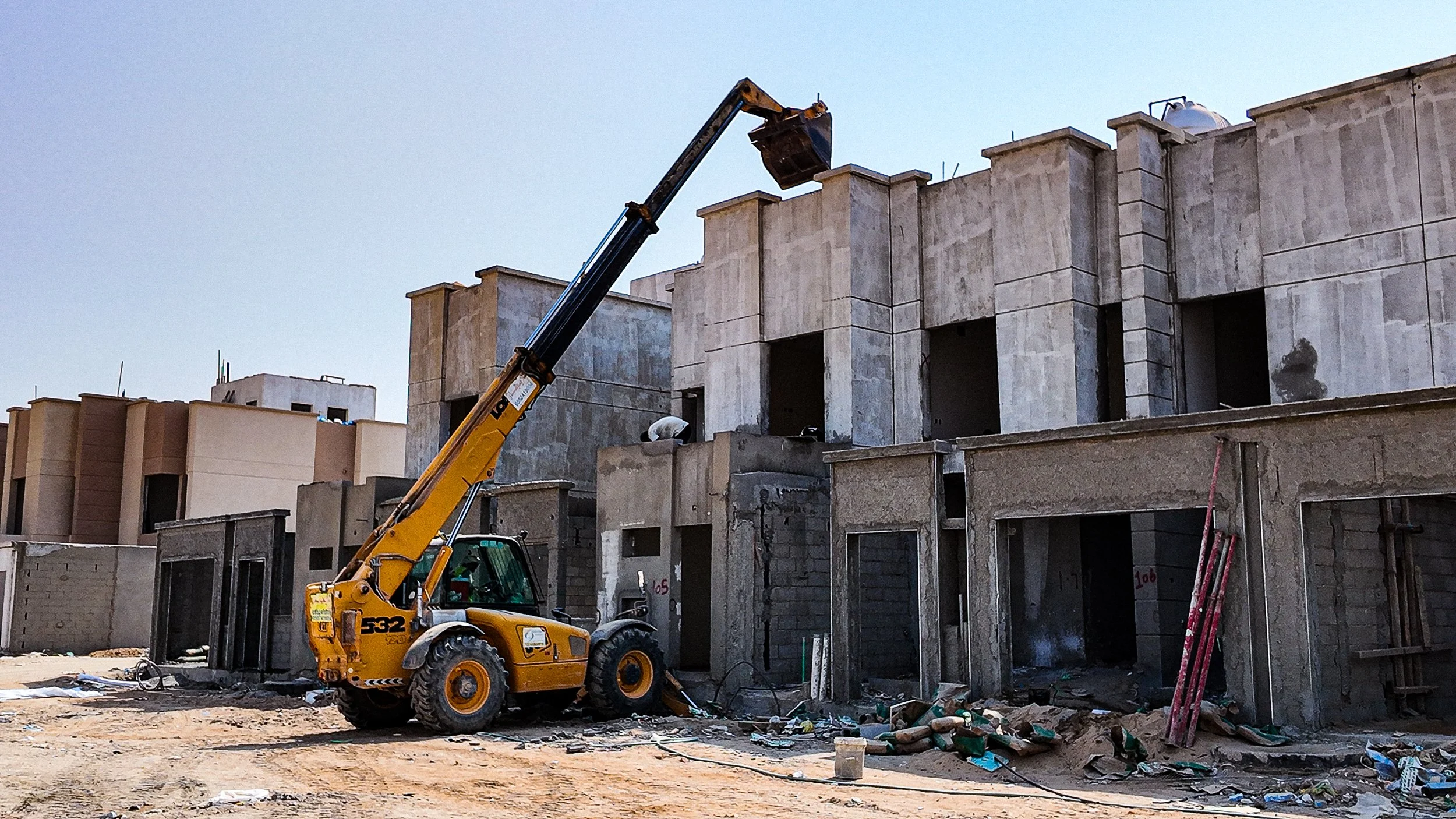

التشطيبات الداخلية والنجارة90%

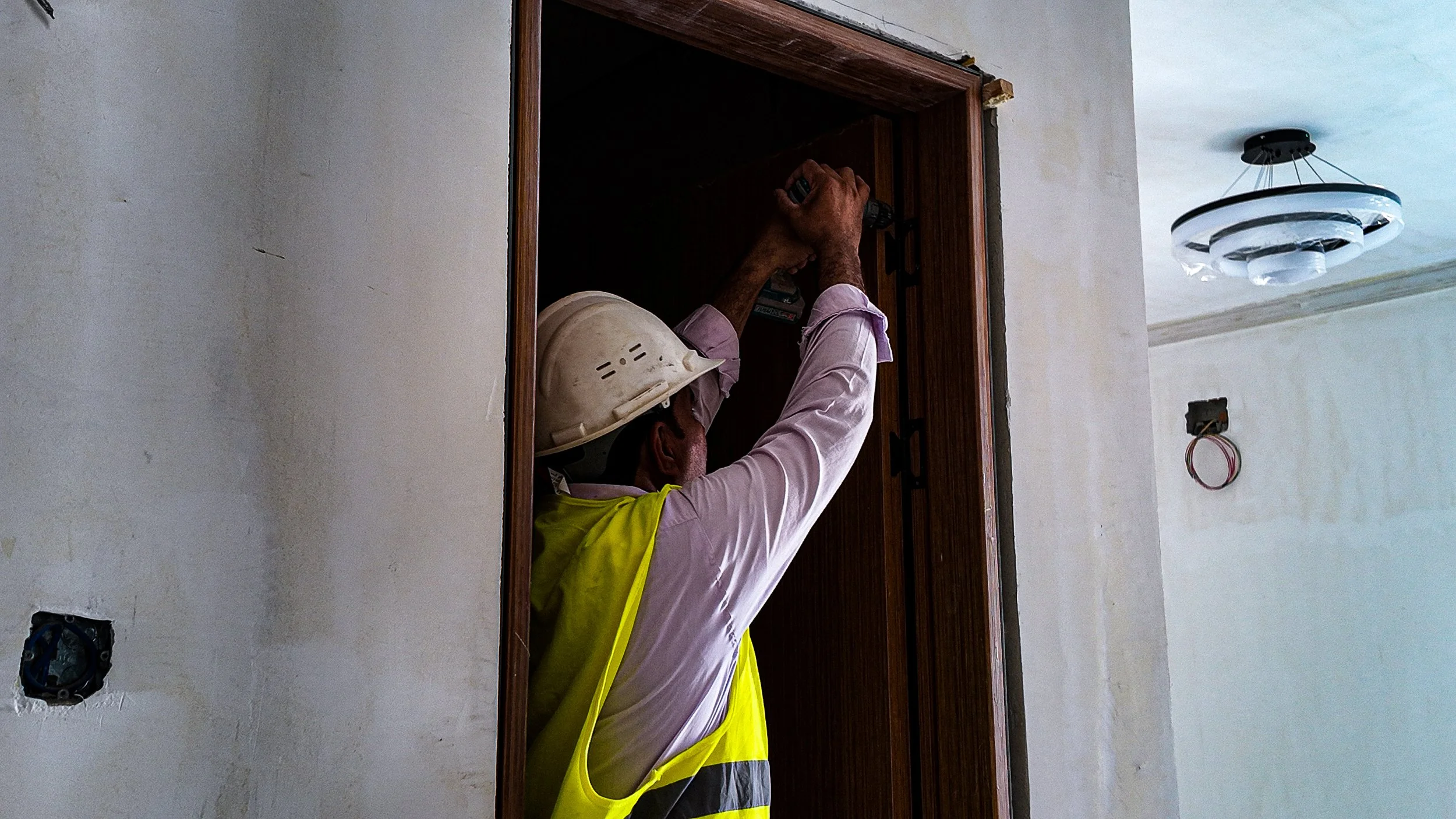

بدء تركيب الأبواب الخشبية الداخلية وتركيب وحدات الإنارة (الثريات) في بعض الوحدات، مما يعكس وصول التشطيبات لمراحل متقدمة.

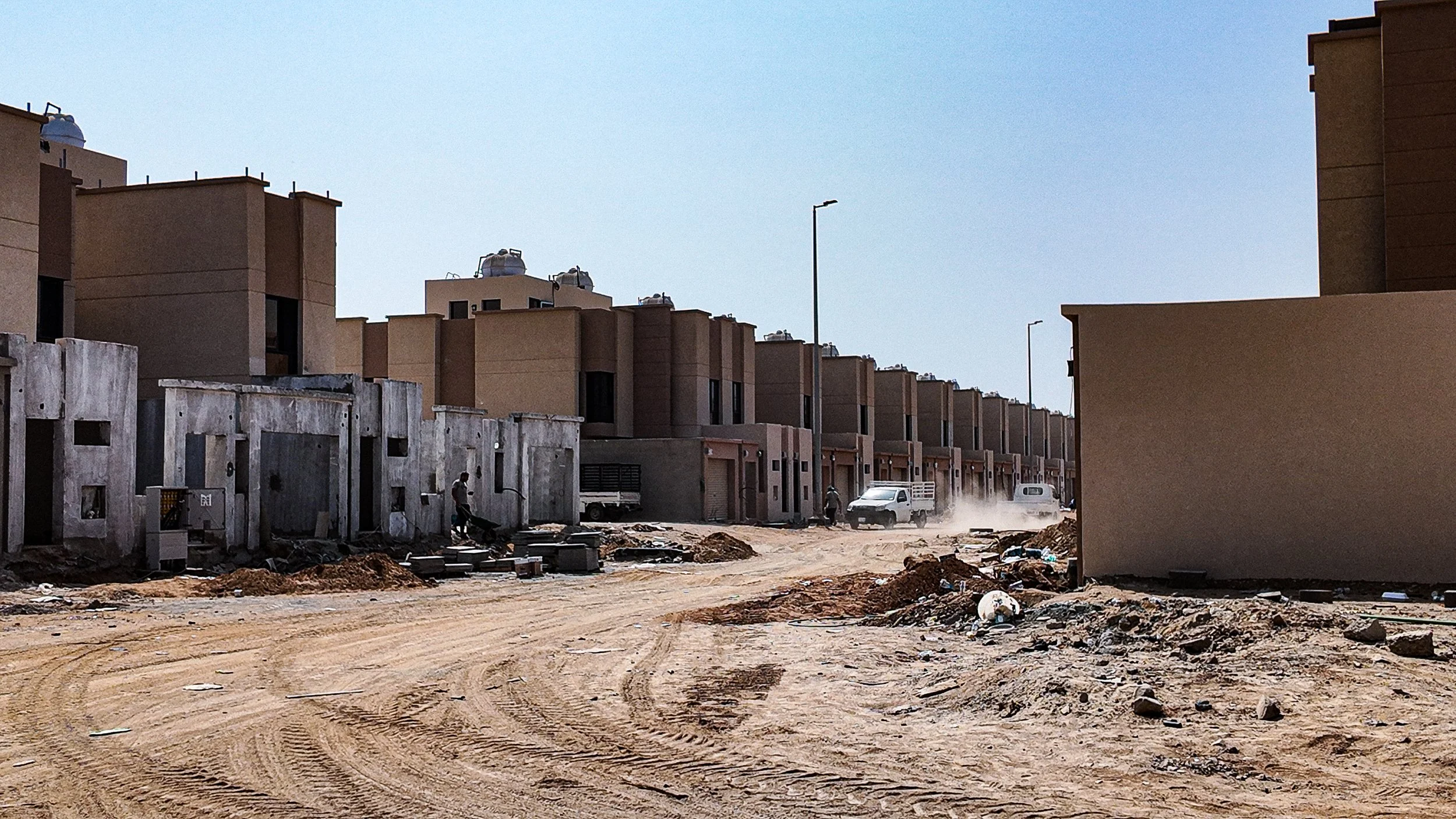

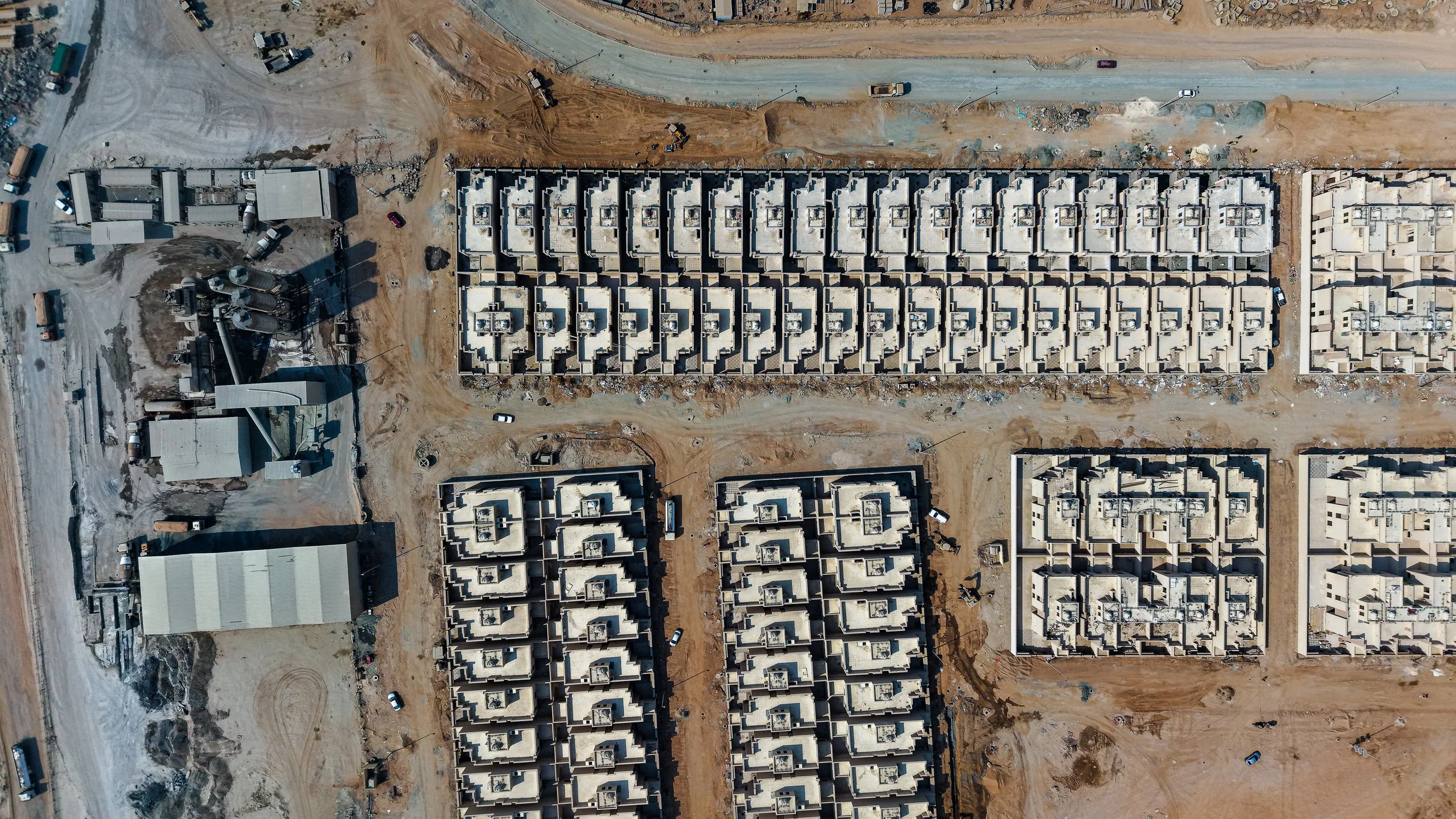

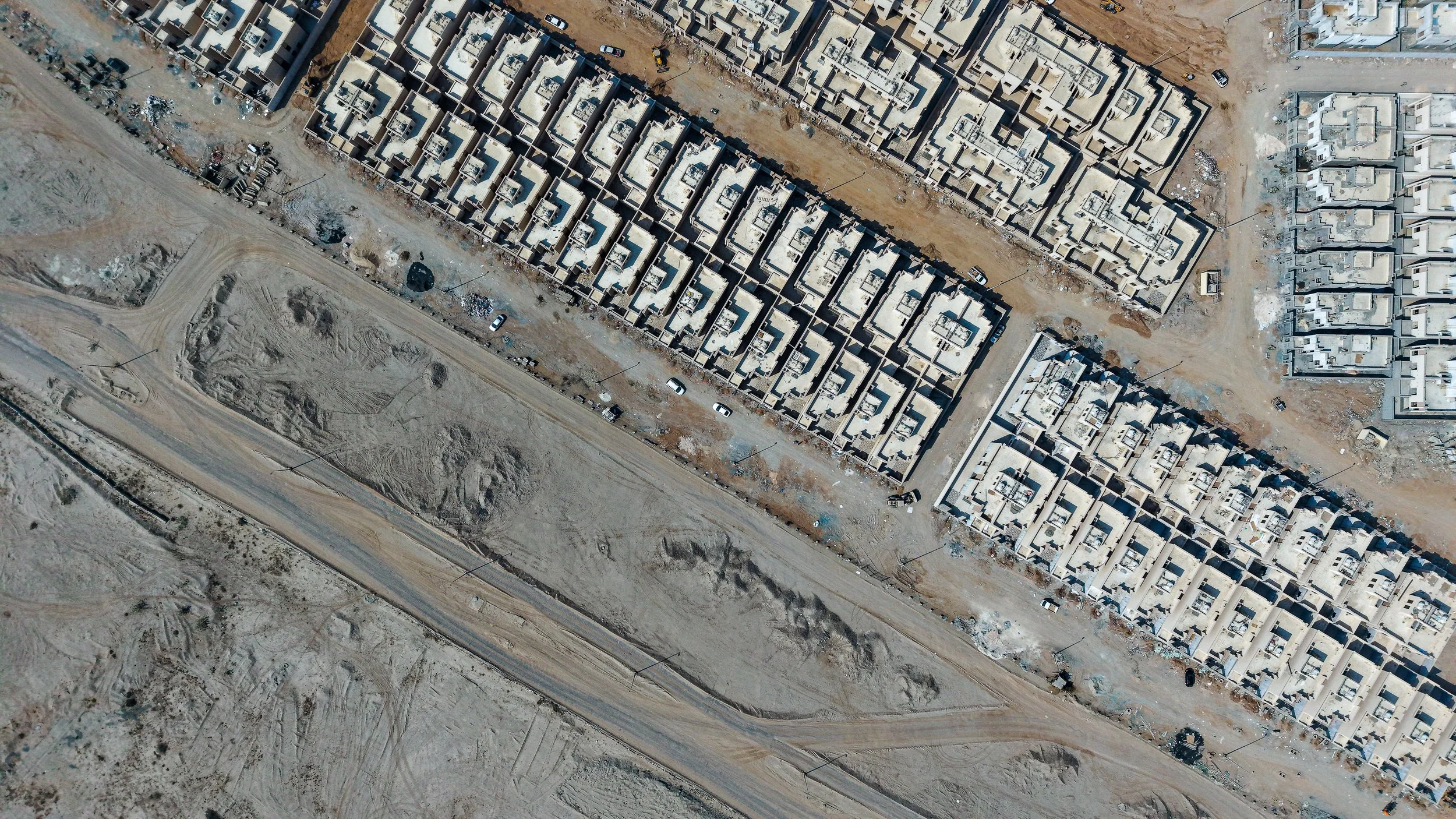

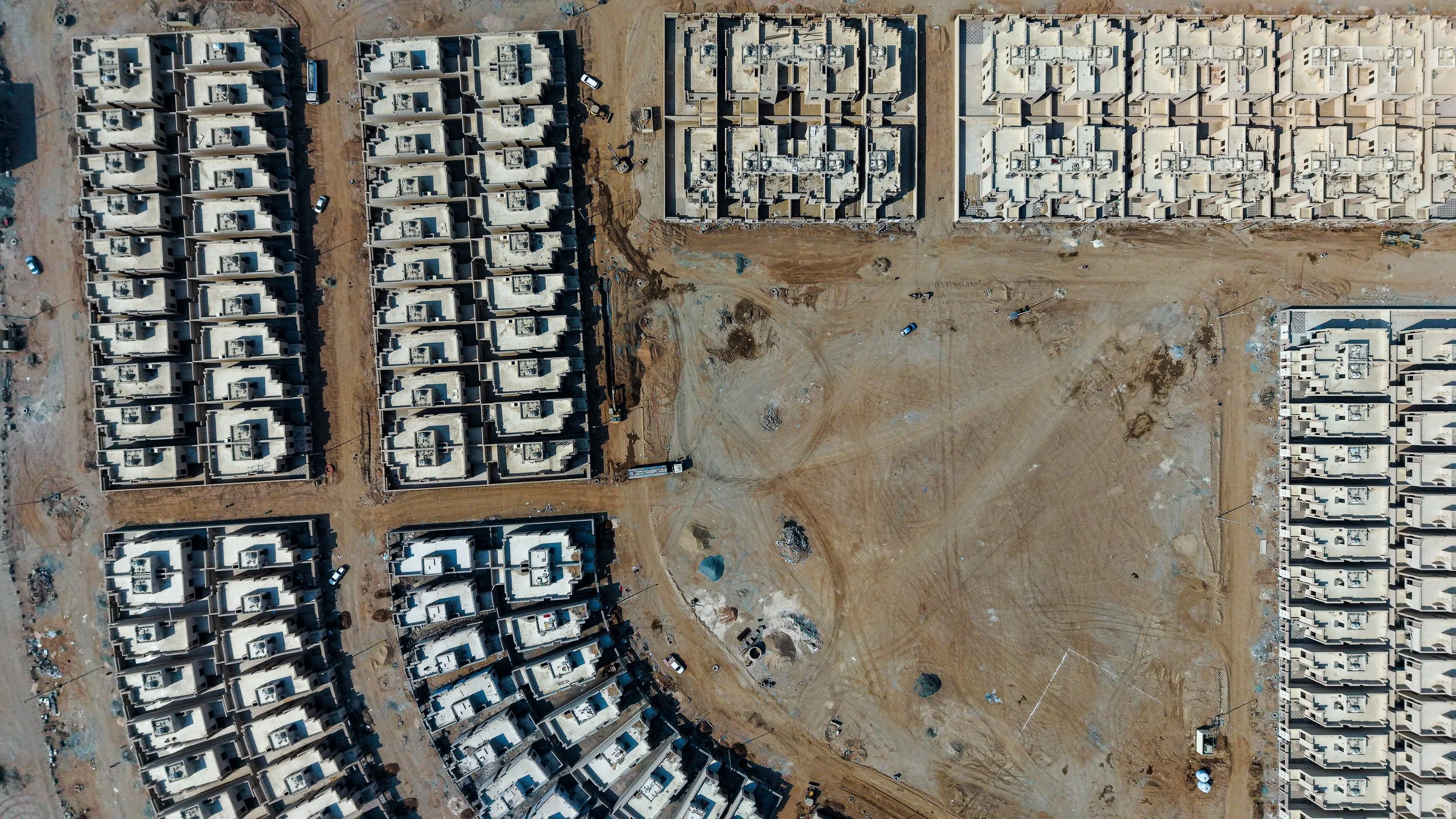

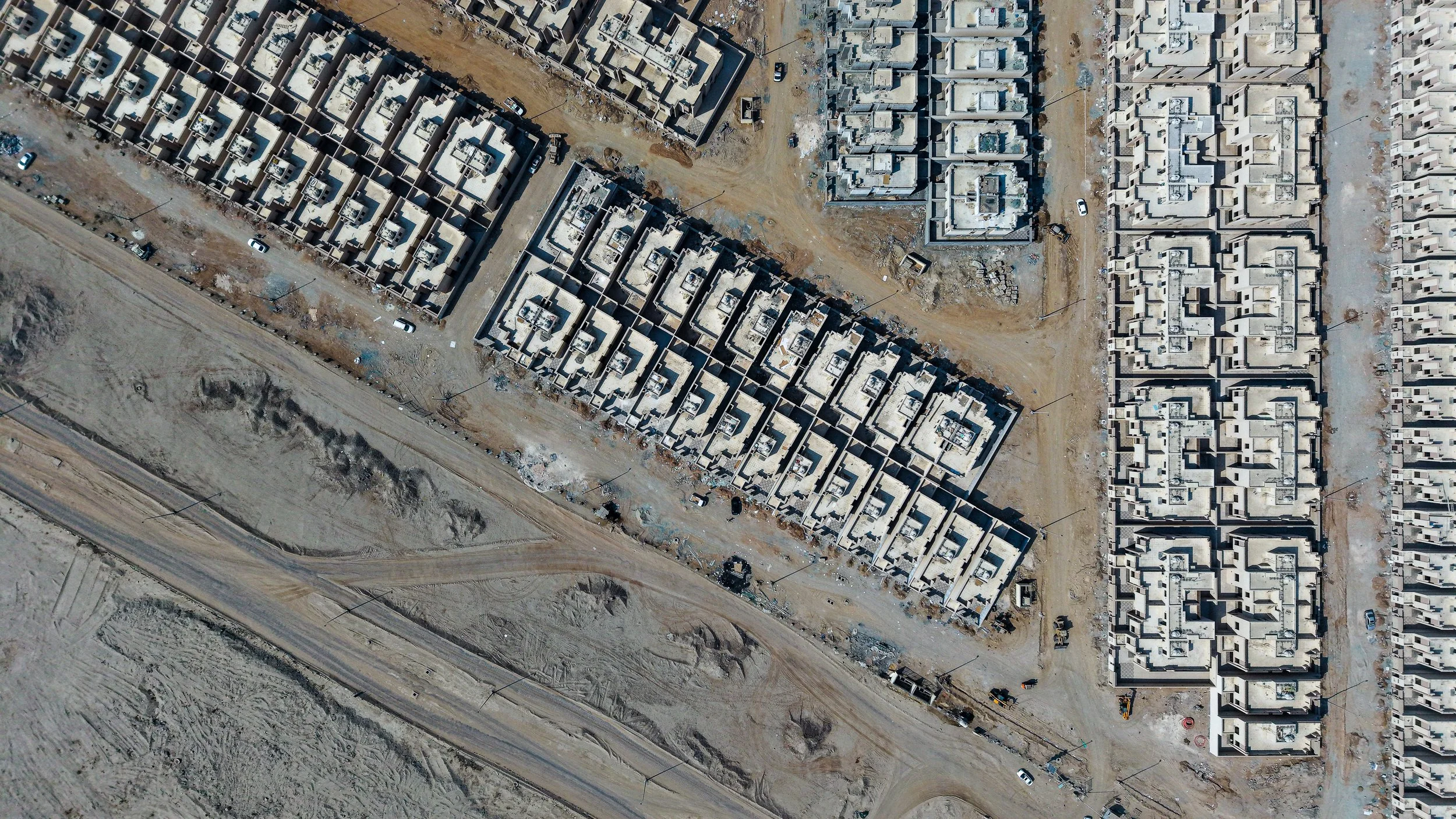

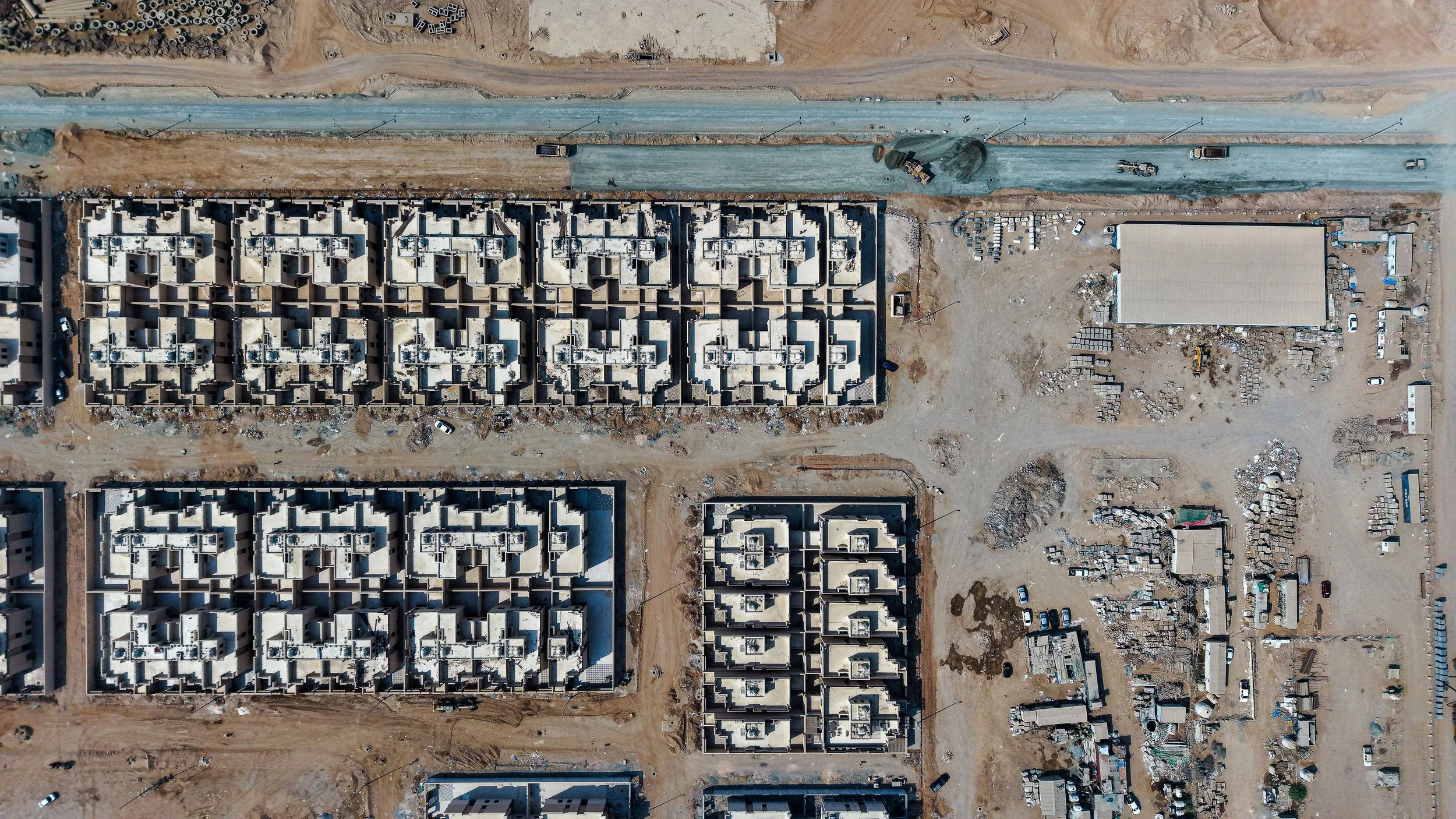

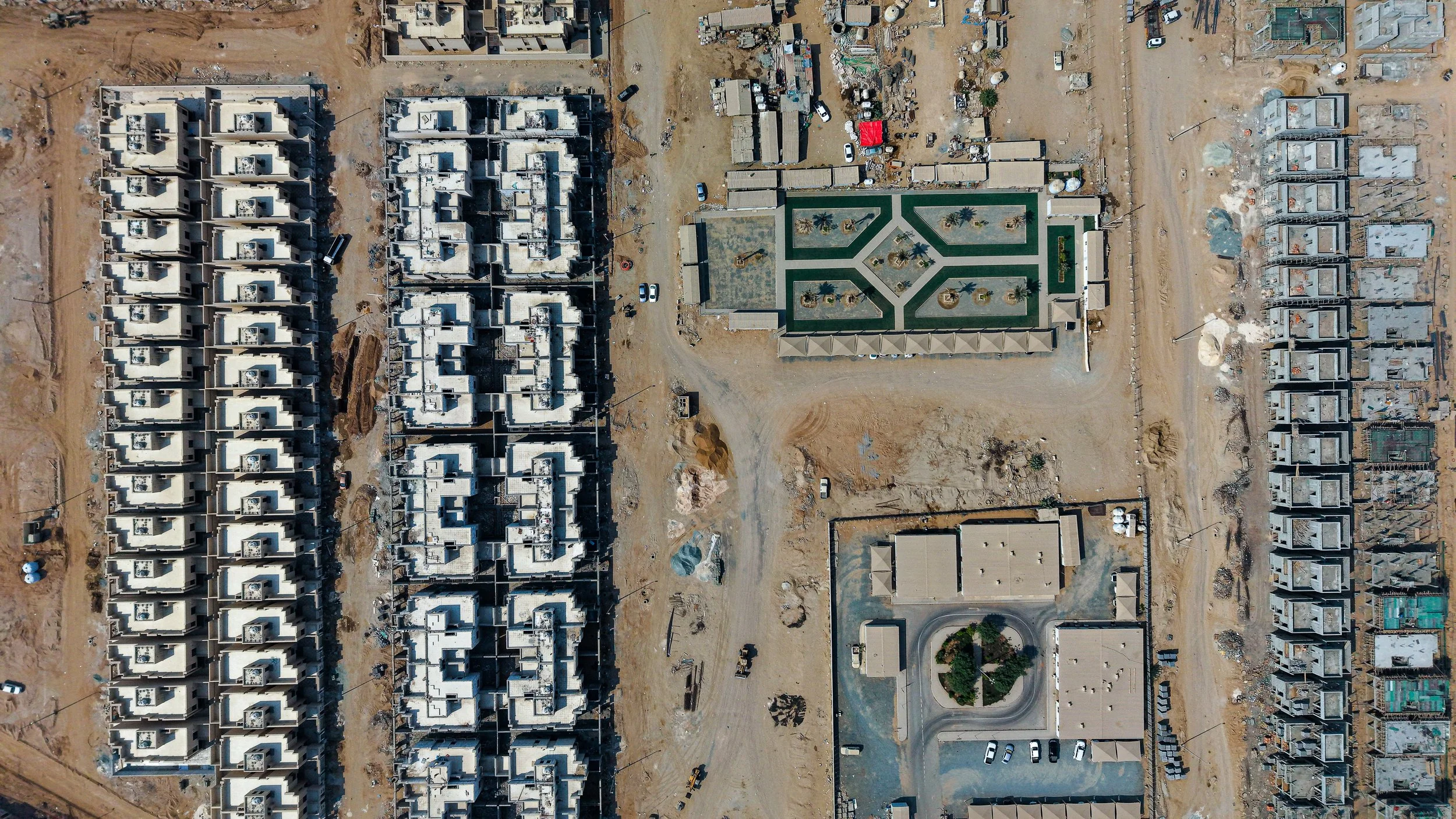

الموقع العام والأسوار95%

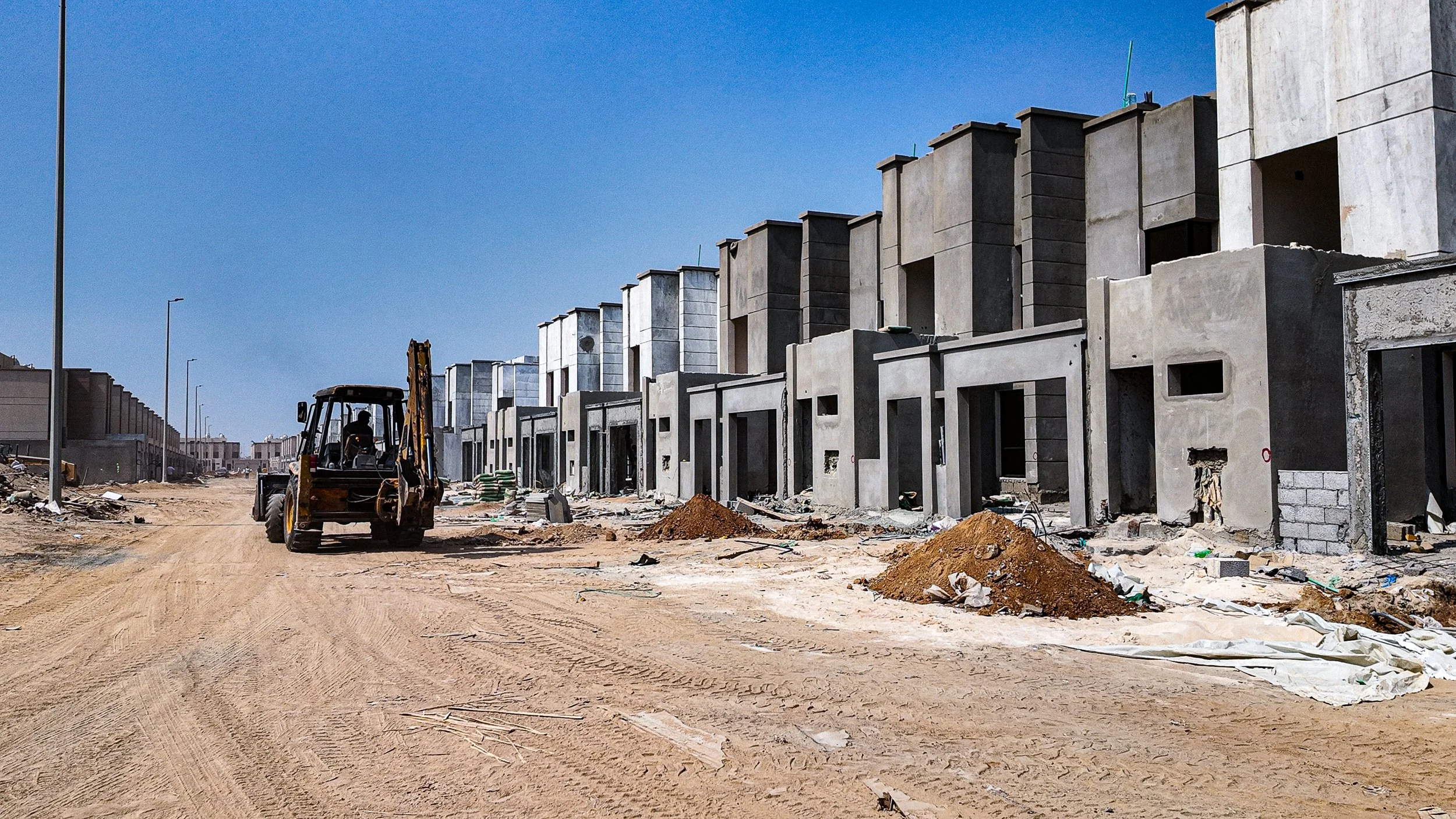

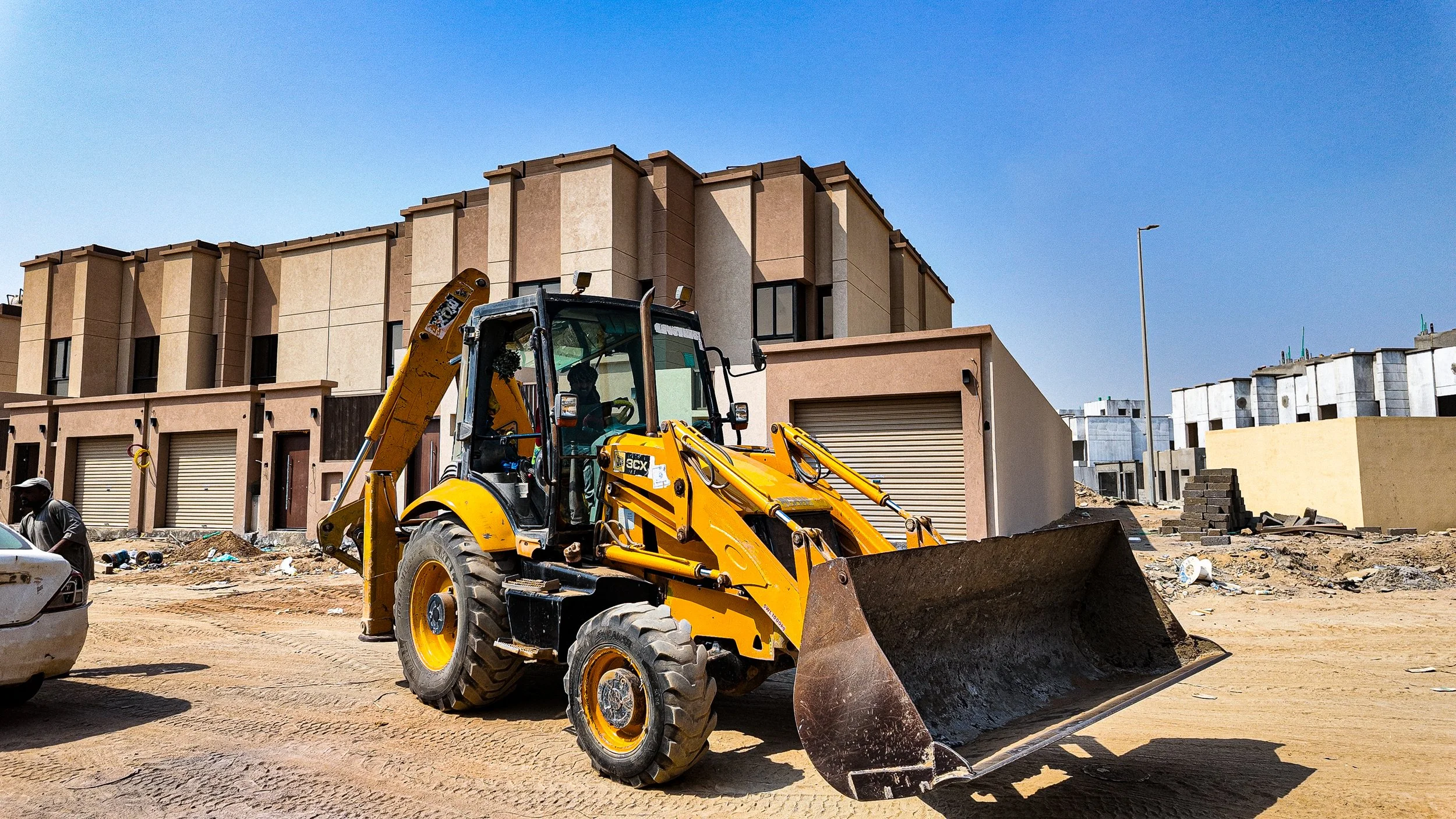

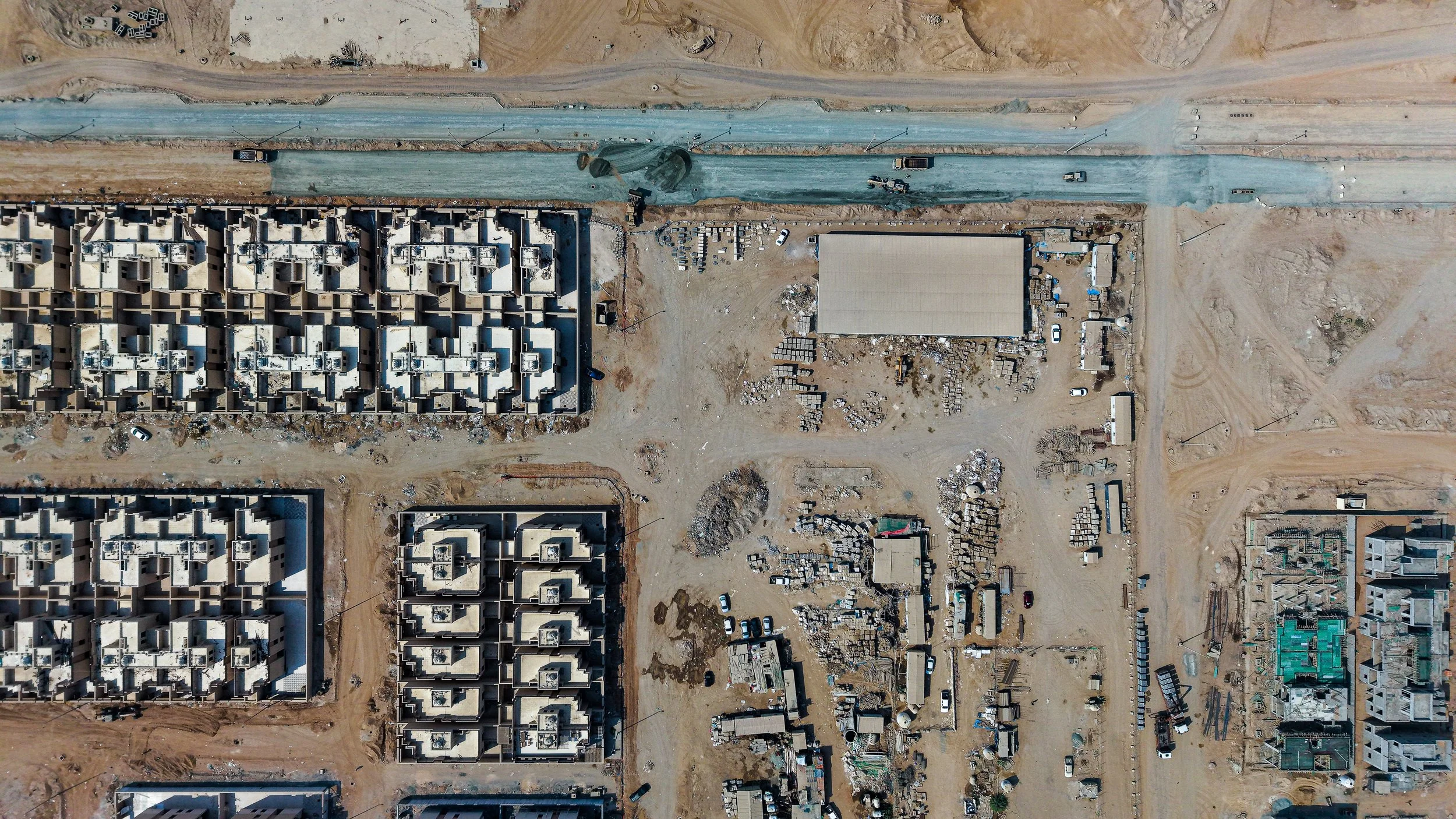

استمرار أعمال تسوية التربة للطرق الداخلية باستخدام المعدات الثقيلة (الجريدر والبوكلين)، مع اكتمال بناء أسوار الفلل وتركيب أعمدة إنارة الشوارع.

قراءة الإنجاز

تتطابق المشاهدات البصرية مع نسب الإنجاز المعلنة؛ حيث يفسر اكتمال الواجهات والأسوار وصول نسبة الميكانيكا والكهرباء والأسوار لما فوق 90%. أعمال التشطيبات (85%) تظهر بوضوح في استكمال الدهانات الخارجية والبدء في العناصر الداخلية الدقيقة.

مقارنة بالزيارة السابقة

لا توجد زيارة سابقة للمقارنة

المراحل القادمة المتوقعة

استكمال دهانات الواجهات المتبقية، البدء في أعمال السفلتة النهائية للطرق، وتركيب البوابات الخارجية للفلل.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/5 مكتمل
الخرساناتجديد
0%
التشطيباتجديد
0%
الميكانيكاجديد
0%
الكهرباءجديد
0%
الأسوارجديد
0%

ثلاثي الأبعاد

تصوير أرضي

صور درون

مشاركةتواصل عبر واتساب
