سهيل جاردن
١٩ يناير ٢٠٢٦

١٩ يناير ٢٠٢٦

96%الإنجاز الكلي▲ +1% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

وصل مشروع سهيل جاردن إلى مراحل متقدمة جداً بنسبة إنجاز كلي بلغت 96%، حيث تم الانتهاء بالكامل من الهيكل الخرساني والأسوار الخارجية. تتركز الأعمال الحالية على اللمسات النهائية في التشطيبات التي شهدت قفزة نوعية (+11%)، مع استمرار أعمال التمديدات الكهربائية والميكانيكية النهائية وتنسيق الموقع العام.
التغيّرات المرصودة

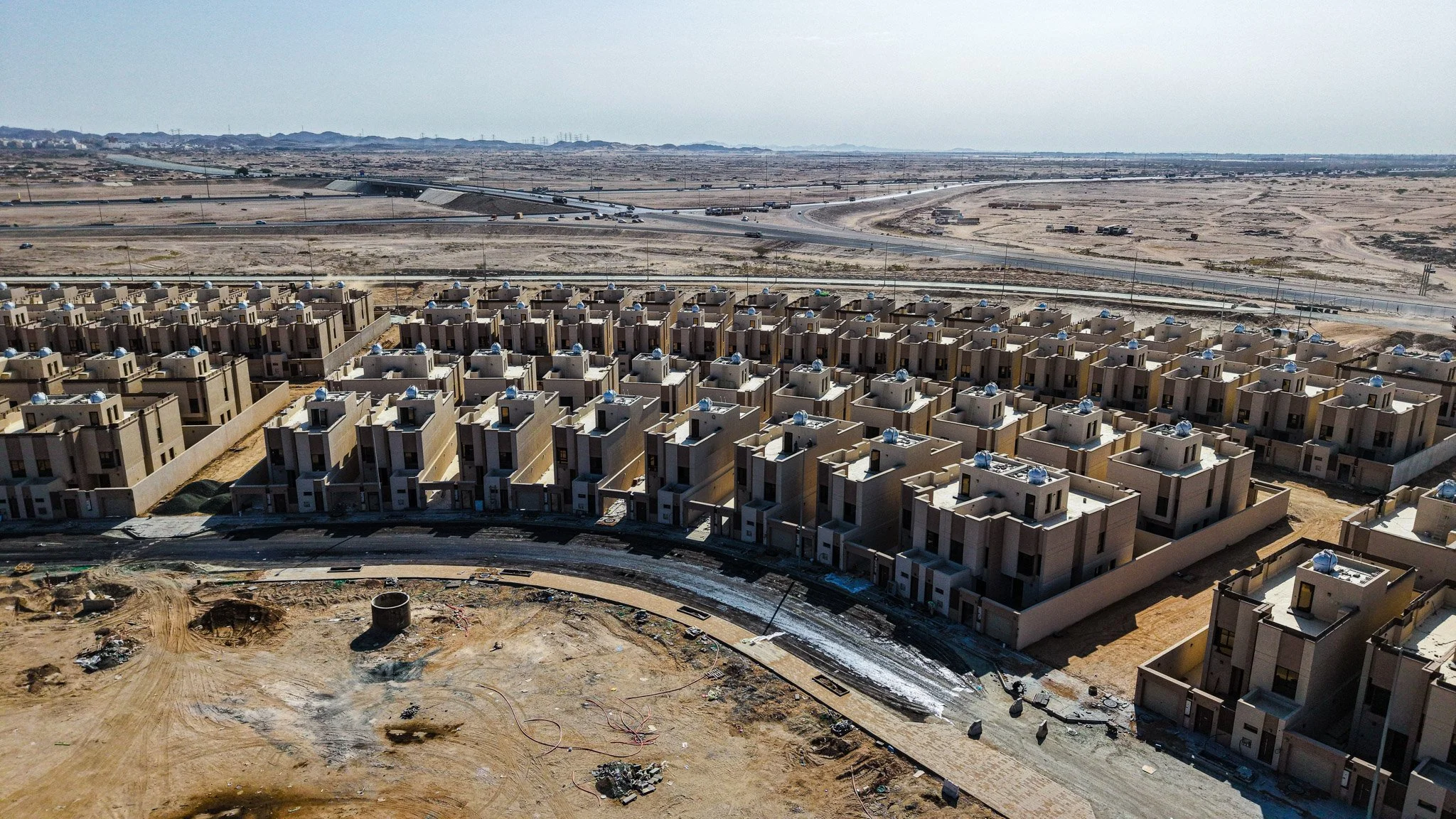

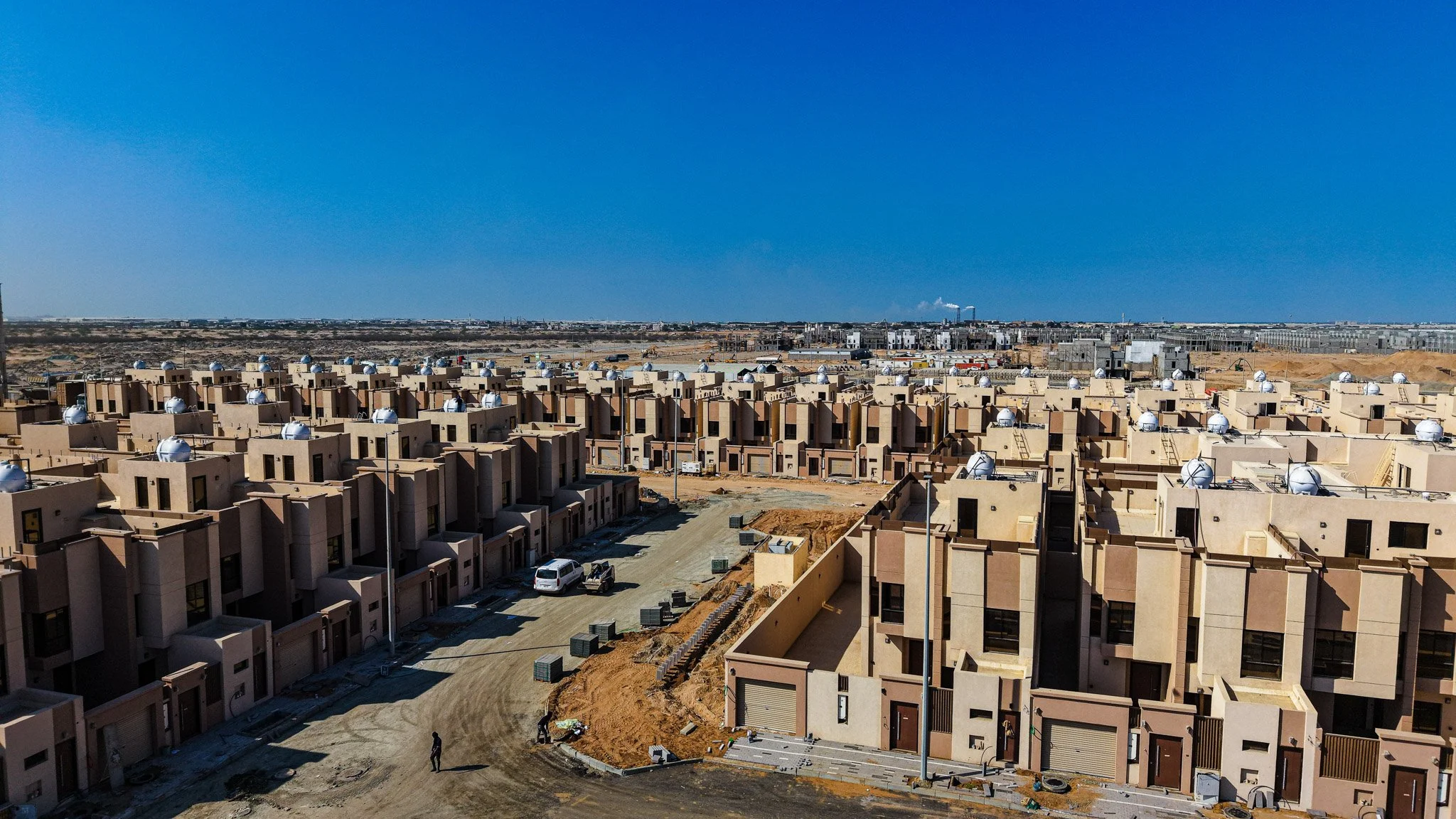

الواجهات الخارجية والتشطيبات100%

اكتمال أعمال الدهانات الخارجية وتركيب النوافذ والأبواب لغالبية الوحدات، مع ظهور نماذج مكتملة تماماً تشمل الإضاءات الخارجية.

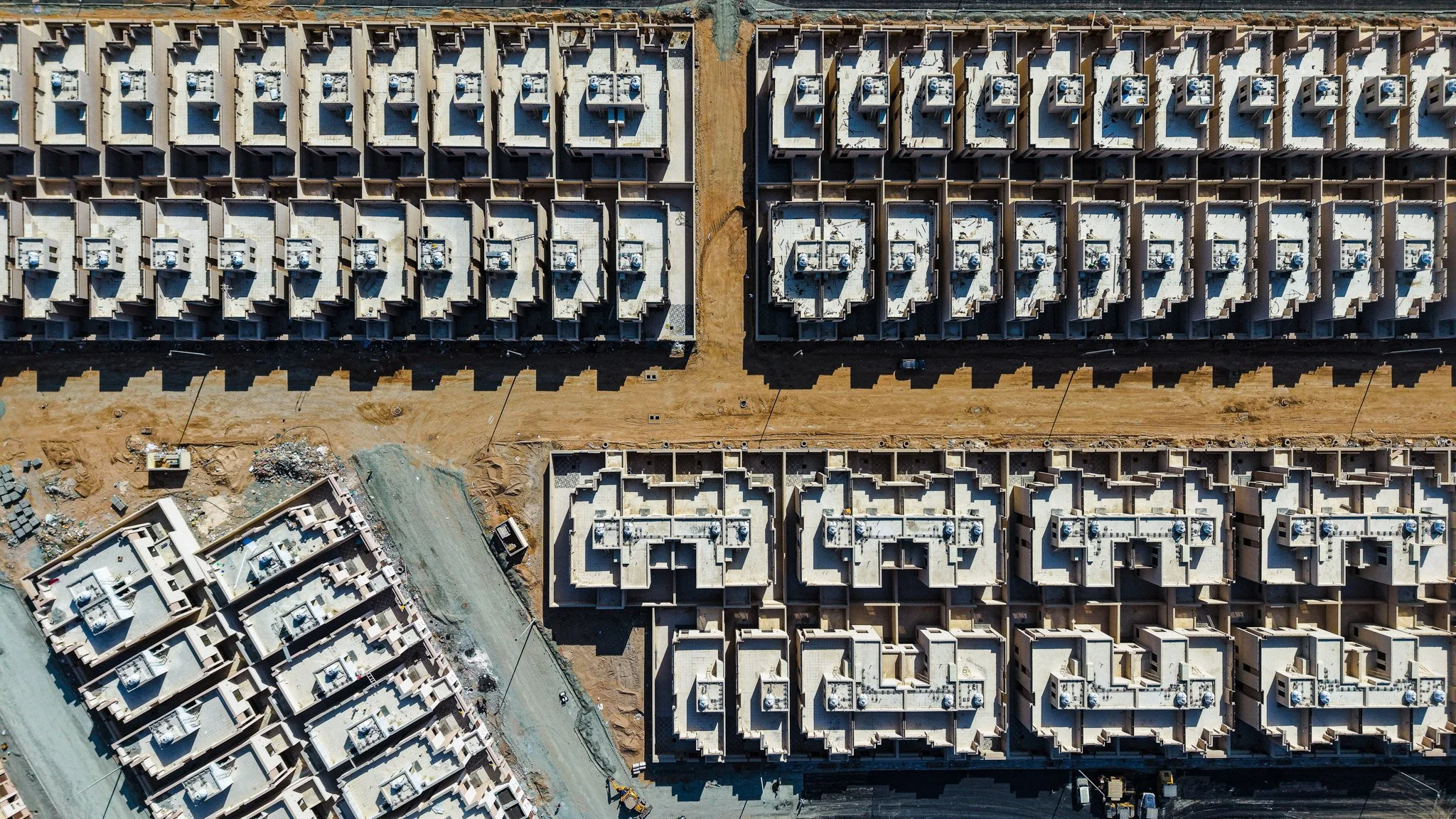

الموقع العام والأسوار95%

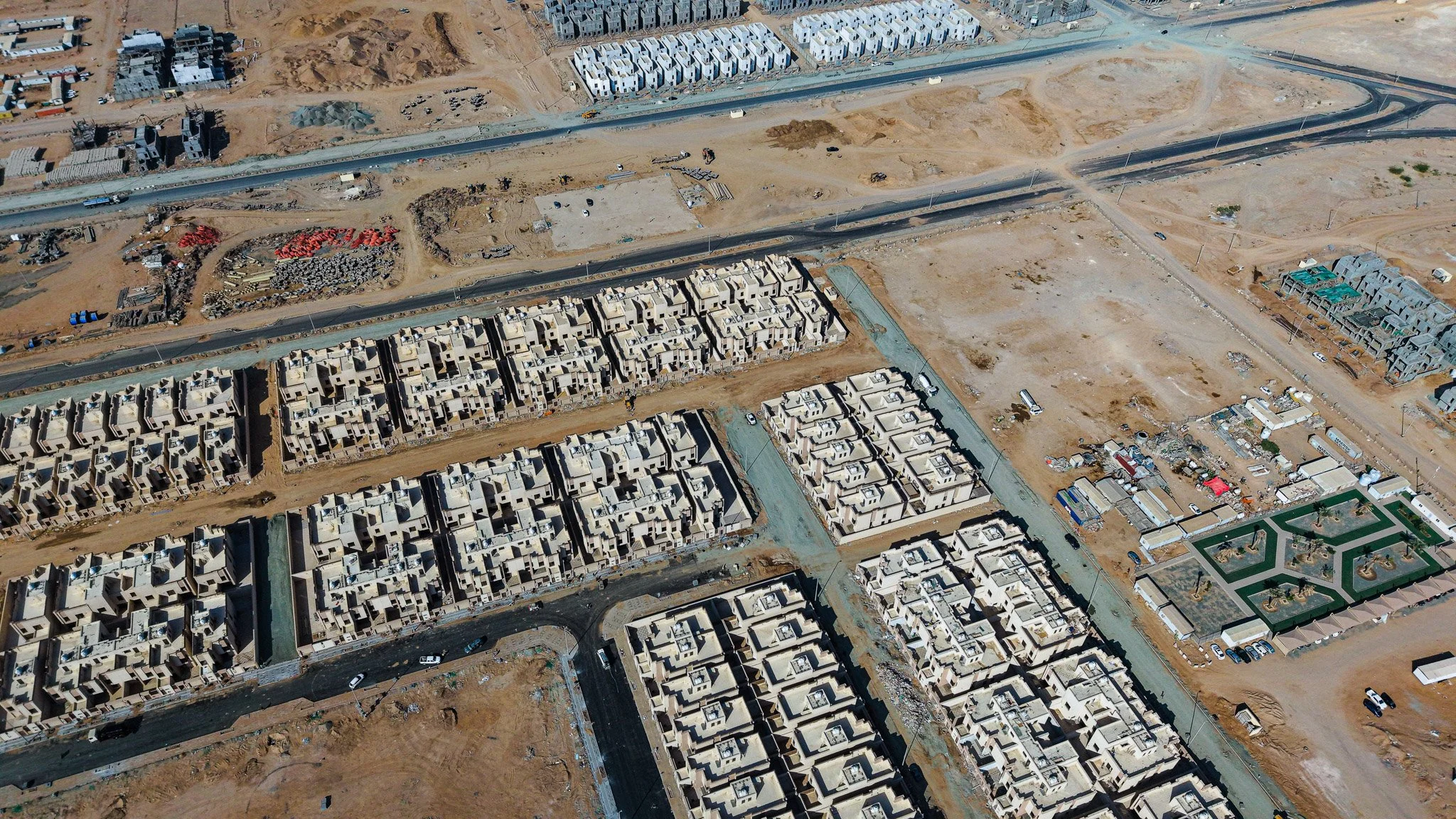

اكتمال بناء الأسوار الخارجية بنسبة 100%، وبدء أعمال الرصف والإنترلوك في الممرات الداخلية ومواقف السيارات.

الأعمال الكهربائية والميكانيكية90%

تركيب وحدات الإضاءة الخارجية، صناديق العدادات، وخزانات المياه العلوية، مع استمرار العمل على التوصيلات النهائية.

المرافق الخدمية (المبنى الإداري/النادي)100%

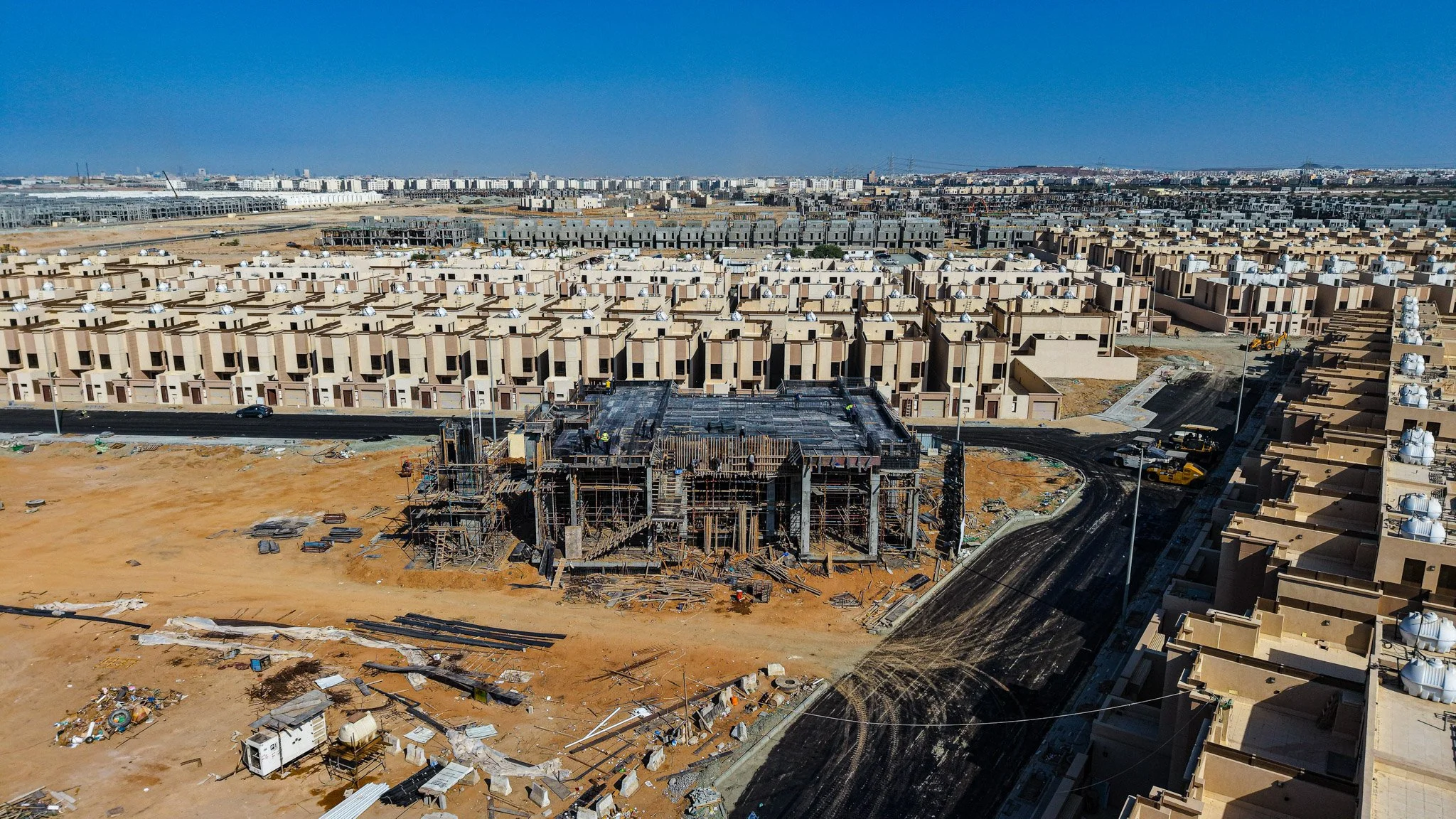

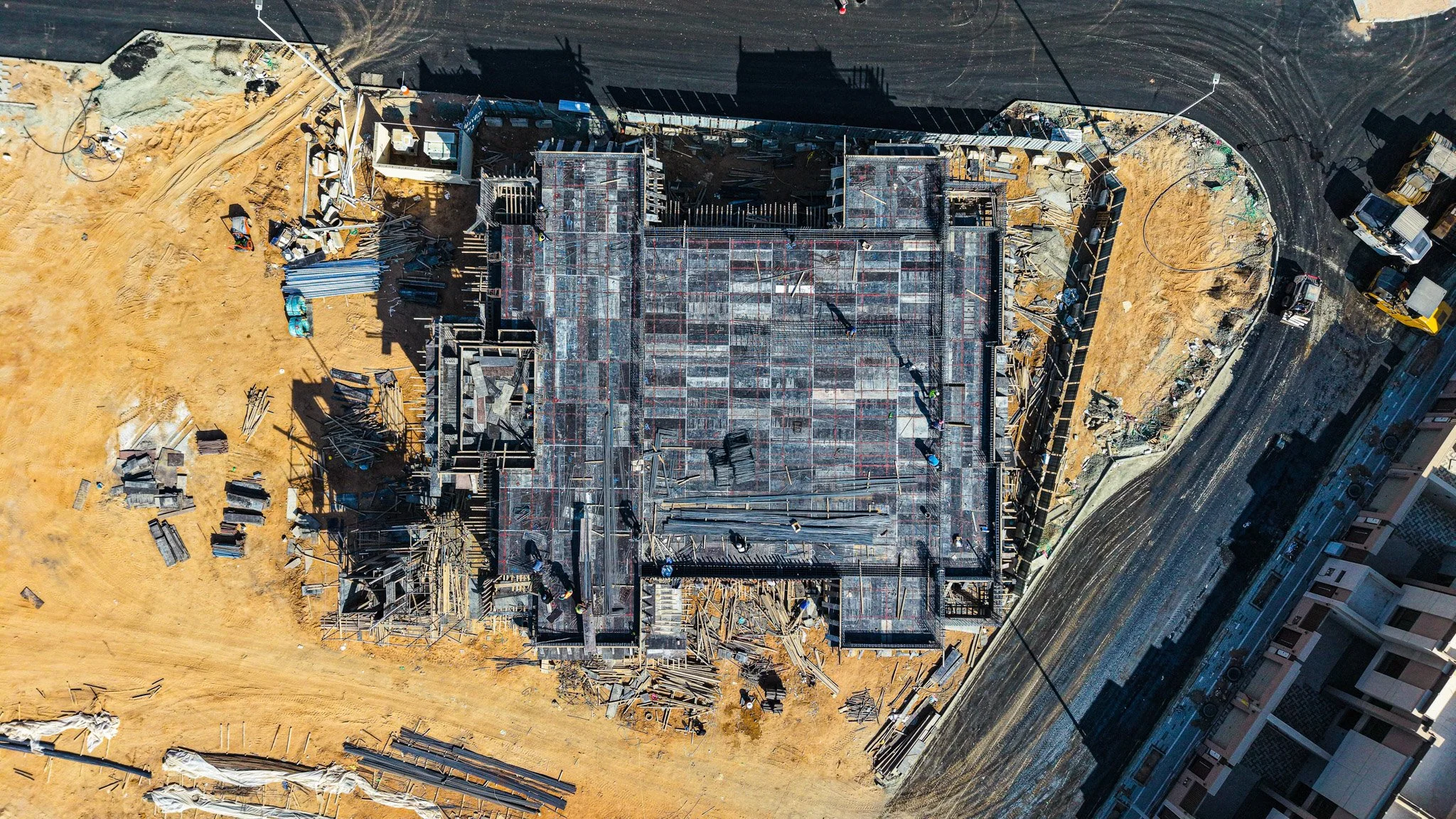

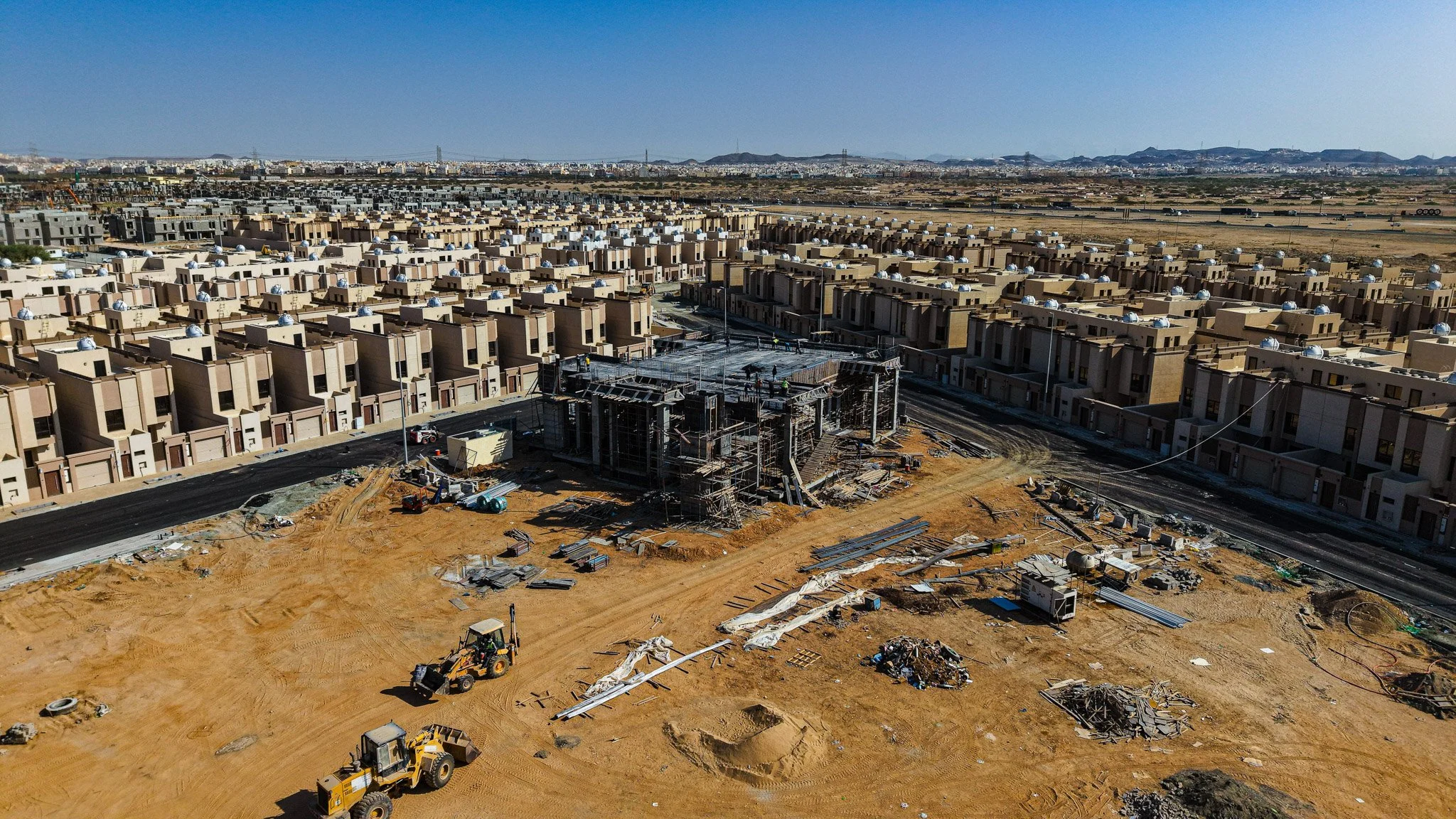

استمرار أعمال النجارة والحدادة المسلحة لسقف المبنى الخدمي المركزي في وسط المشروع.

قراءة الإنجاز

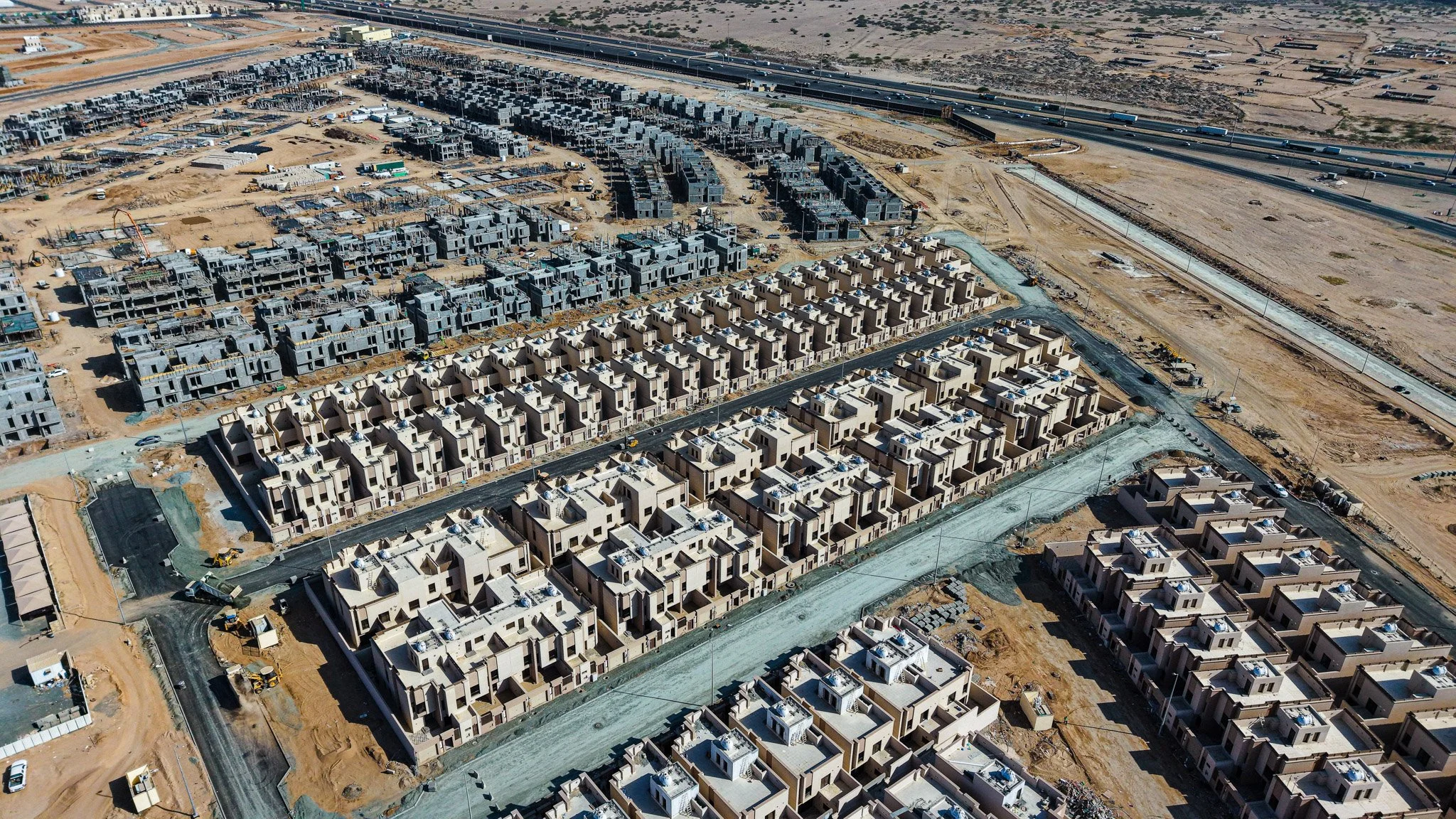

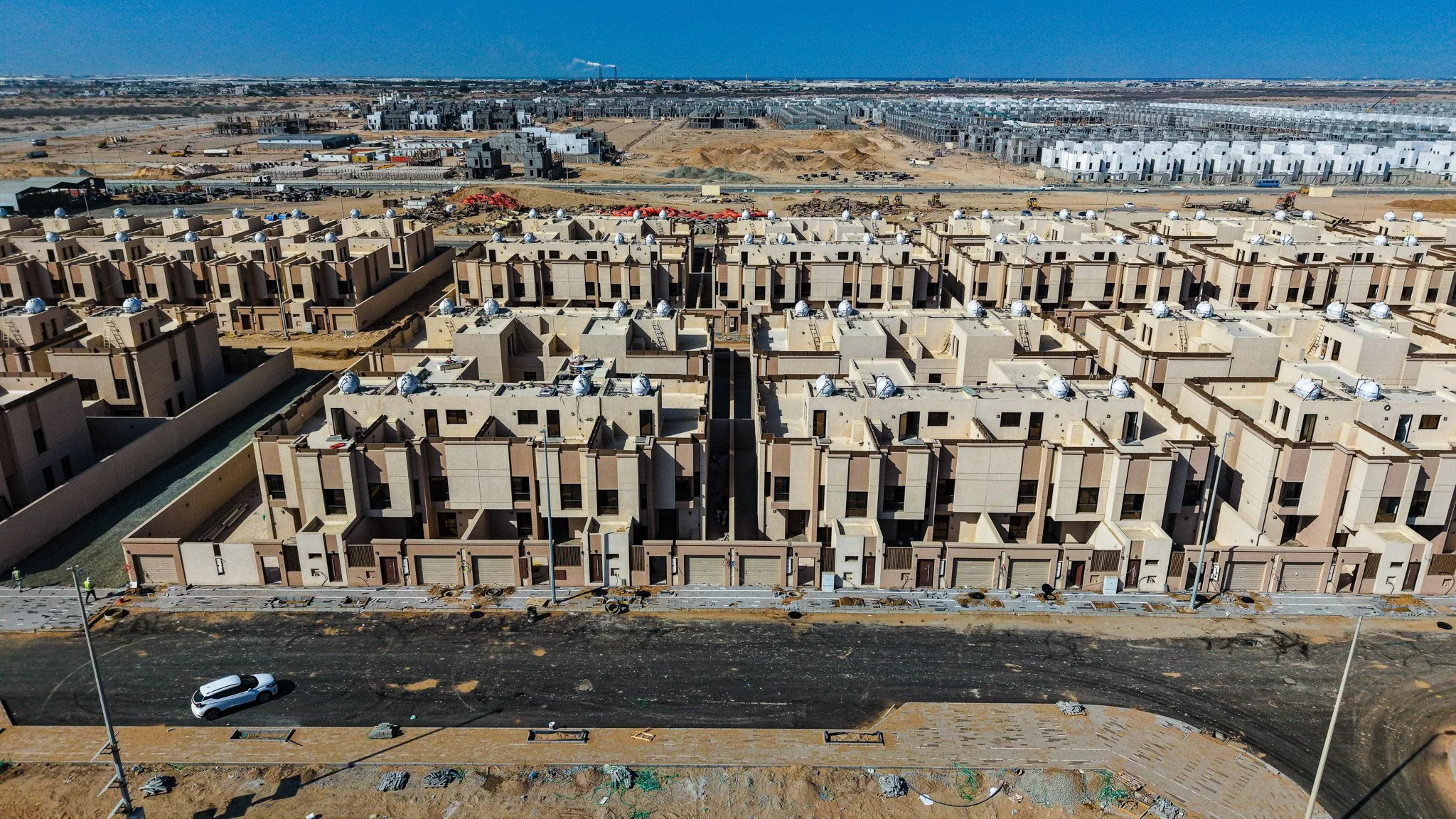

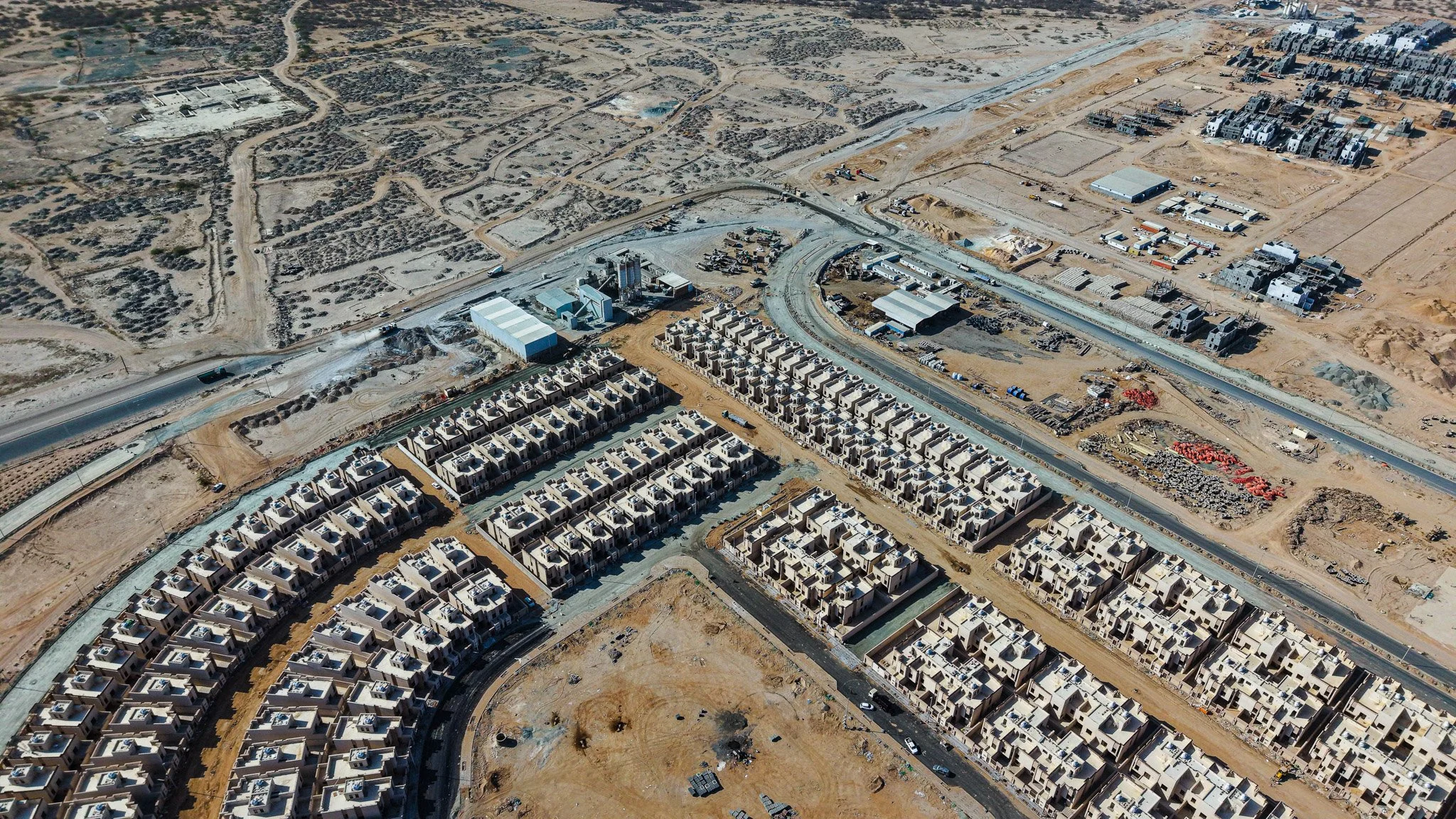

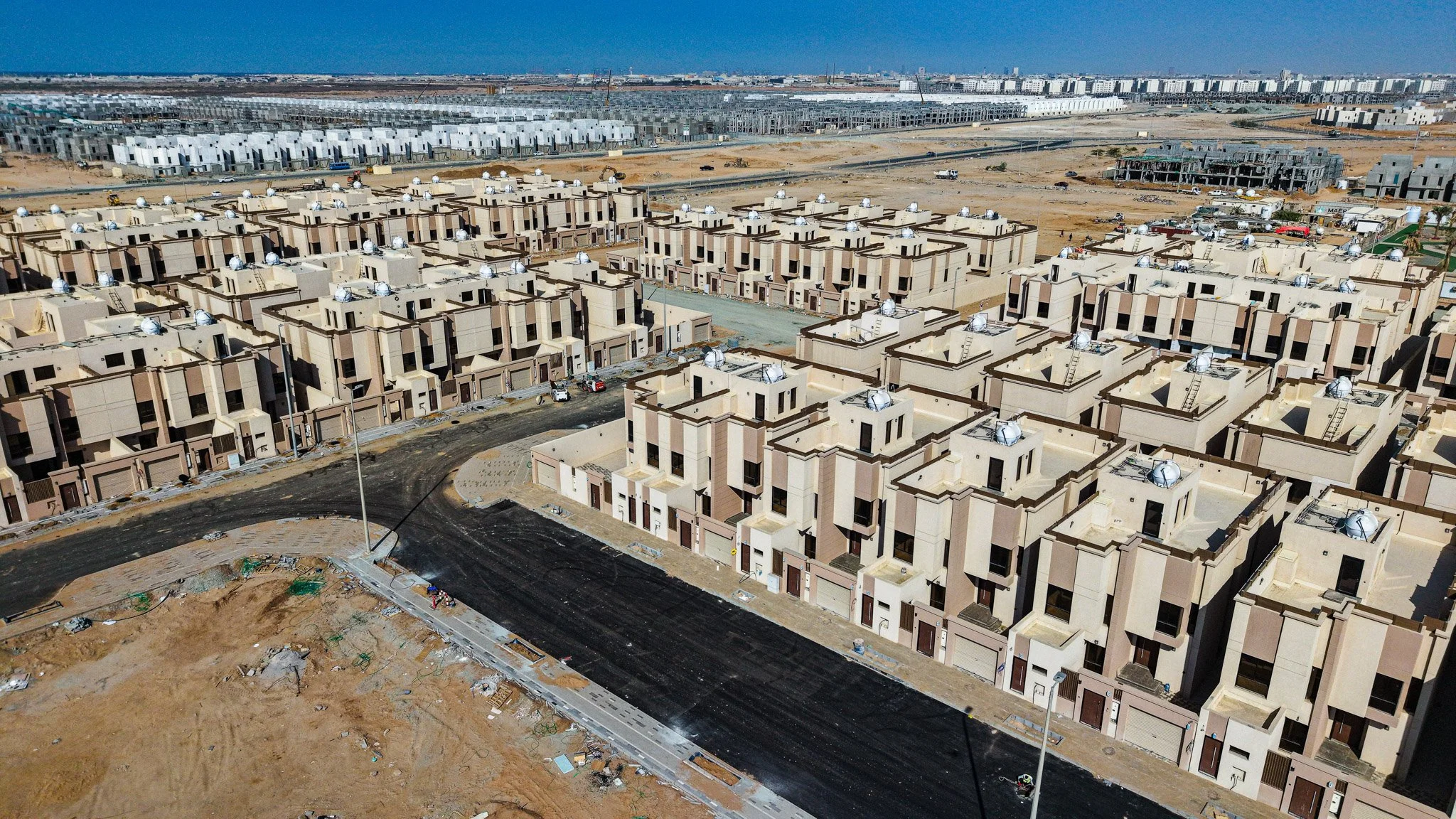

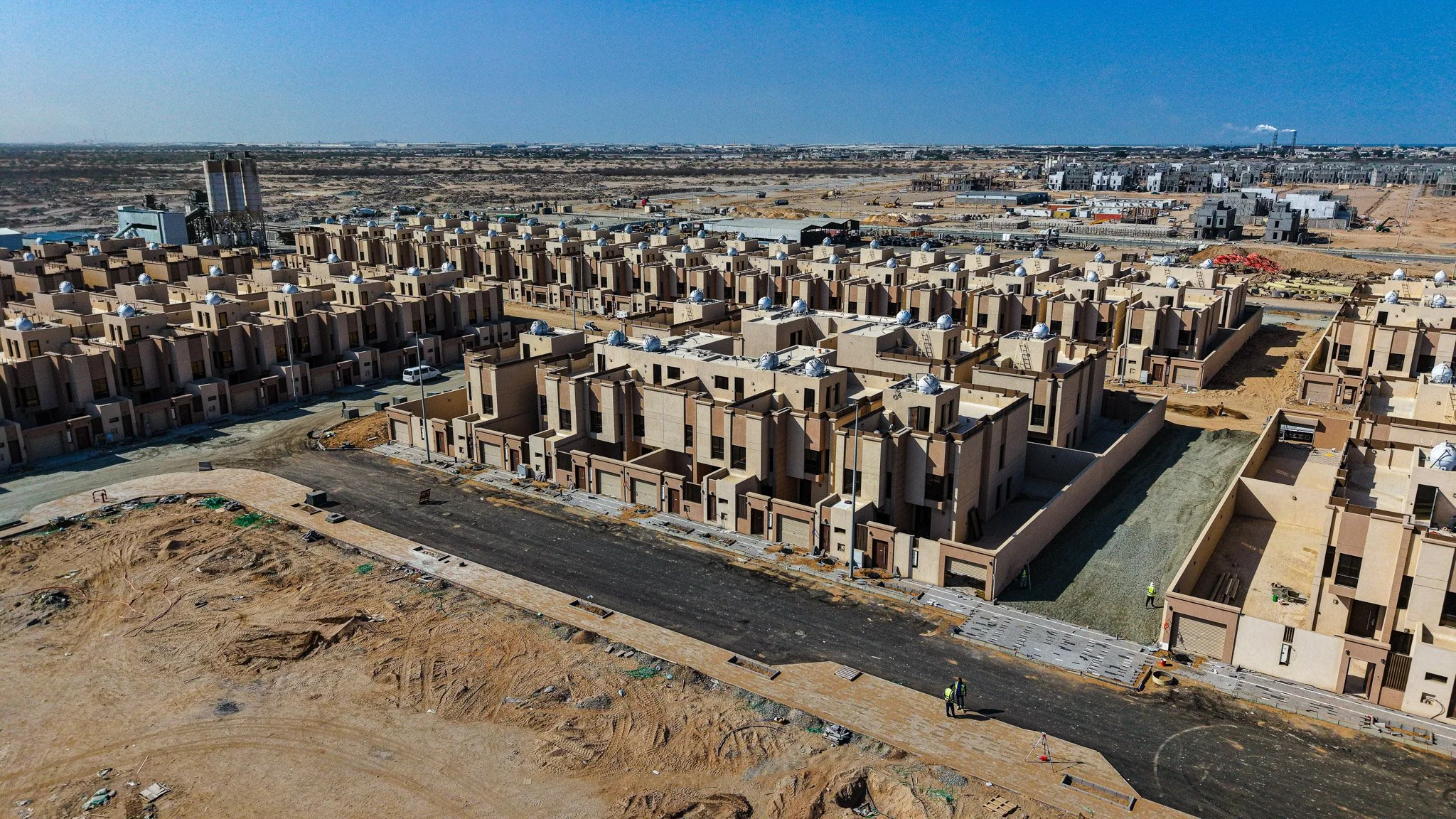

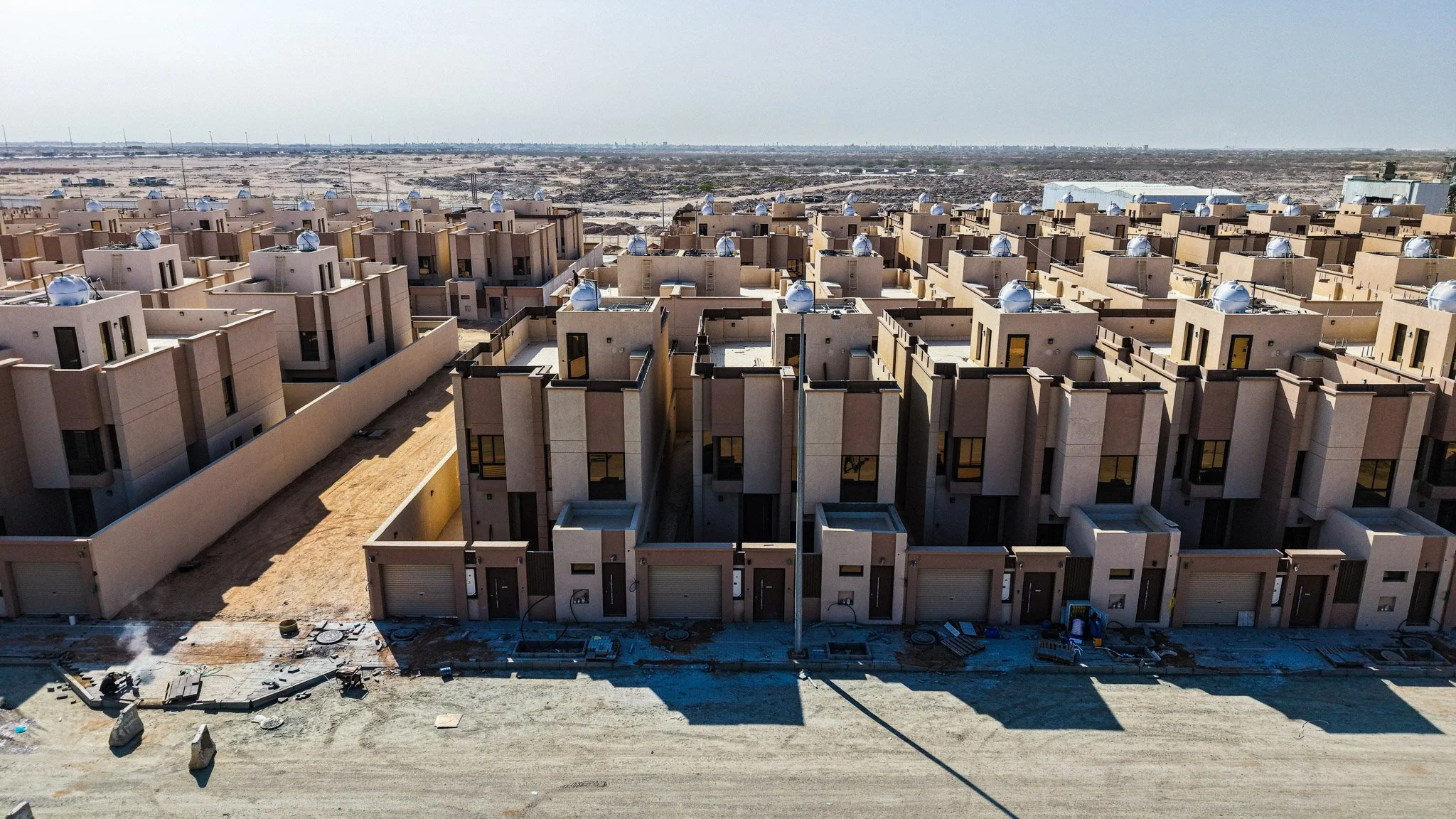

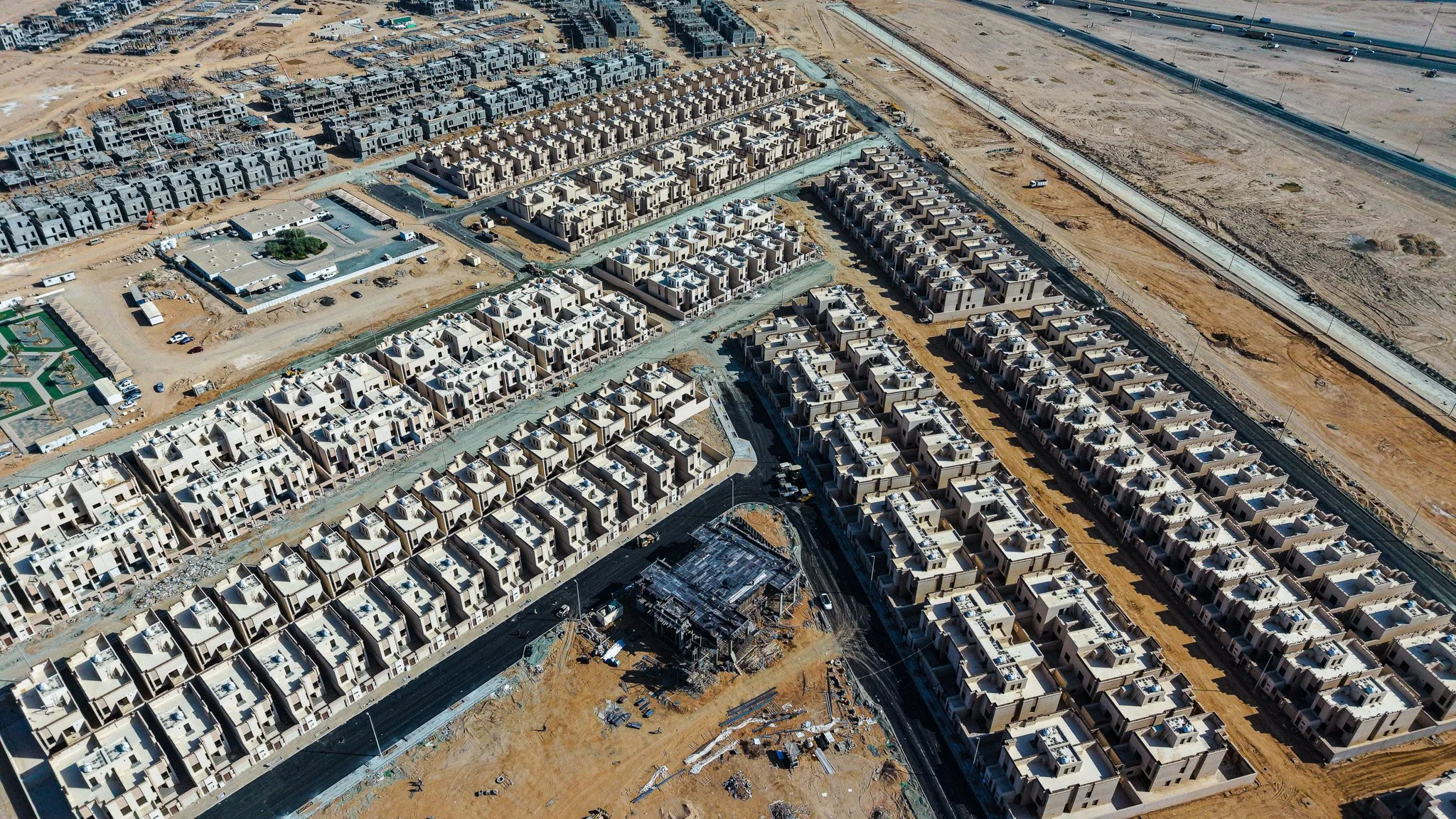

تعكس الصور بوضوح الارتفاع الملحوظ في نسبة التشطيبات (من 86% إلى 97%)، حيث تظهر الفلل في حالة شبه جاهزة للسكن. كما يظهر اكتمال الأسوار (100%) في الصور المحيطة بالوحدات، بينما لا تزال أعمال الميكانيكا والكهرباء في مراحل المعايرة والتركيبات النهائية الدقيقة.

مقارنة بالزيارة السابقة

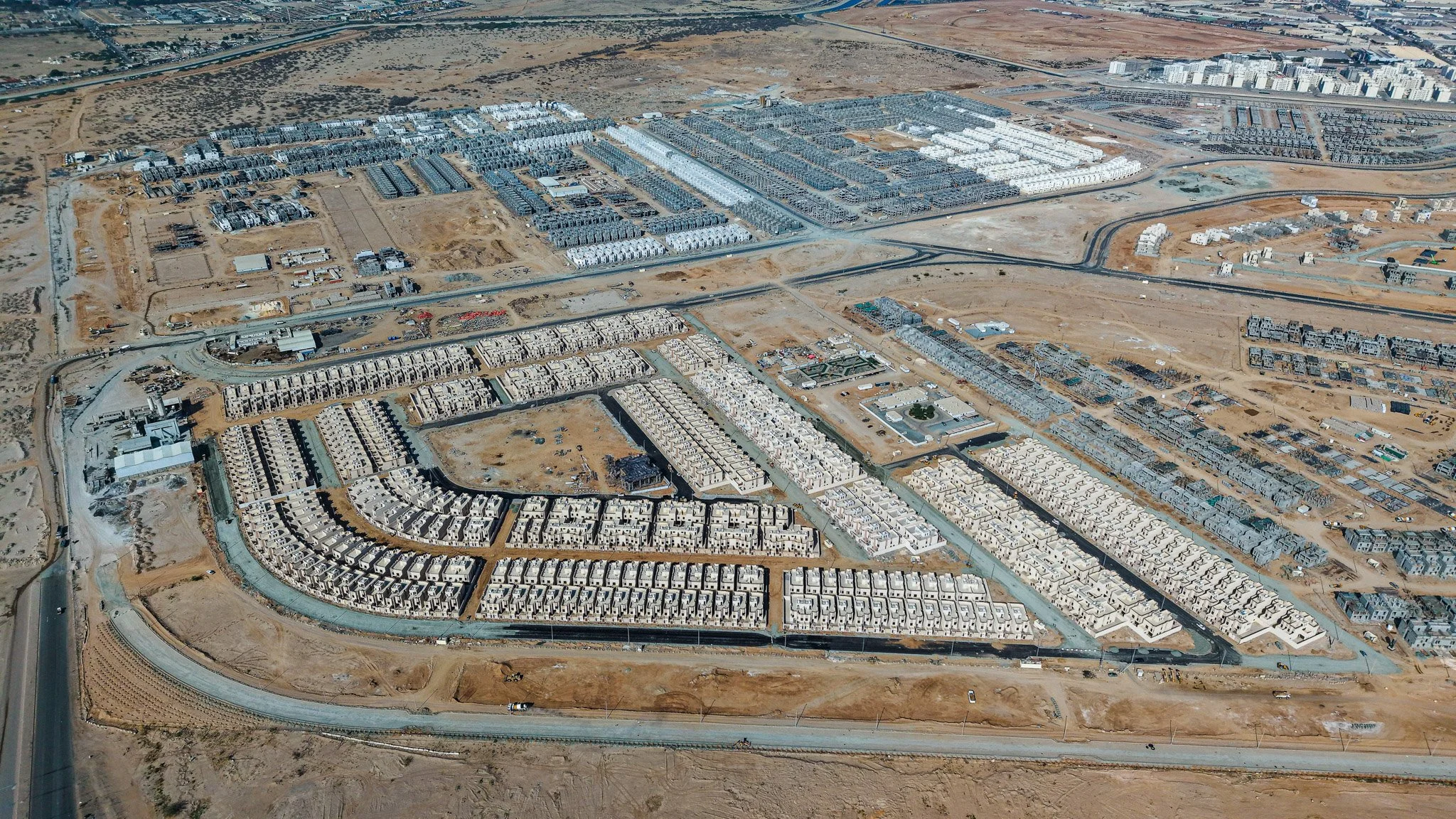

بالمقارنة مع الزيارة السابقة، انتقل الموقع من مرحلة العمل في البنية التحتية والأسوار إلى مرحلة التشطيب النهائي وتنسيق الحدائق الخاصة بالفلل. تم إزالة معظم السقالات الخارجية، وأصبحت الطرق الداخلية أكثر تحديداً مع بدء أعمال السفلتة والرصف.

المراحل القادمة المتوقعة

إتمام أعمال السفلتة النهائية للموقع العام، استكمال تركيبات المبنى الخدمي، وبدء إجراءات الفحص النهائي والتسليم.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/5 مكتملمتوسط ▲ +4%
الخرسانات
0%
التشطيبات▲ +11%
0%
الميكانيكا▲ +1%
0%
الكهرباء▲ +3%
0%
الأسوار▲ +6%
0%

ثلاثي الأبعاد

صور درون

مشاركةتواصل عبر واتساب
