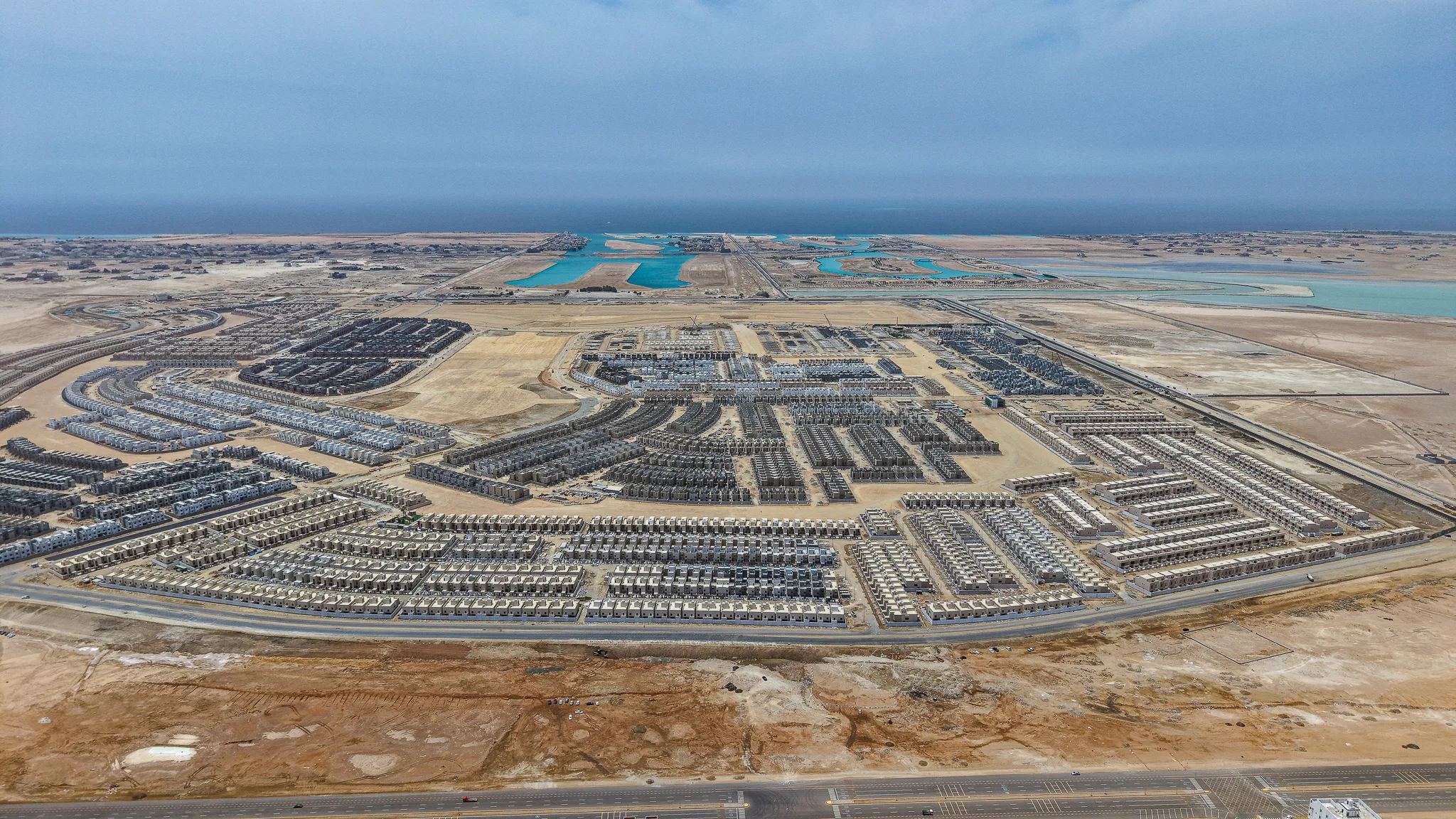

88%الإنجاز الكلي▲ +1% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تقرير زيارة مشروع فلل ميان بتاريخ 25 مارس 2026، حيث بلغت نسبة الإنجاز الكلية 88%. تتركز الأعمال الحالية على إنهاء التشطيبات الخارجية والداخلية، استكمال تمديدات الأنظمة الكهربائية والميكانيكية، مع تقدم ملحوظ في أعمال الأسوار الخارجية وتجهيز الموقع العام.
التغيّرات المرصودة
الهيكل الخرساني وأعمال العزل100%

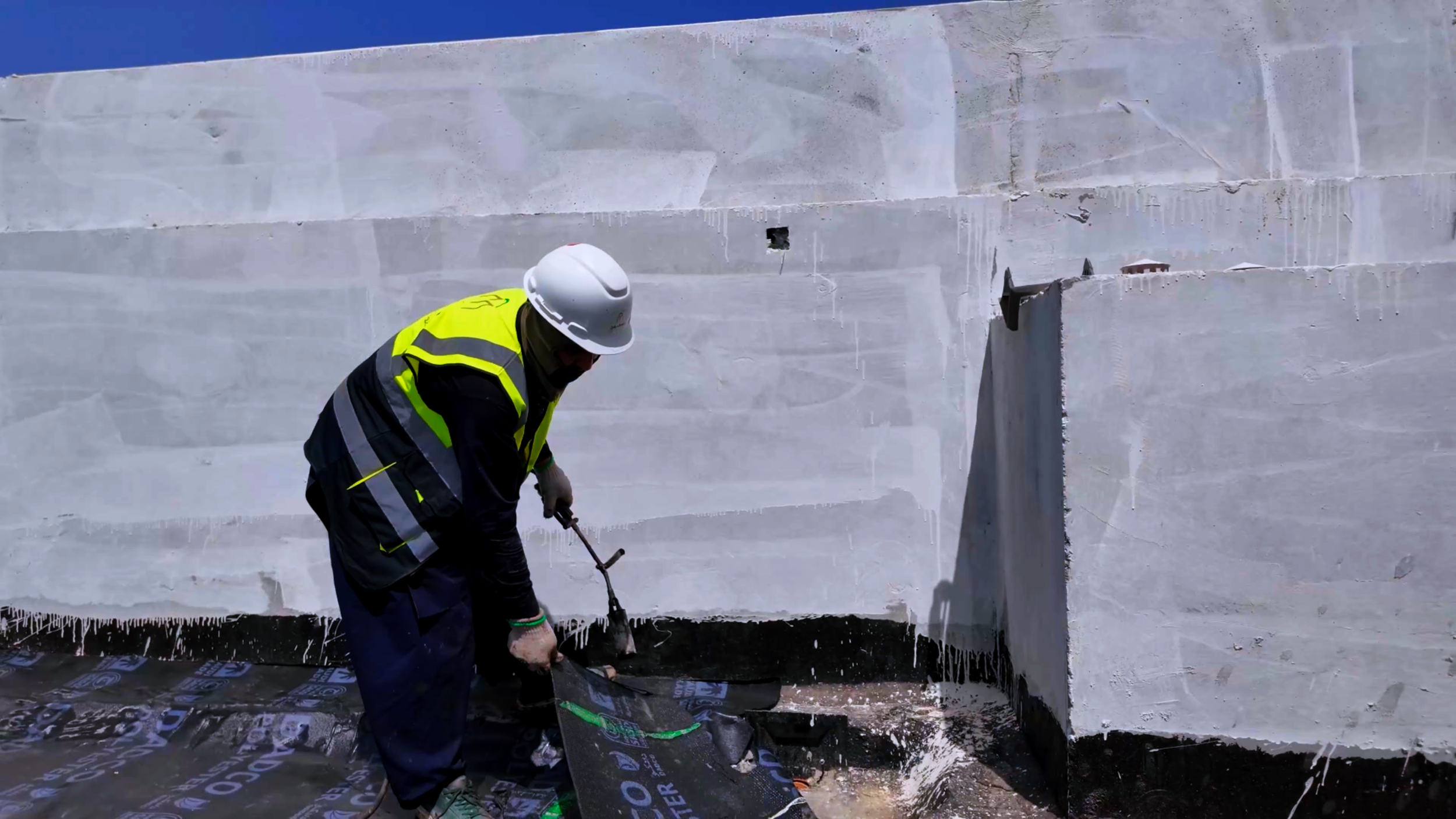

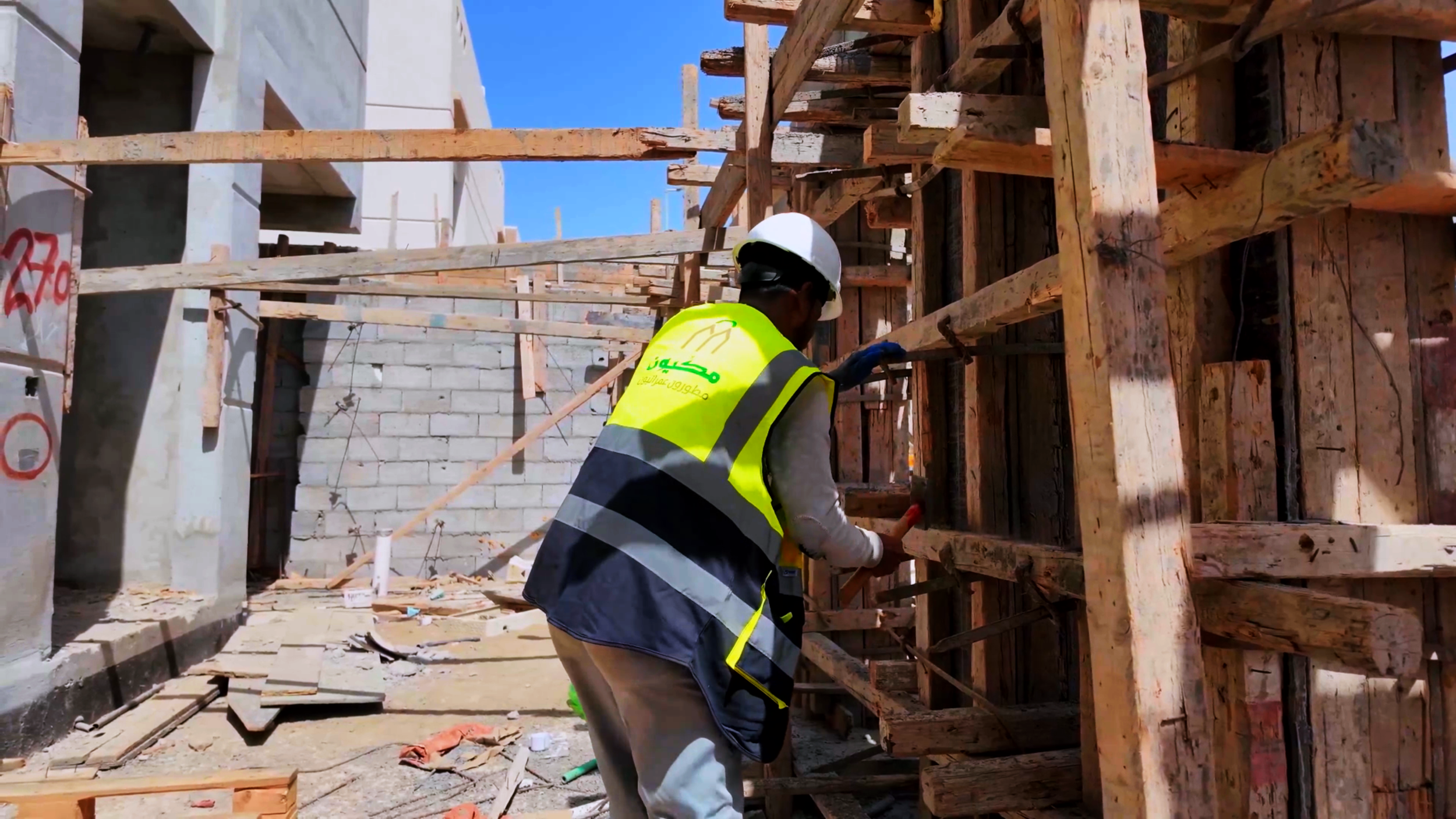

اكتمال الهيكل الإنشائي بنسبة 100%، مع استمرار أعمال العزل المائي والحراري للأسطح باستخدام لفائف البيتومين.

الواجهات الخارجية والتشطيبات95%

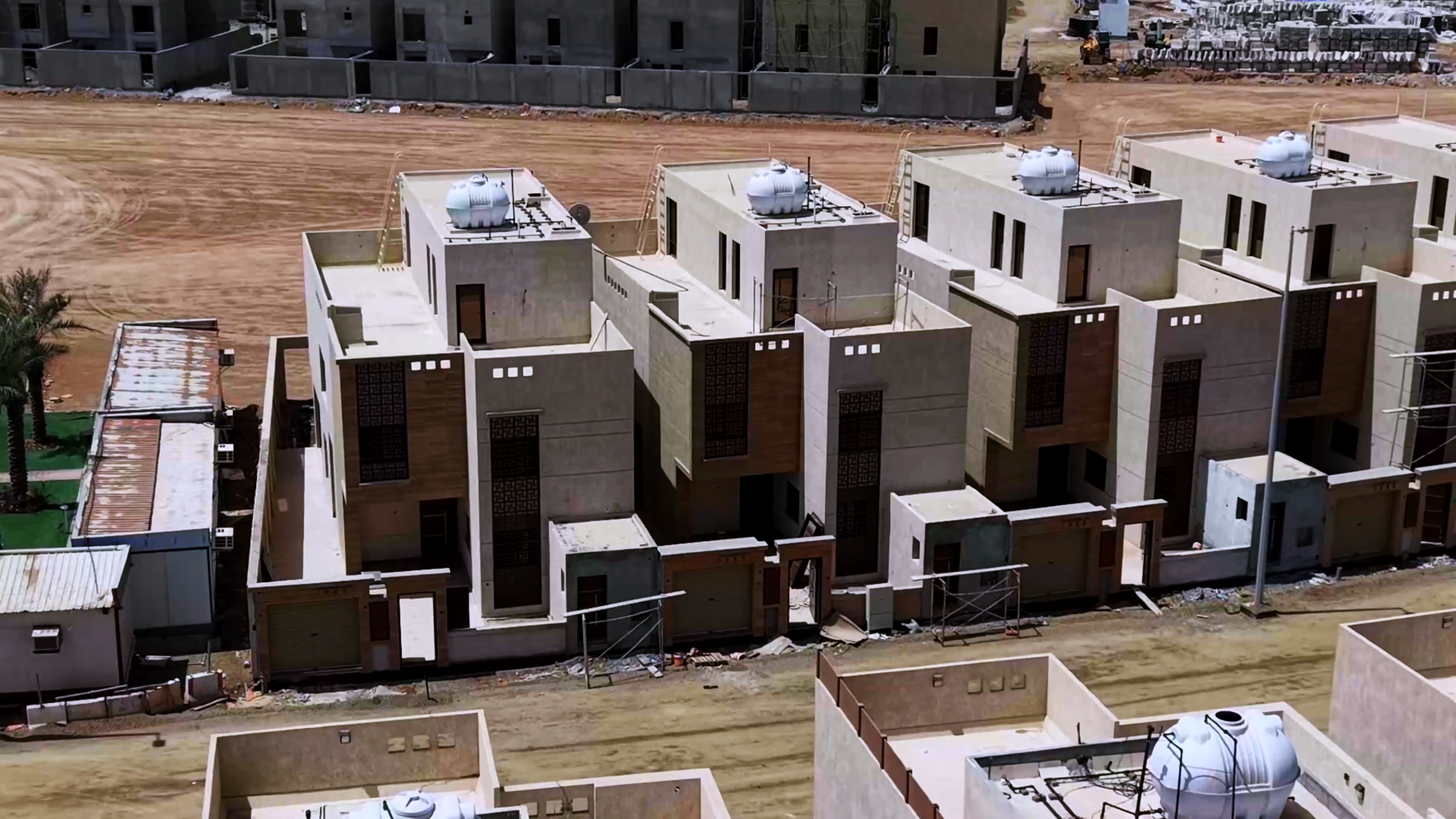

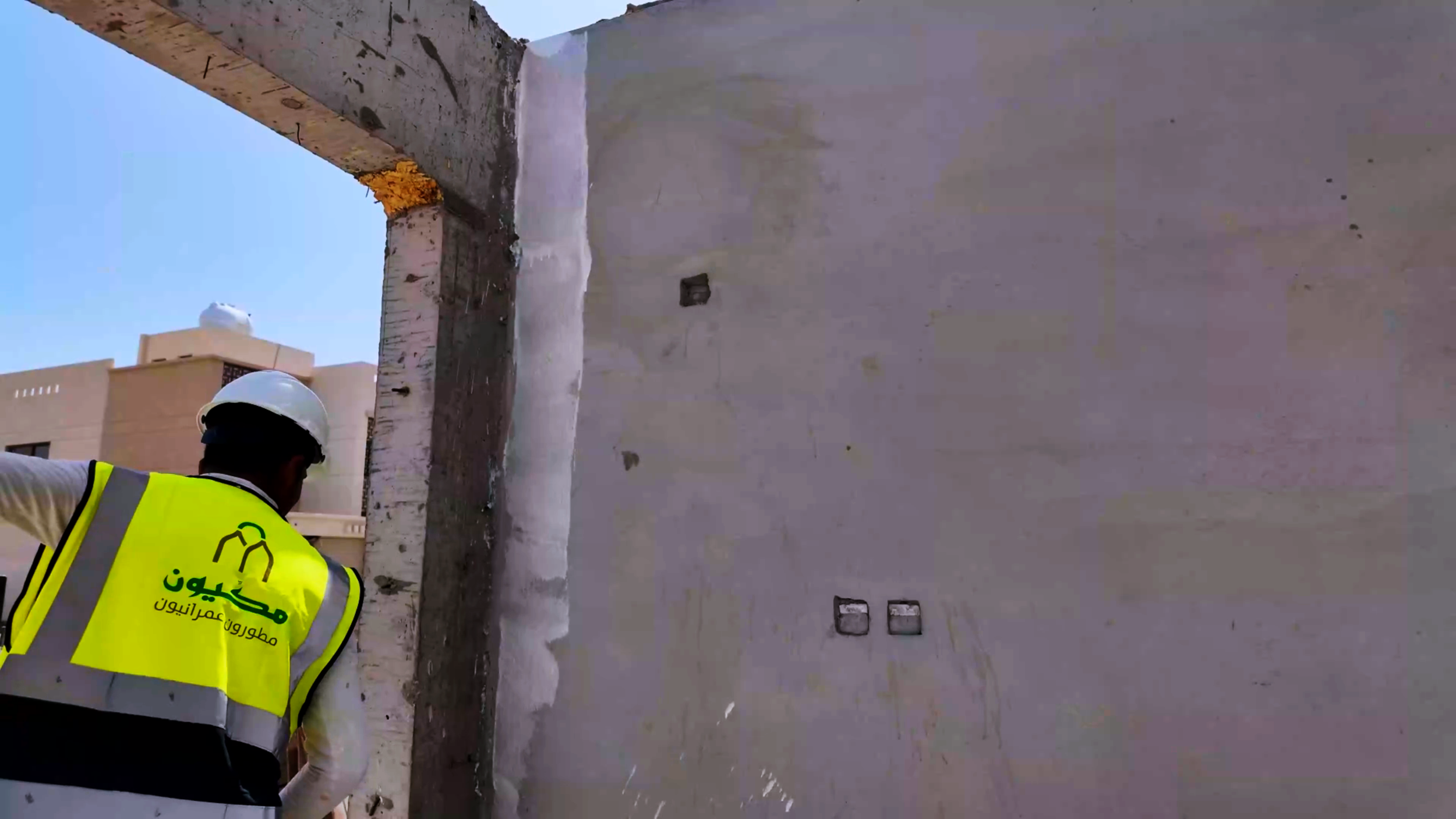

تقدم في أعمال اللياسة الخارجية والدهانات النهائية للواجهات، وتركيب المشربيات المعدنية الزخرفية للنوافذ.

أعمال الميكانيكا والكهرباء90%

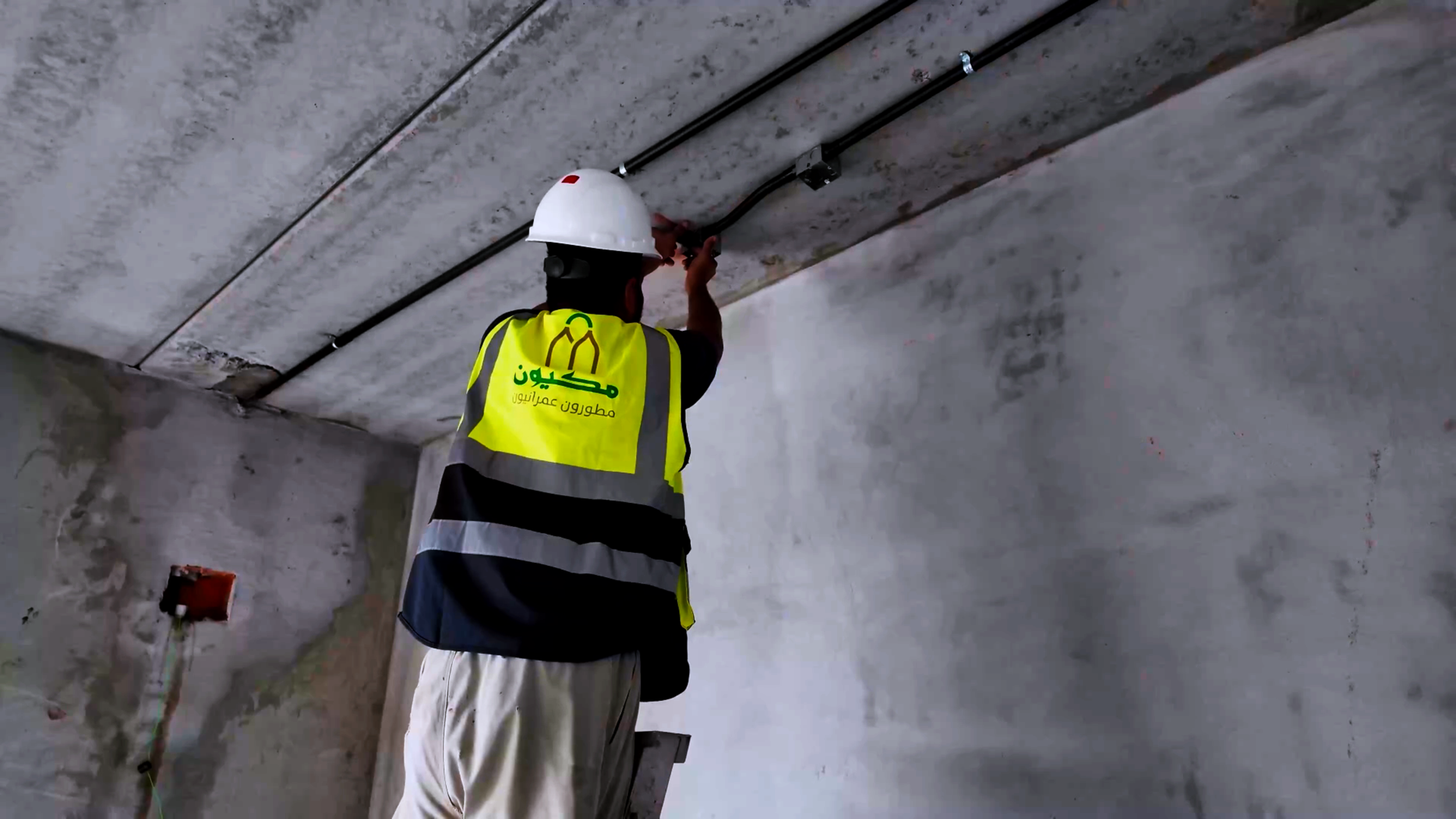

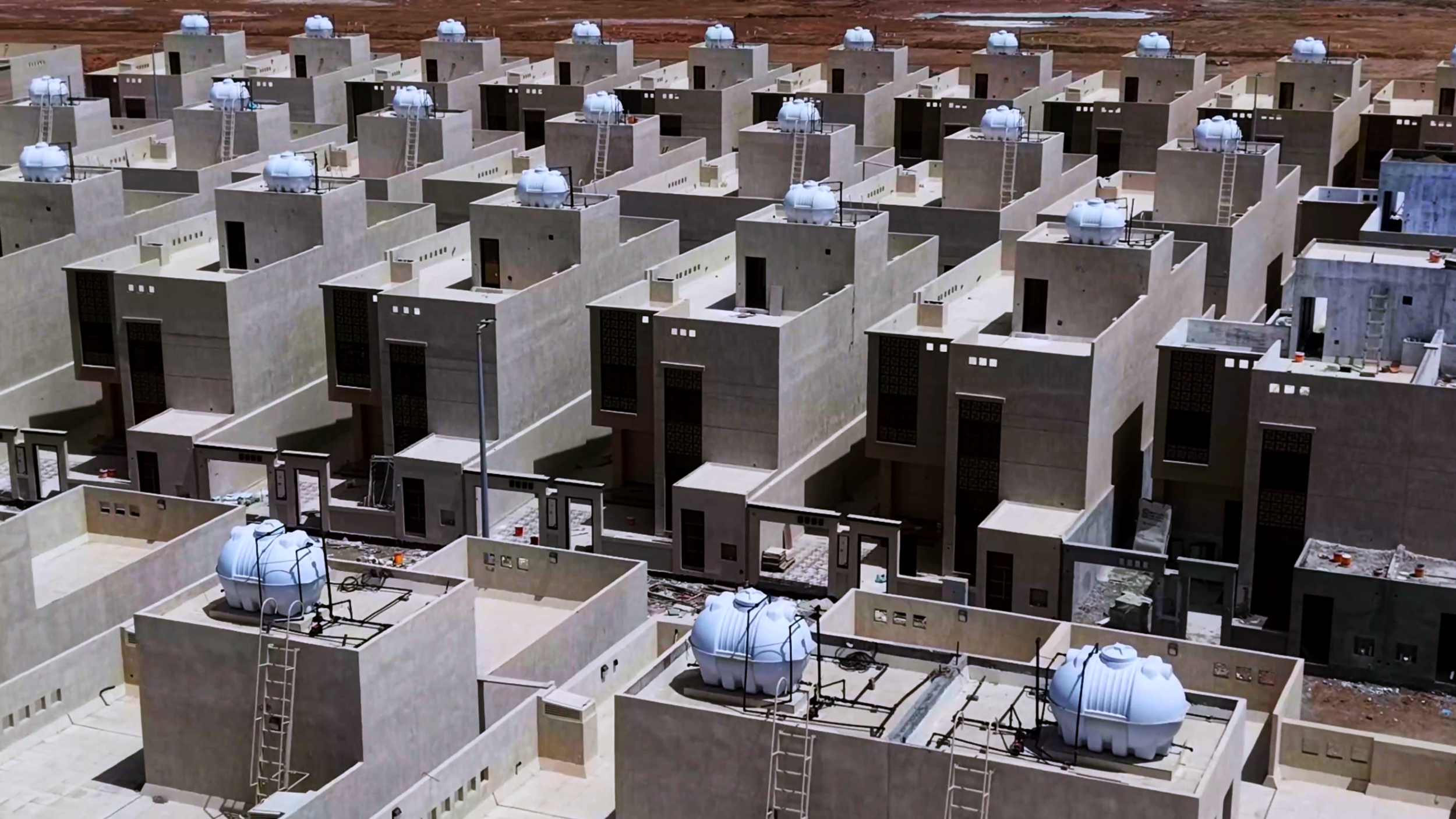

تركيب خزانات المياه العلوية وتمديدات المواسير، واستمرار أعمال تمديد الأسلاك الكهربائية داخل المواسير المحمية في الأسقف والجدران.

الموقع العام والأسوار85%

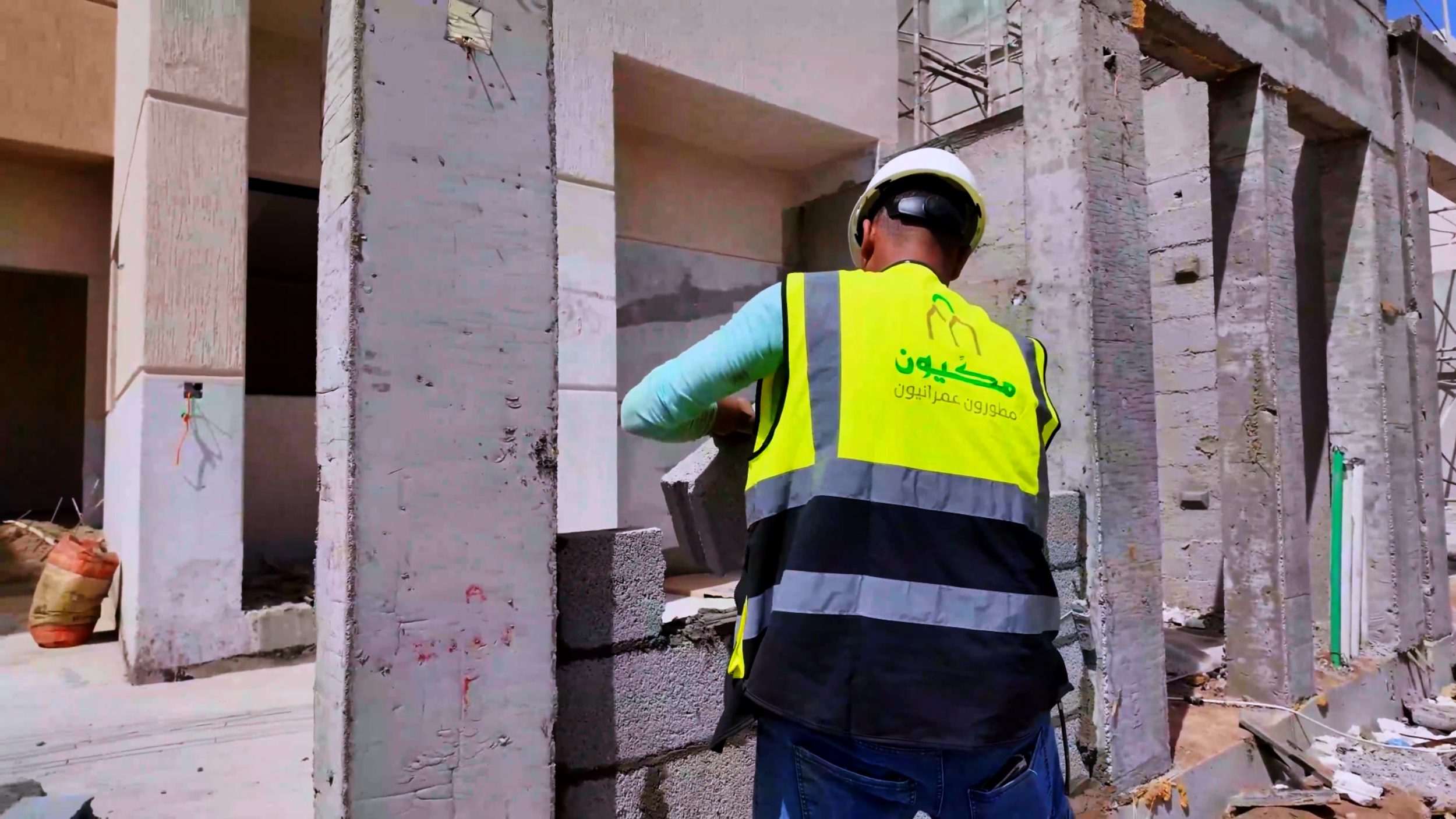

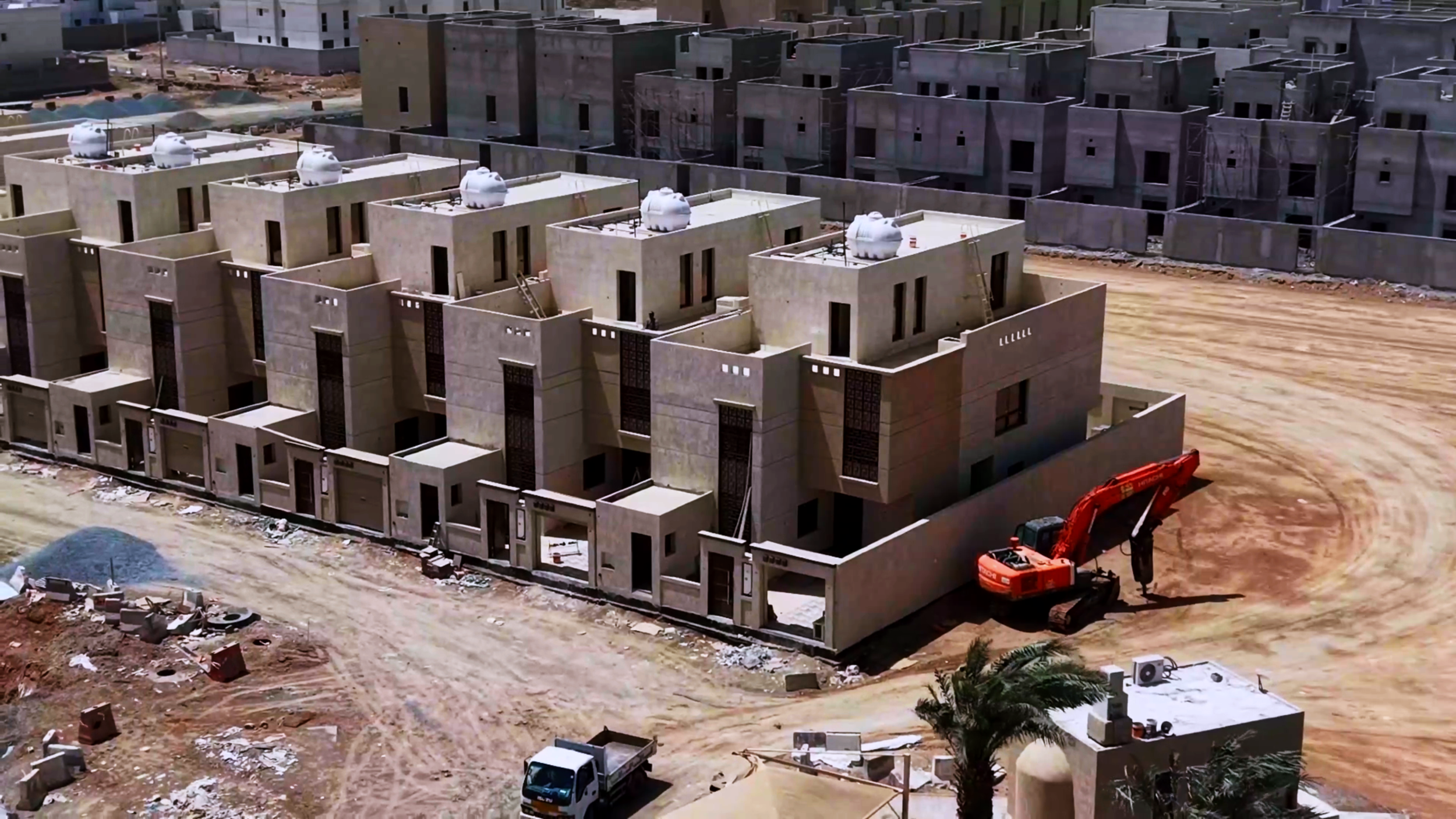

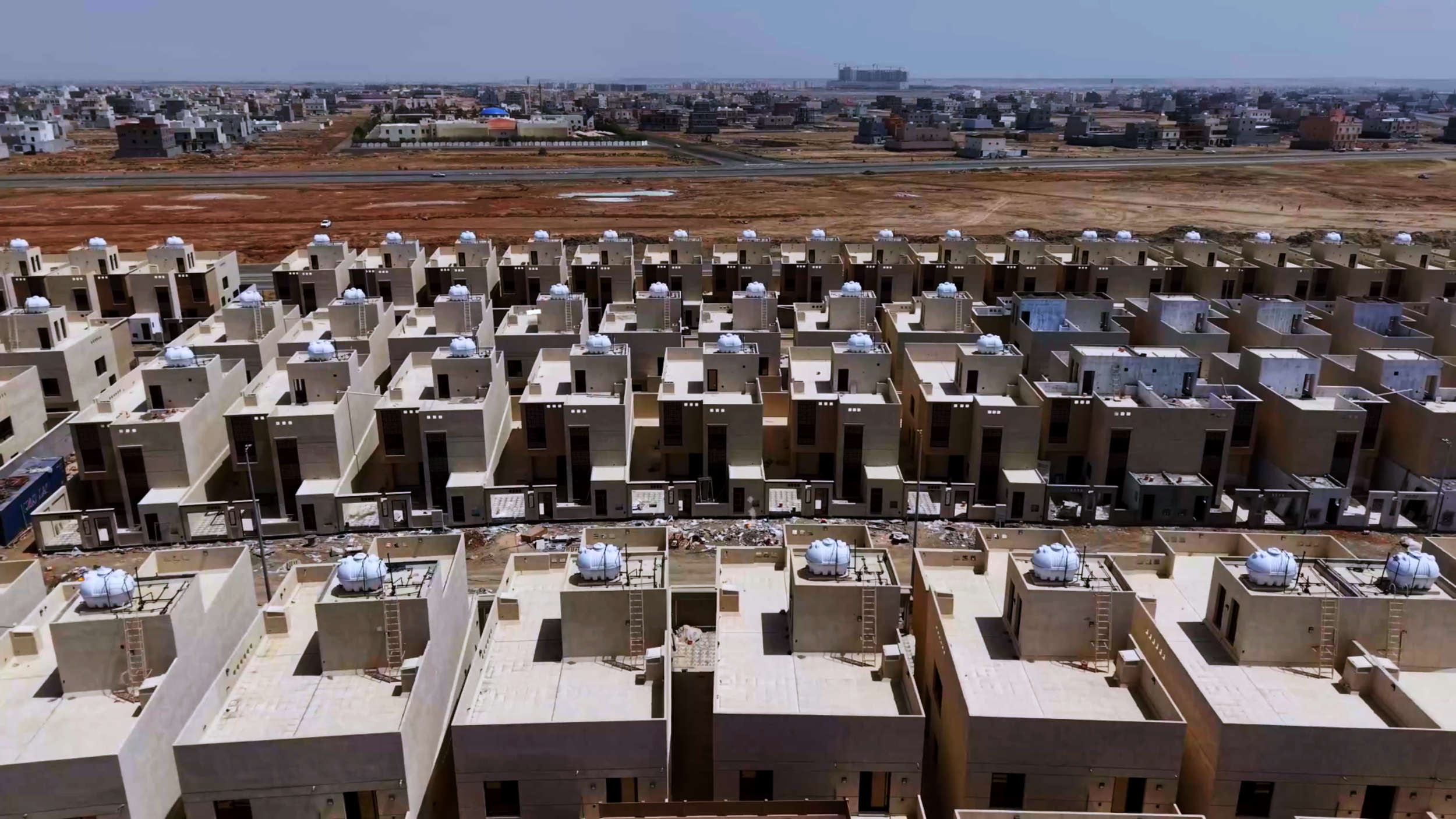

بناء الأسوار الخارجية للفلل باستخدام البلوك الإسمنتي، والبدء في أعمال تمهيد الطرق الداخلية والأرصفة الجانبية.

قراءة الإنجاز

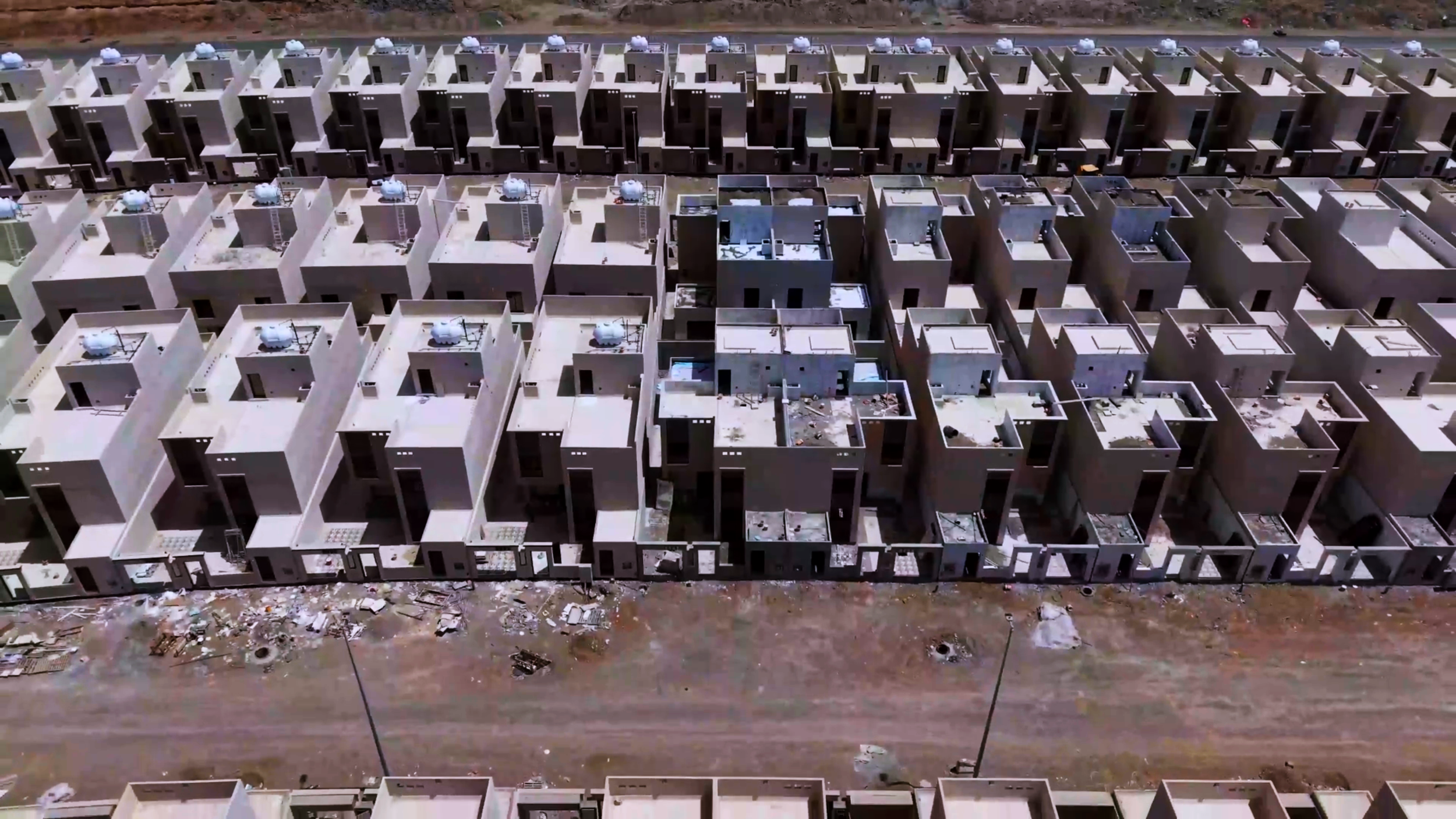

تتوافق الصور المرئية مع نسب الإنجاز المسجلة؛ حيث يظهر اكتمال الهيكل الخرساني (100%) بوضوح في اللقطات الجوية، بينما تعكس صور العمال تقدم أعمال الكهرباء (69%) والميكانيكا (84%) من خلال التمديدات الجارية. الزيادة في نسبة الأسوار (+4%) تظهر في اكتمال بناء أجزاء كبيرة من أسوار الفلل الأمامية.

مقارنة بالزيارة السابقة

بالمقارنة مع زيارة فبراير، نلاحظ انتقال العمل من مرحلة العظم في الأسوار إلى مرحلة اللياسة والتشطيب، كما تم تركيب عدد أكبر من خزانات المياه العلوية، وبدأت ملامح الرصف في الشوارع الداخلية تظهر بشكل أوضح مما كانت عليه في الصور السابقة.

المراحل القادمة المتوقعة

استكمال تركيب الأفياش واللوحات الكهربائية، إنهاء أعمال تبليط الأرصفة، والبدء في أعمال التشجير والإنارة الخارجية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/5 مكتملمتوسط ▲ +2%
الخرسانات▲ +1%
0%
التشطيبات▲ +3%
0%
الميكانيكا▲ +1%
0%
الكهرباء▲ +1%
0%
الأسوار▲ +4%
