٢٧ أبريل ٢٠٢٦
٢٧ أبريل ٢٠٢٦
7%الإنجاز الكليالزيارة الأولى — لا توجد مقارنة سابقة.
الفيديو الرئيسي
التقرير الهندسي

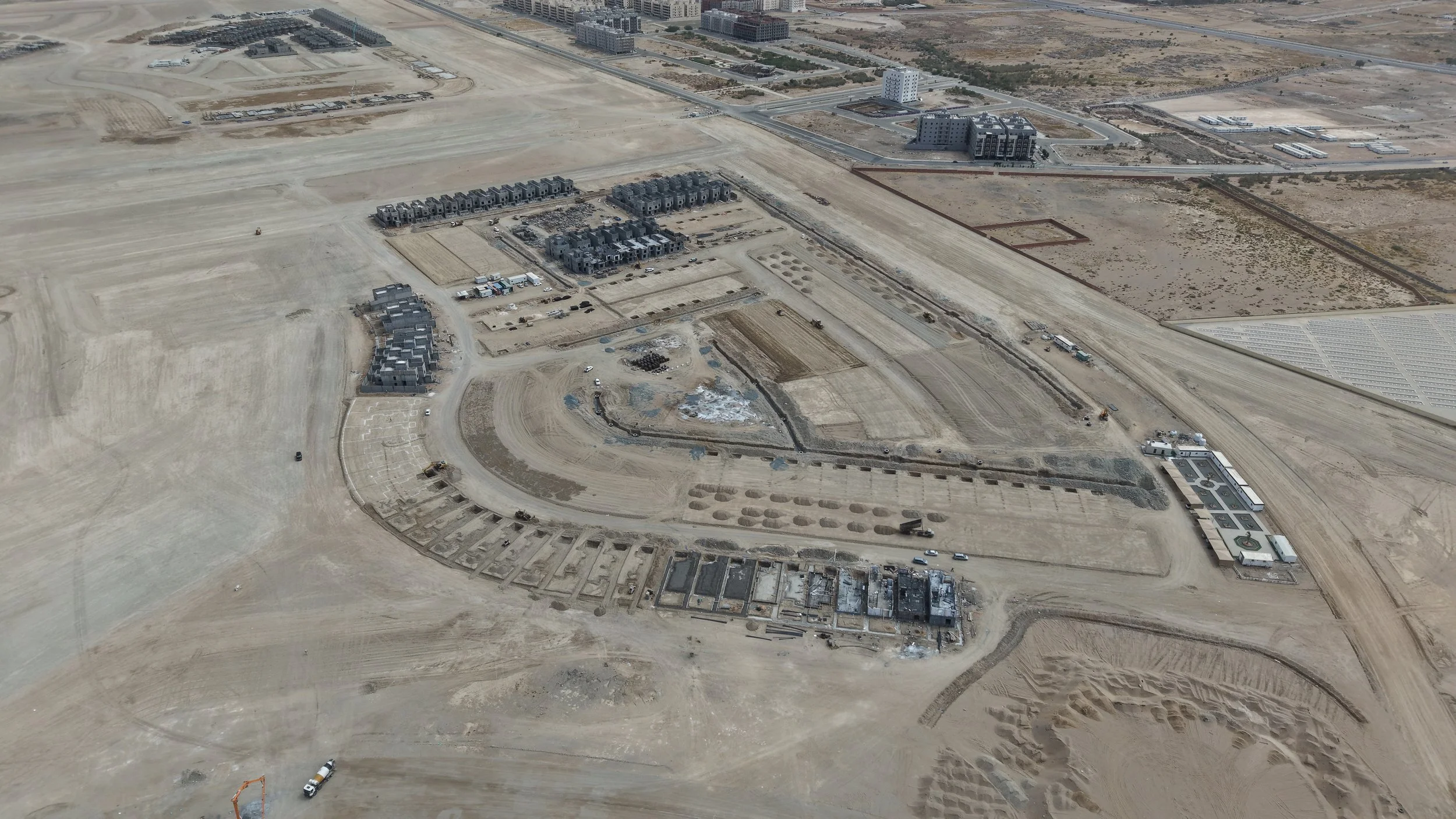

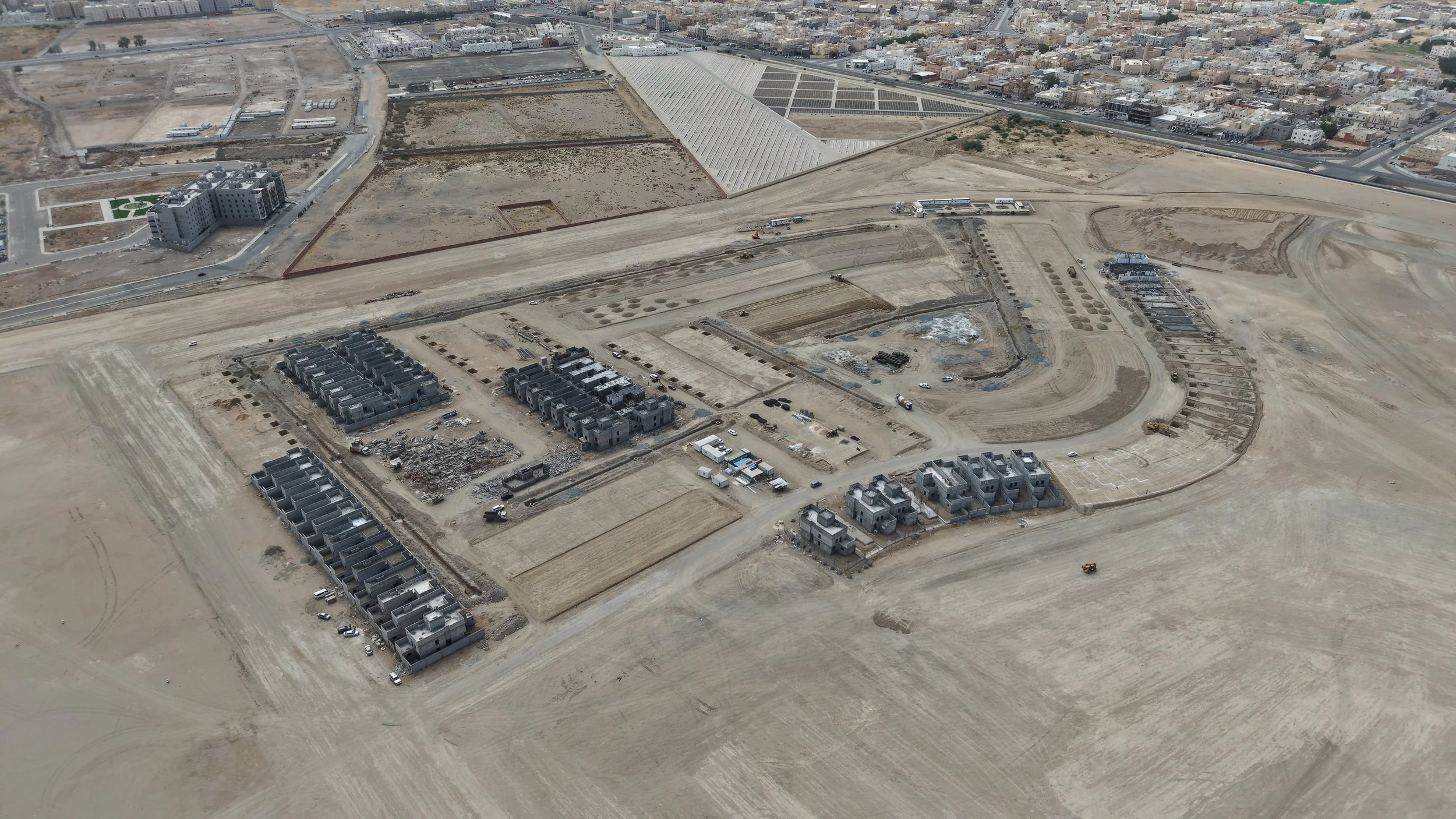

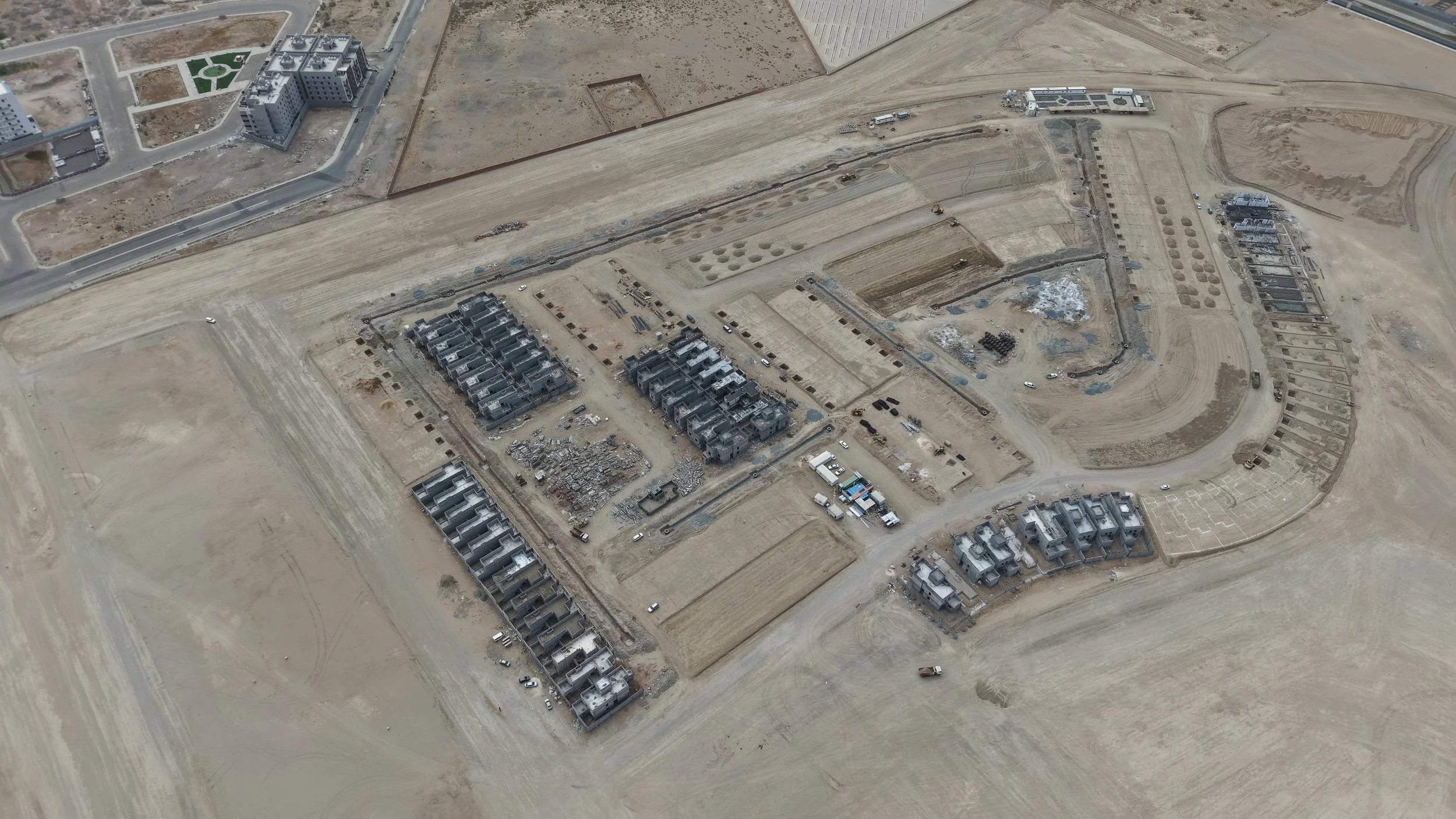

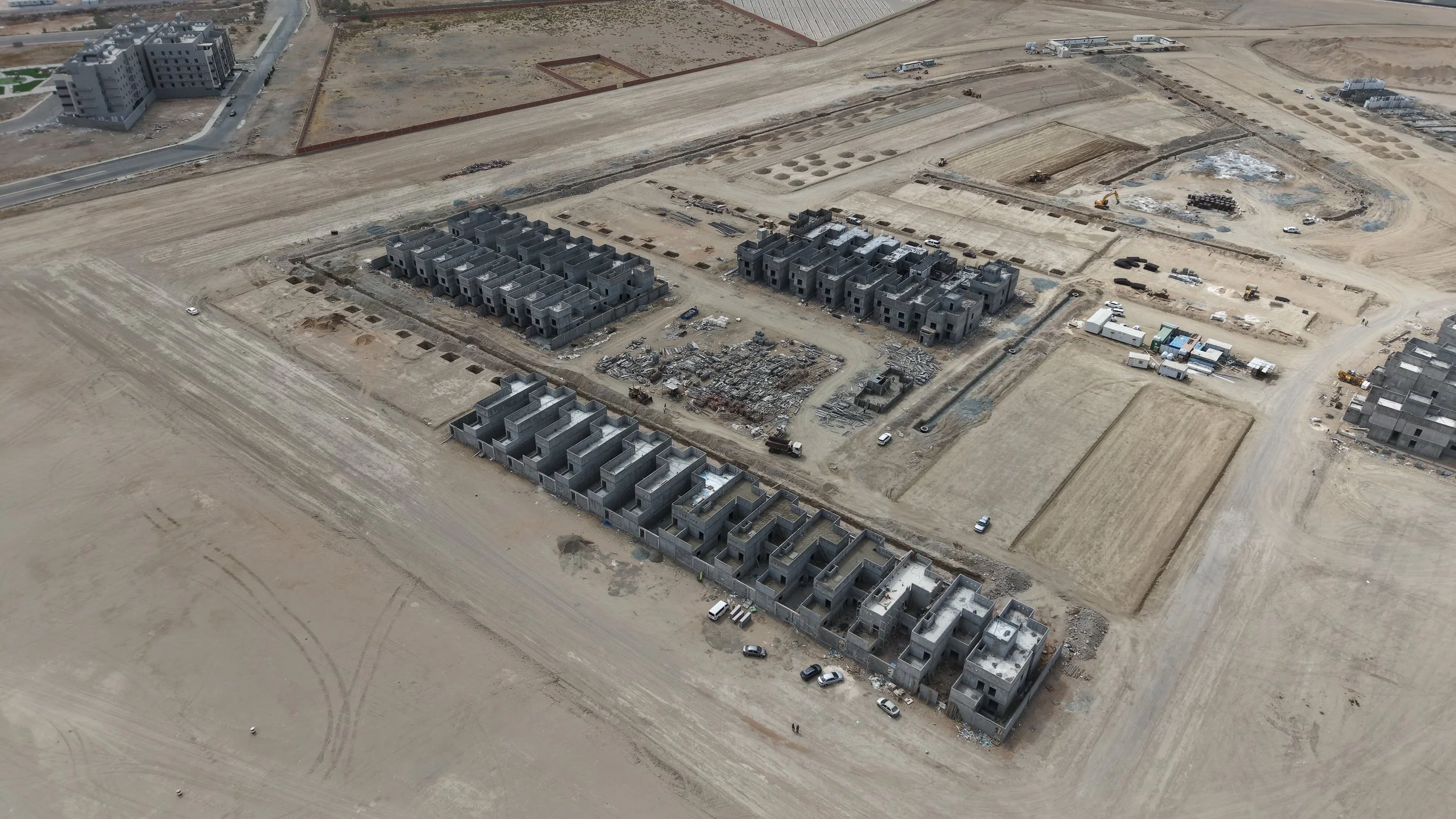

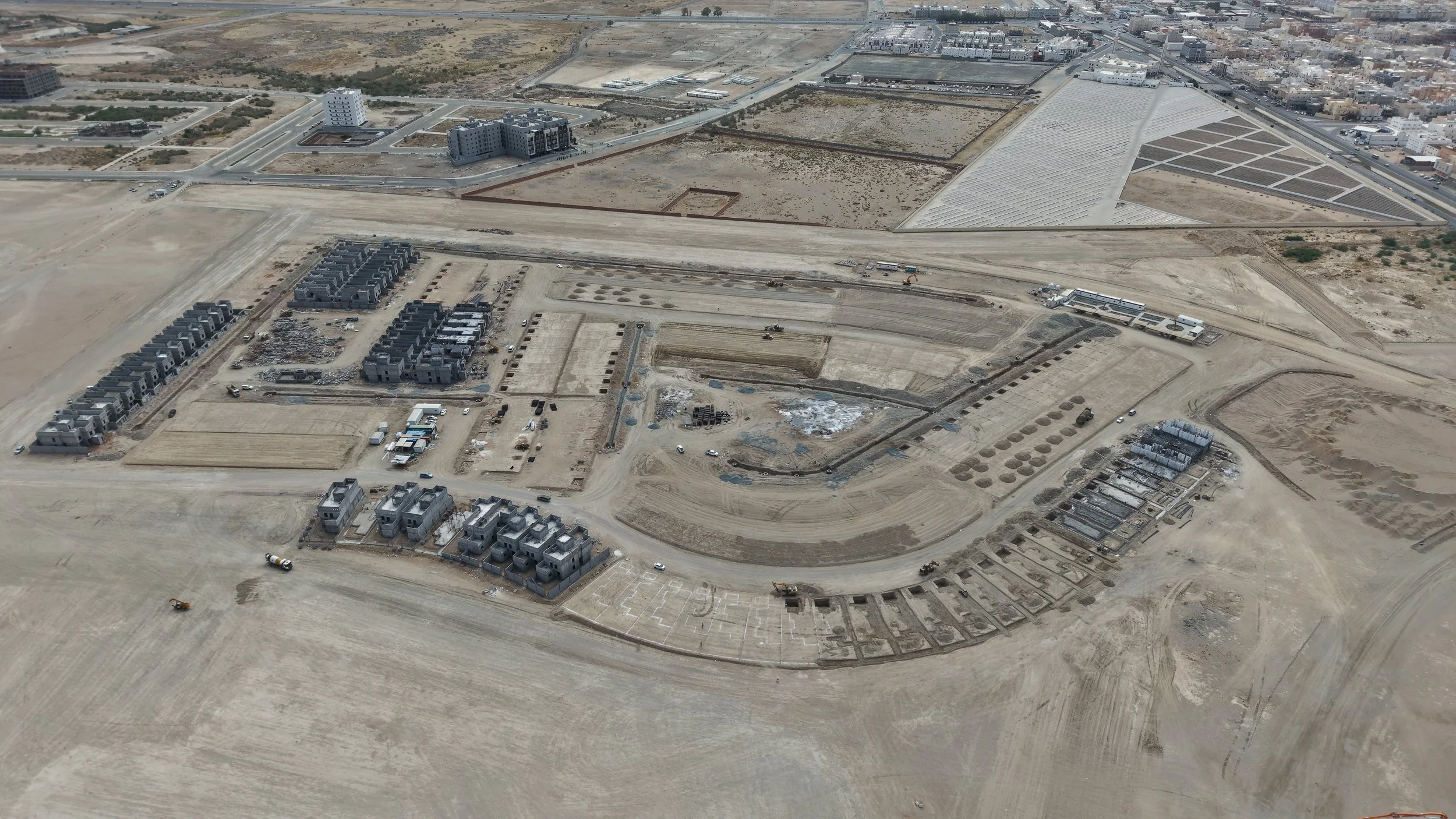

تم إجراء الزيارة الميدانية لمشروع ميان هايتس بتاريخ 27 أبريل 2026، حيث بلغت نسبة الإنجاز الكلية 7%. يتركز العمل حالياً في مراحل الهيكل الخرساني لعدد من الفلل السكنية مع بدء أعمال التأسيسات الأولية للمرافق، بينما لا يزال الموقع العام في مراحل التسوية والتمهيد الأولية.
التغيّرات المرصودة

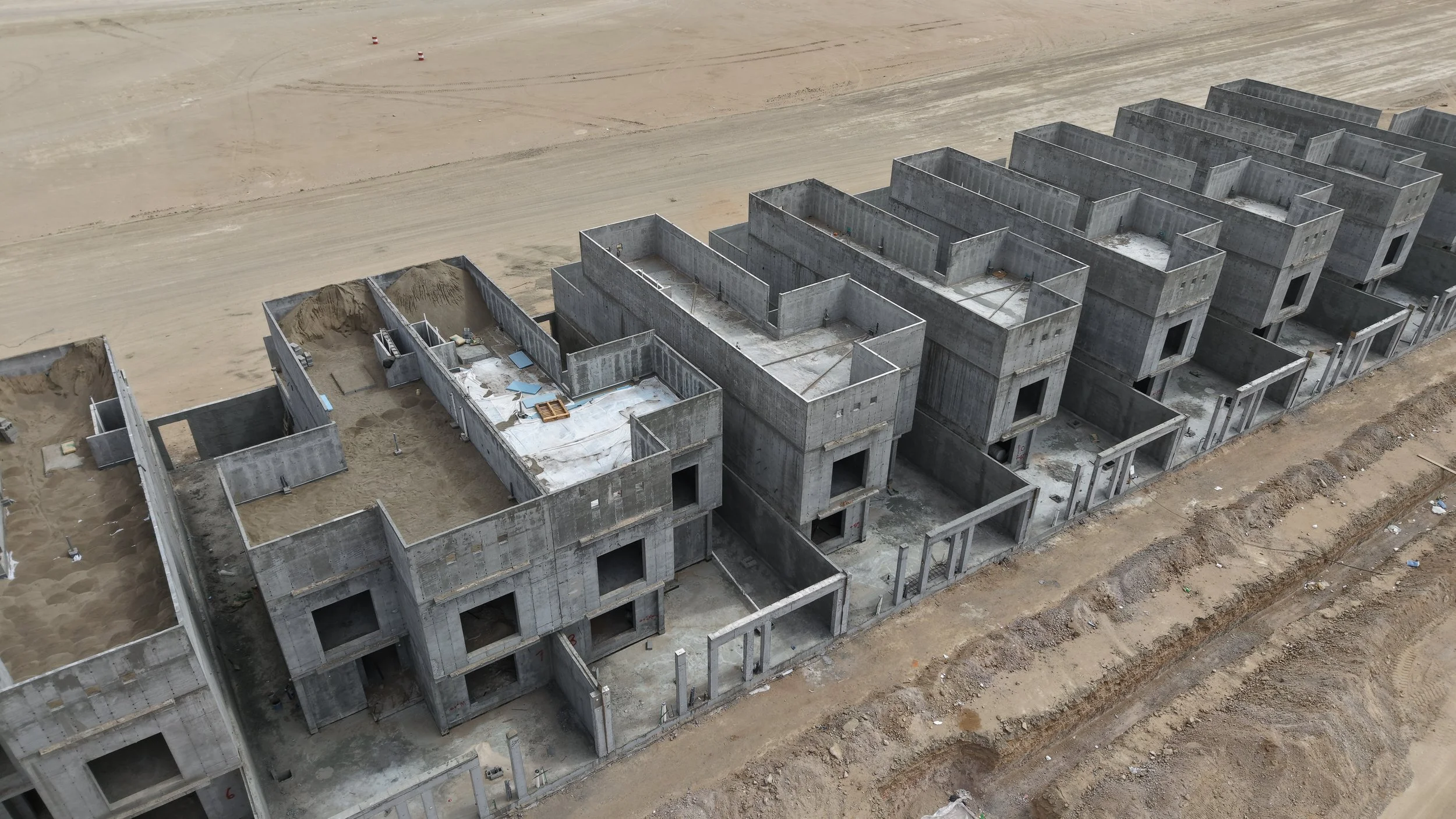

الهيكل الخرساني95%

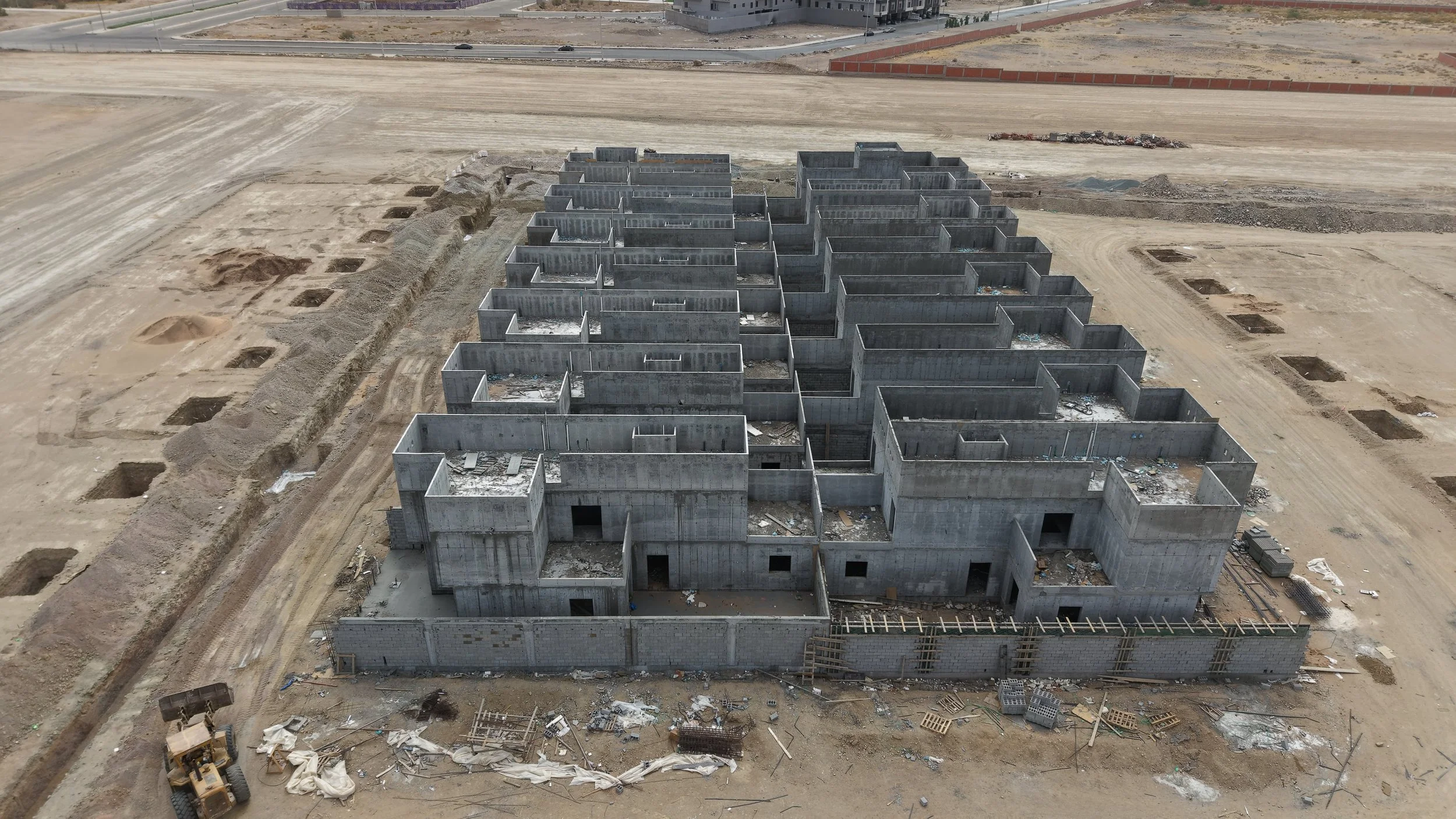

ظهور هياكل خرسانية مكتملة للأدوار الأرضية وبعض الأدوار العلوية لمجموعات من الفلل، مع استمرار أعمال النجارة والحدادة في قطاعات أخرى.
أعمال المباني والأسوار90%
بدء أعمال بناء القواطع الداخلية والخارجية باستخدام البلوك الأسمنت لبعض الوحدات، مع ظهور بوادر بناء الأسوار المحيطة ببعض القسائم.

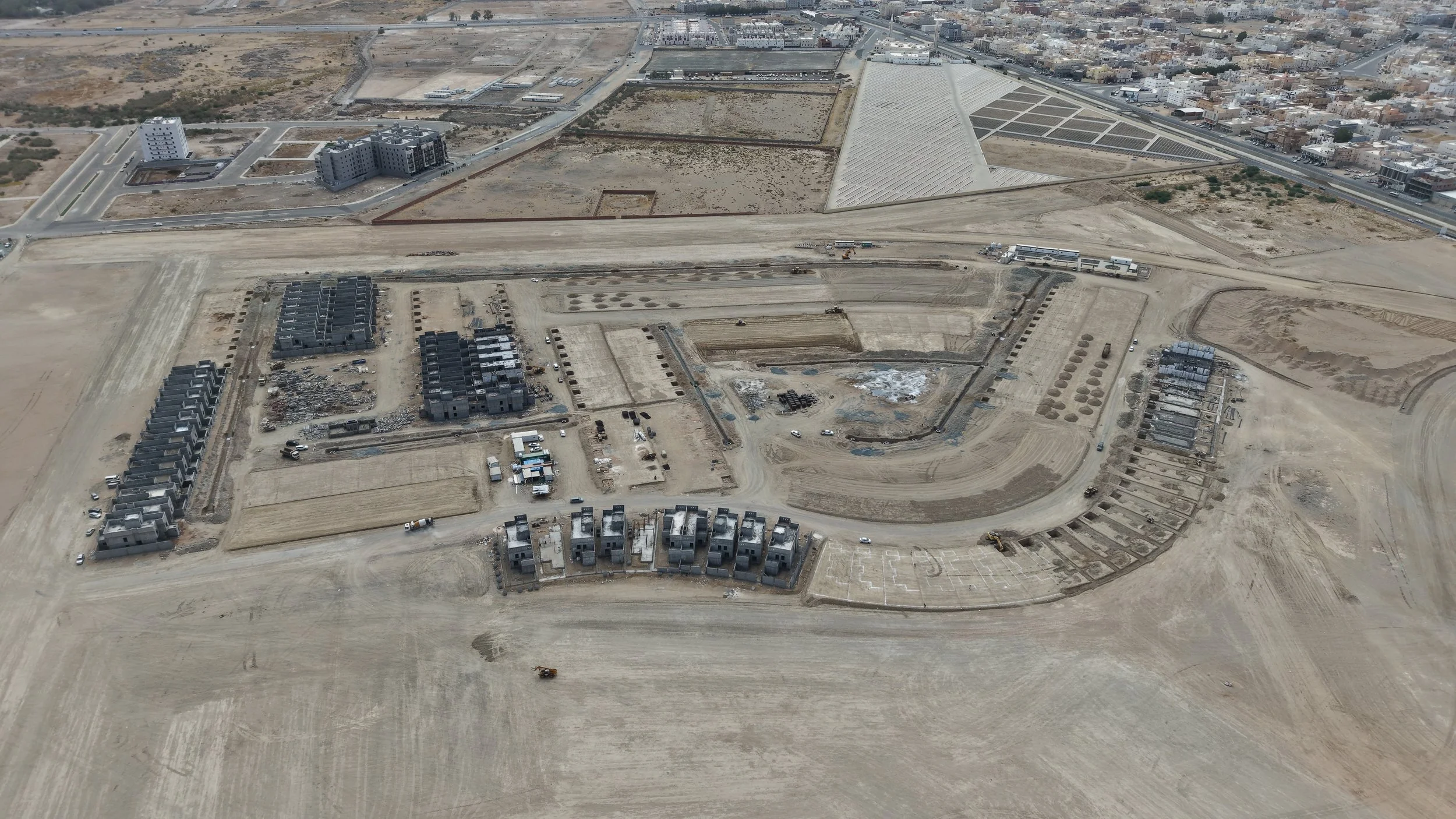

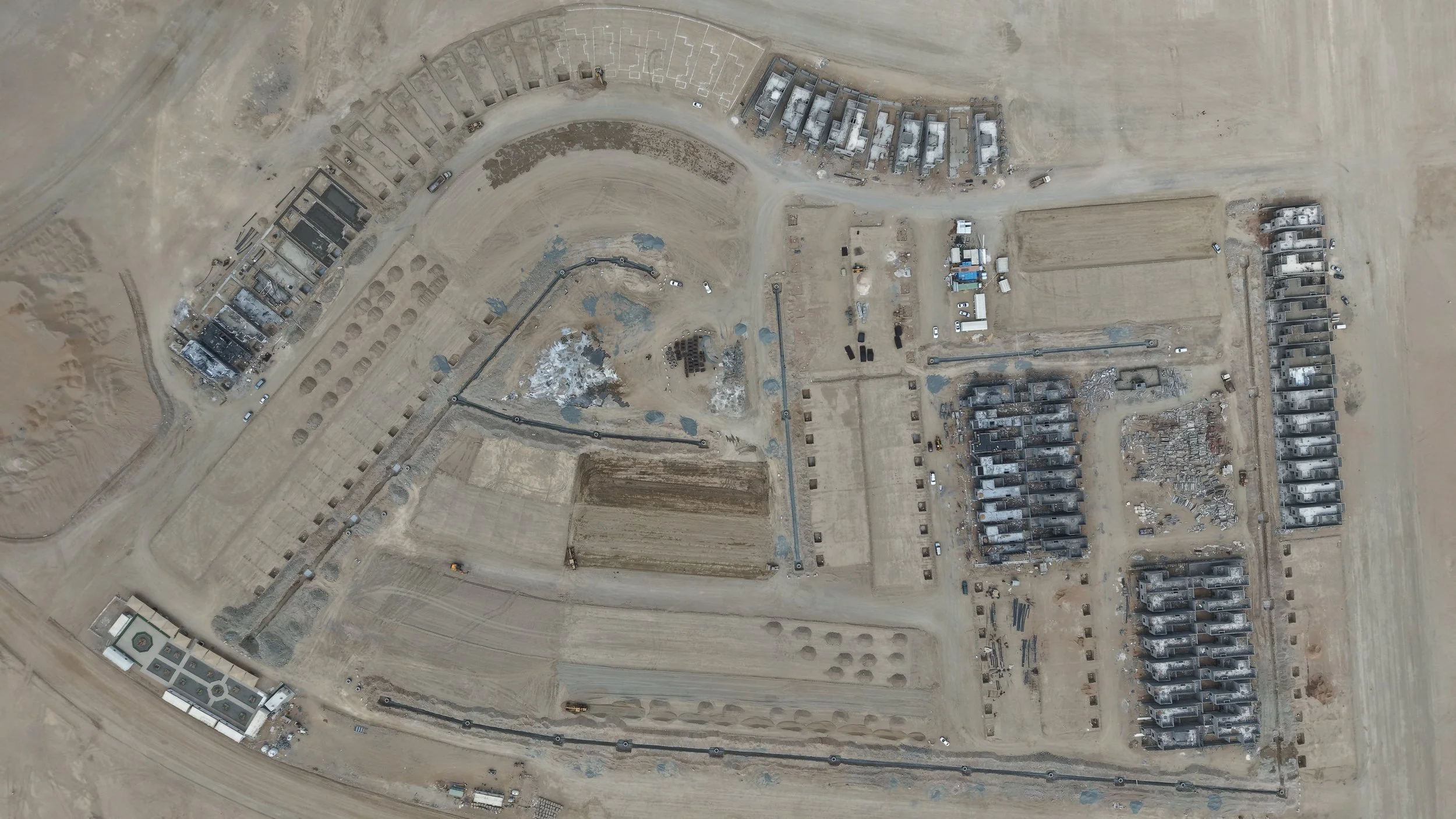

الموقع العام والبنية التحتية85%
تنفيذ أعمال التسوية الترابية للطرق الداخلية وتحديد مسارات المرافق، مع وجود حفر لأساسات قسائم جديدة وتشوينات للمواد الإنشائية.
قراءة الإنجاز
تتوافق المشاهدات البصرية مع نسب الإنجاز المعلنة؛ حيث تعكس الهياكل القائمة نسبة الـ 11% في الخرسانات، بينما تفسر أعمال التمديدات الأولية الظاهرة في بعض الأسقف والجدران نسب الميكانيكا والكهرباء (5% و4%).
مقارنة بالزيارة السابقة
لا توجد زيارة سابقة للمقارنة
المراحل القادمة المتوقعة
استكمال صب الأسقف المتبقية، التوسع في أعمال المباني، والبدء في تمديدات البنية التحتية الرئيسية للطرق.
نِسب الإنجاز
0%الإنجاز الكليمتوسط تقدّم البنود
0/5 مكتمل
الخرساناتجديد
0%
11% · جديدمقارنةً بالزيارة السابقة
التشطيباتجديد
0%
1% · جديدمقارنةً بالزيارة السابقة
الميكانيكاجديد
0%
5% · جديدمقارنةً بالزيارة السابقة
الكهرباءجديد
0%
4% · جديدمقارنةً بالزيارة السابقة
الأسوارجديد
0%
3% · جديدمقارنةً بالزيارة السابقة
