ميان الفرسان
٢٠ أبريل ٢٠٢٦

٢٠ أبريل ٢٠٢٦

73%الإنجاز الكلي▲ +4% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

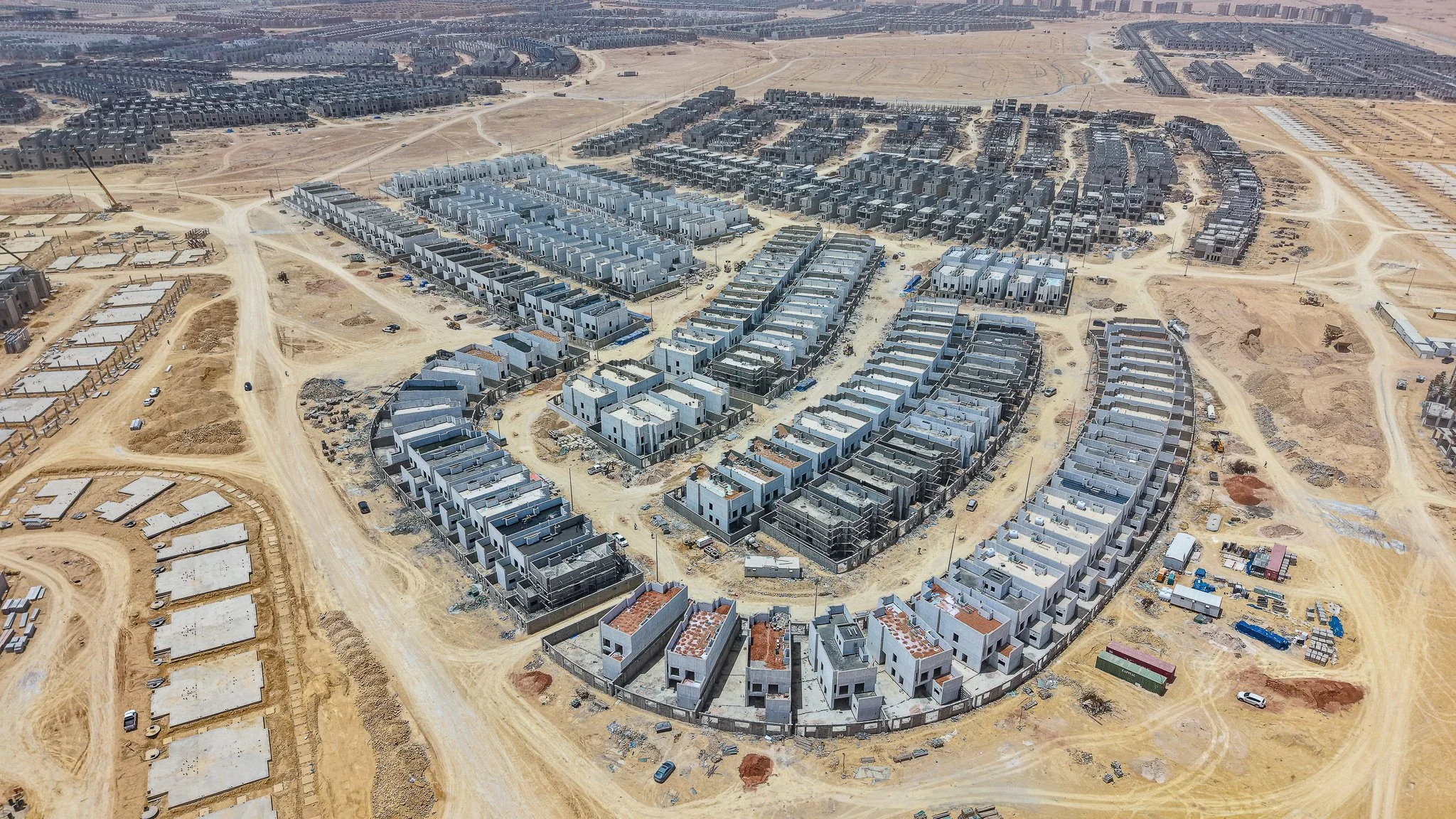

شهد مشروع ميان الفرسان تقدماً ملحوظاً في أعمال التشطيبات الداخلية والواجهات الخارجية، حيث بلغت نسبة الإنجاز الكلي 73%. تتركز الأعمال الحالية على تركيب السيراميك، أعمال الجبس والأسقف المستعارة، بالإضافة إلى استكمال التمديدات الكهربائية والبدء في أعمال اللياسة الخارجية للواجهات.
التغيّرات المرصودة

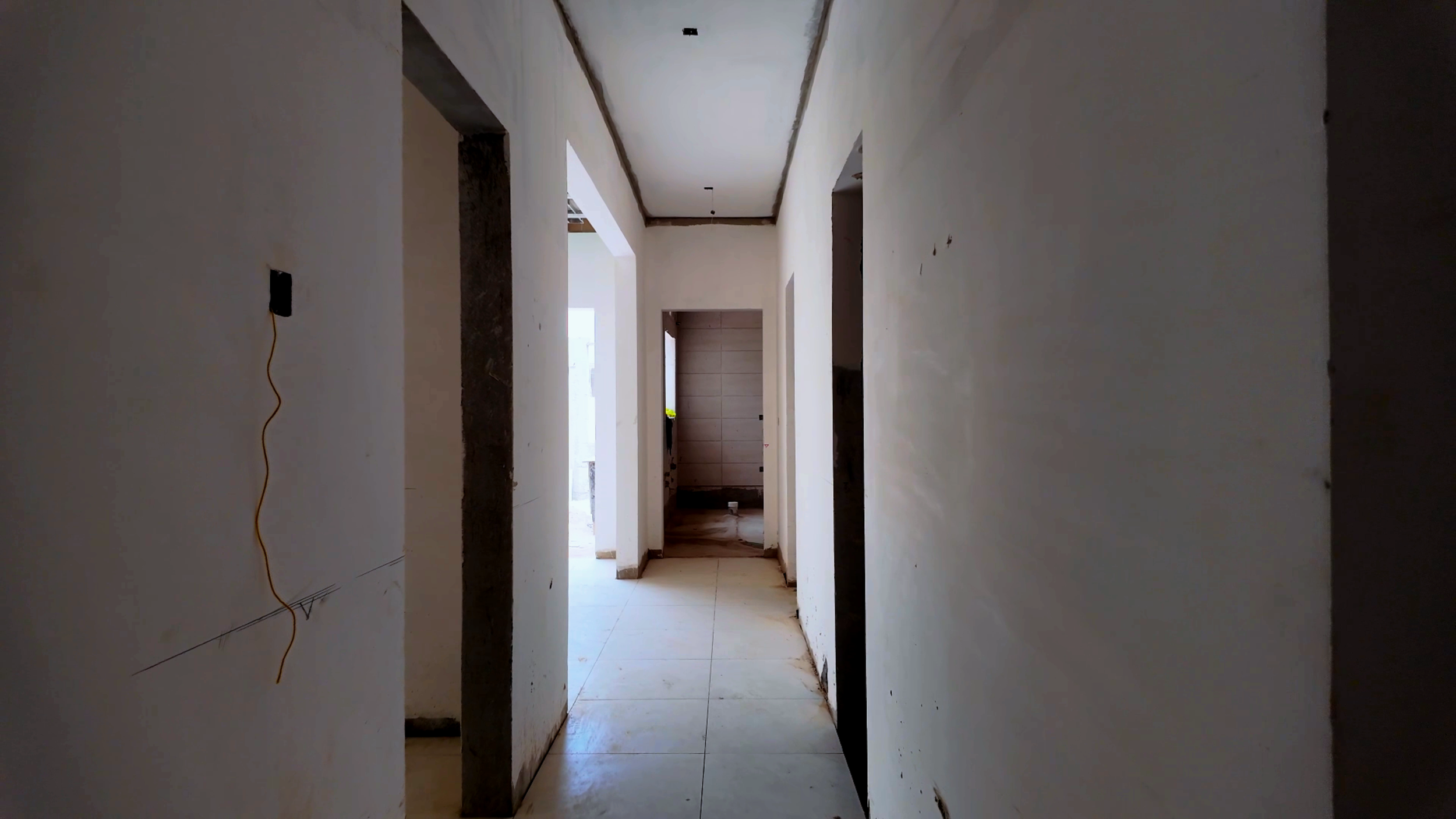

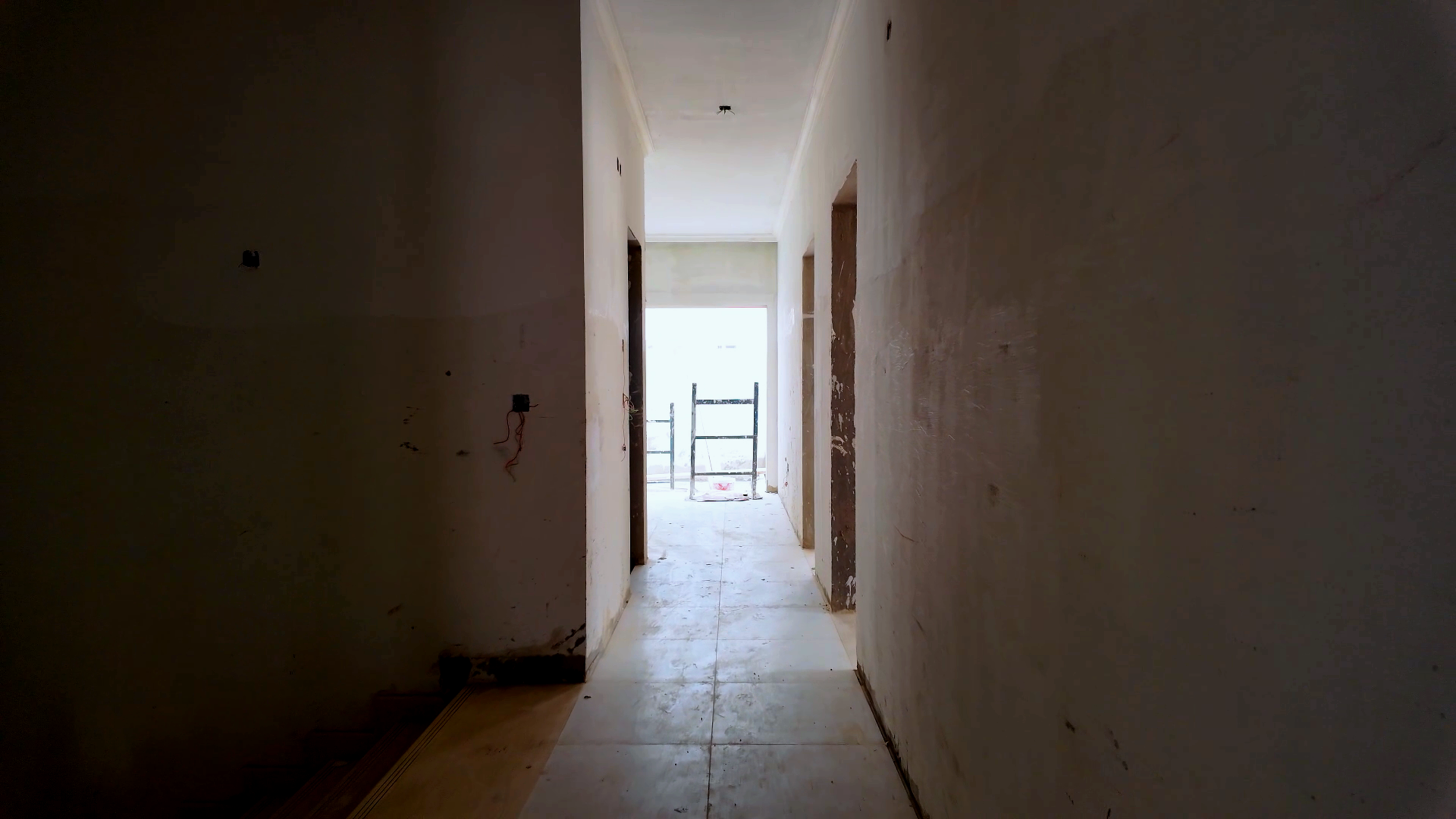

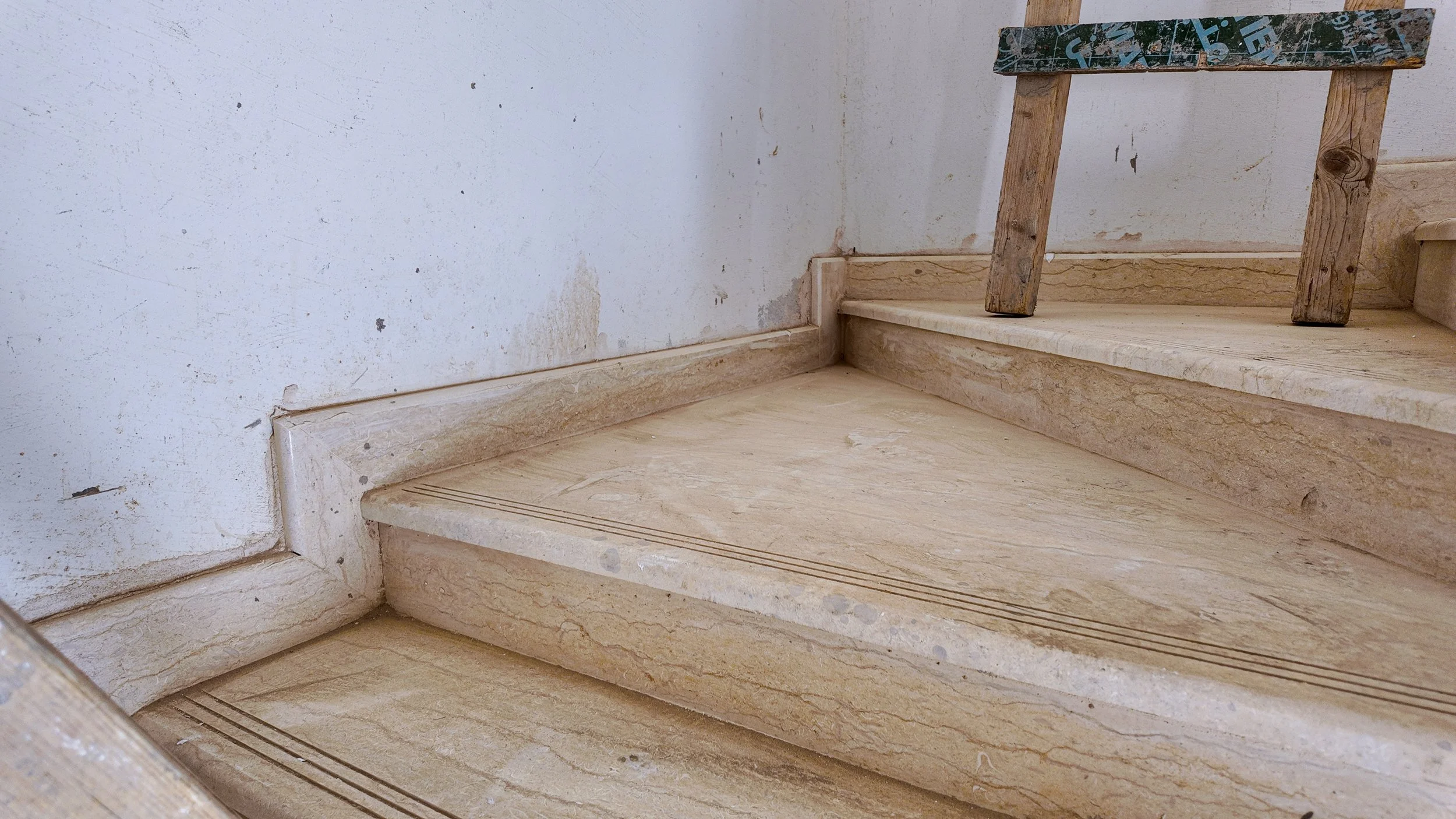

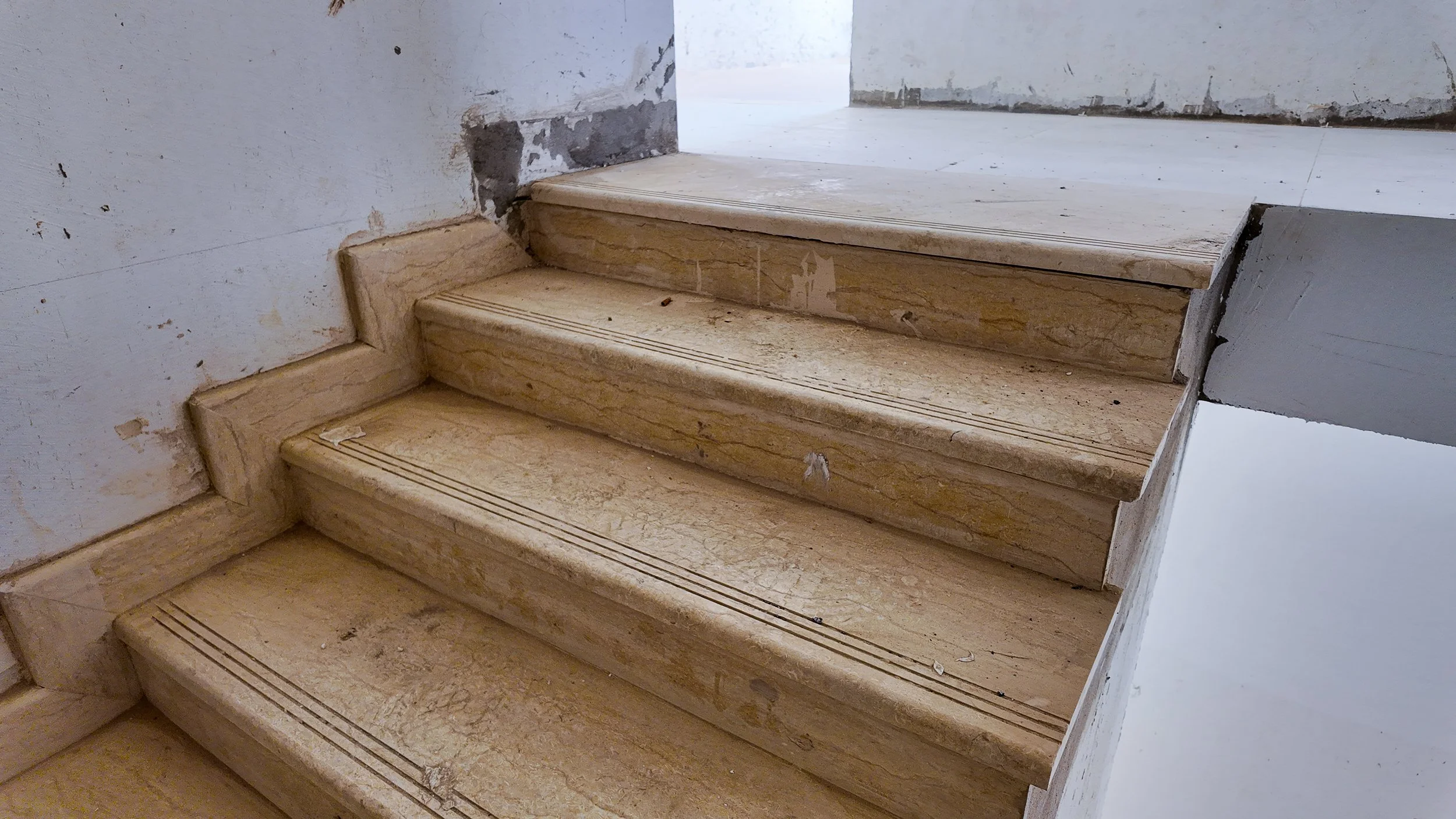

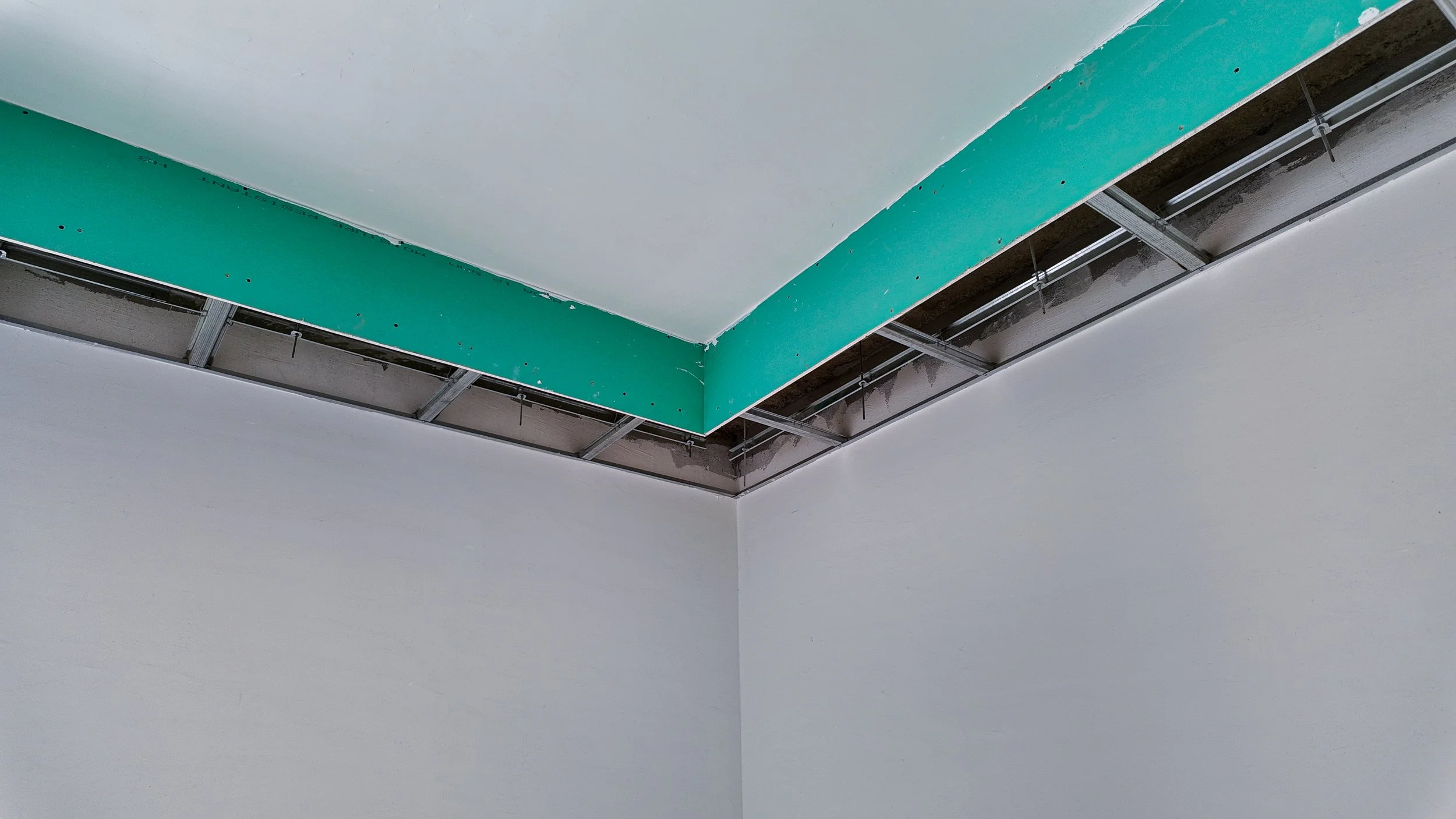

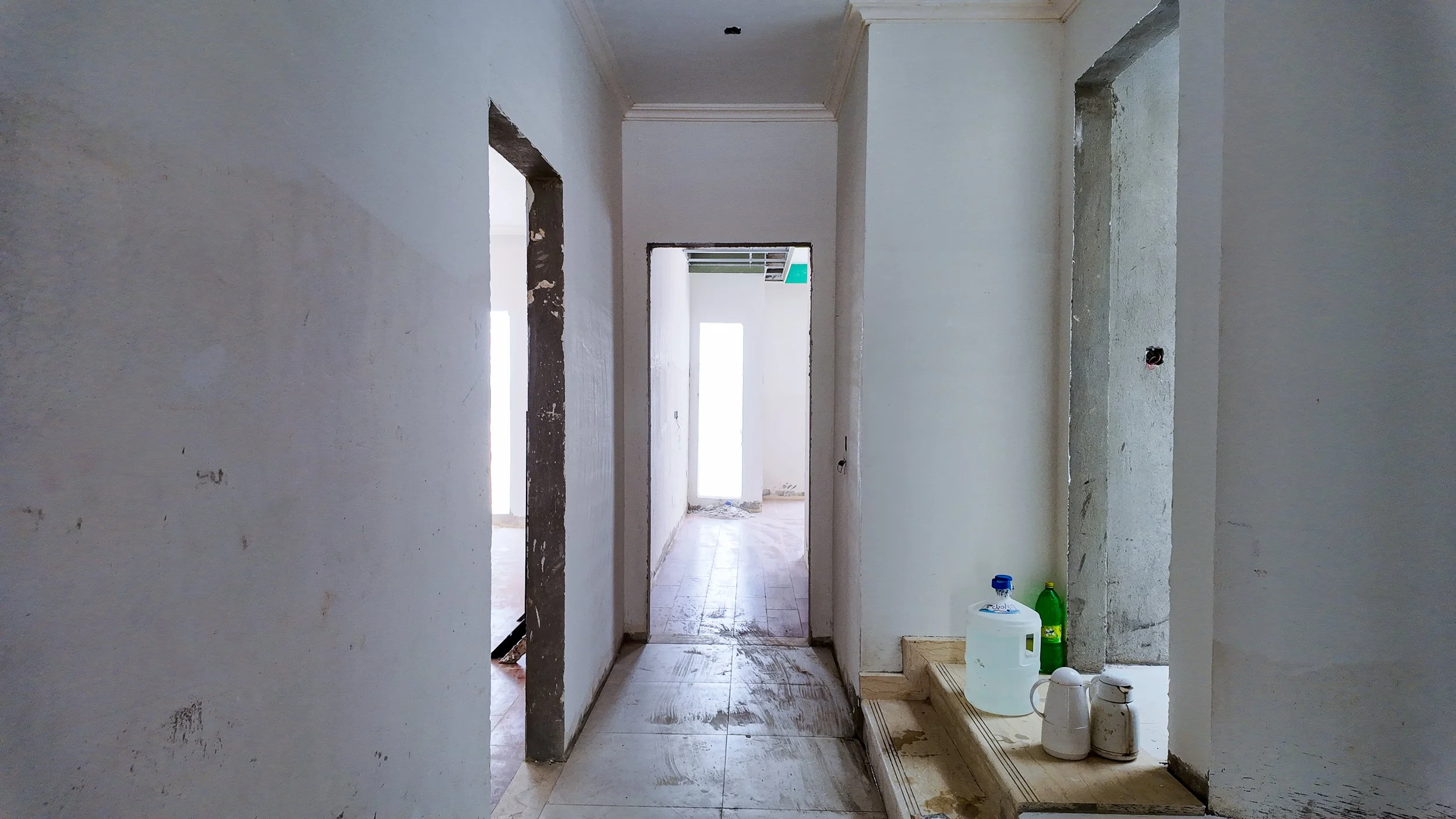

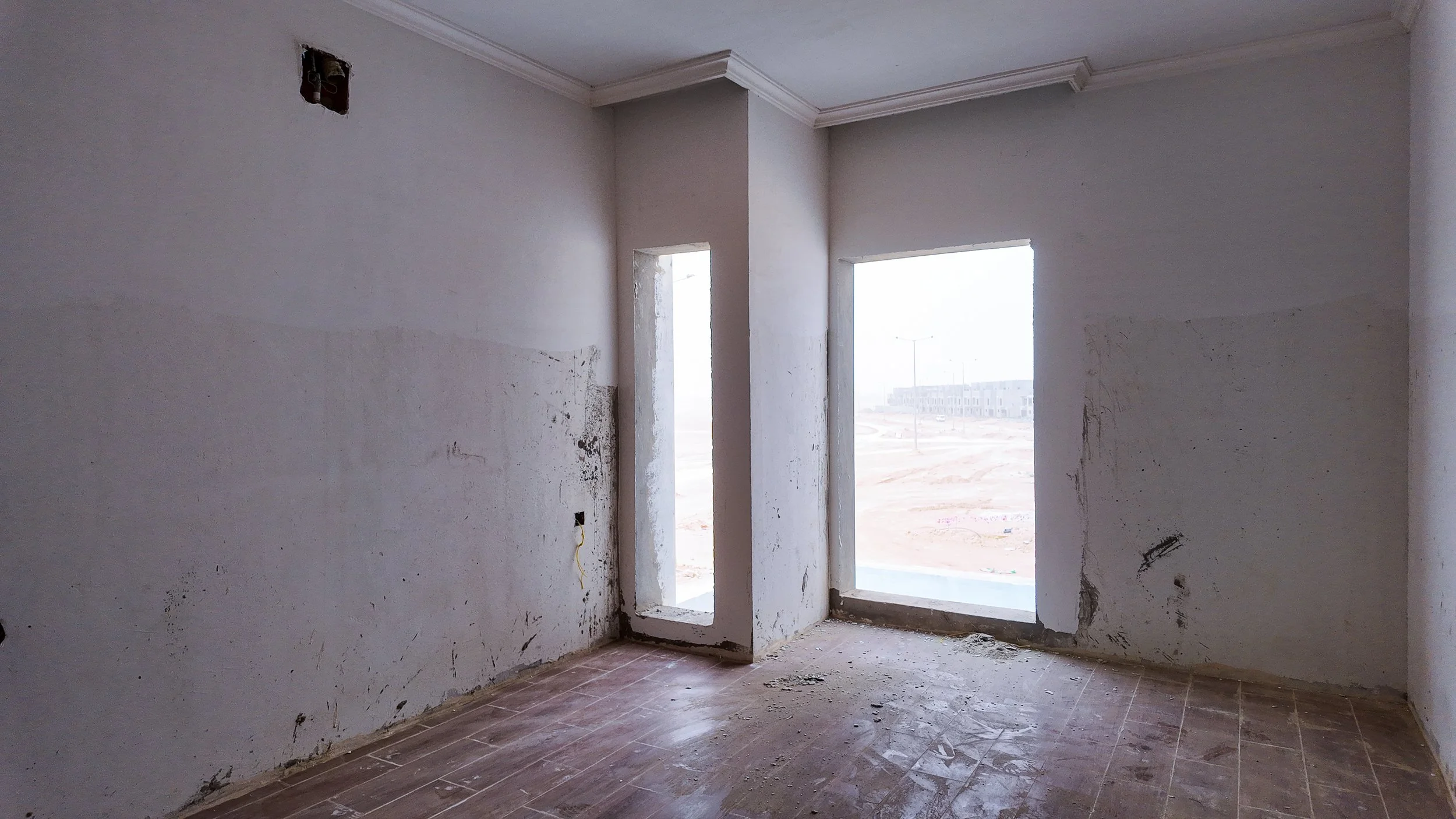

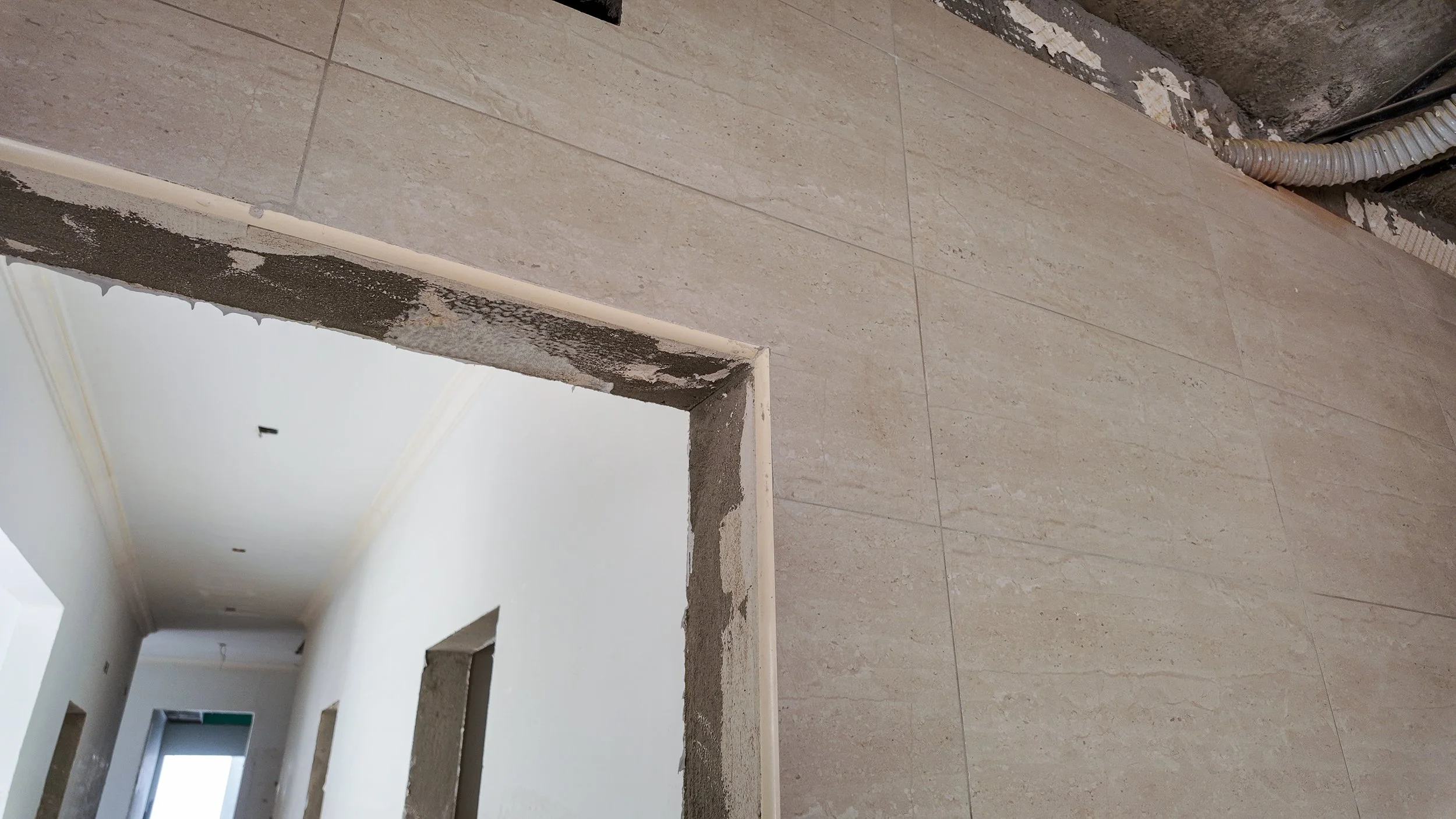

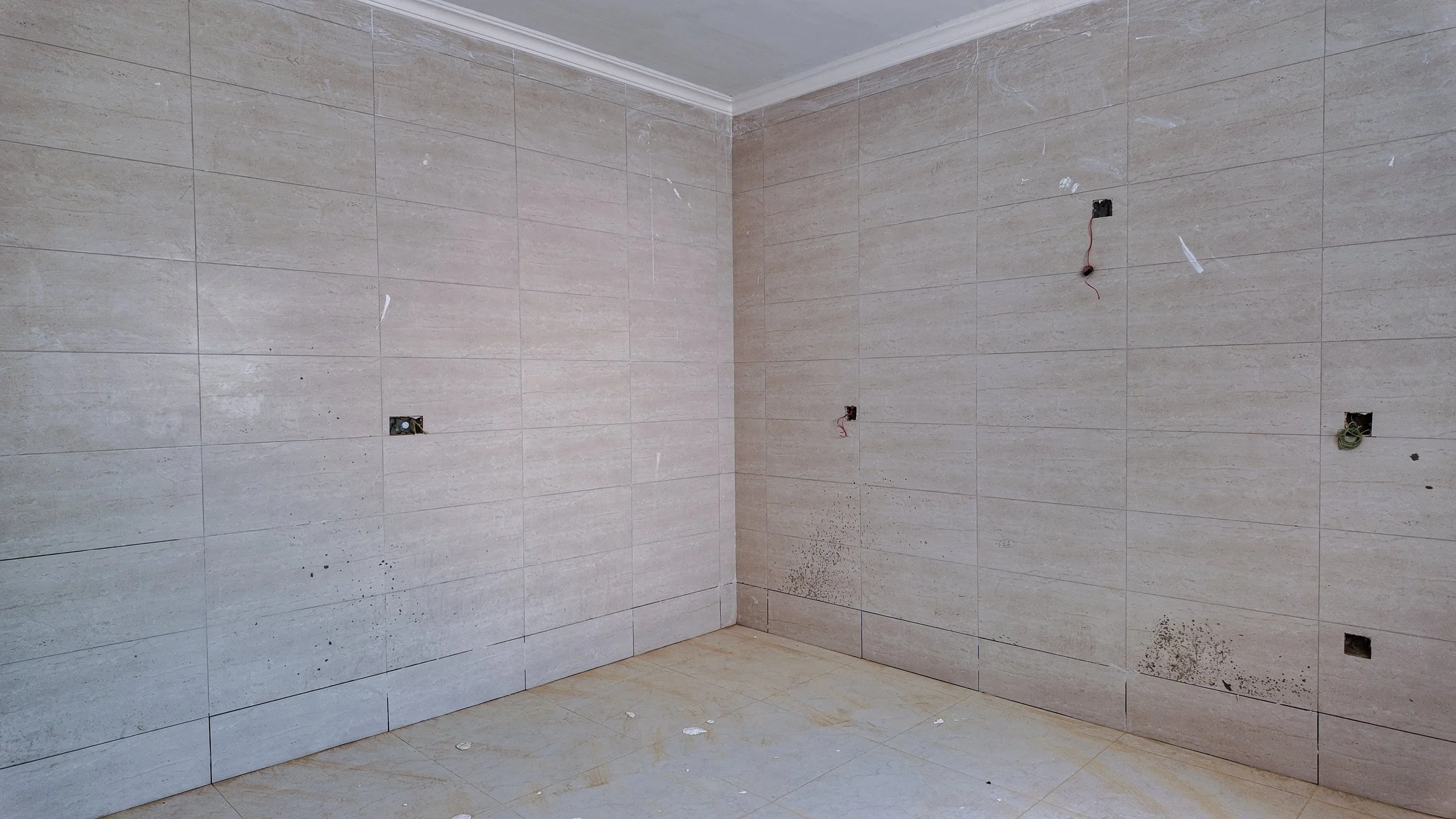

التشطيبات الداخلية95%

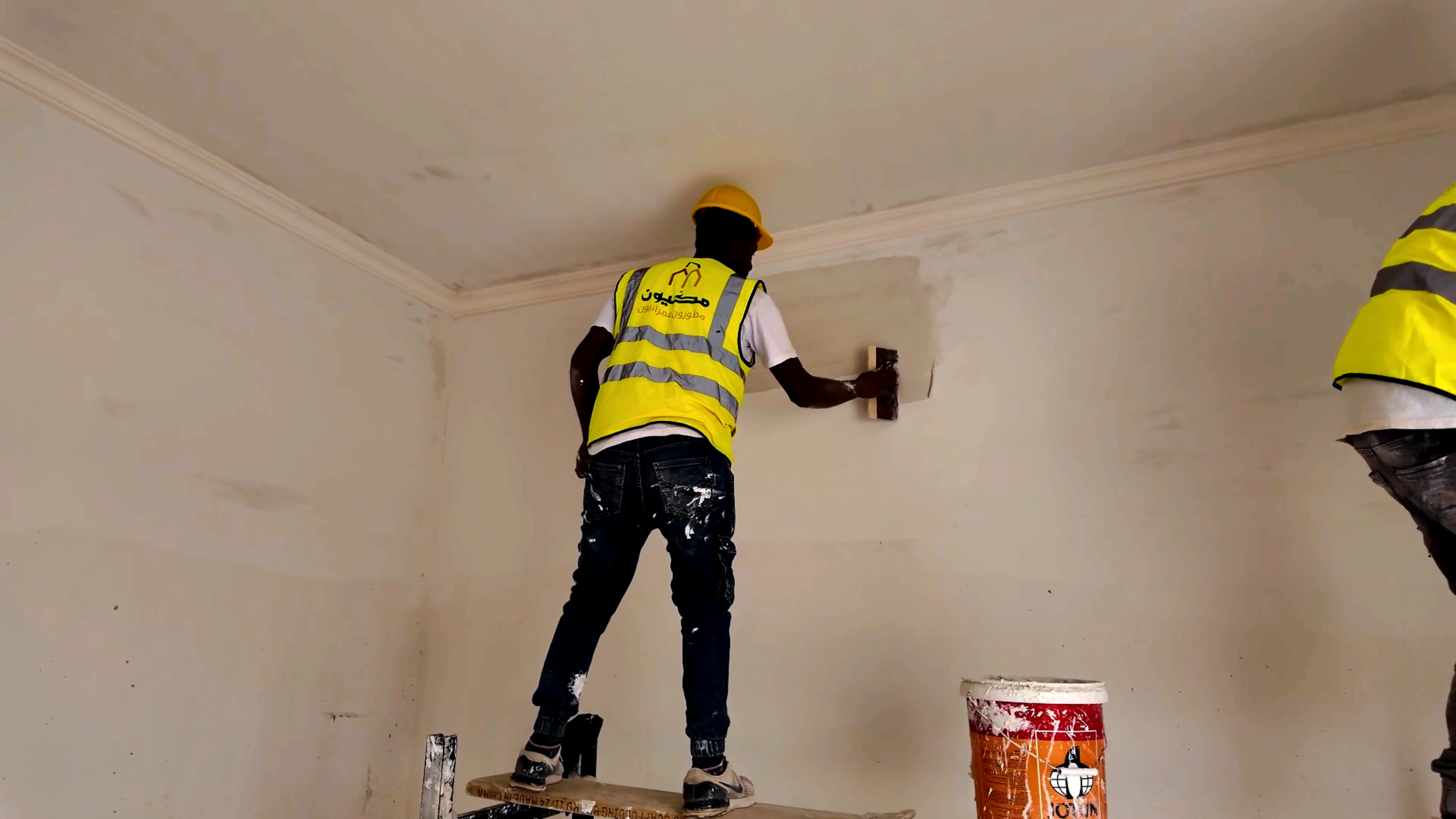

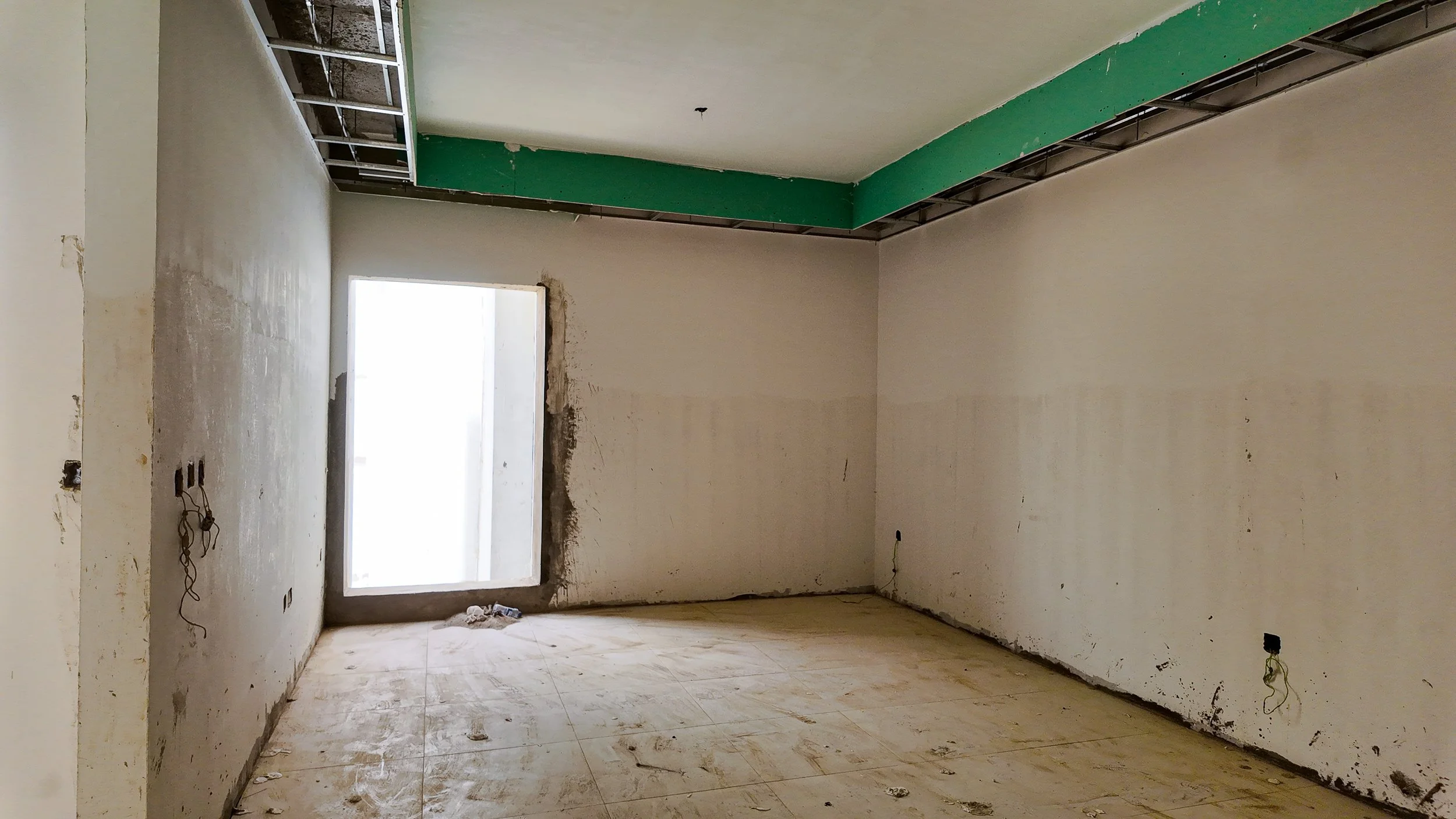

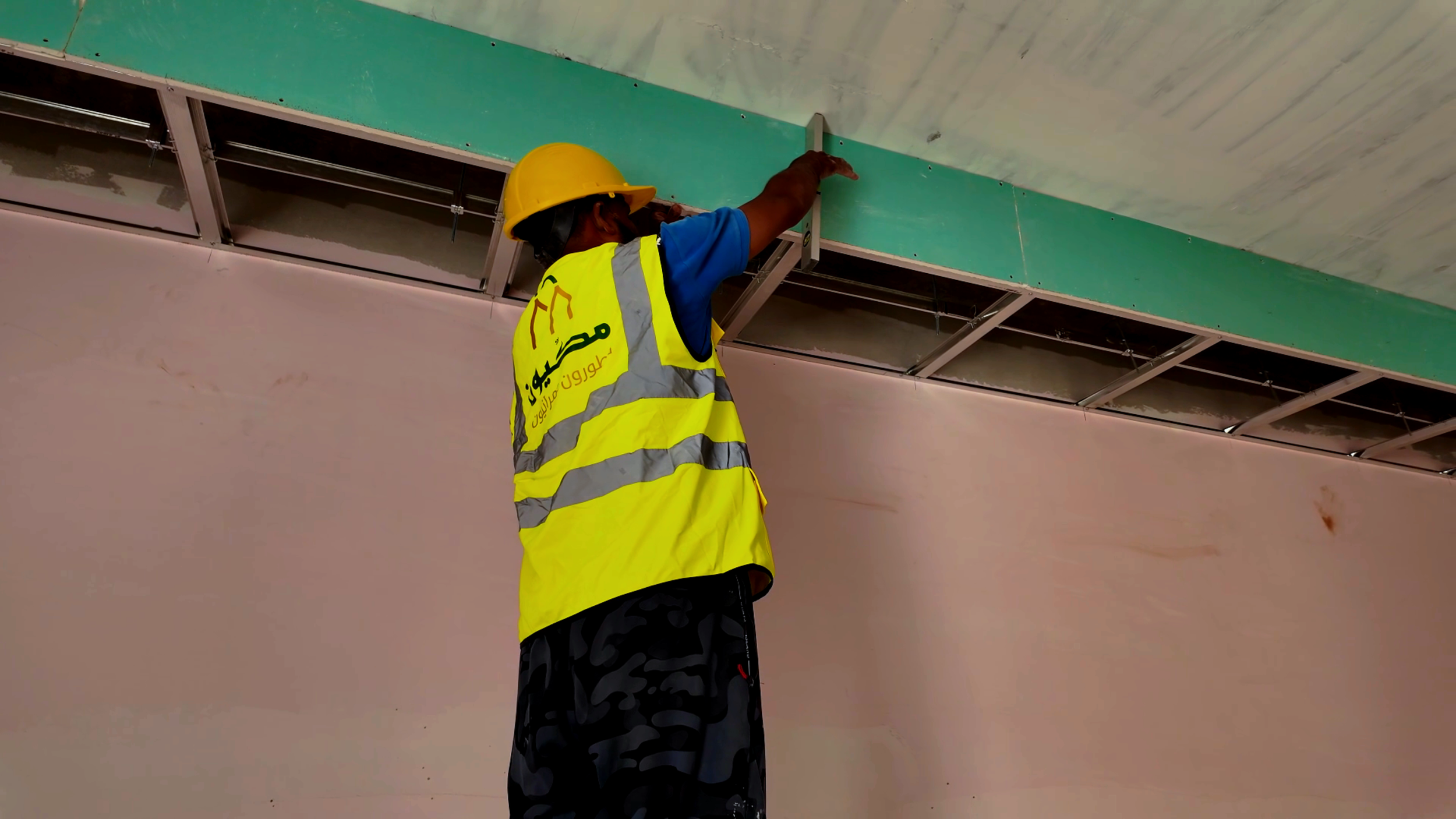

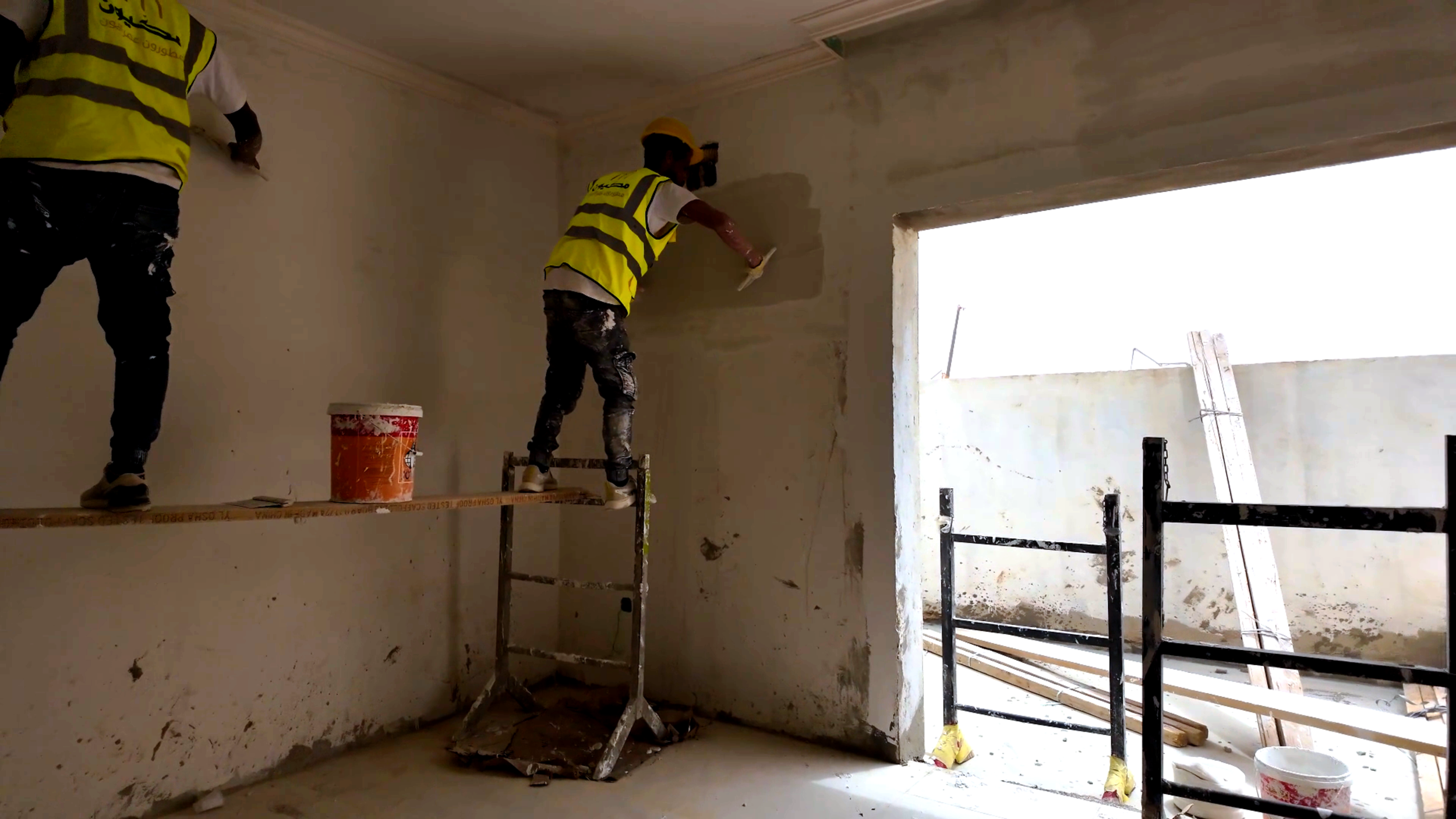

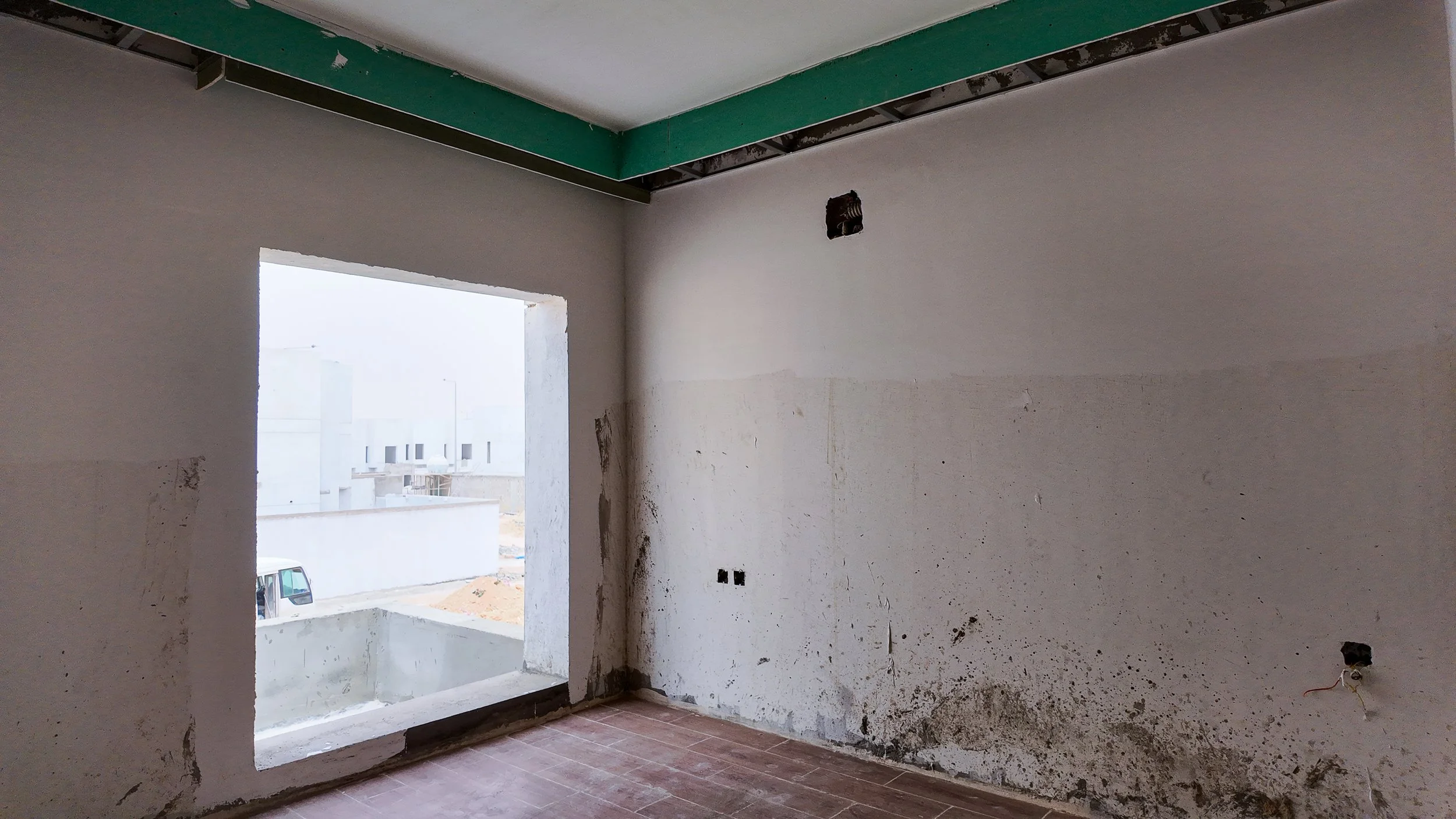

استمرار أعمال تركيب بلاط الأرضيات والأسقف الجبسية، مع البدء في أعمال المعجون والدهانات الأولية للجدران.

الواجهات الخارجية90%

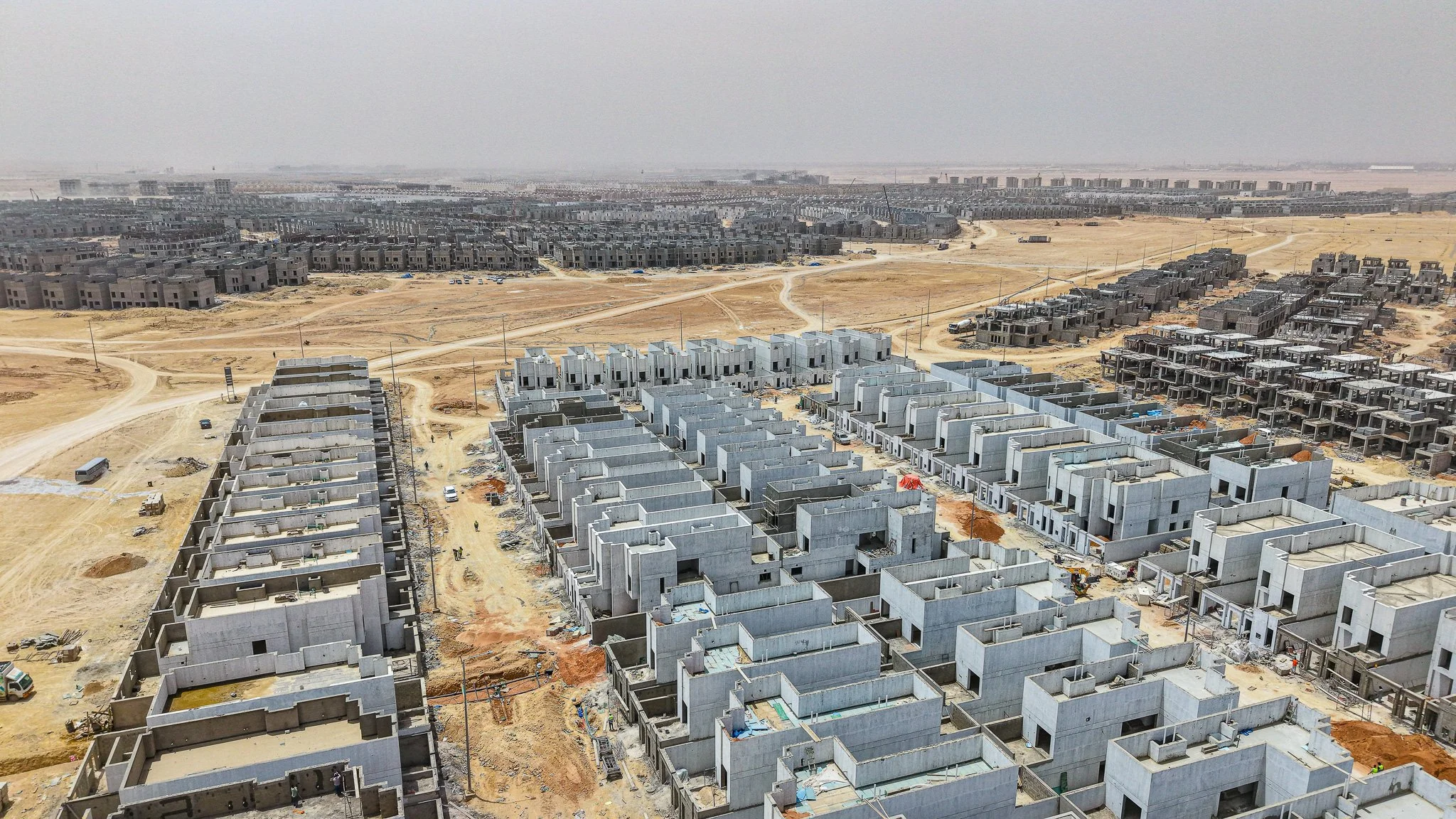

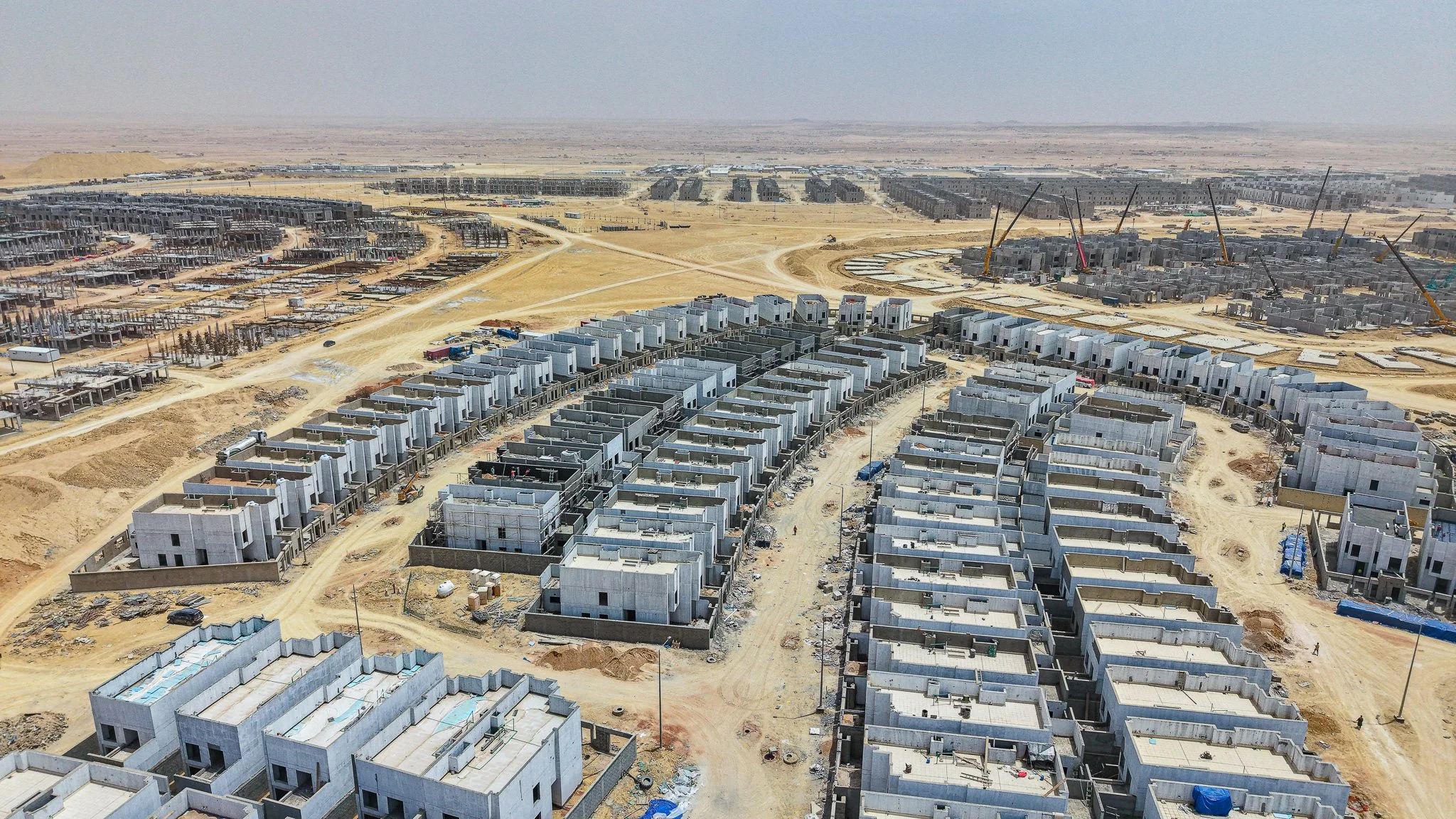

تنفيذ أعمال اللياسة الخارجية (الطرطشة والملء) لبعض الفلل، مع اكتمال الهيكل الخرساني والمباني بشكل كامل.

الأعمال الكهروميكانيكية85%

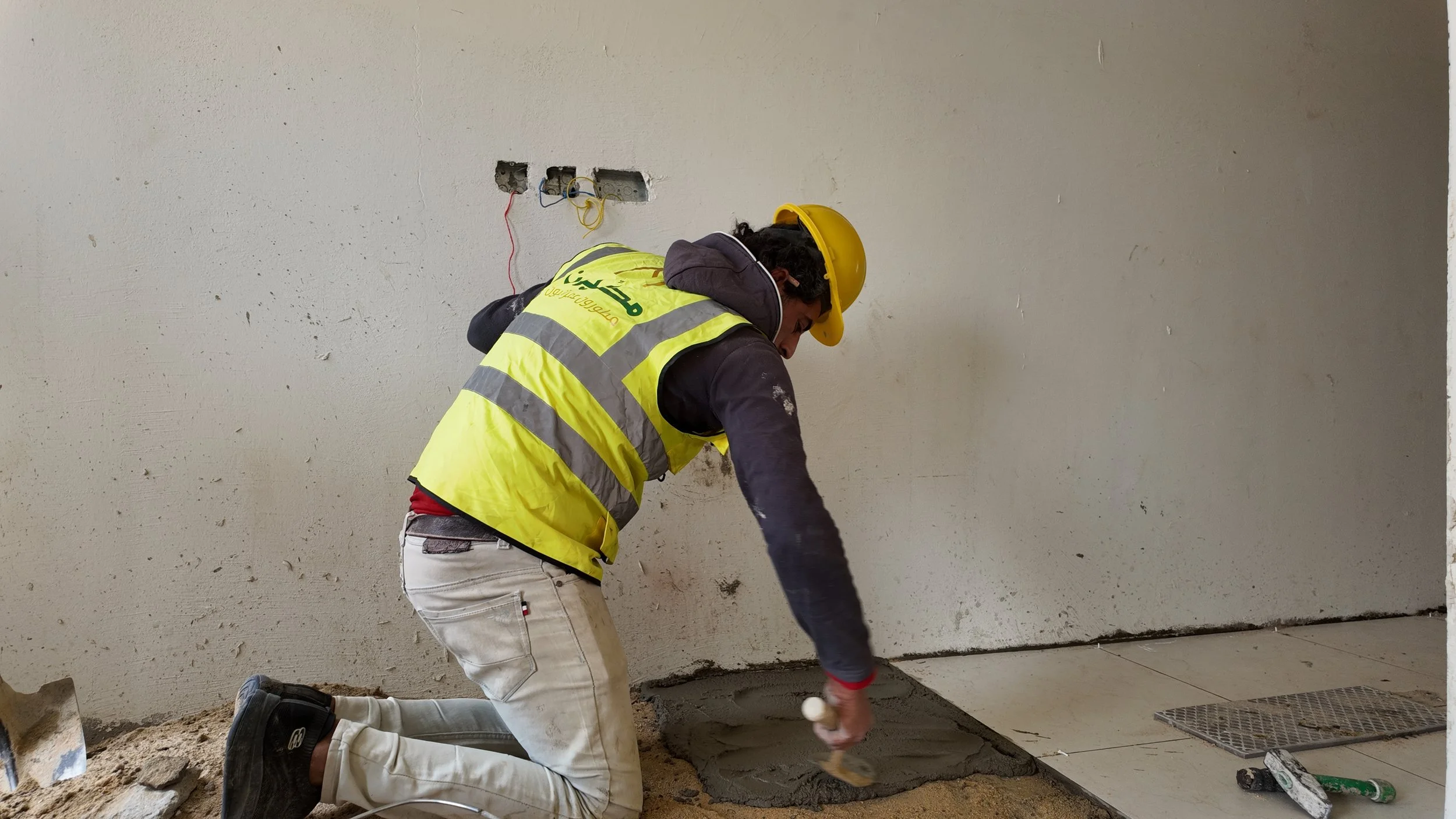

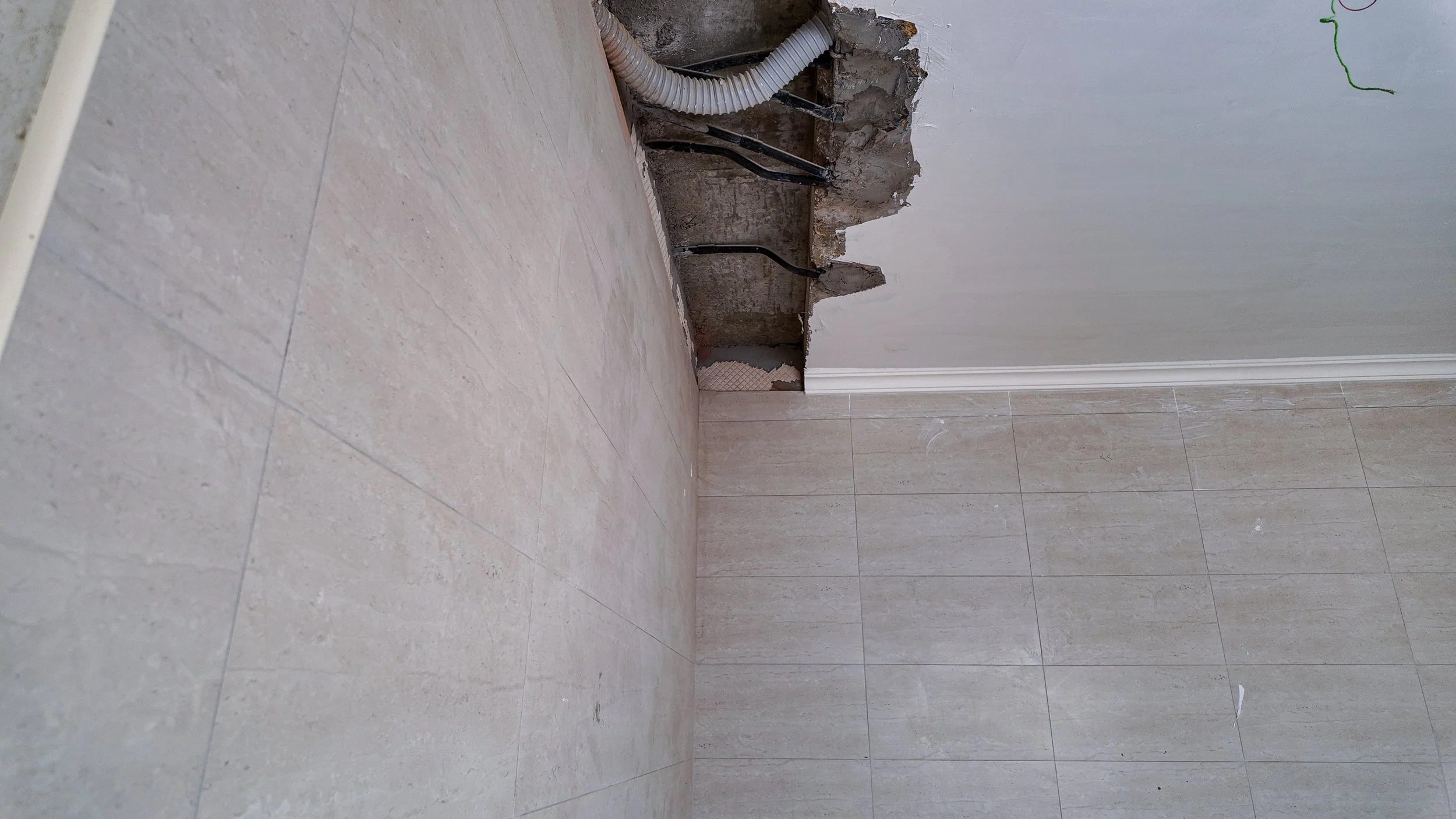

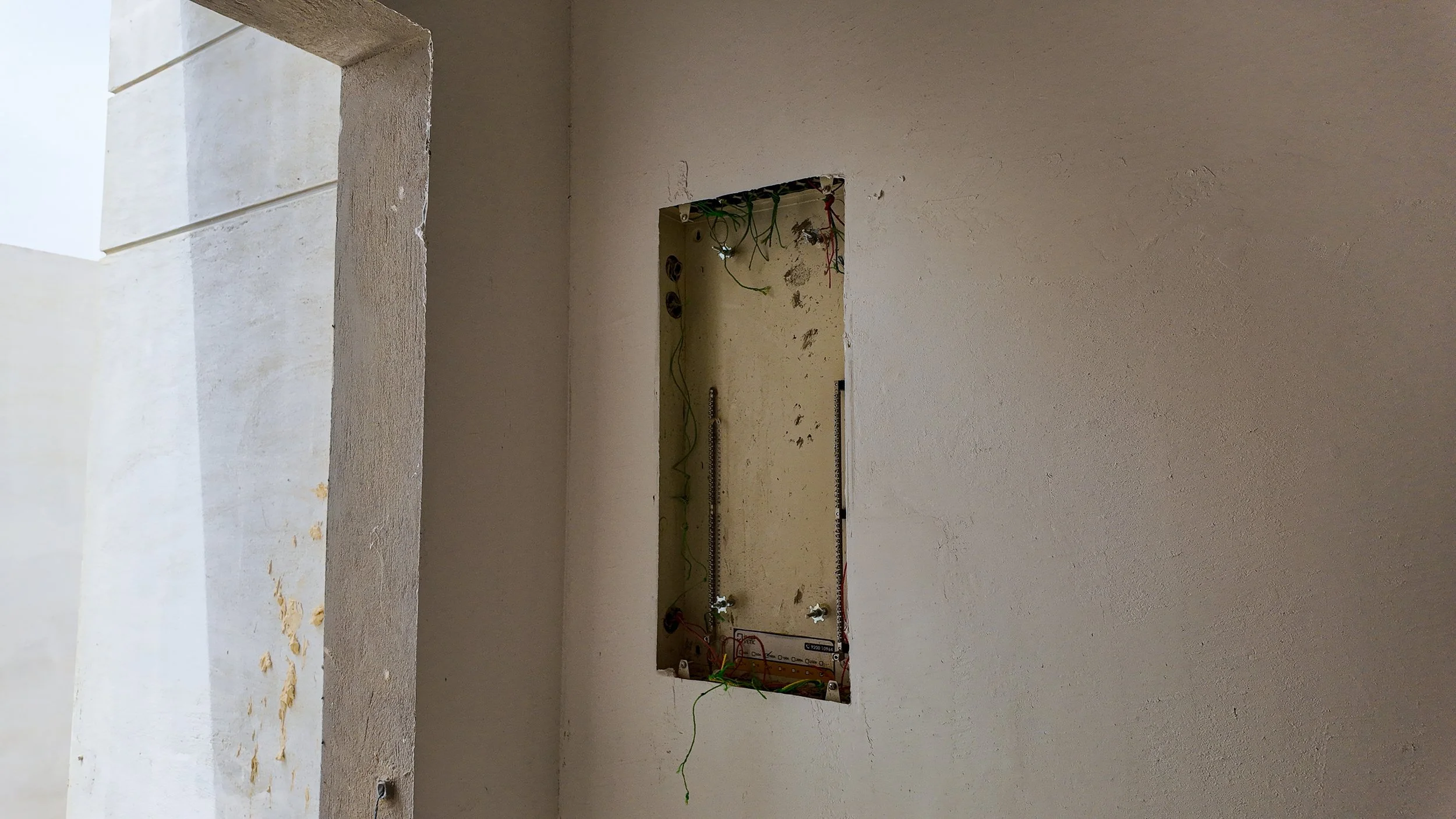

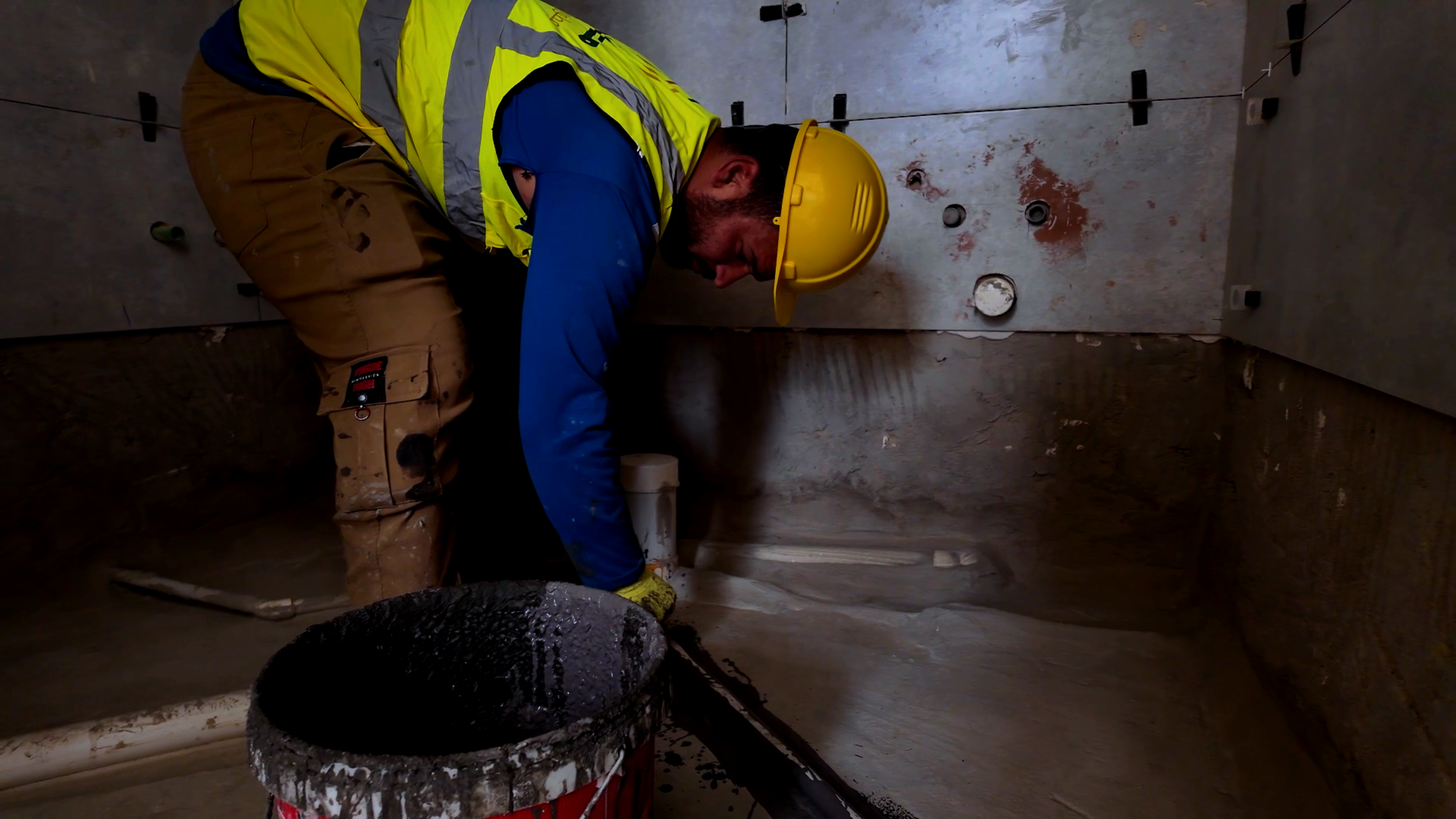

تركيب صناديق التوزيع الكهربائية وتمديد الأسلاك داخل المواسير، بالإضافة إلى أعمال التأسيسات الصحية في دورات المياه.

الموقع العام والأسوار80%

تقدم في أعمال بناء الأسوار الخارجية وبدء تسوية الأرضيات المحيطة بالفلل.

قراءة الإنجاز

تتوافق الصور المرئية مع القفزة في نسبة التشطيبات (+14%)، حيث يظهر نشاط مكثف في تركيب السيراميك والجبس. كما تعكس الصور اكتمال الهيكل الخرساني والمباني بنسبة 100%، مع استمرار العمل في الأنظمة الكهربائية التي سجلت تقدماً طفيفاً بنسبة 3%.

مقارنة بالزيارة السابقة

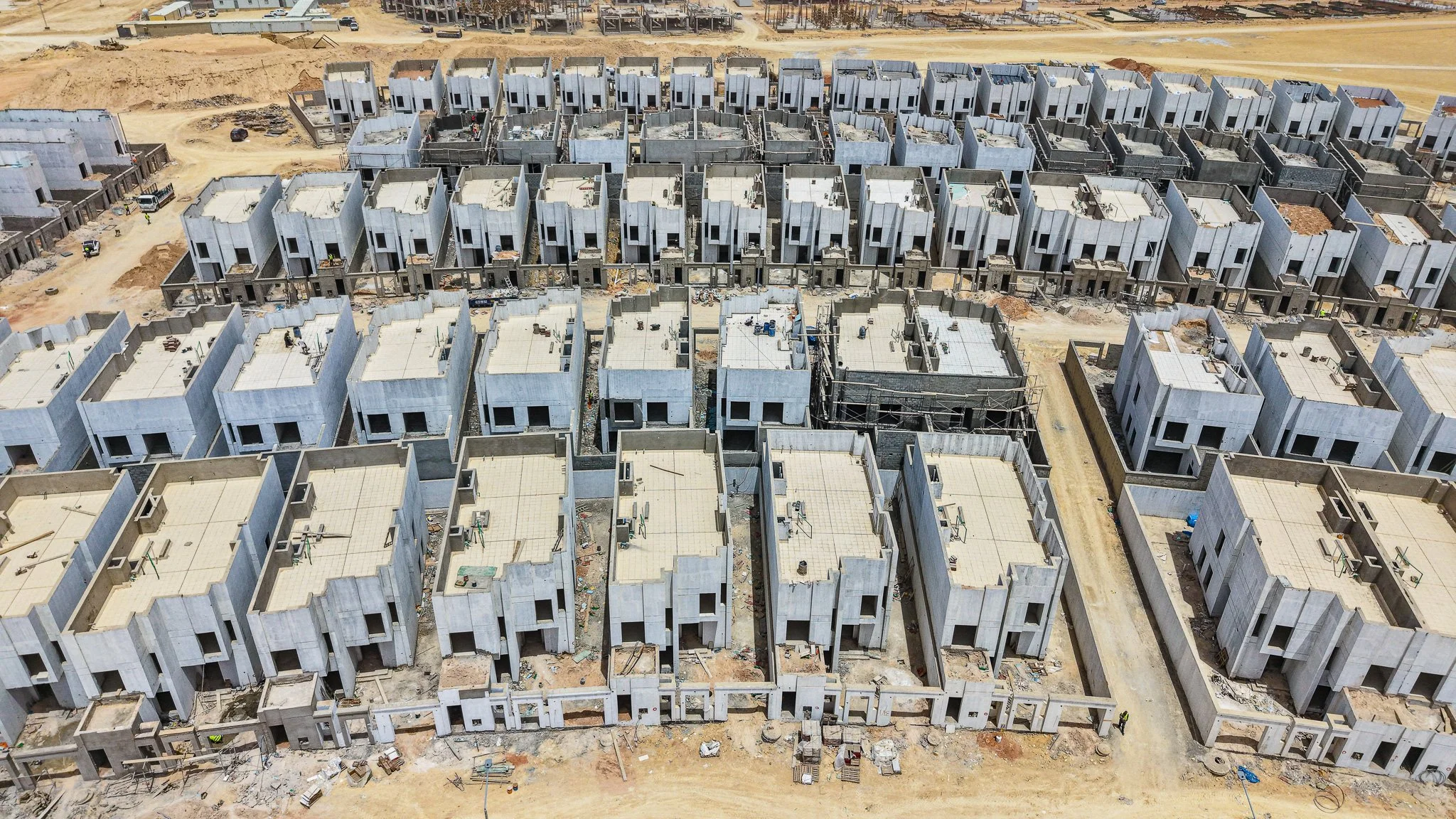

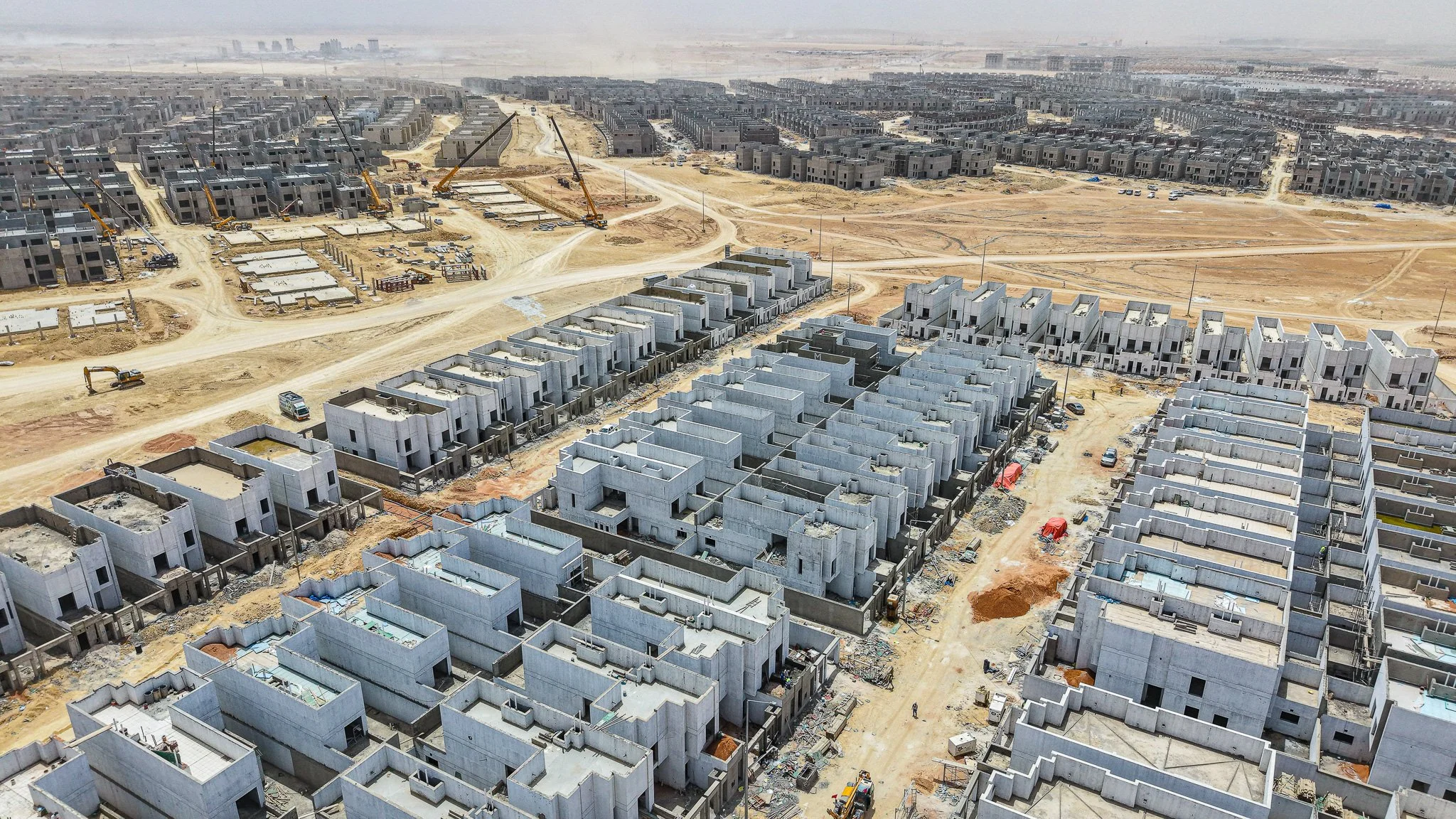

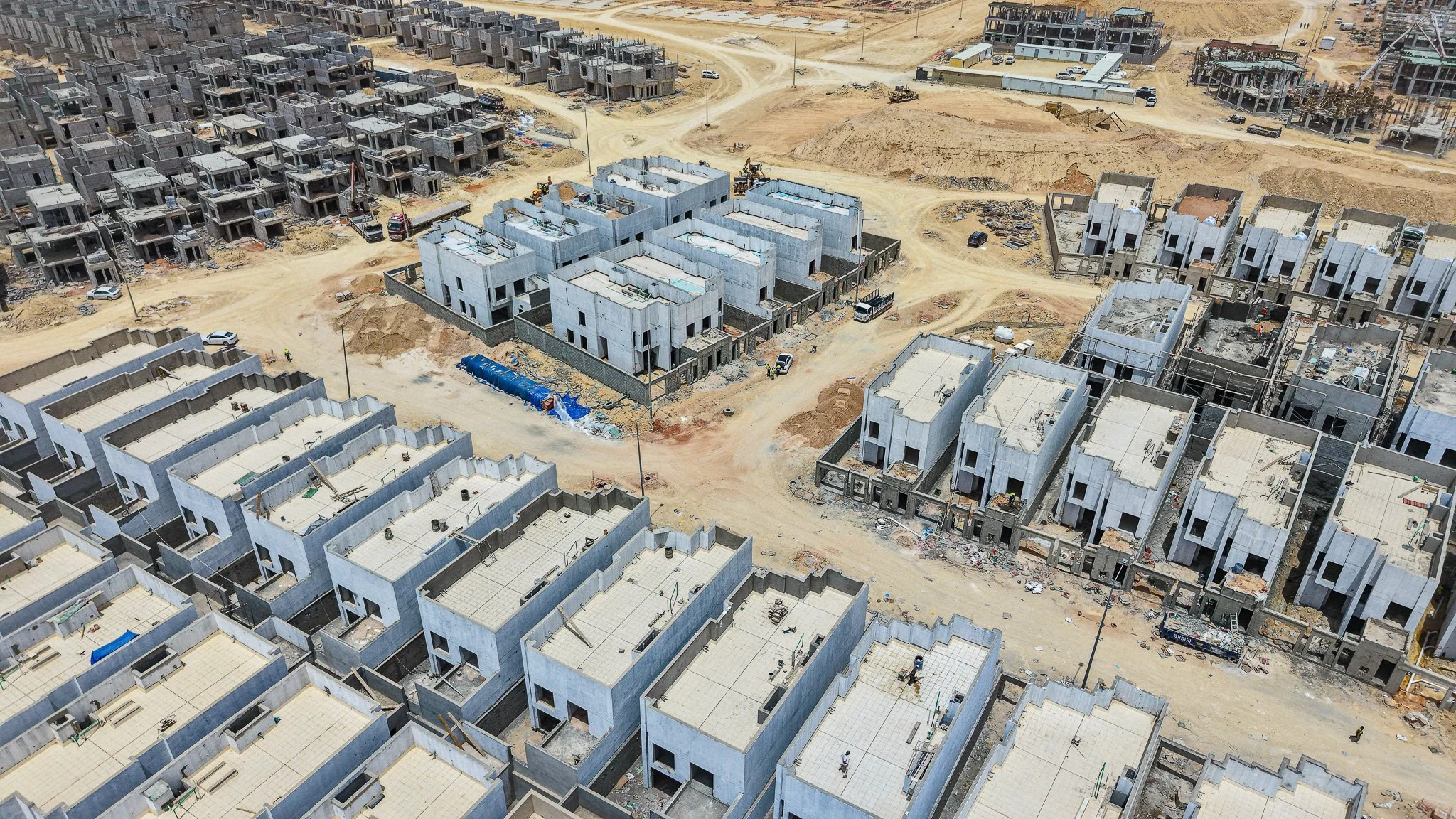

مقارنة بالزيارة السابقة، انتقل العمل من مرحلة العظم والأسوار الأولية إلى مرحلة التشطيبات المتقدمة؛ حيث ظهرت الأرضيات والأسقف الجبسية بوضوح في الزيارة الحالية، بينما كانت الصور السابقة تركز على الهيكل الإنشائي.

المراحل القادمة المتوقعة

استكمال أعمال الدهانات النهائية، تركيب وحدات الإنارة والأدوات الصحية، وإنهاء أعمال اللياسة الخارجية والبدء في دهان الواجهات.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/5 مكتملمتوسط ▲ +5%
الخرسانات▲ +1%
0%
التشطيبات▲ +14%
0%
المباني
0%
اليكتروميكانك▲ +3%
0%
الأسوار▲ +5%
0%

ثلاثي الأبعاد

تصوير أرضي

تصوير درون
