ميان الفرسان
٣٠ يونيو ٢٠٢٦

٣٠ يونيو ٢٠٢٦

82%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

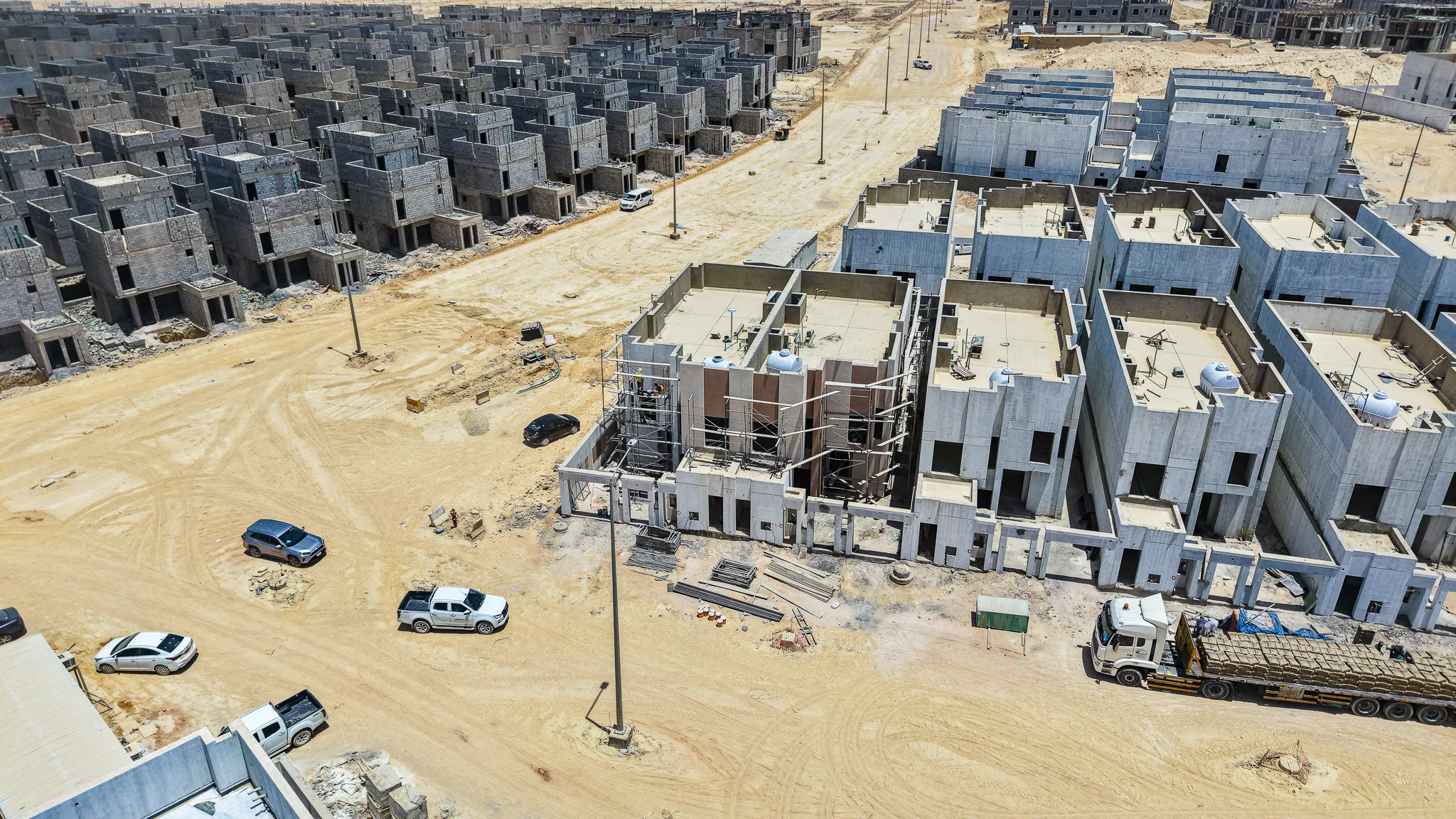

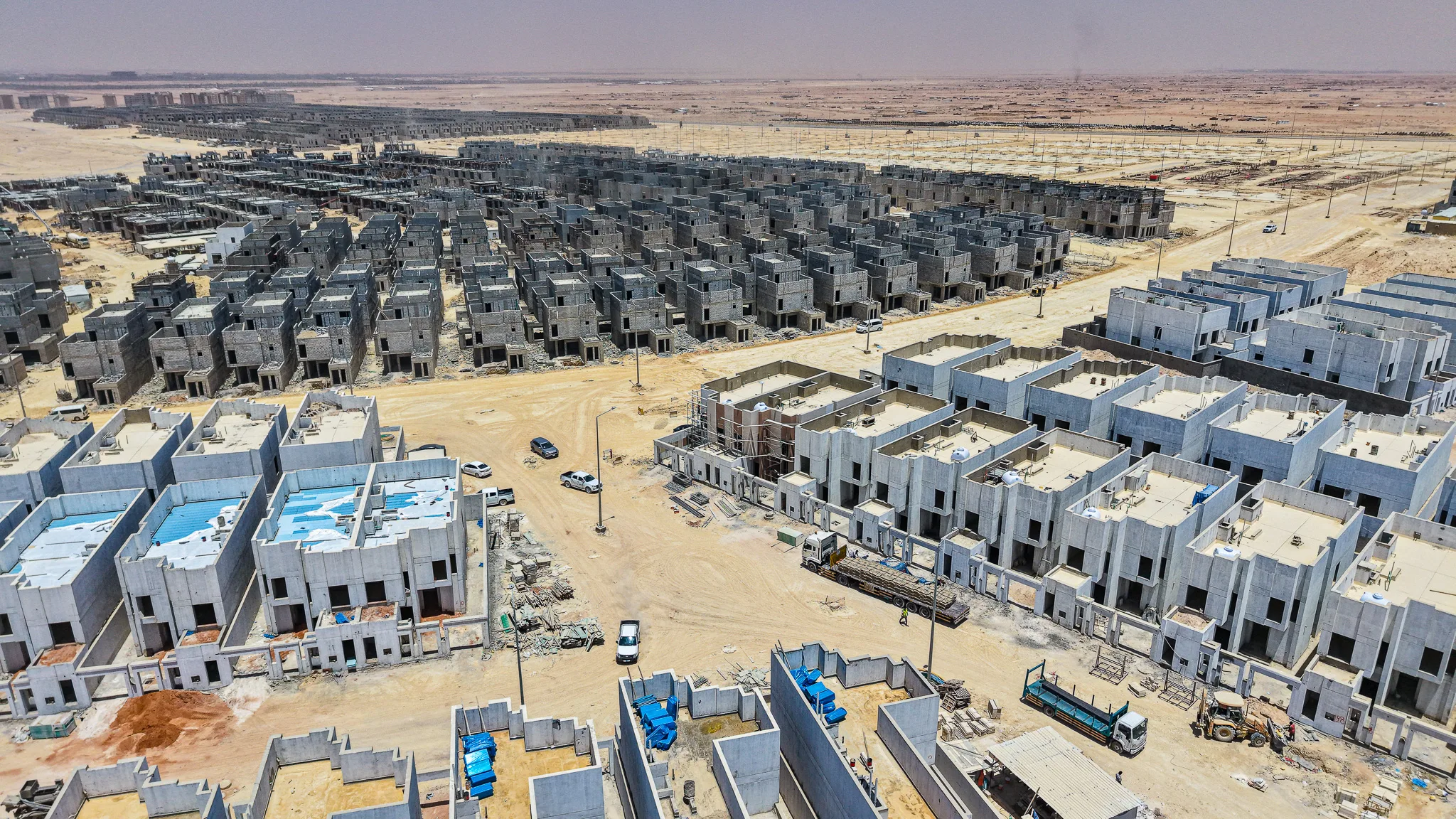

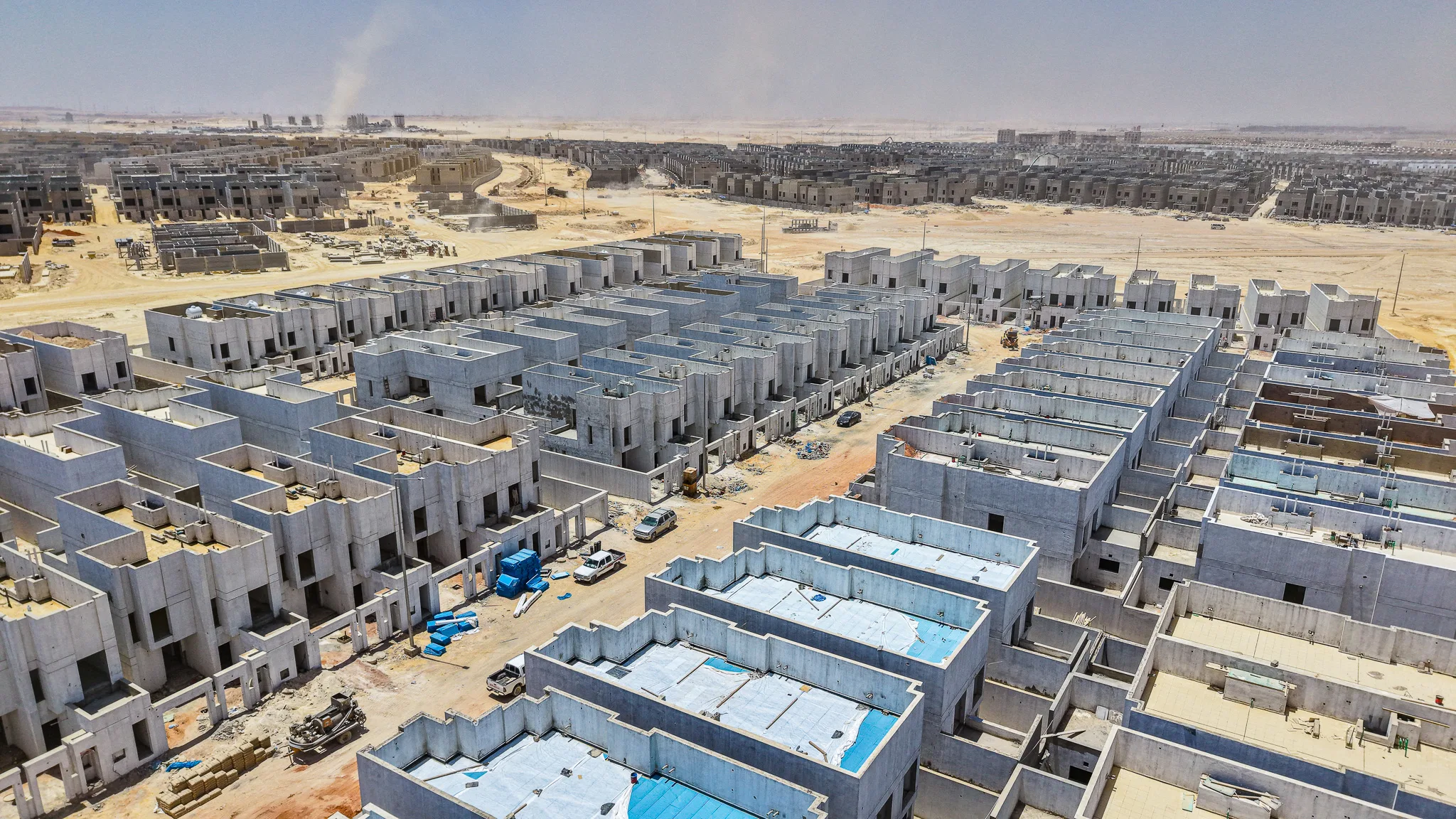

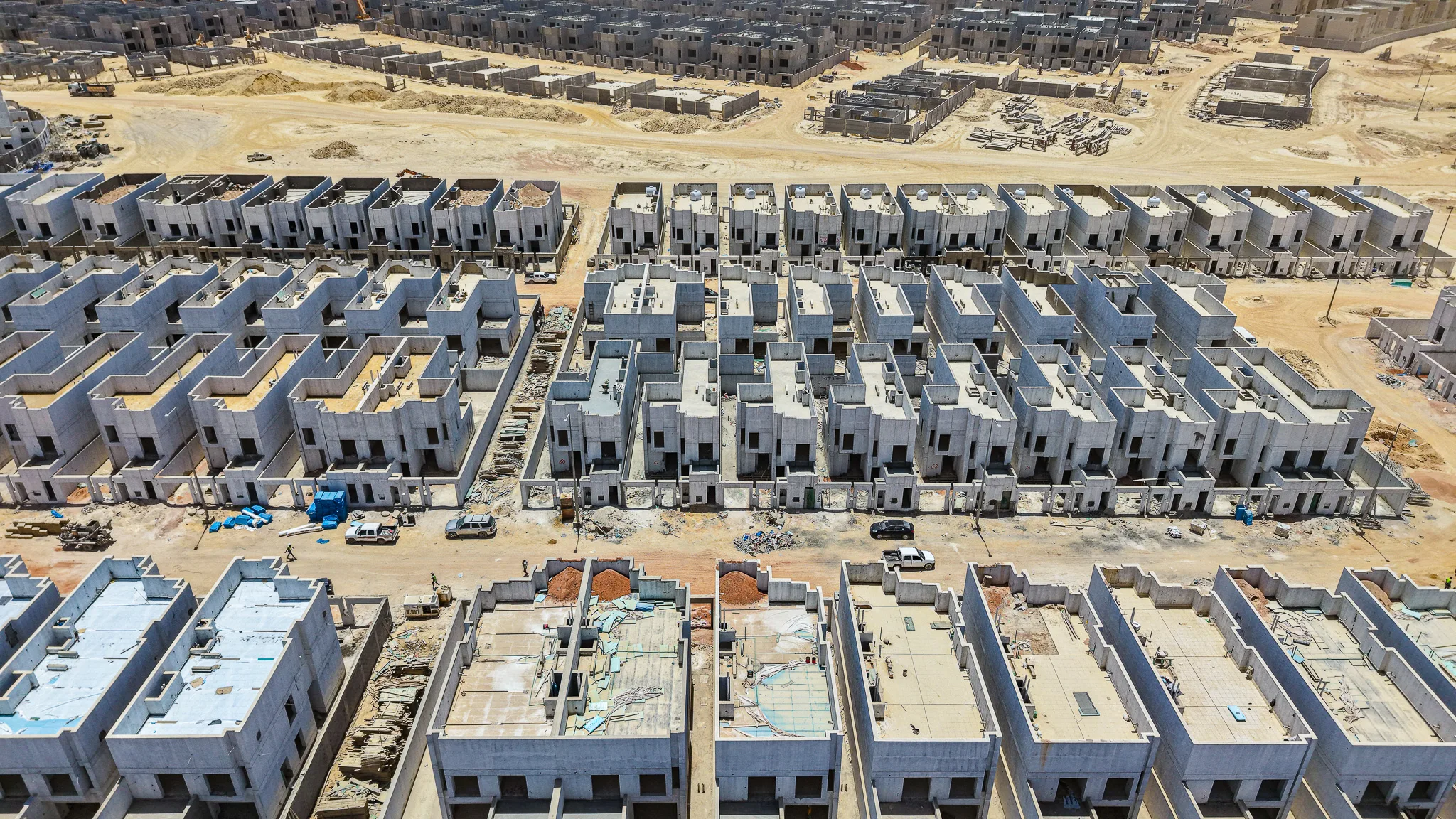

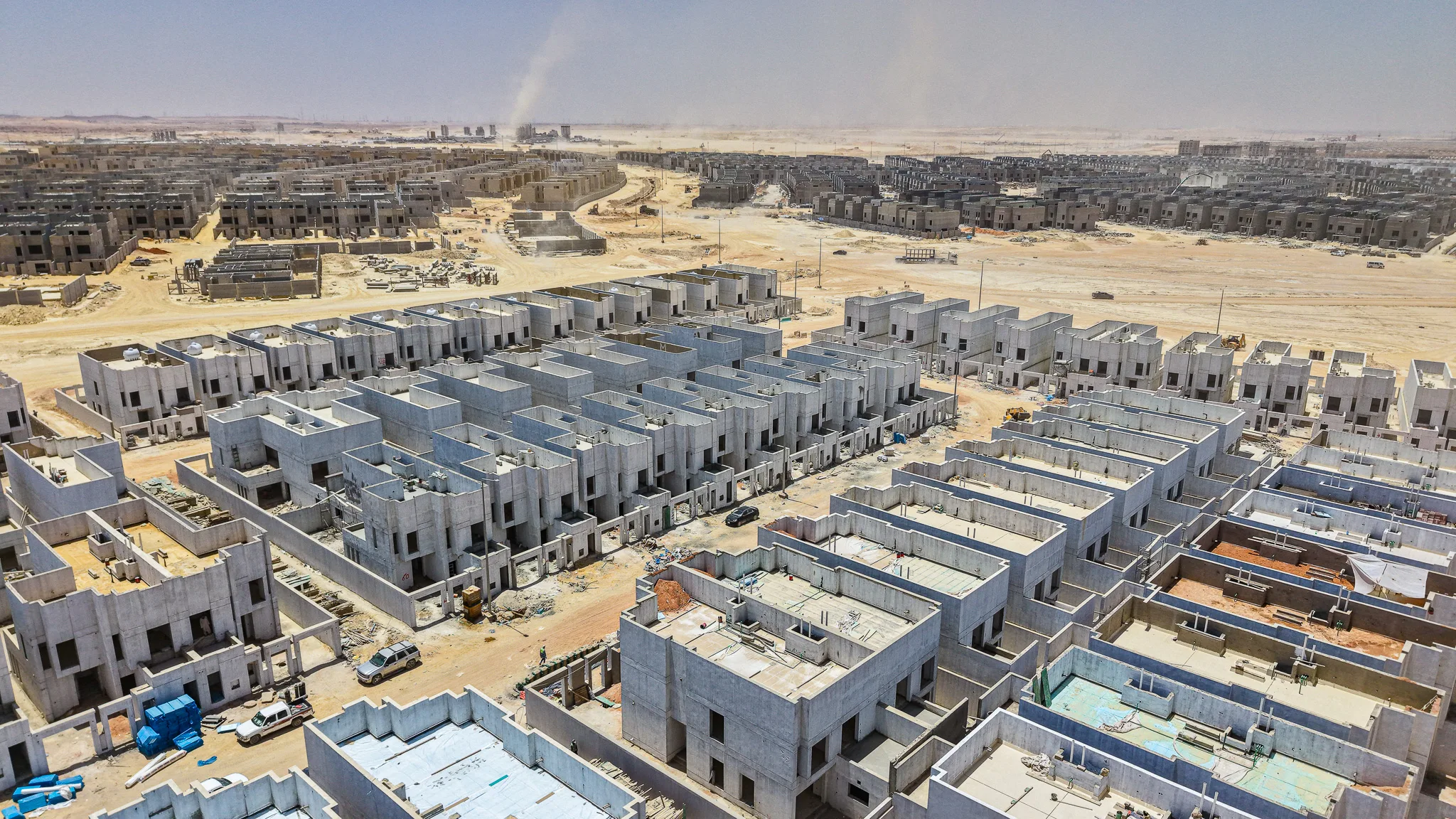

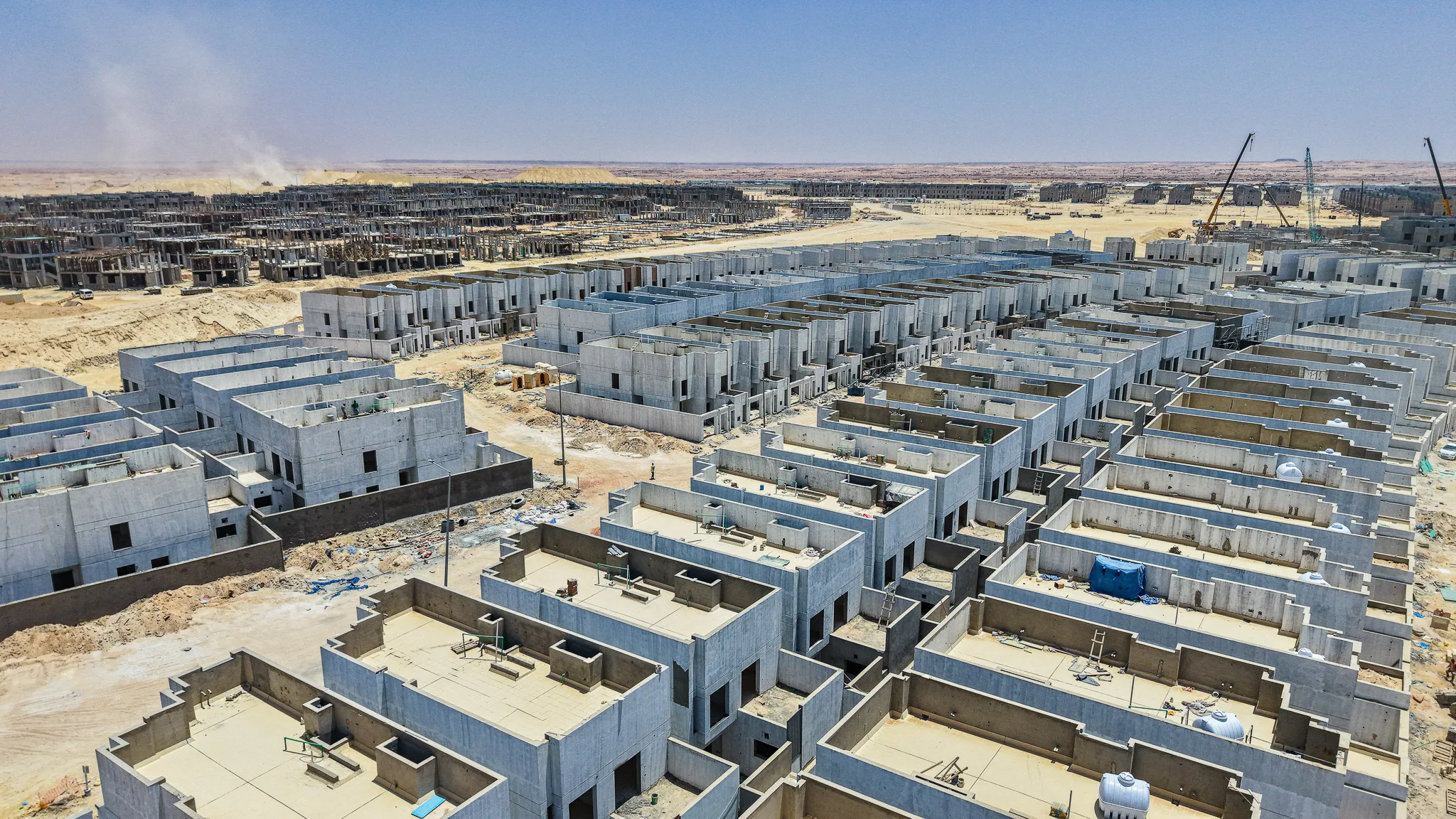

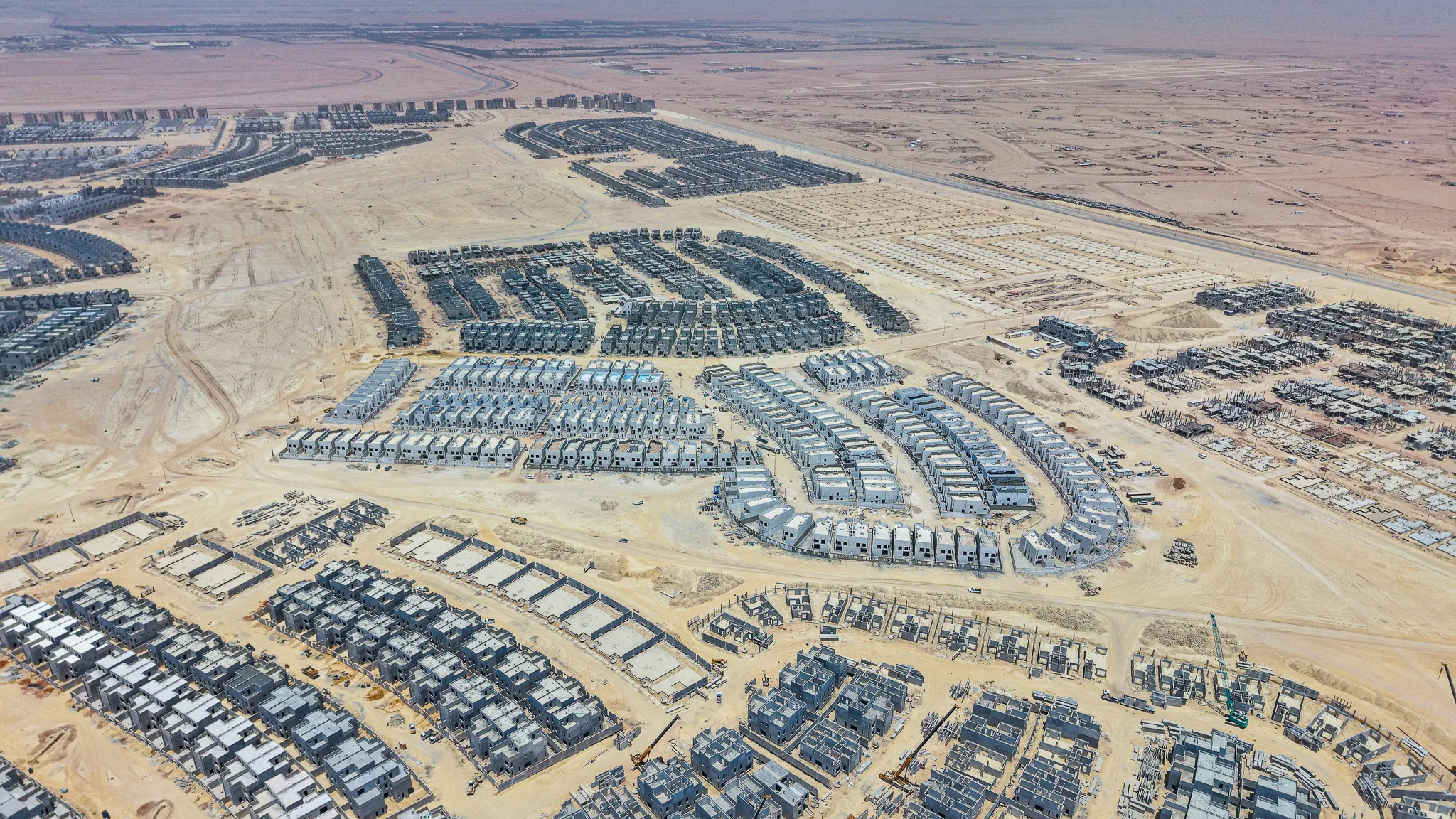

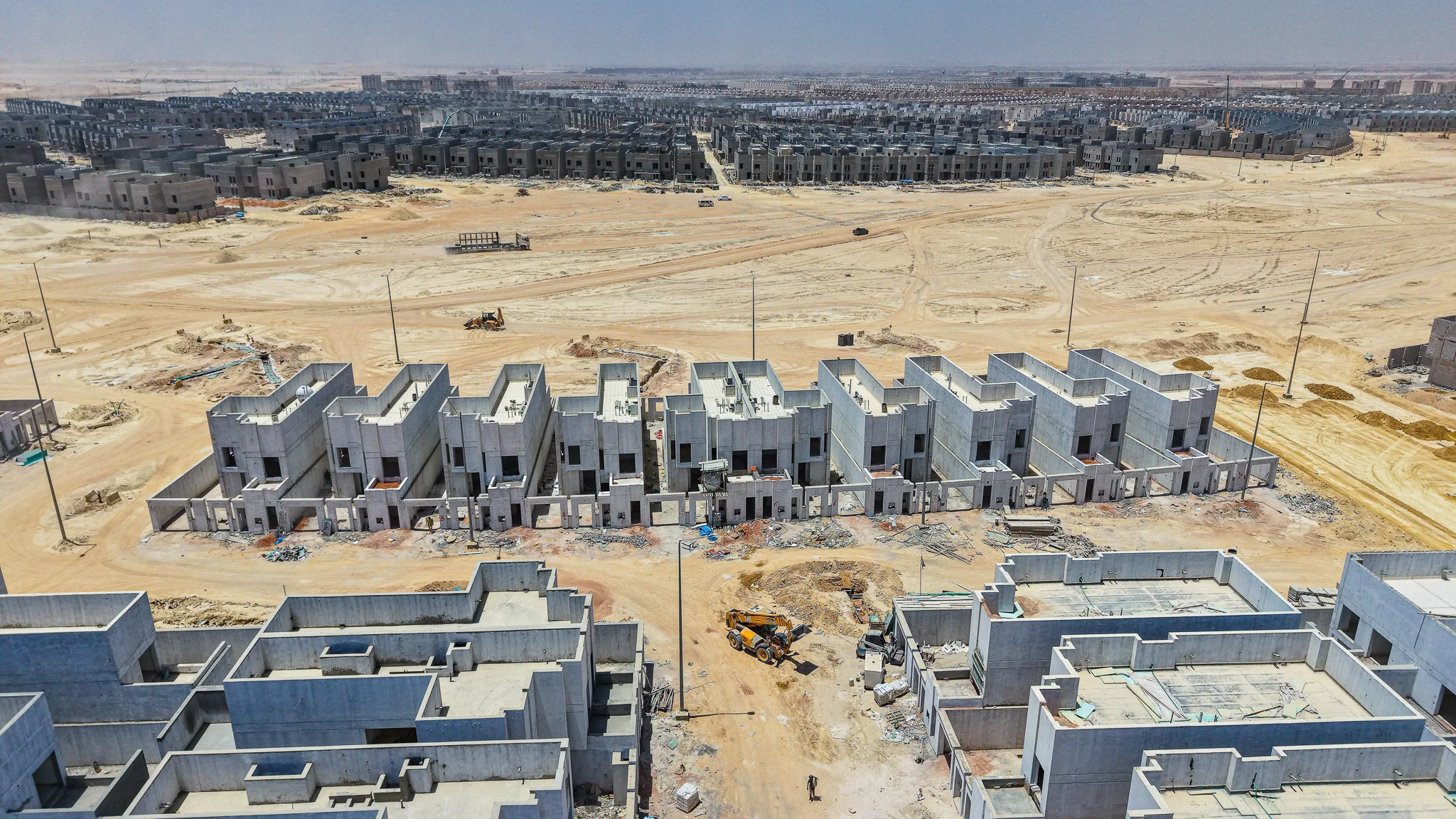

تم تحقيق تقدم ملحوظ في مشروع ميان الفرسان حيث بلغت نسبة الإنجاز الكلية 82%. يتركز العمل حالياً على أعمال التشطيبات الداخلية والواجهات الخارجية مع استكمال أعمال الأسوار المحيطة، بينما وصل الهيكل الخرساني وأعمال المباني إلى مرحلة الاكتمال التام.
التغيّرات المرصودة

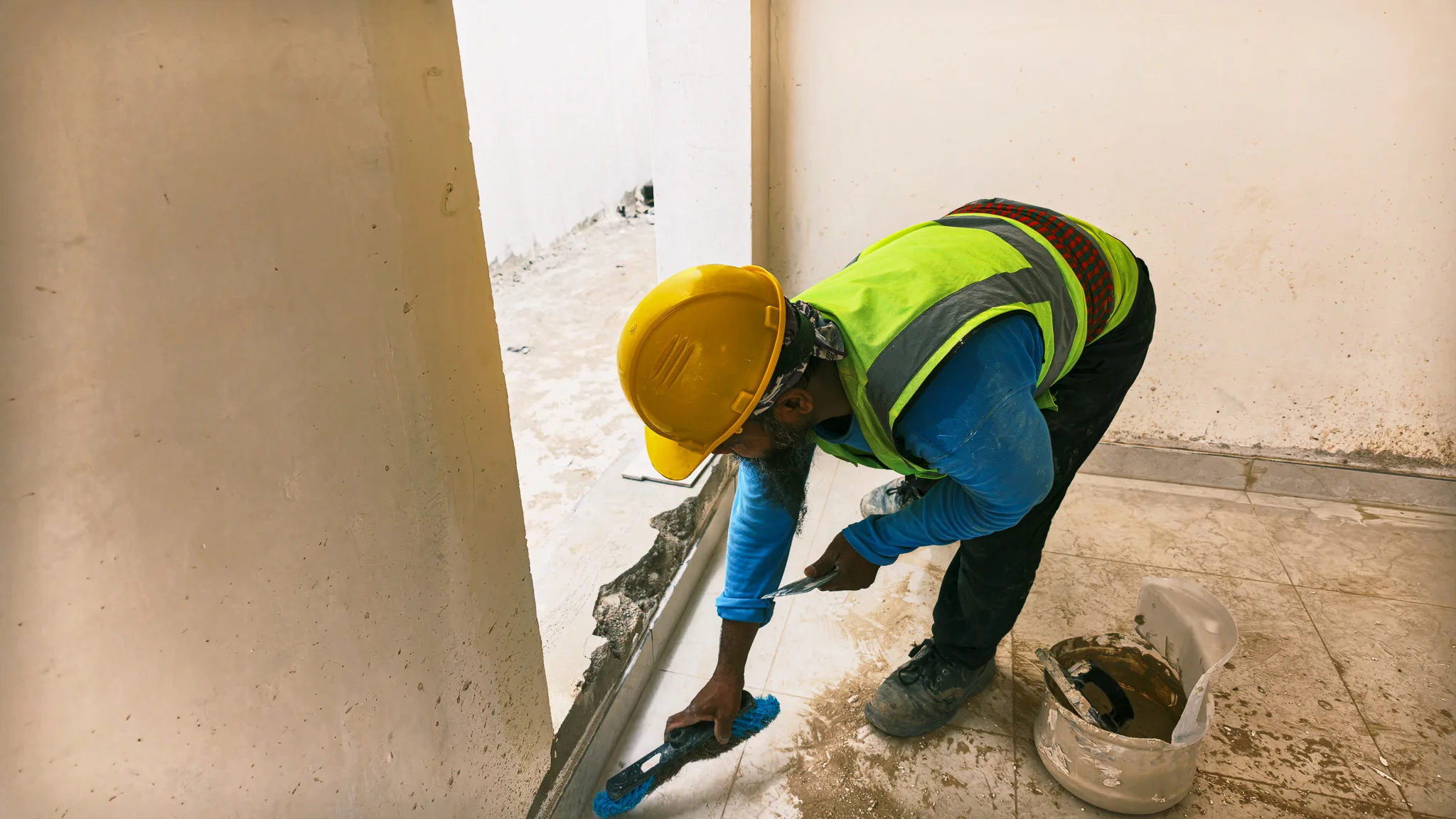

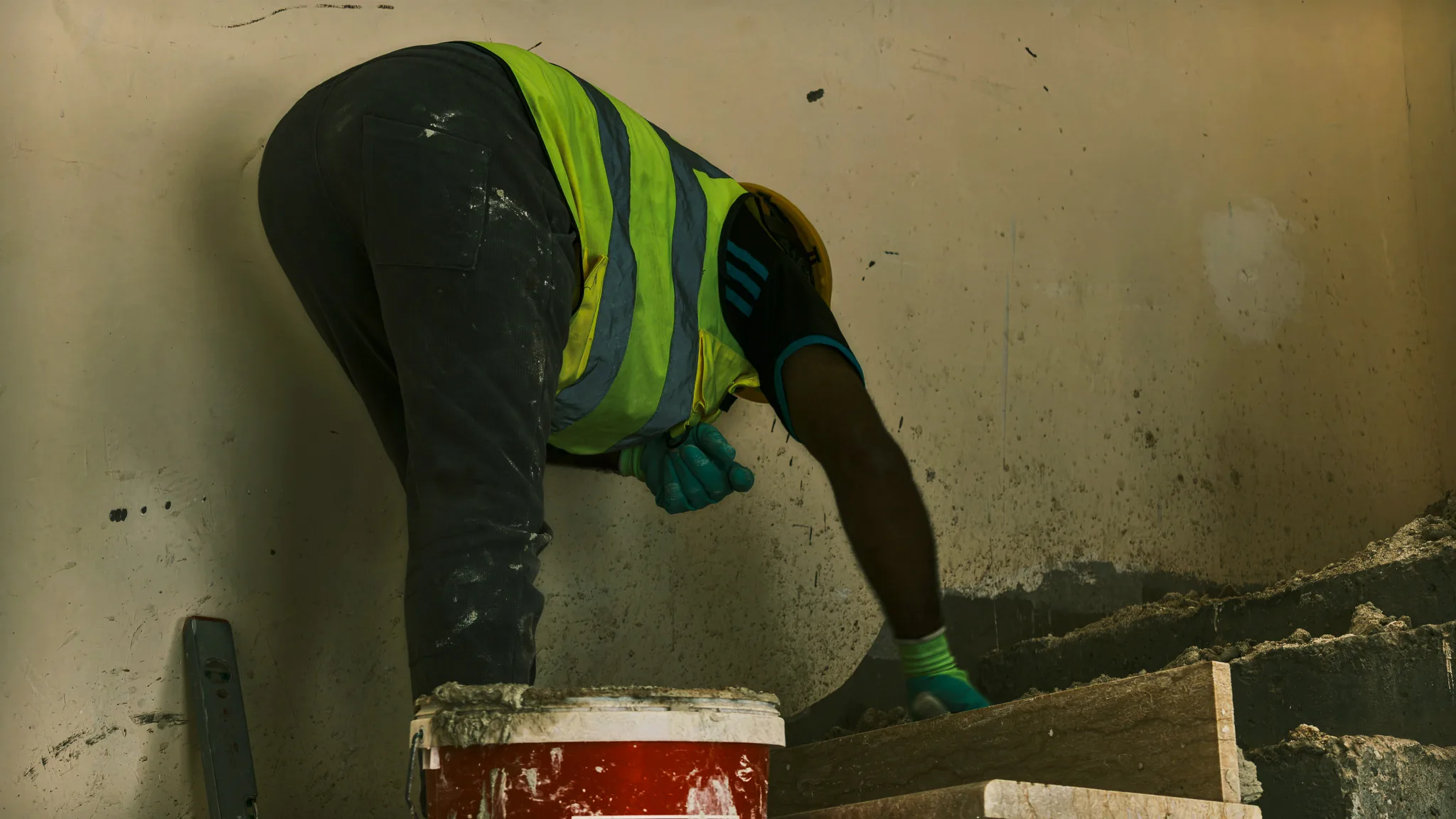

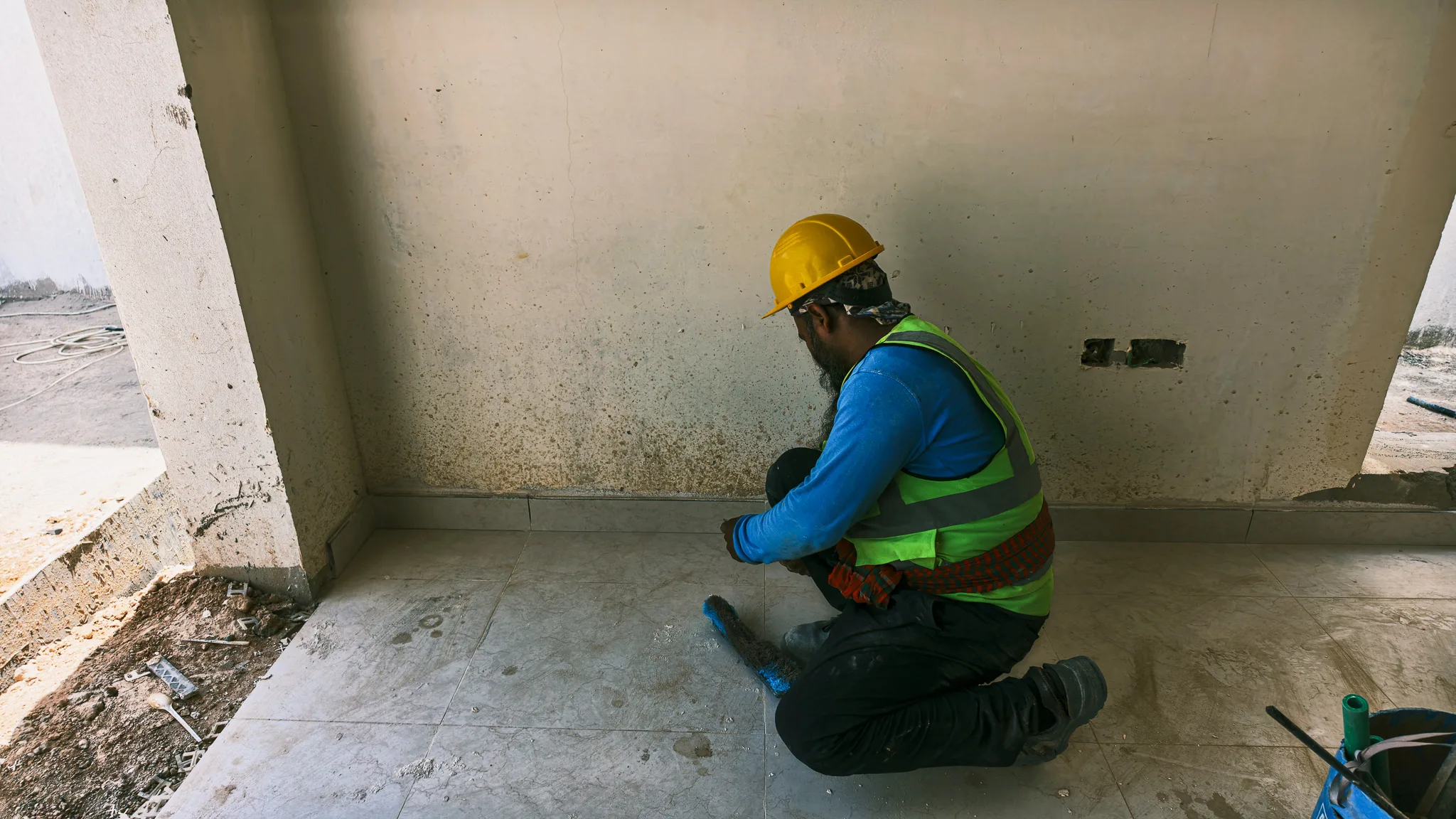

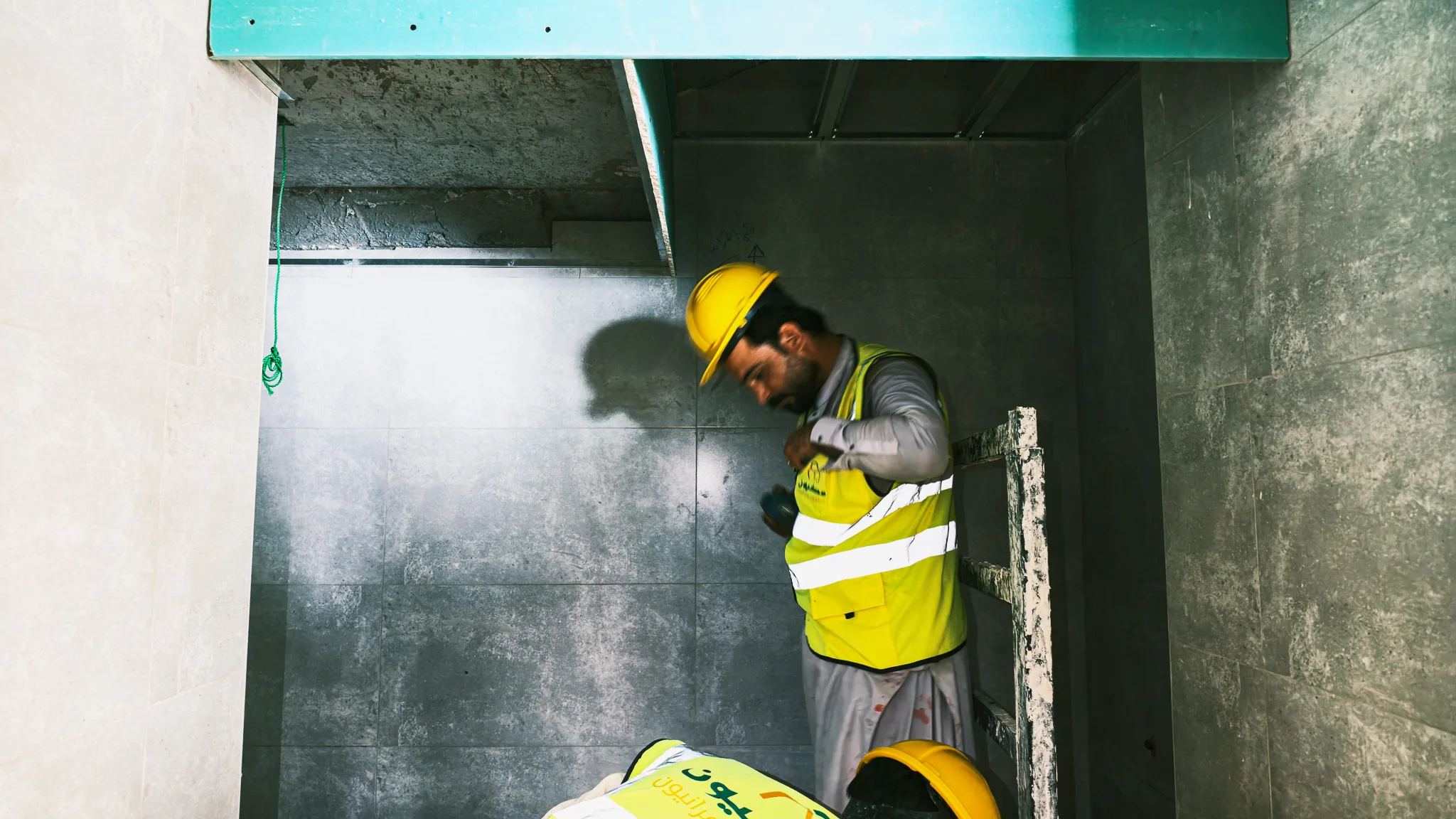

التشطيبات الداخلية95%

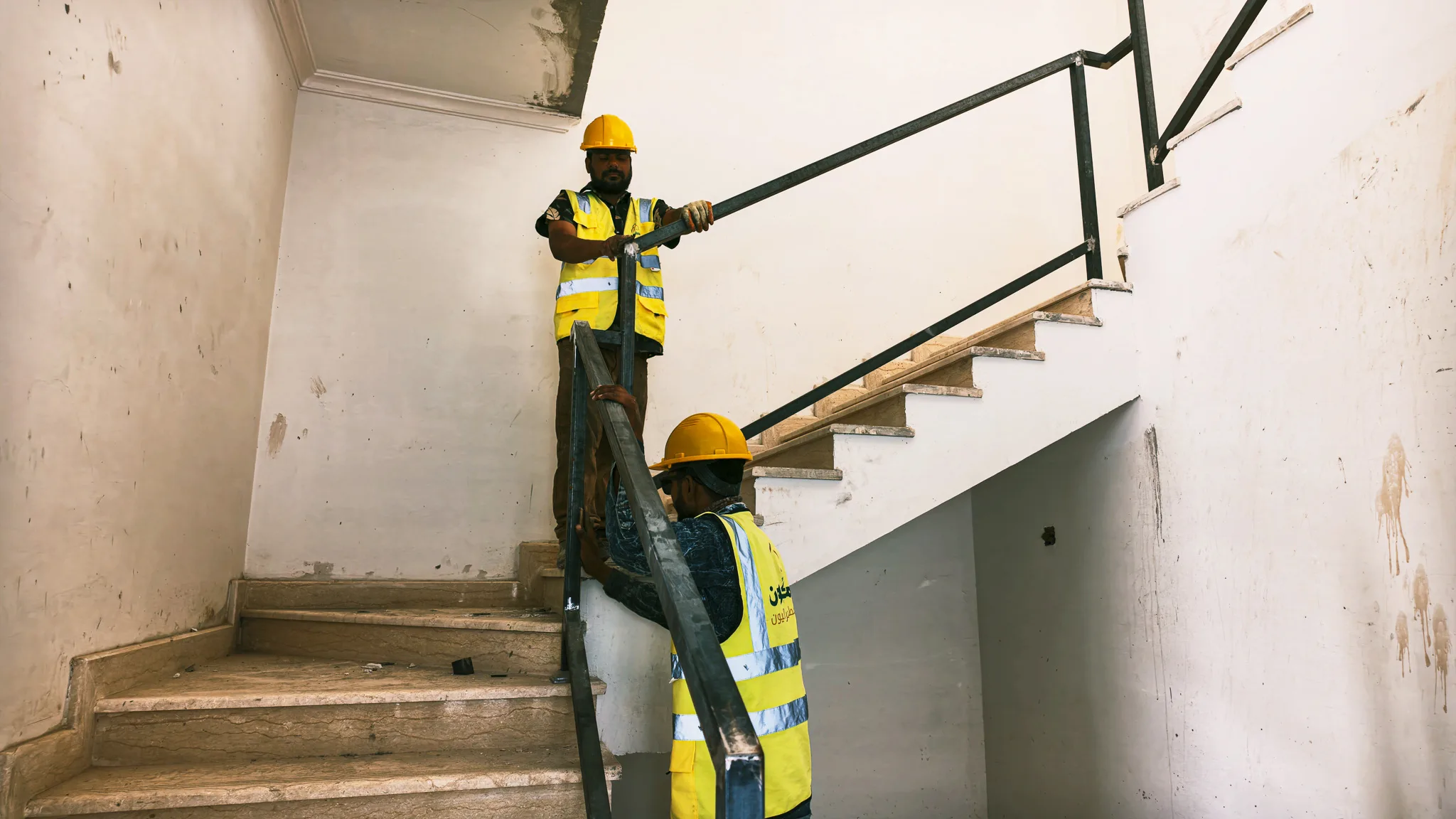

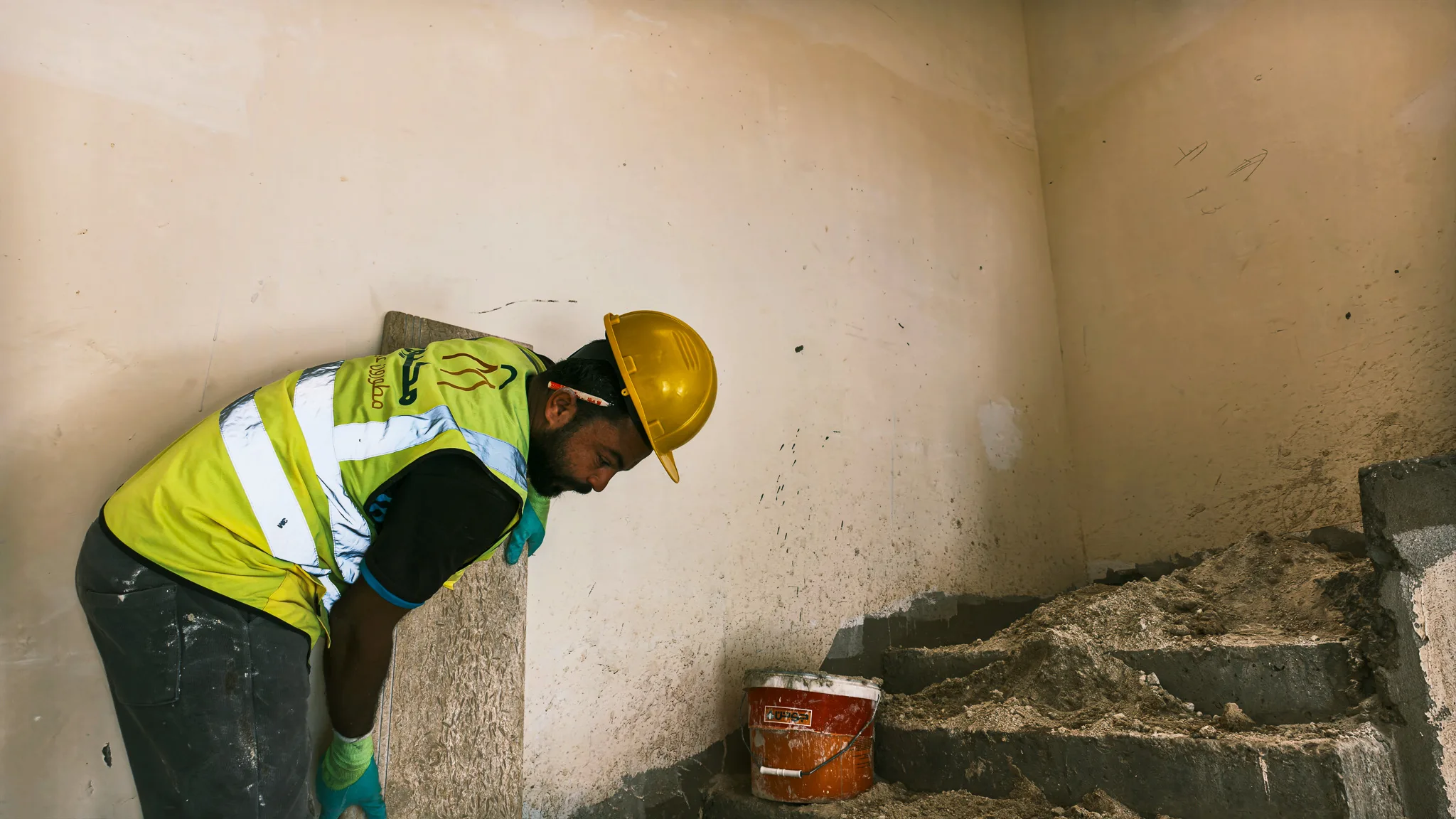

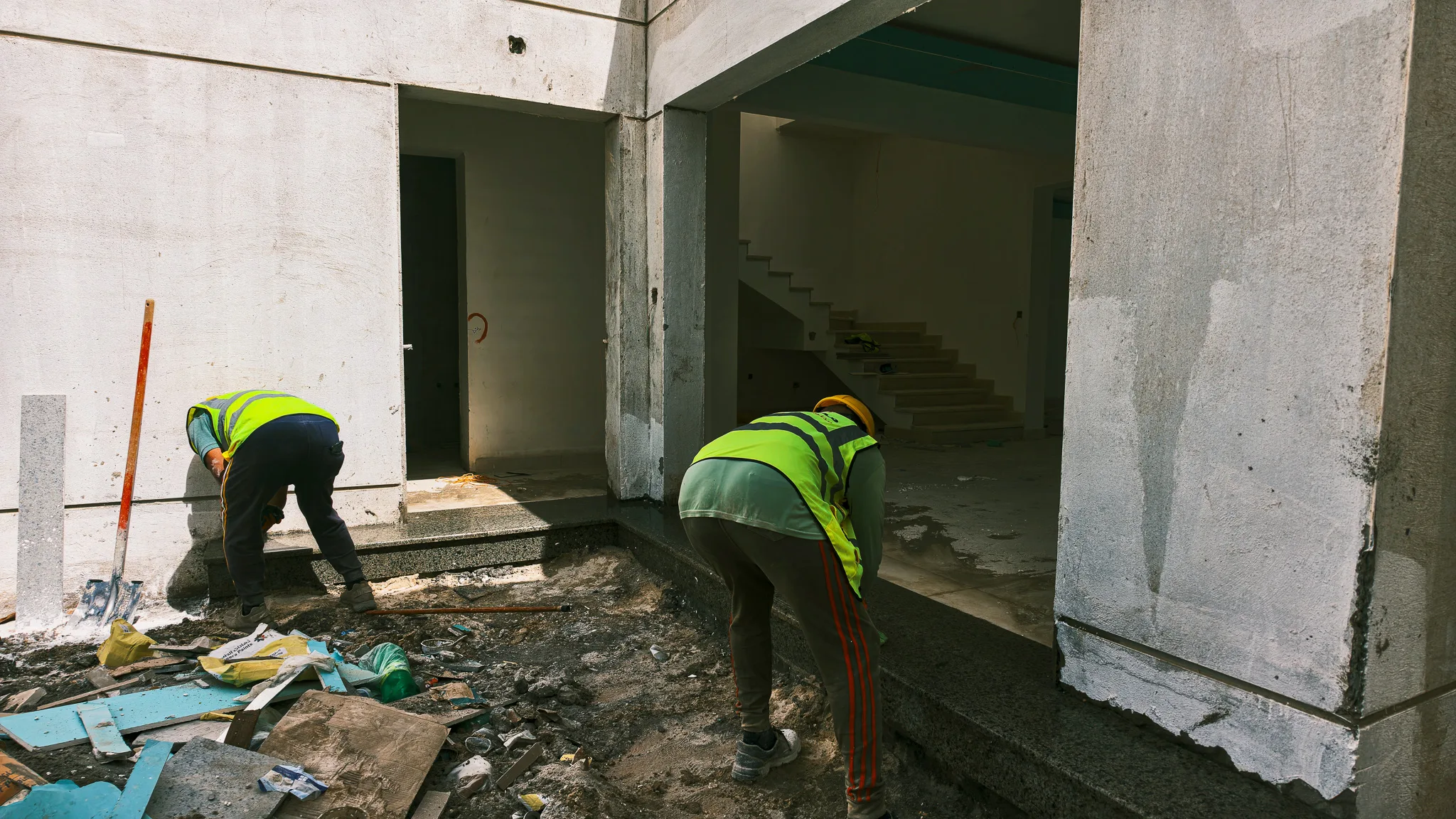

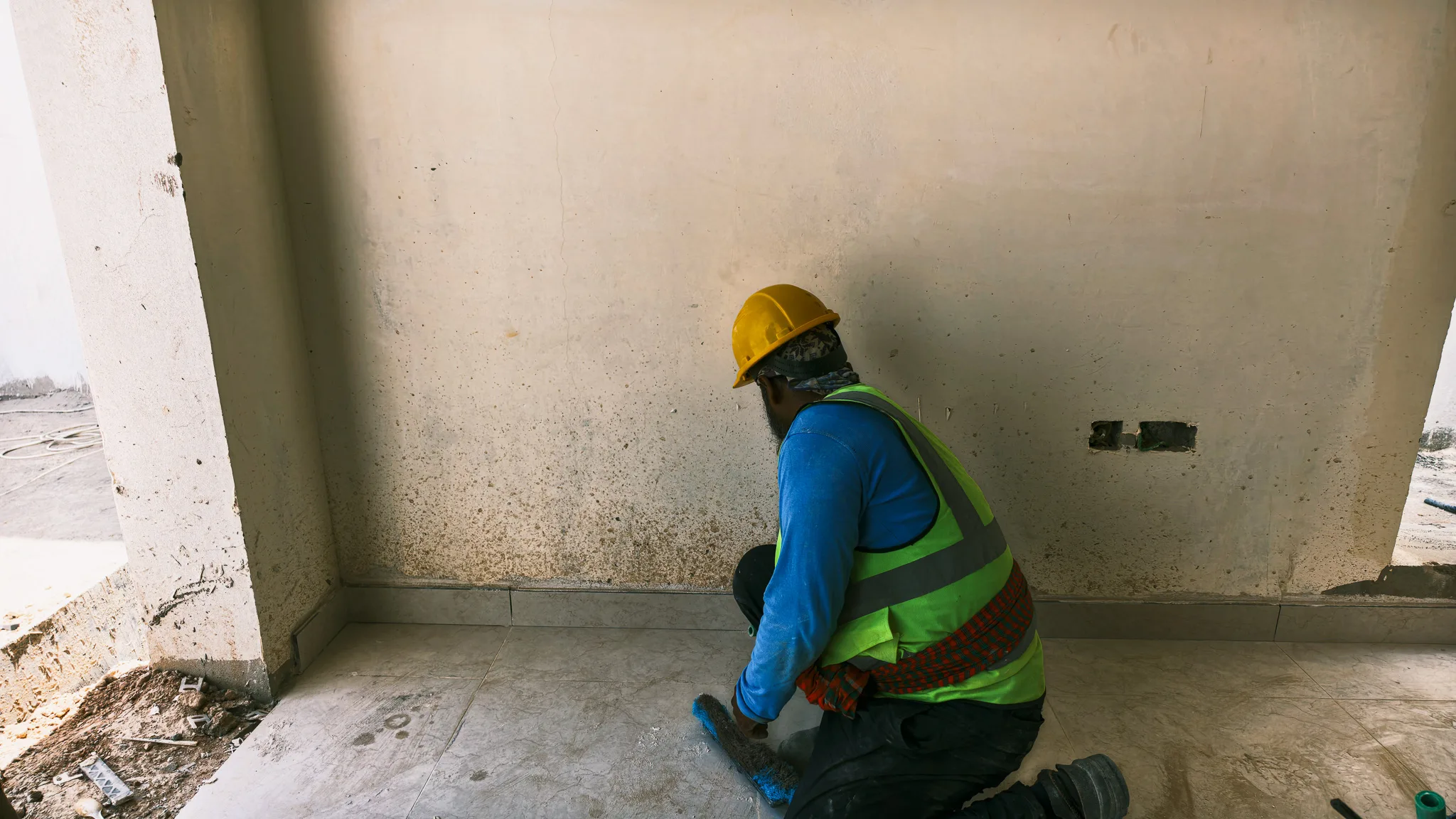

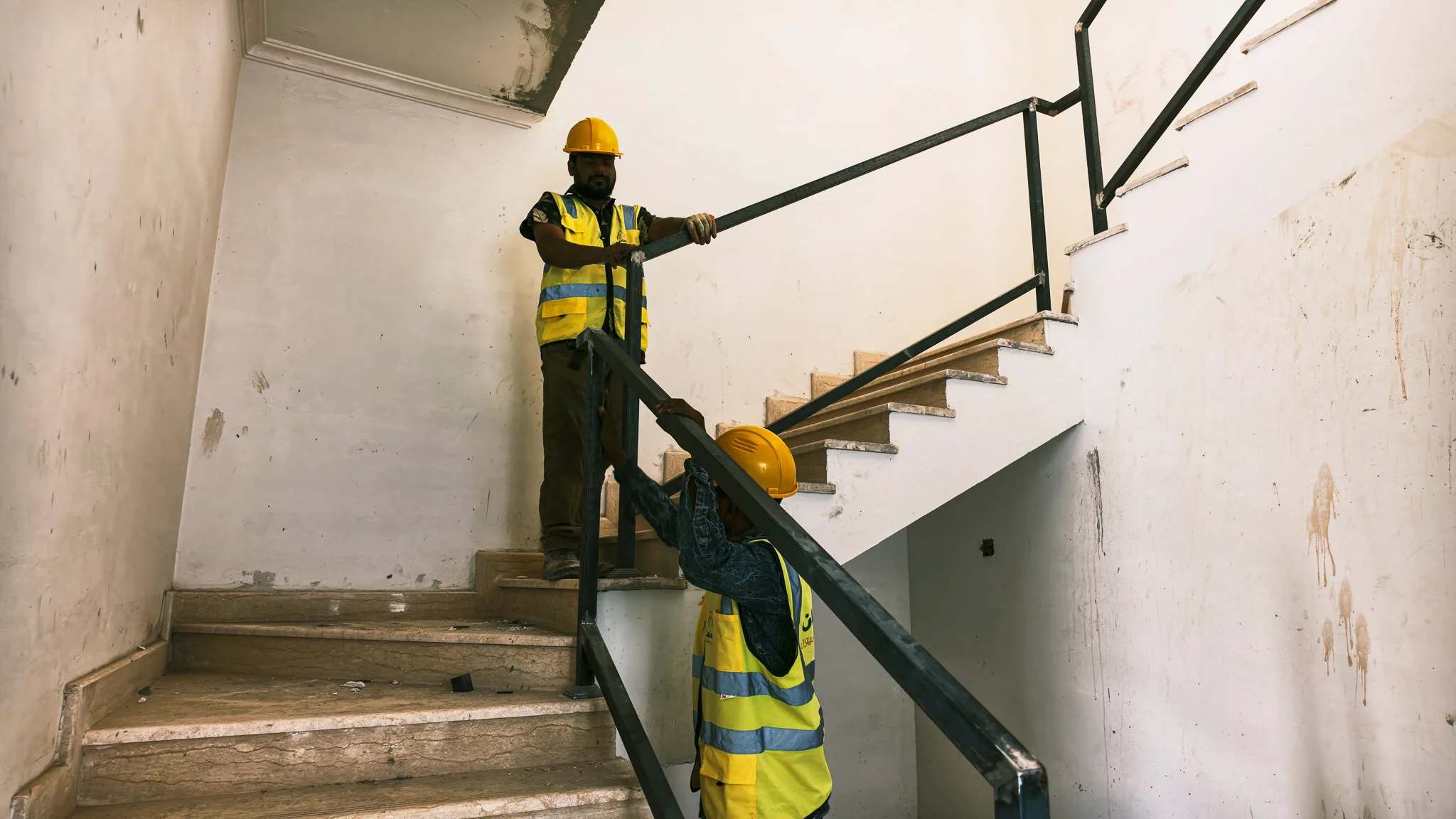

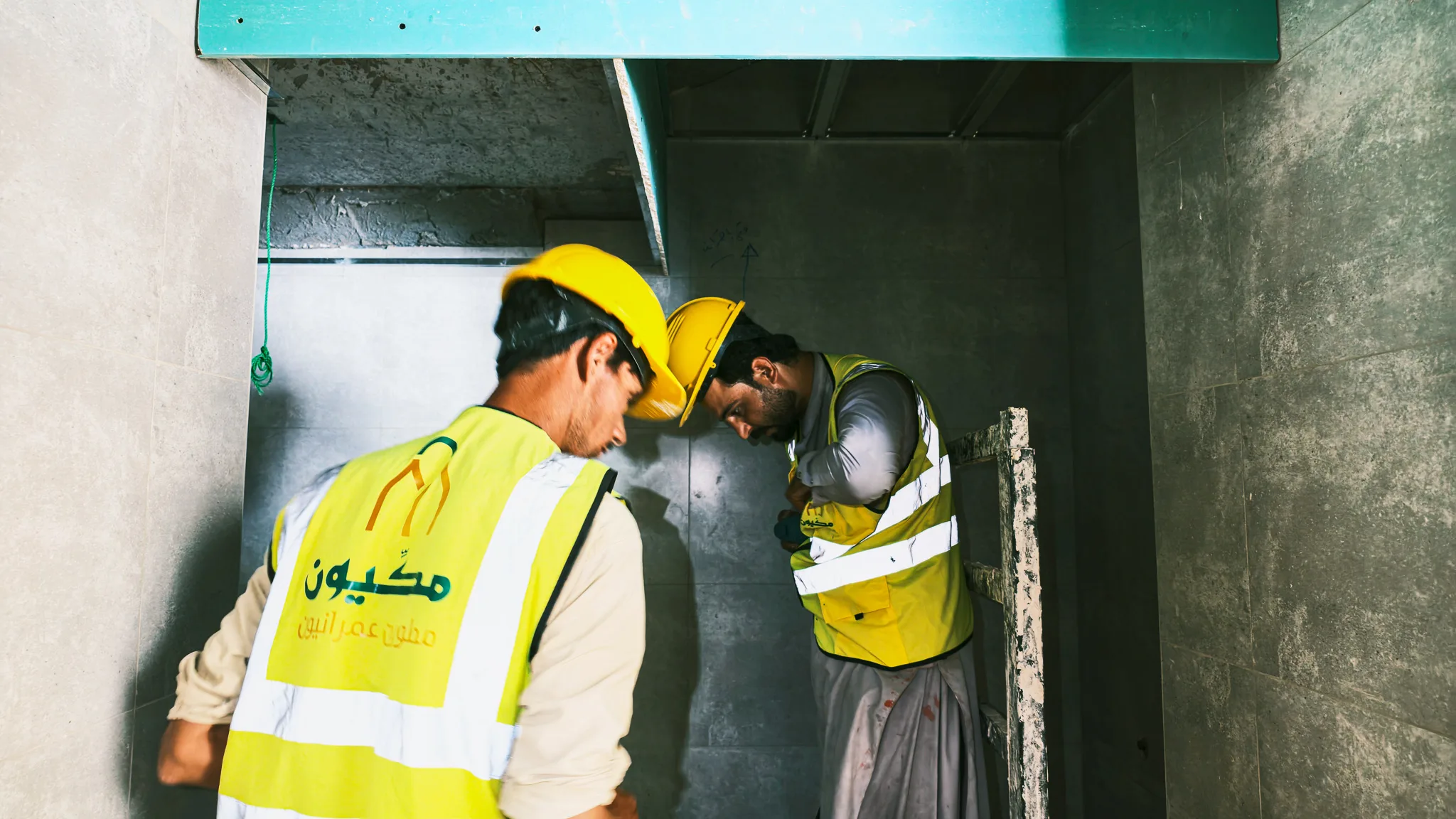

استمرار أعمال تركيب بلاط الأرضيات والجدران في الوحدات السكنية، مع تنفيذ أعمال الدهانات الأولية وتركيب هياكل الأسقف المستعارة.

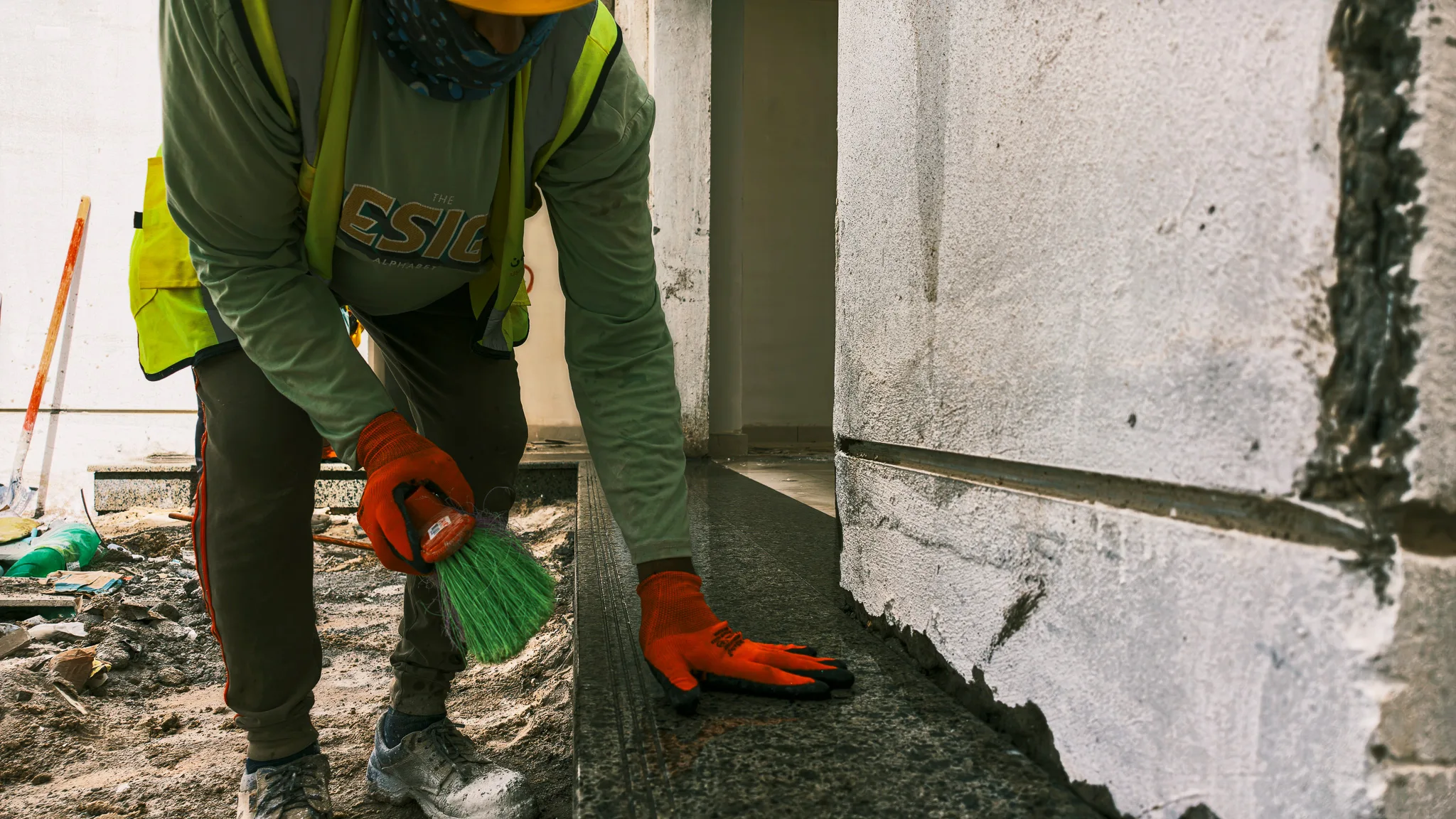

الواجهات الخارجية90%

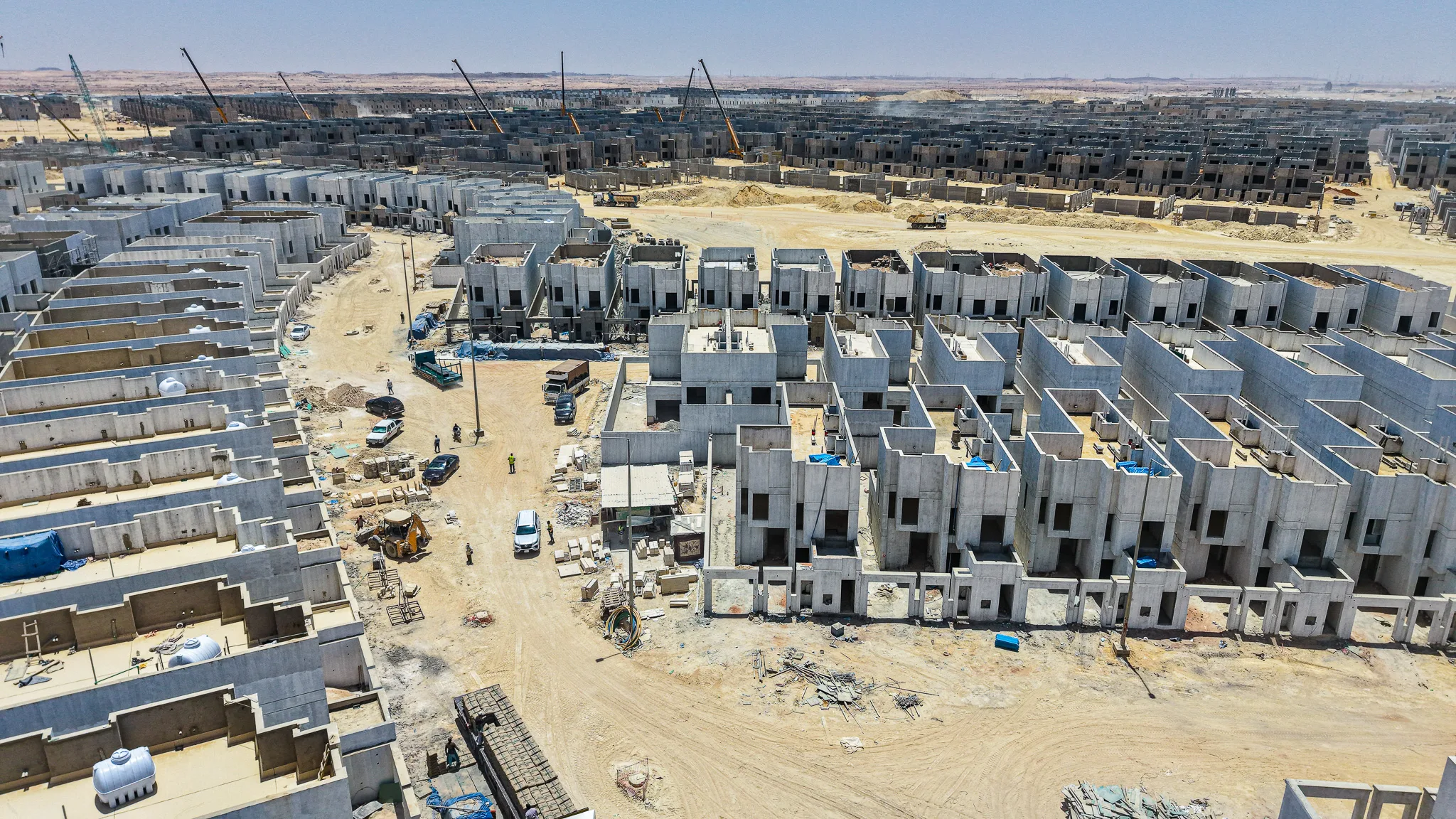

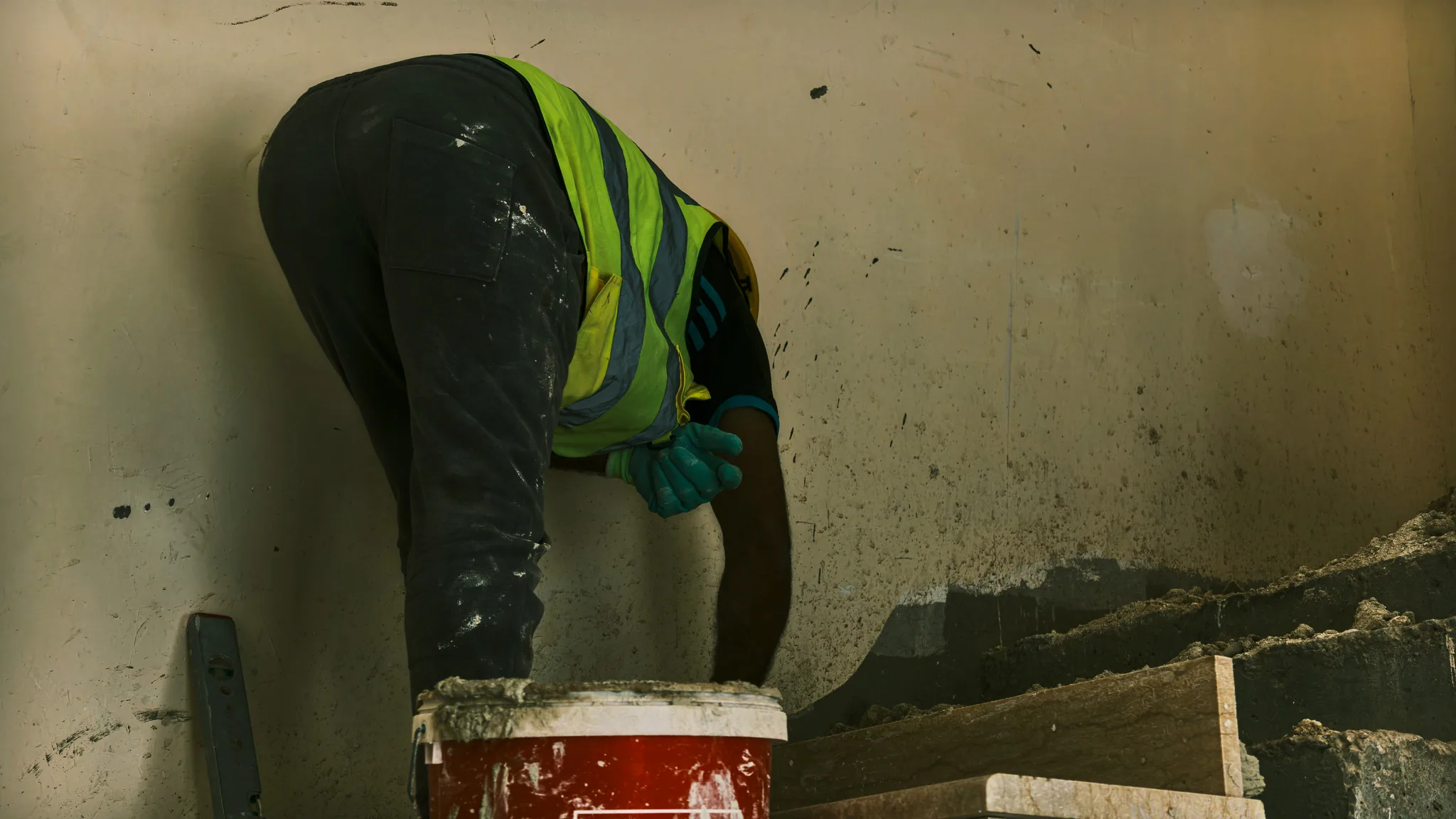

تقدم في أعمال اللياسة الخارجية وتركيب الحجر أو الرشات النهائية لبعض الفلل، مع ظهور السقالات في مناطق العمل النشطة.

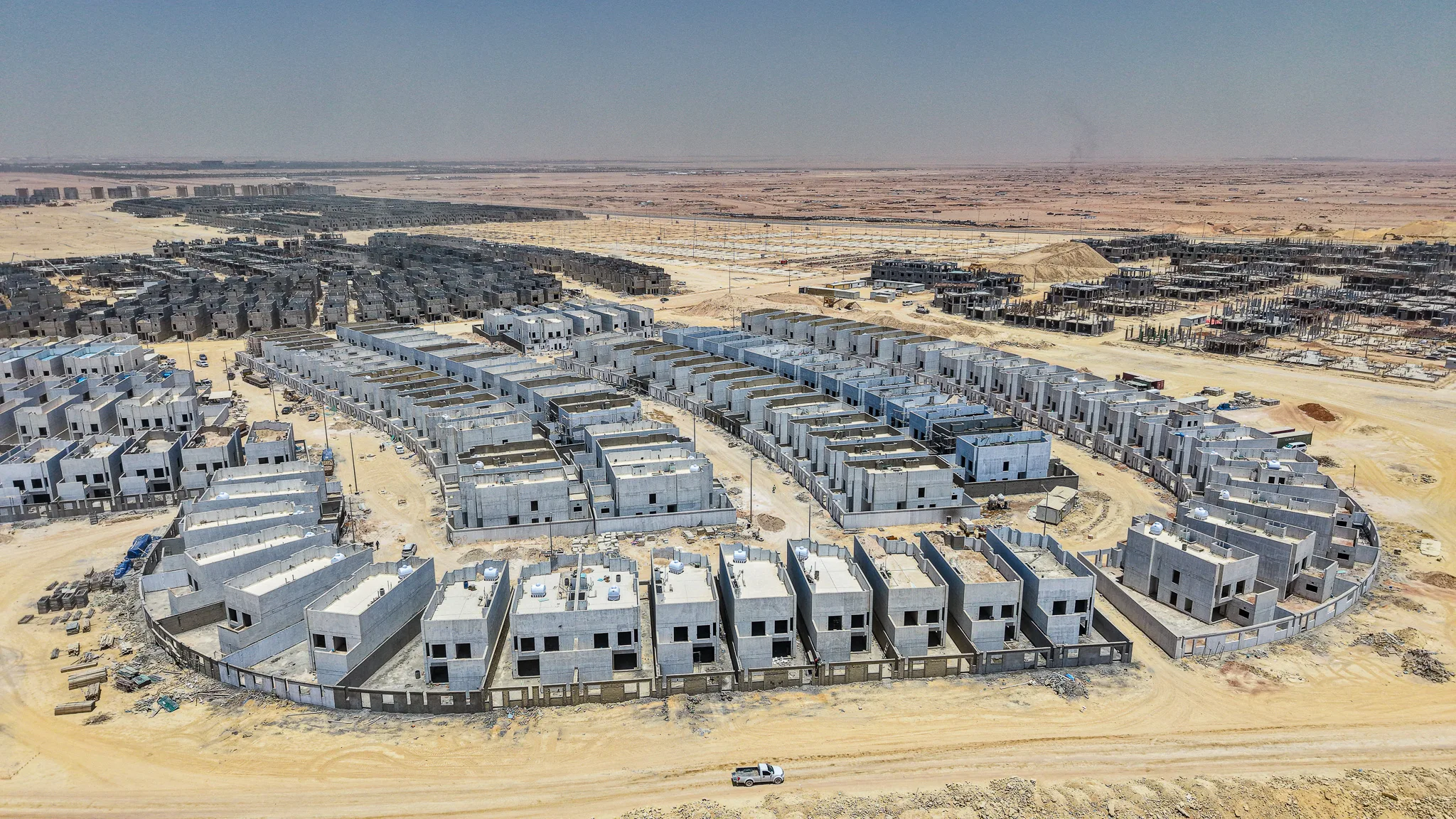

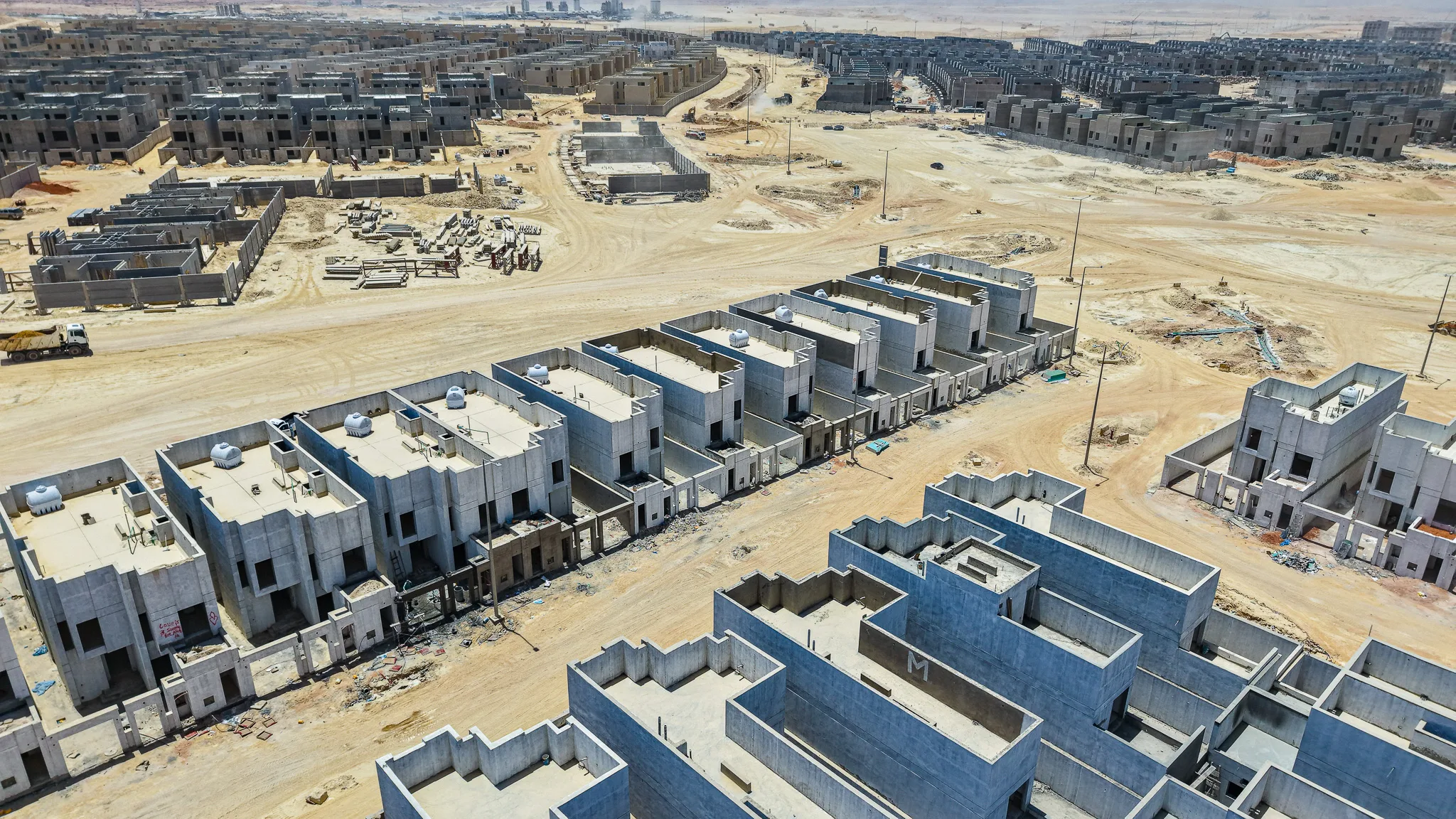

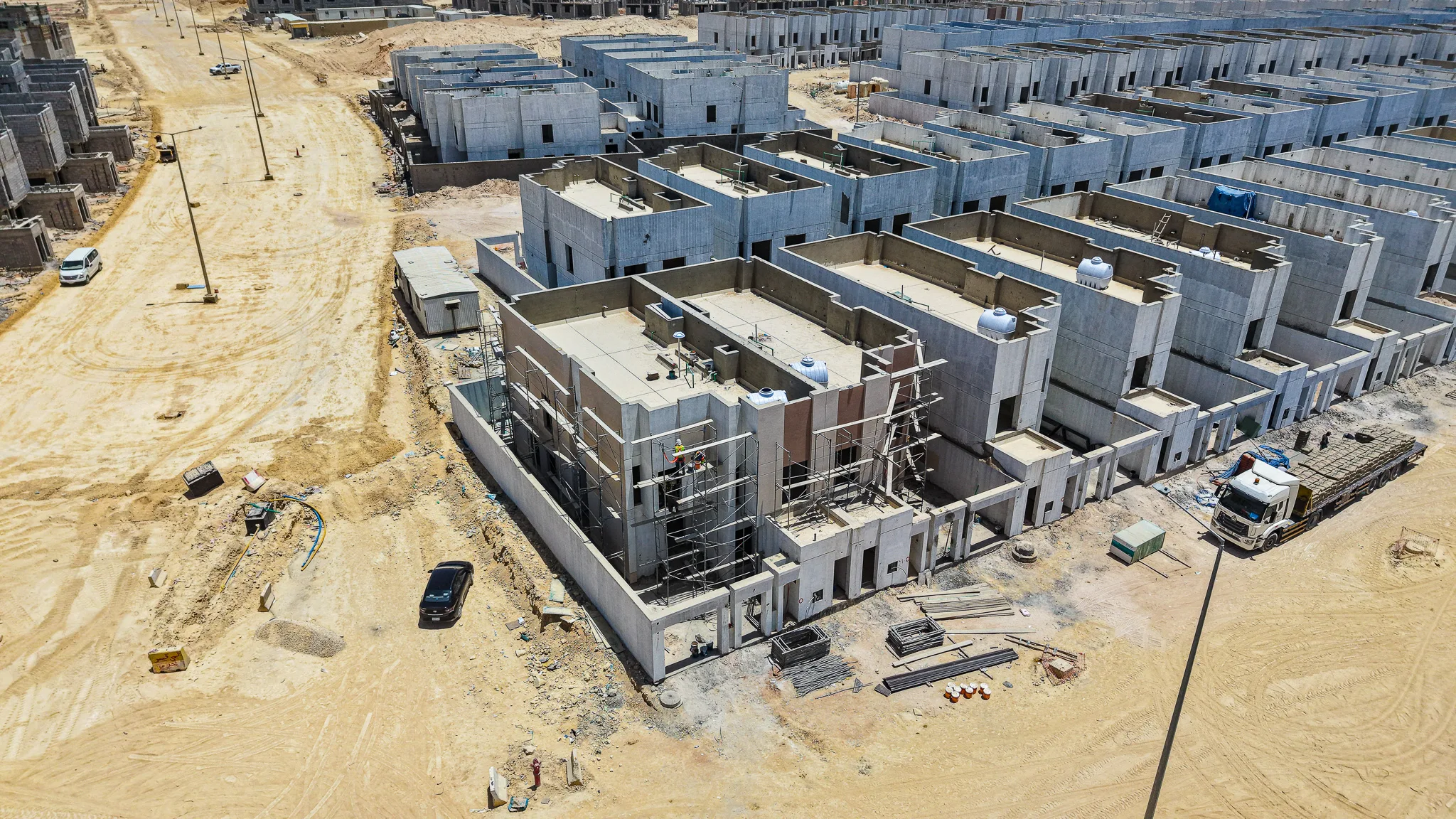

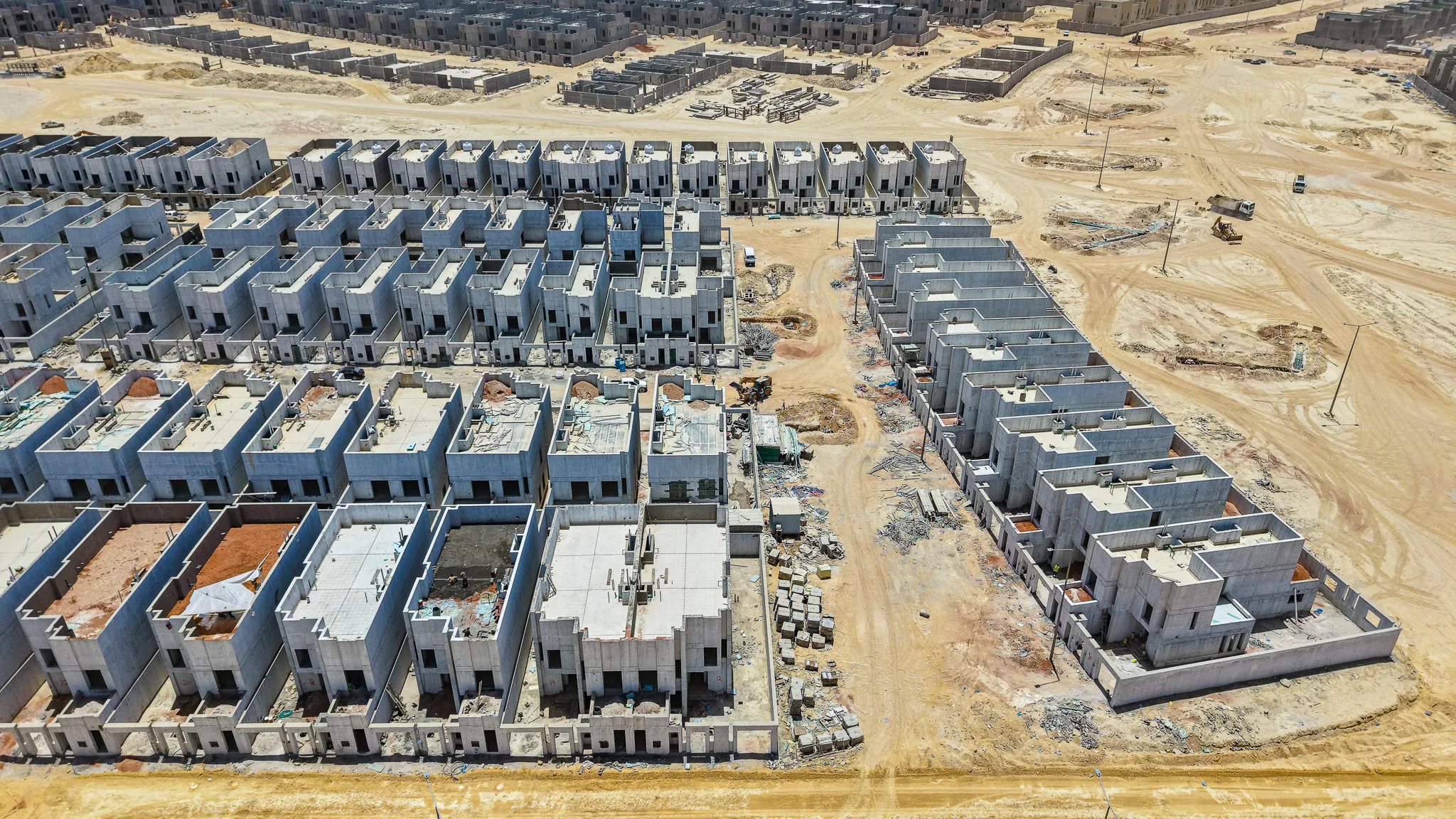

الأسوار والموقع العام85%

استكمال بناء الأسوار المحيطة بالوحدات السكنية وتركيب خزانات المياه العلوية، مع استمرار أعمال التسوية الترابية للطرق الداخلية.

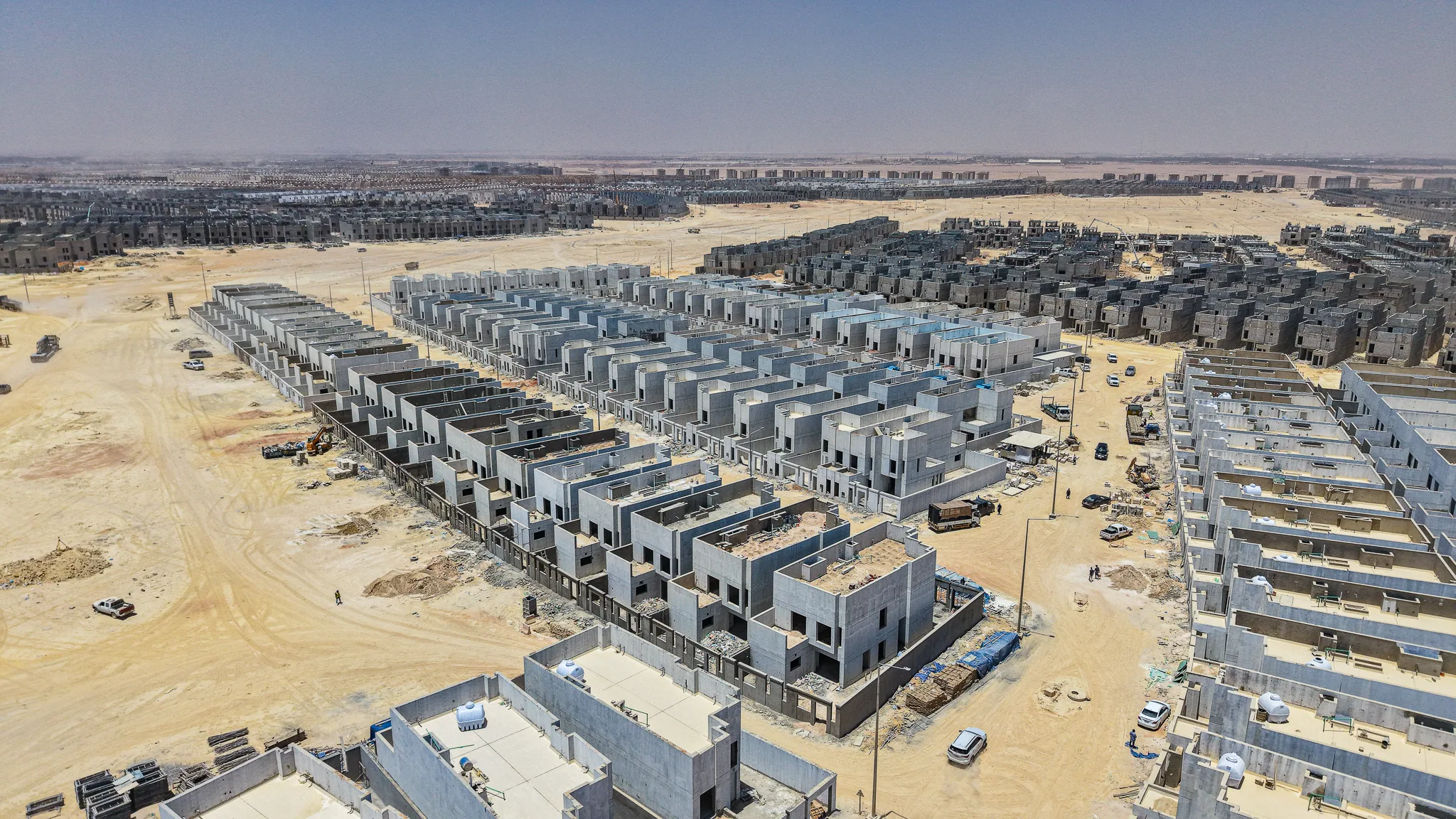

الهيكل الخرساني والمباني100%

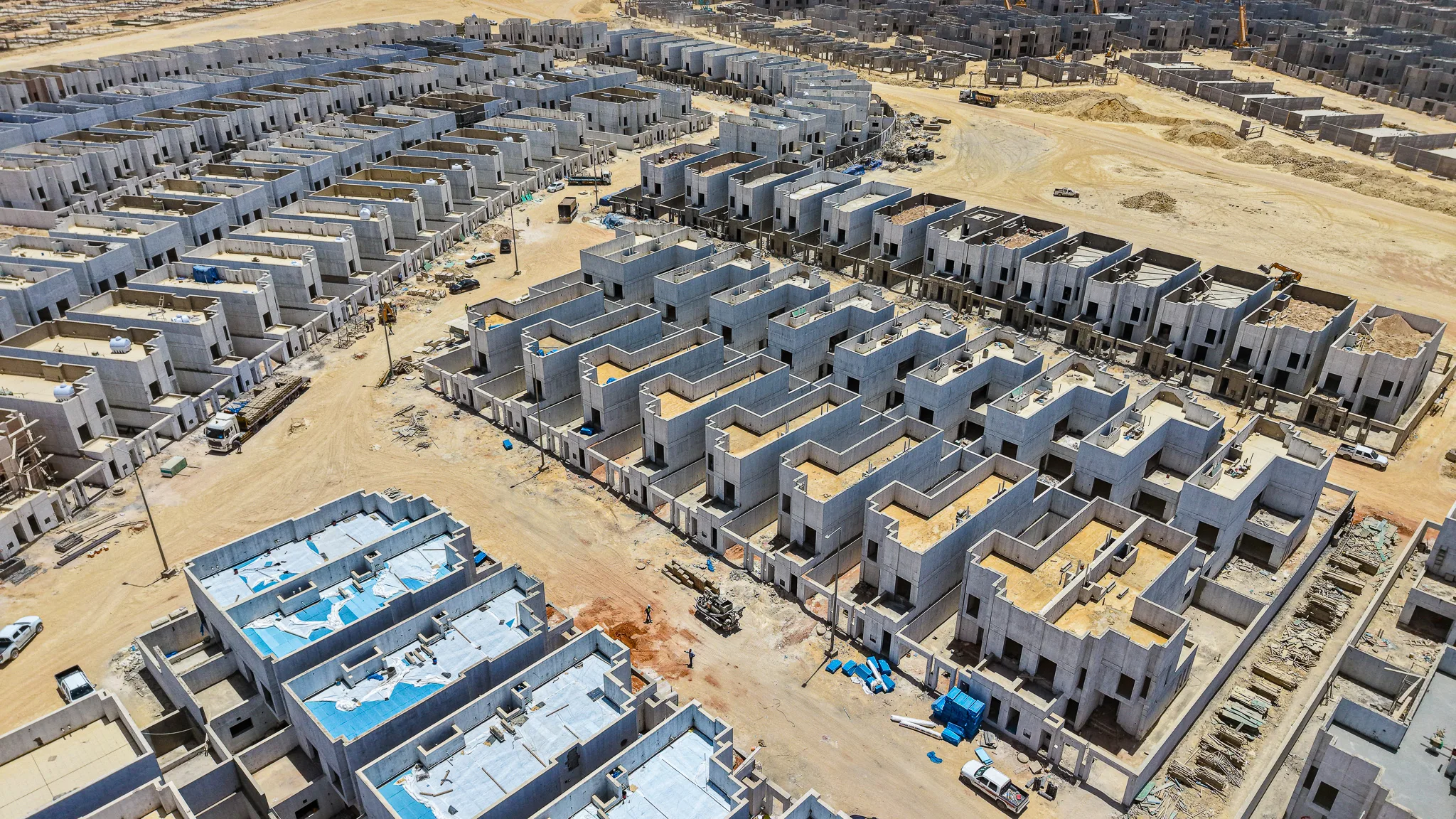

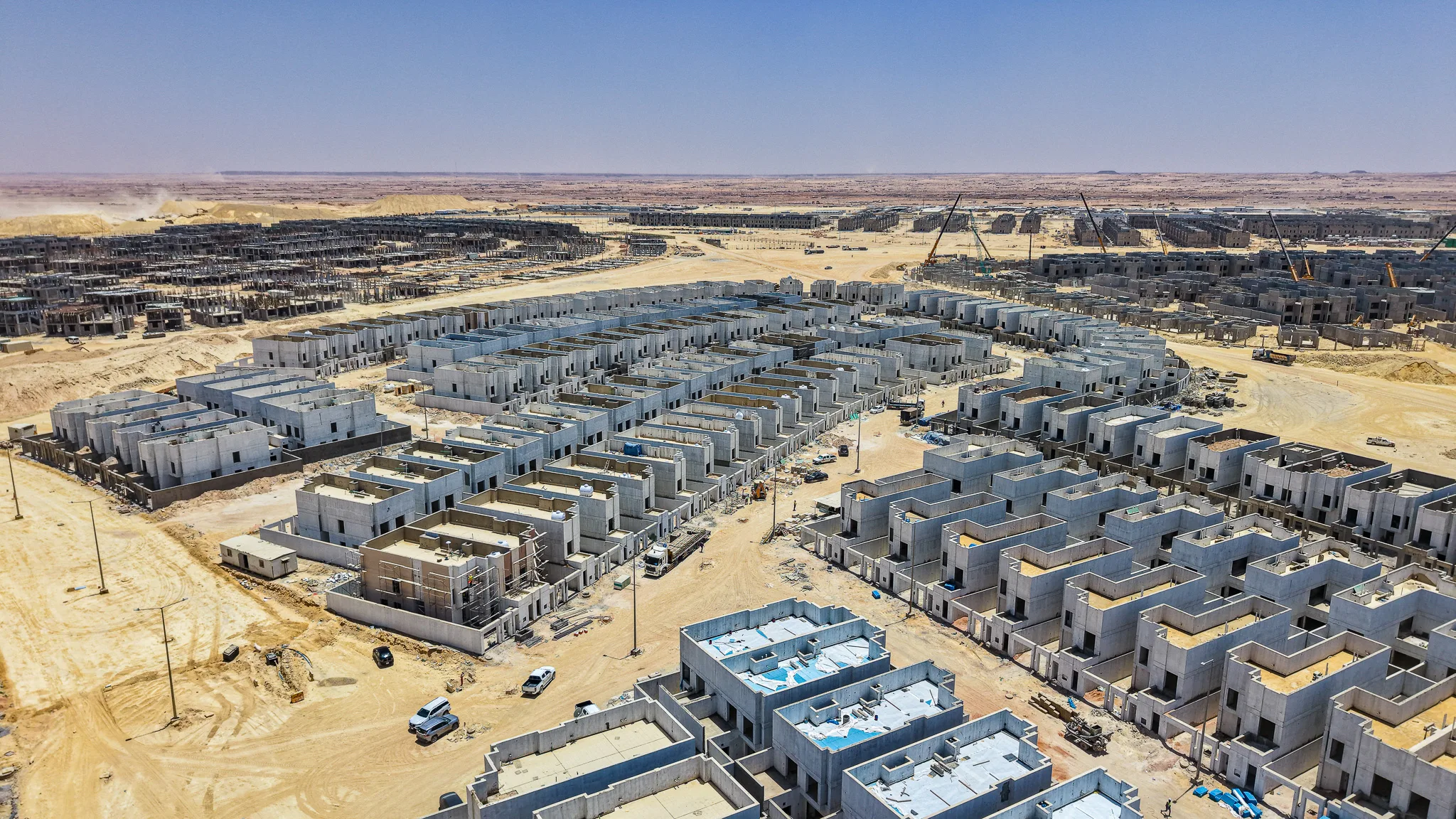

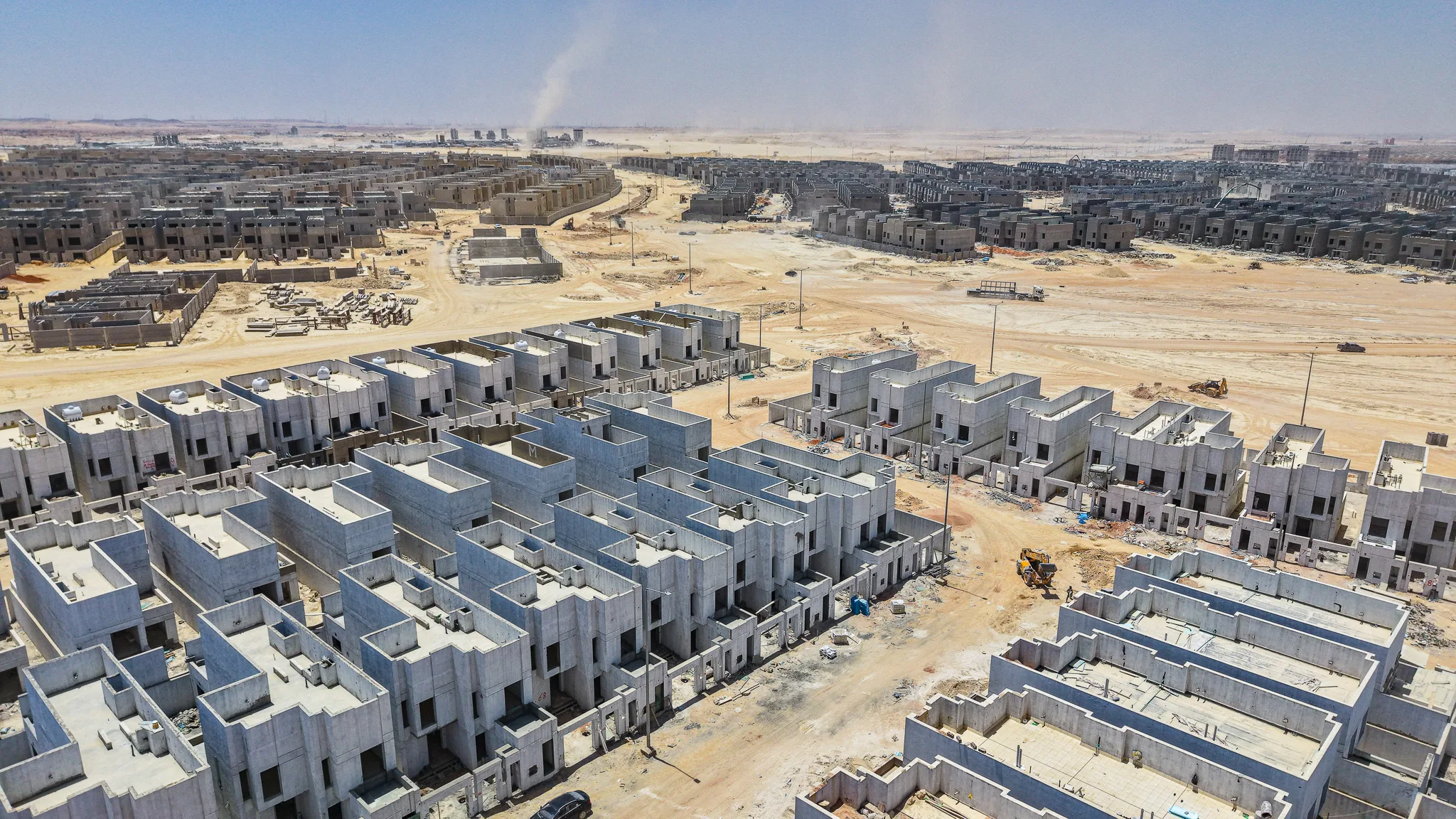

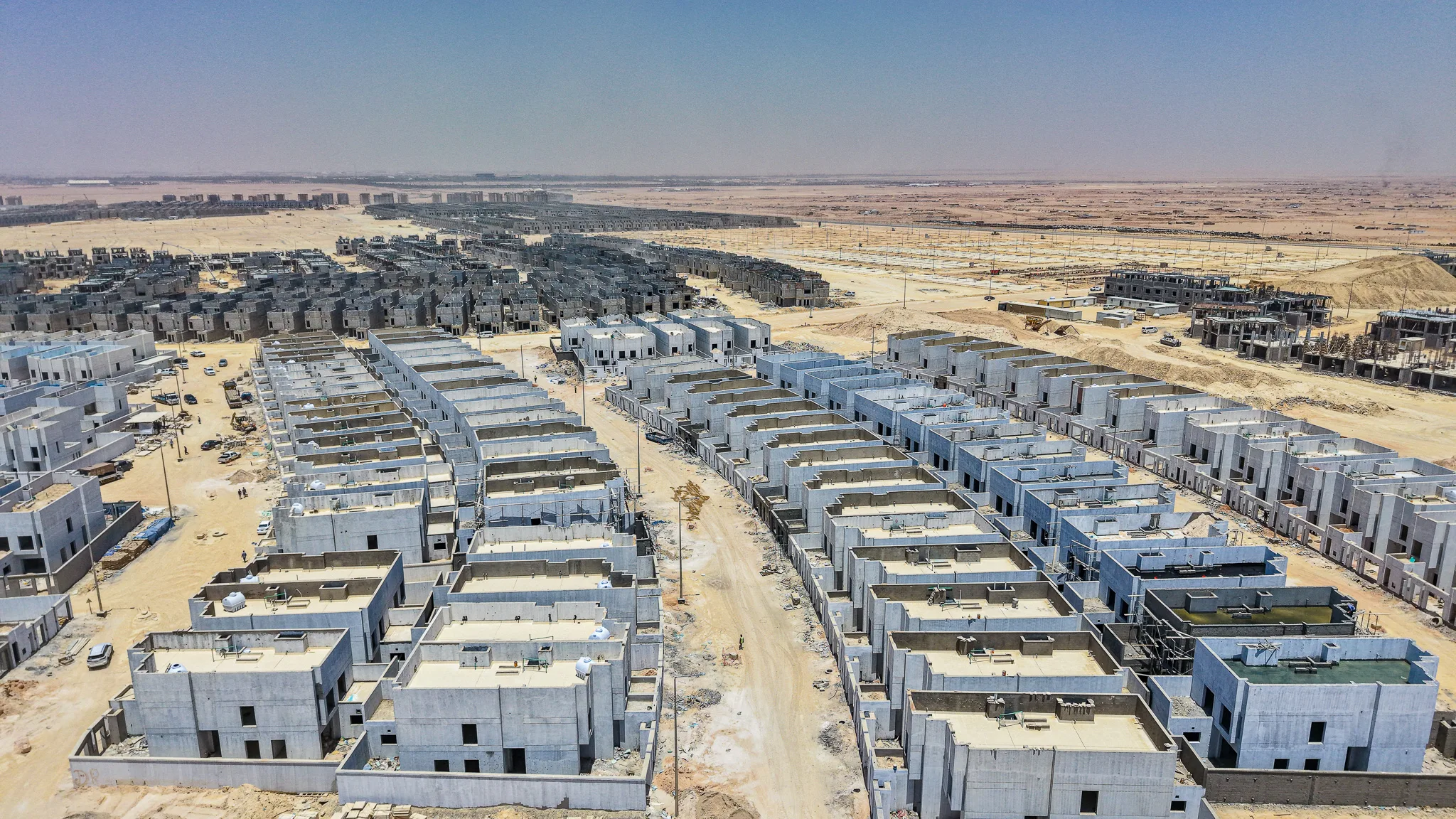

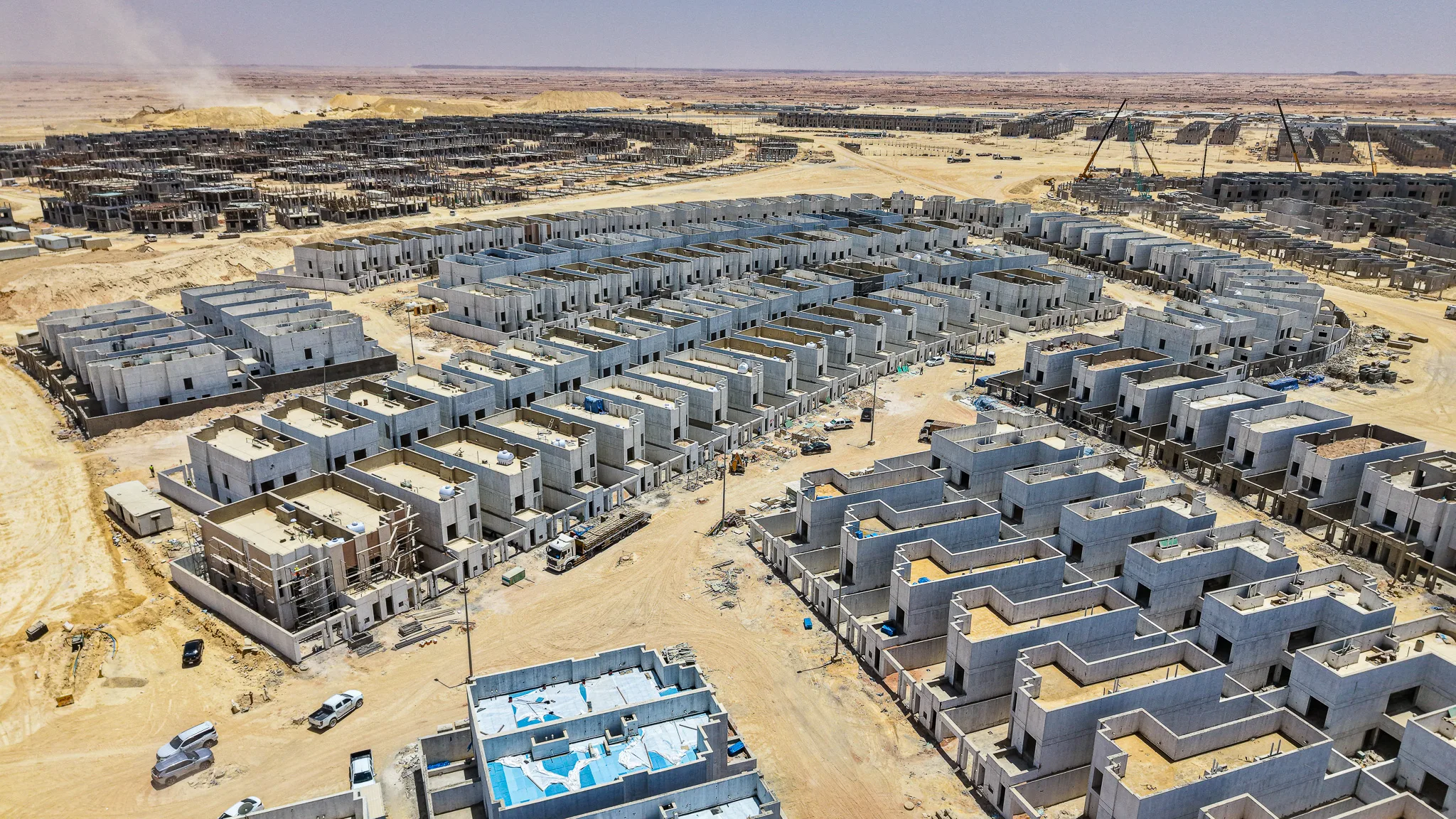

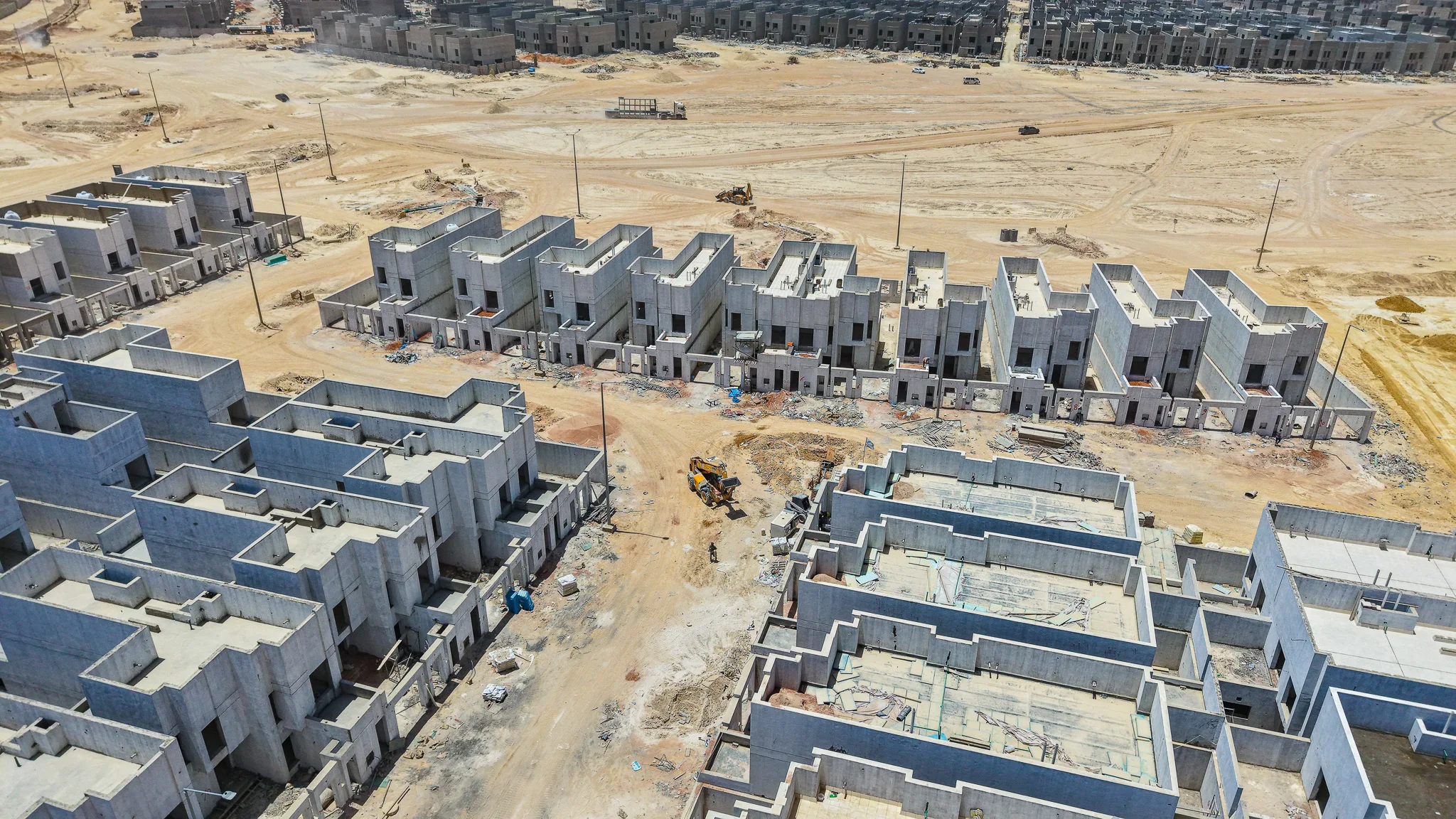

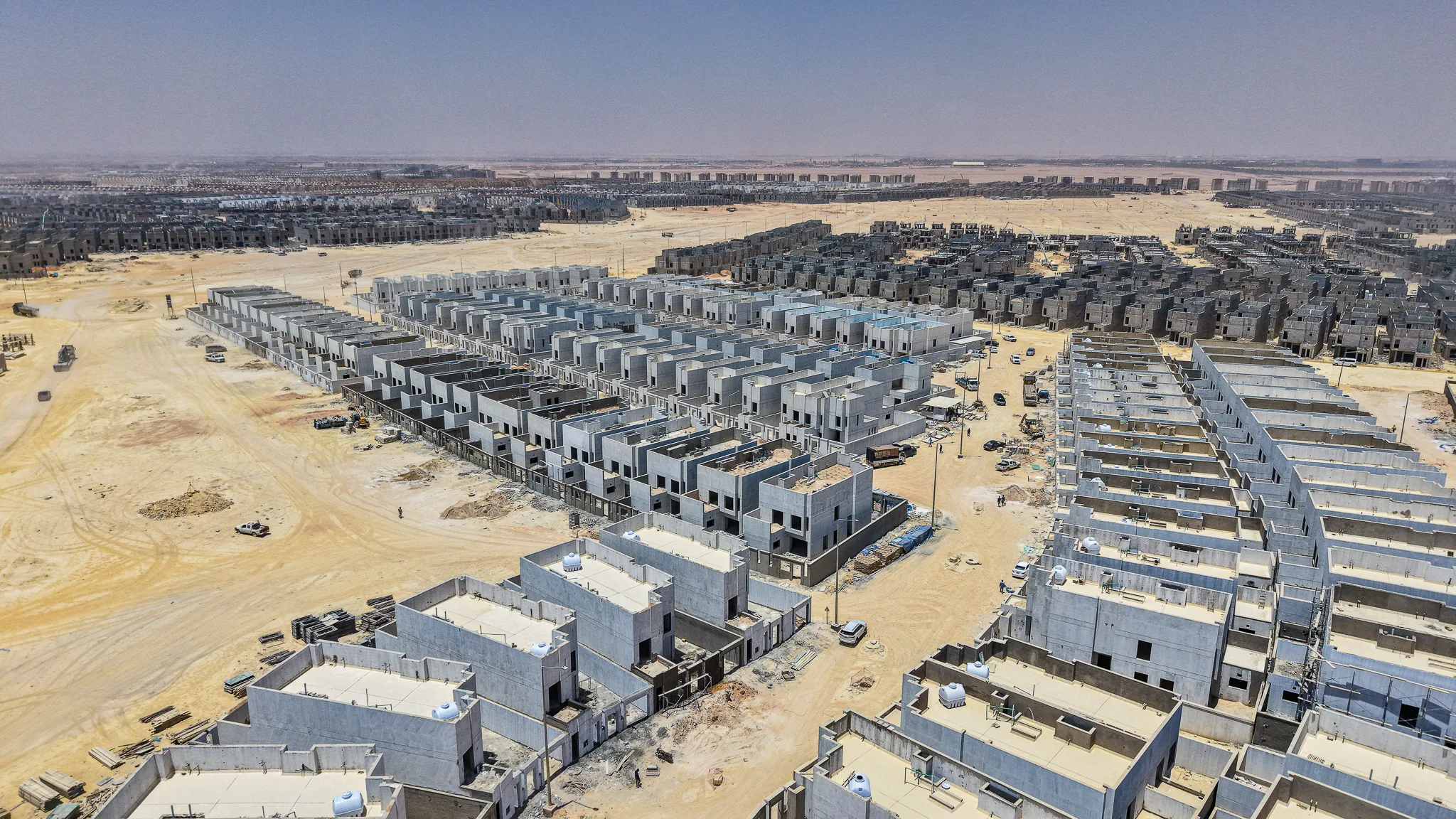

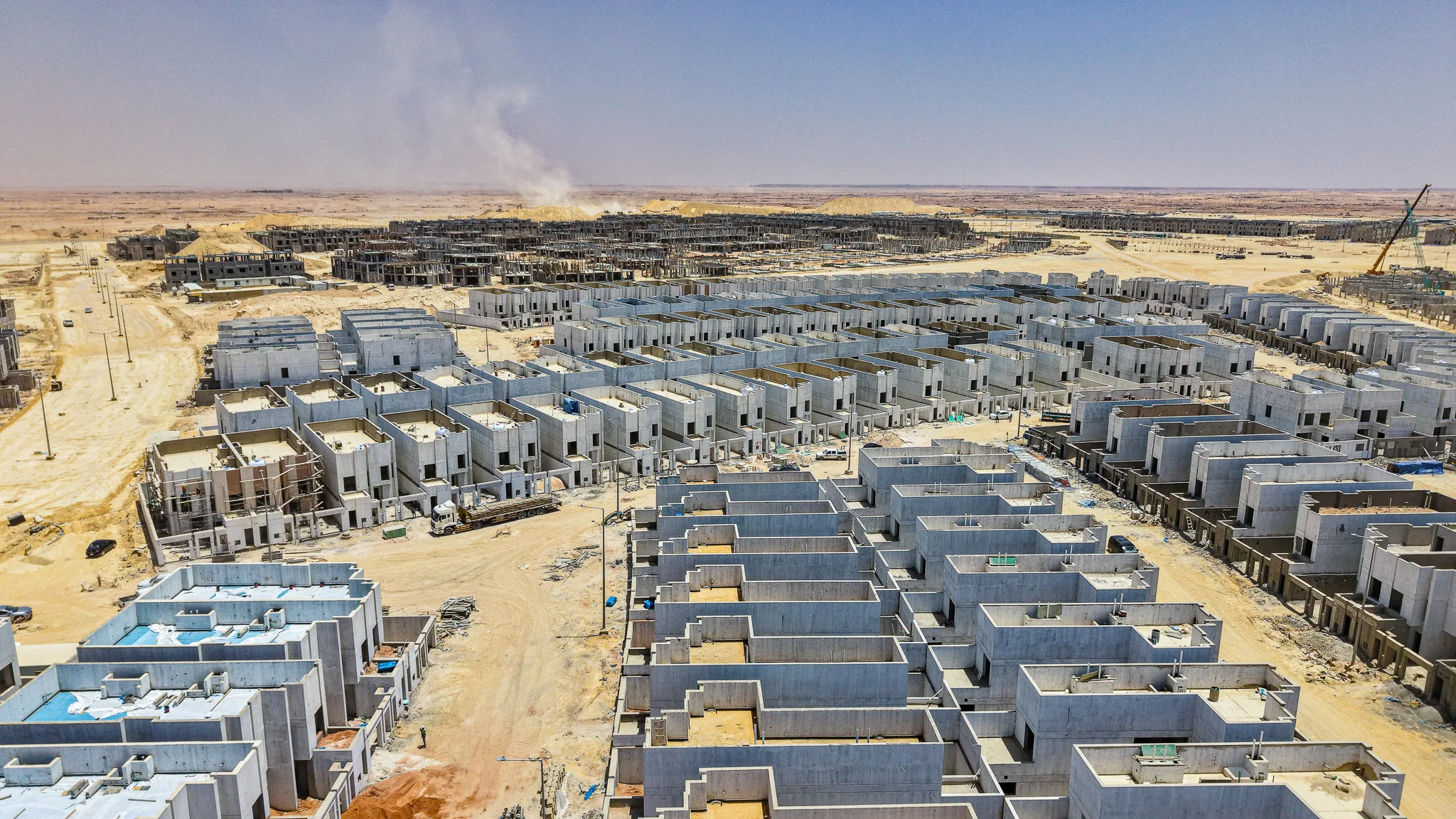

اكتمال كافة الأعمال الإنشائية والمباني لجميع البلوكات الظاهرة، حيث تظهر الوحدات في مرحلة متقدمة من التشطيب.

قراءة الإنجاز

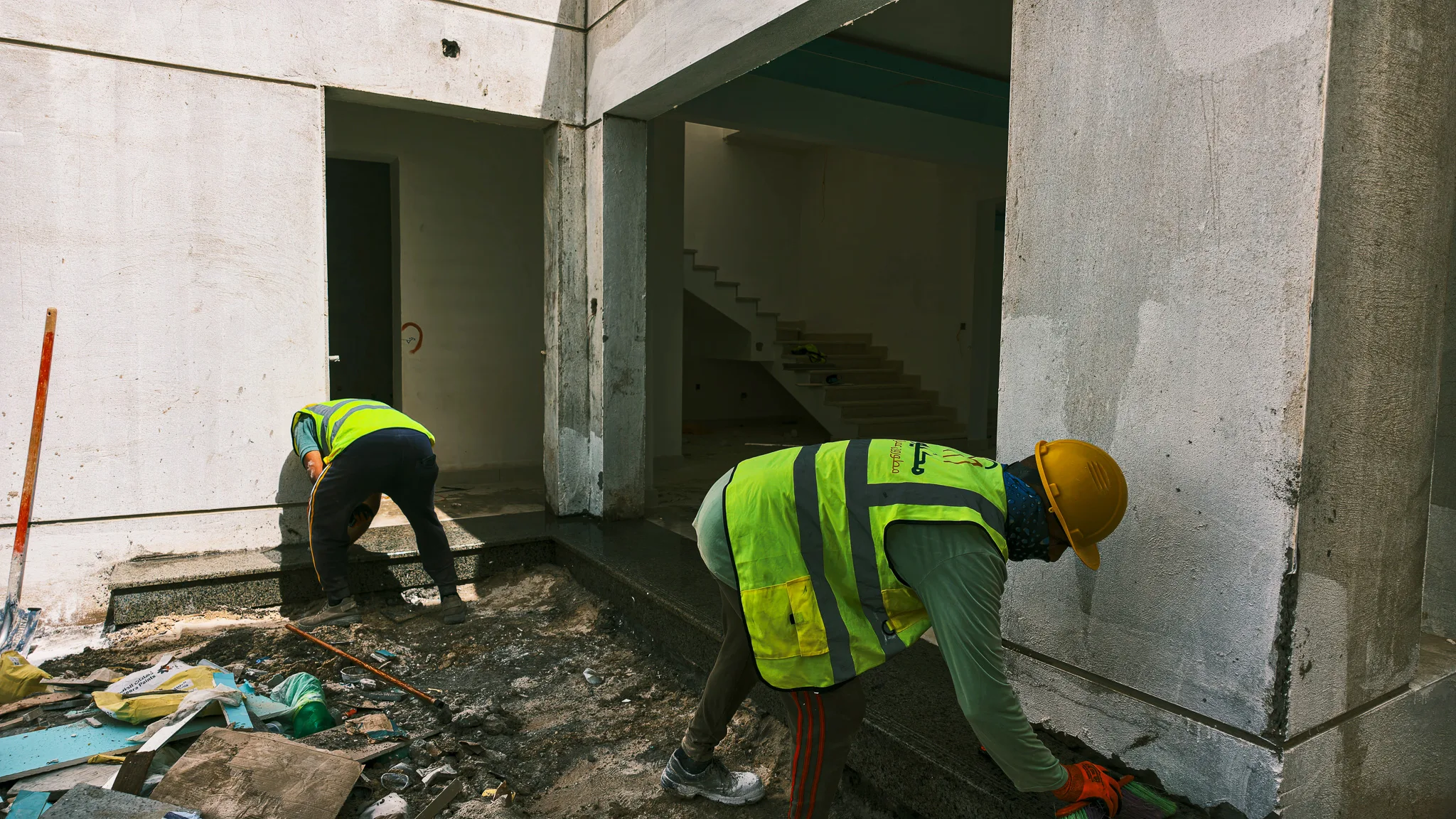

تتوافق الصور المرئية مع نسب الإنجاز المعلنة، حيث يظهر الارتفاع في نسبة التشطيبات (+5%) من خلال تكثيف العمالة داخل الوحدات (تركيب السيراميك). كما يفسر استمرار أعمال التمديدات الكهربائية والصحية في الصور بقاء نسبة الإلكتروميكانيك عند 55%.

مقارنة بالزيارة السابقة

بالمقارنة مع زيارة مايو، نلاحظ انتقال عدد كبير من الفلل من مرحلة العظم إلى مرحلة اللياسة والدهان الخارجي، بالإضافة إلى إغلاق معظم الأسوار الأمامية للوحدات التي كانت مفتوحة في الزيارة السابقة.

المراحل القادمة المتوقعة

التركيز على إنهاء أعمال الإلكتروميكانيك (التركيبات النهائية)، استكمال الرشات الخارجية للواجهات، والبدء في أعمال سفلتة الطرق الداخلية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/5 مكتملمتوسط ▲ +2%
الخرسانات
0%
التشطيبات▲ +5%
0%
المباني
0%
اليكتروميكانك▲ +1%
0%
الأسوار▲ +3%
0%

صور درون

تصوير أرضي

مشاركةتواصل عبر واتساب
