عين مكة
١٨ مايو ٢٠٢٦

١٨ مايو ٢٠٢٦

30%الإنجاز الكلي▲ +3% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تمت زيارة مشروع MAKKAH EYE بتاريخ 18 مايو 2026، حيث بلغت نسبة الإنجاز الكلية 30%. يتركز العمل حالياً على استكمال الهيكل الخرساني للأدوار العليا بالتوازي مع بدء أعمال المباني والتشطيبات الأولية في الأدوار السفلية.
التغيّرات المرصودة

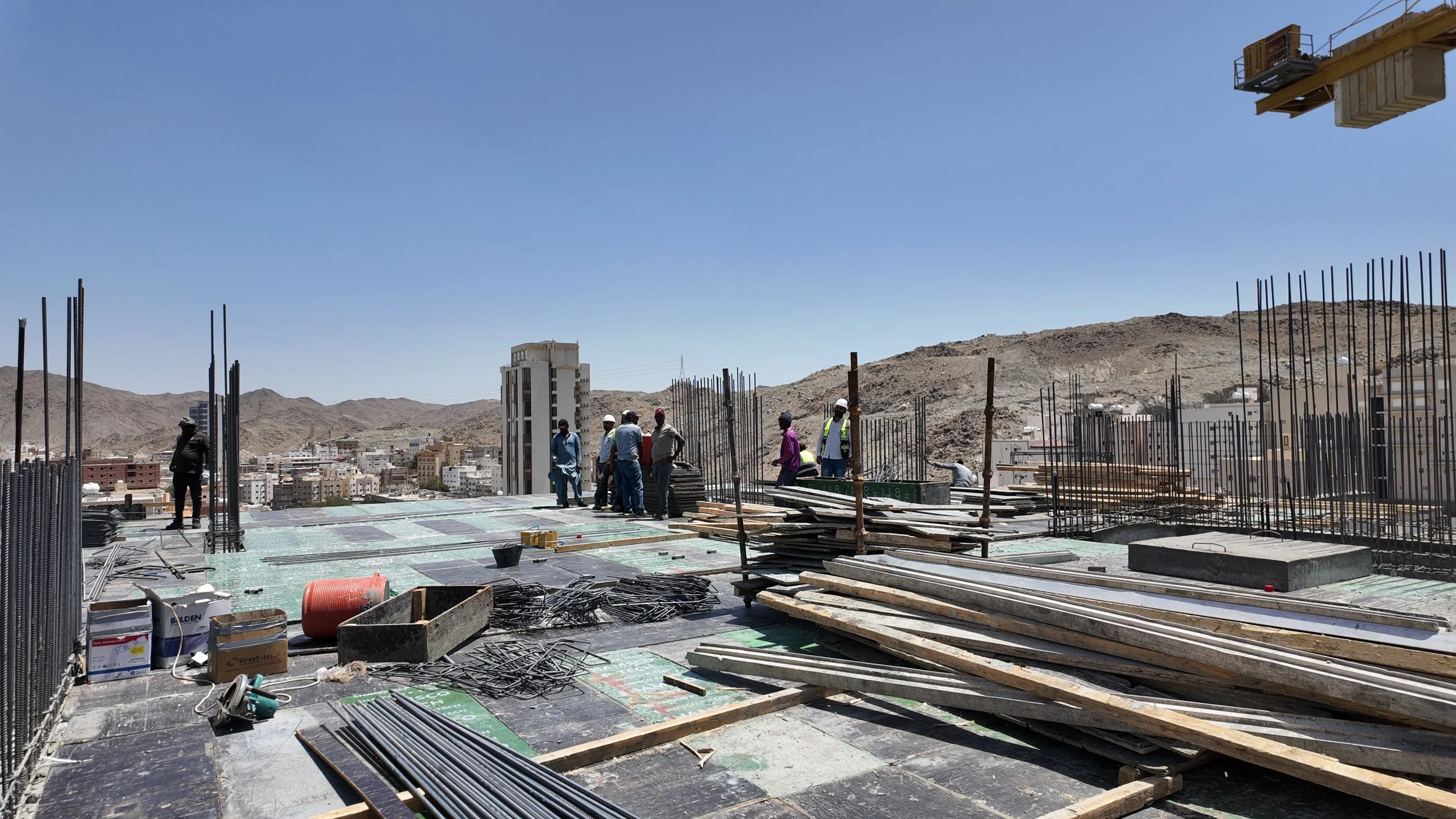

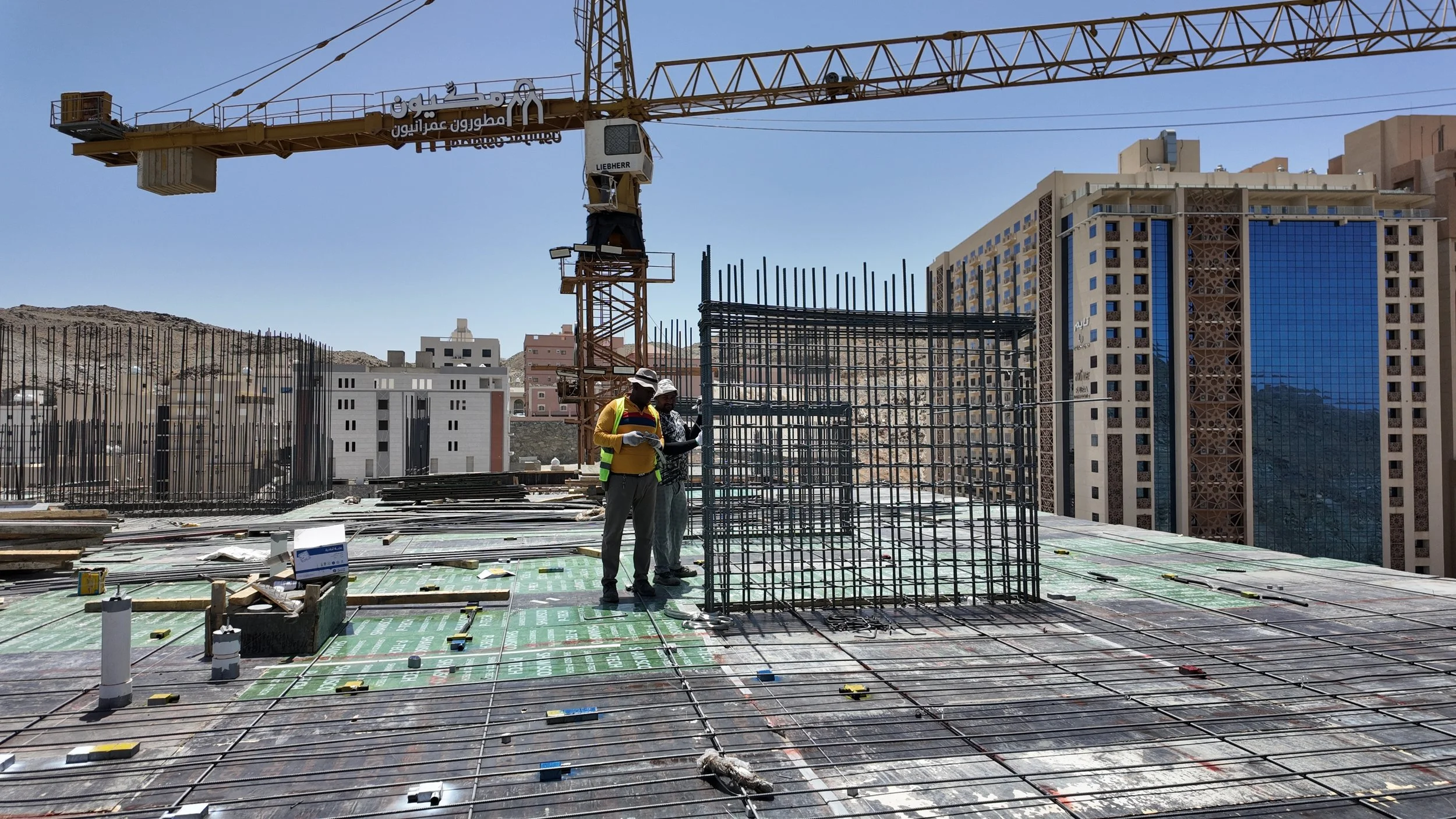

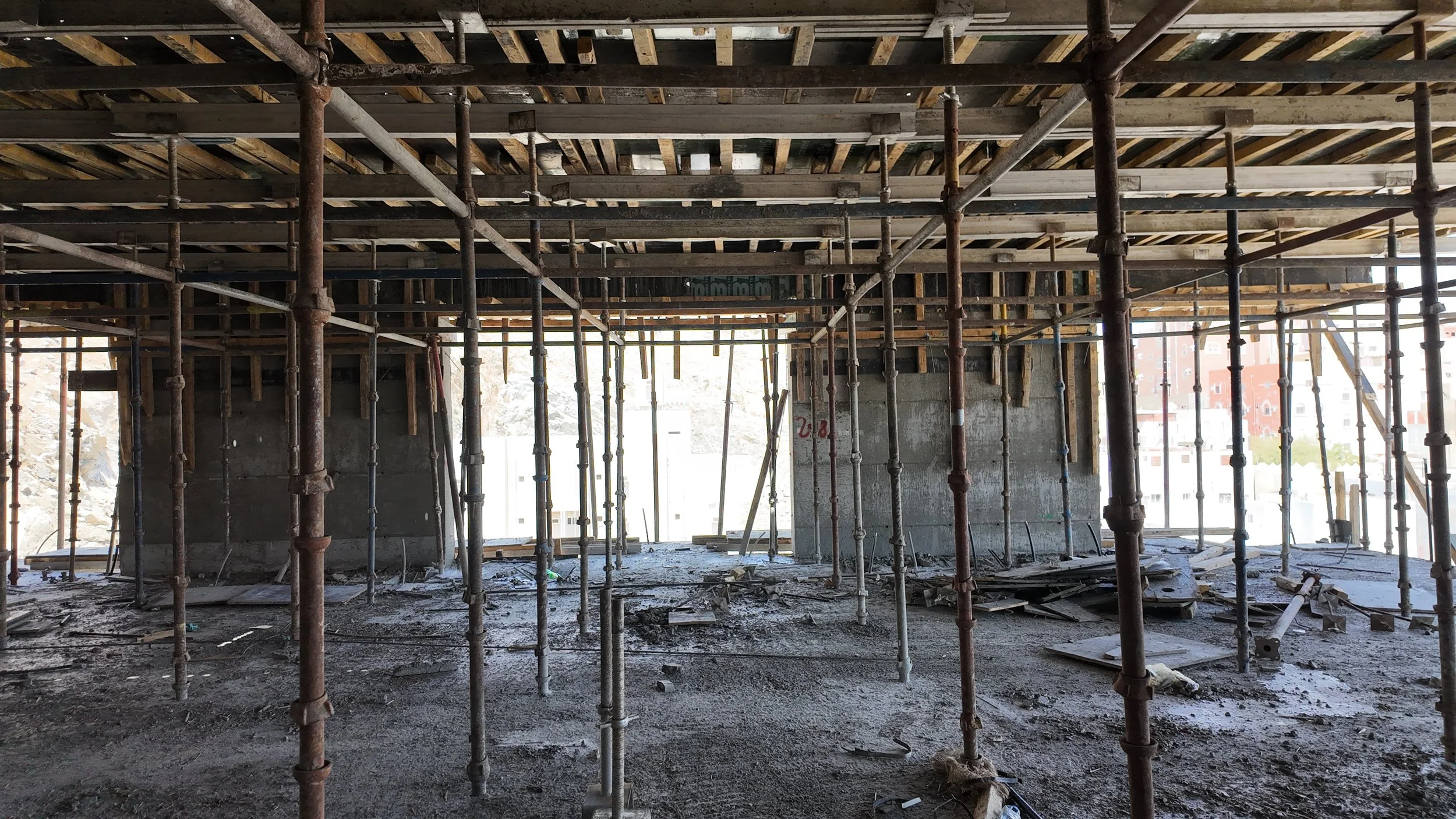

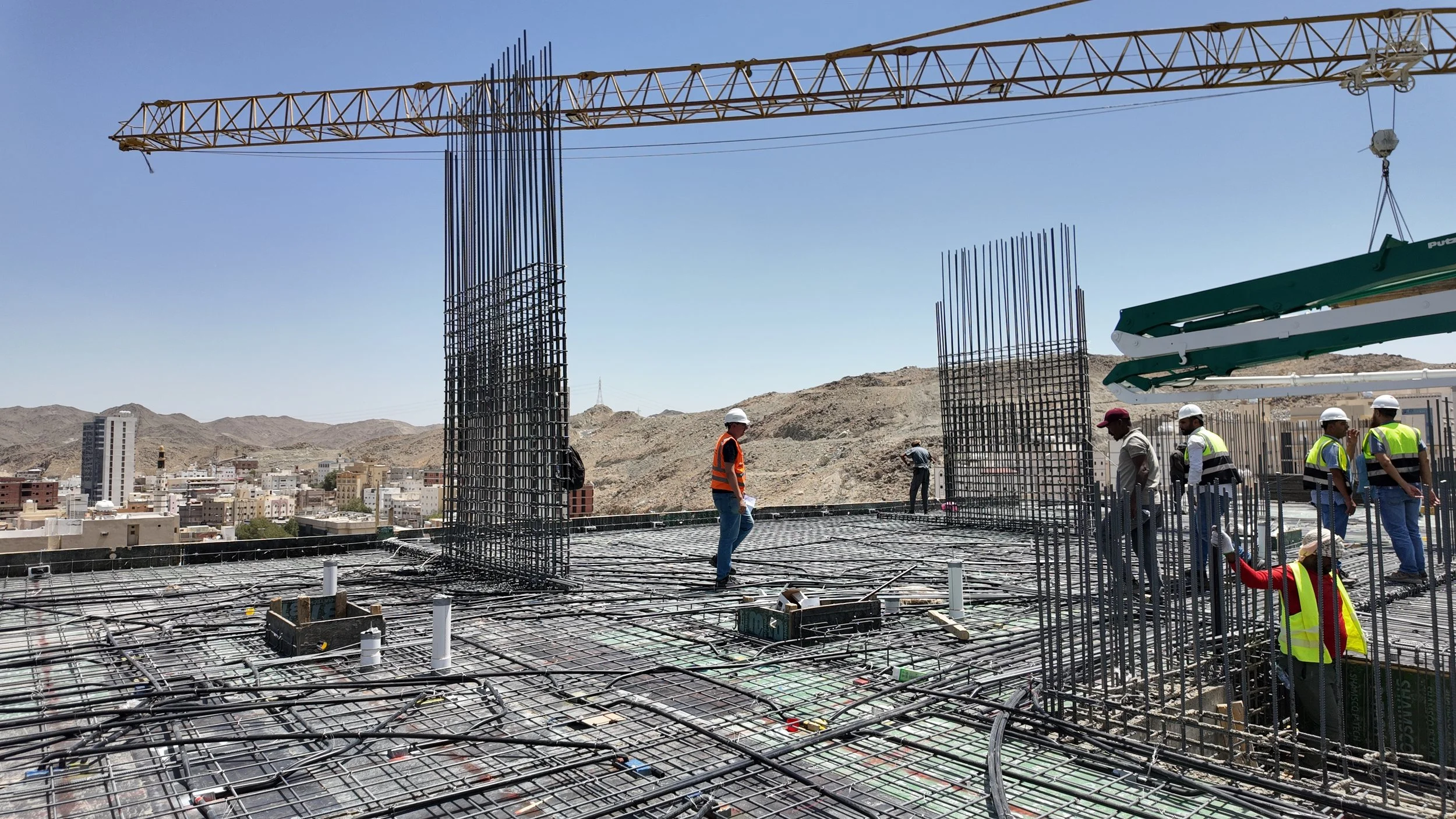

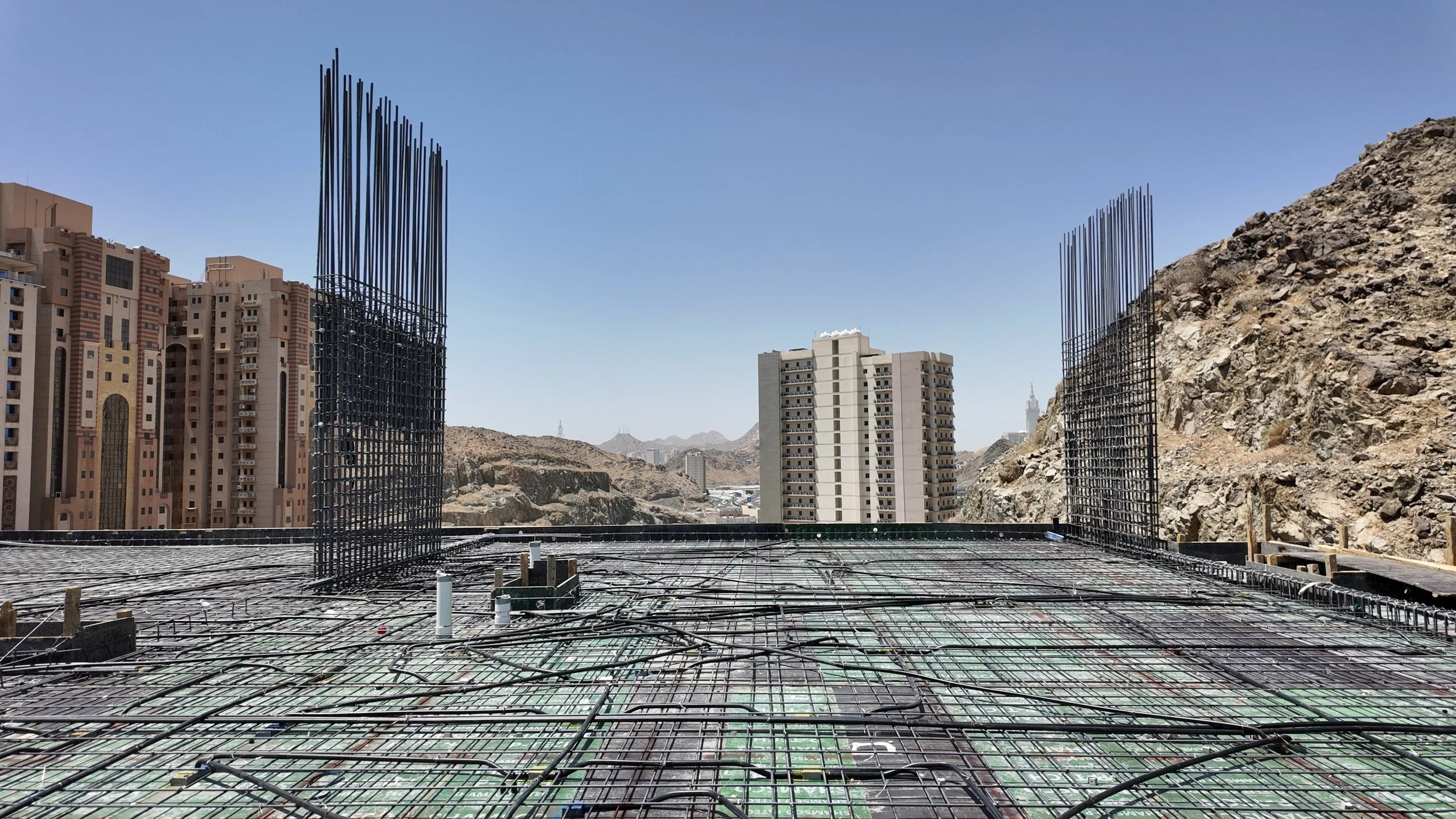

الهيكل الخرساني95%

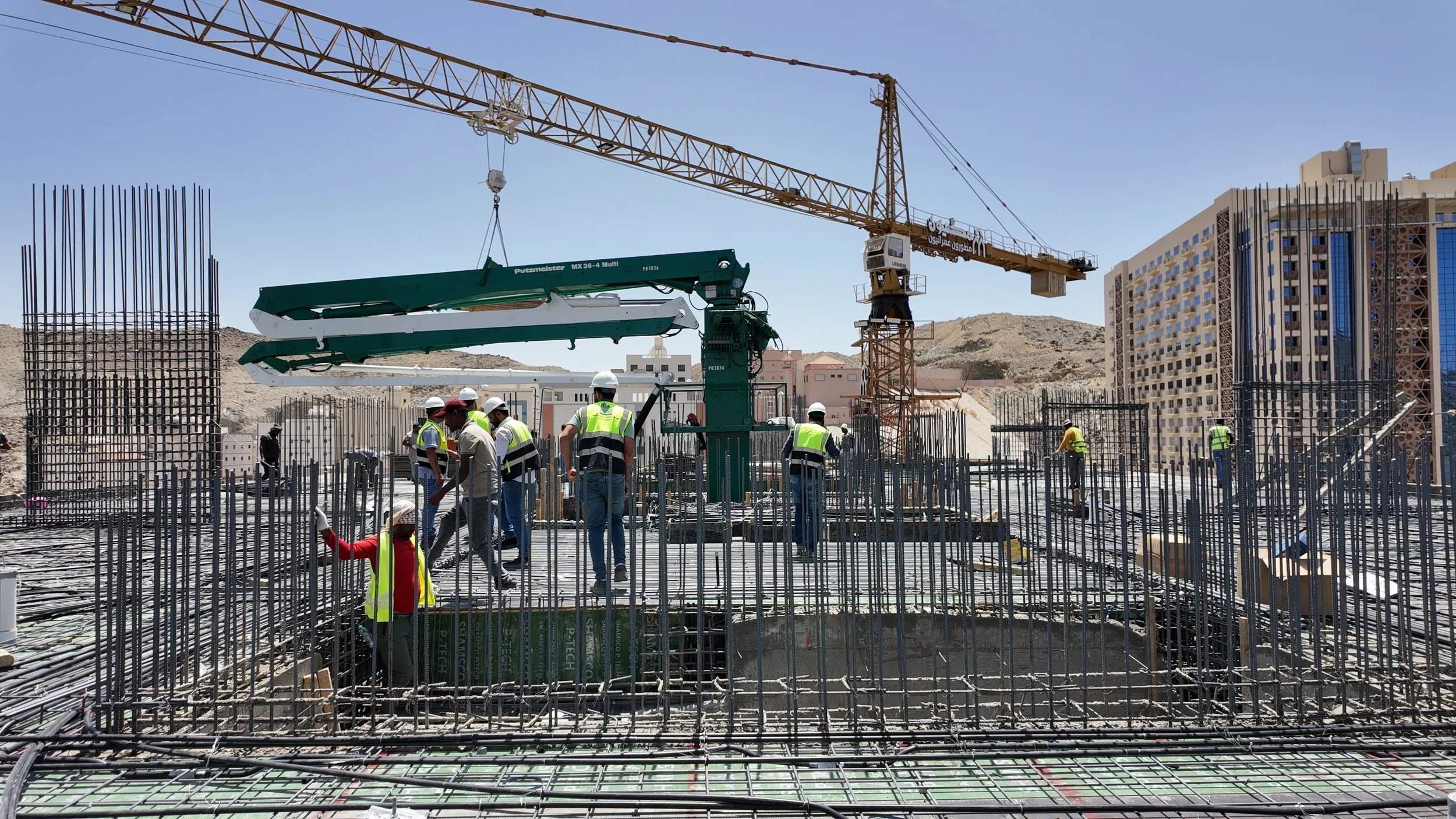

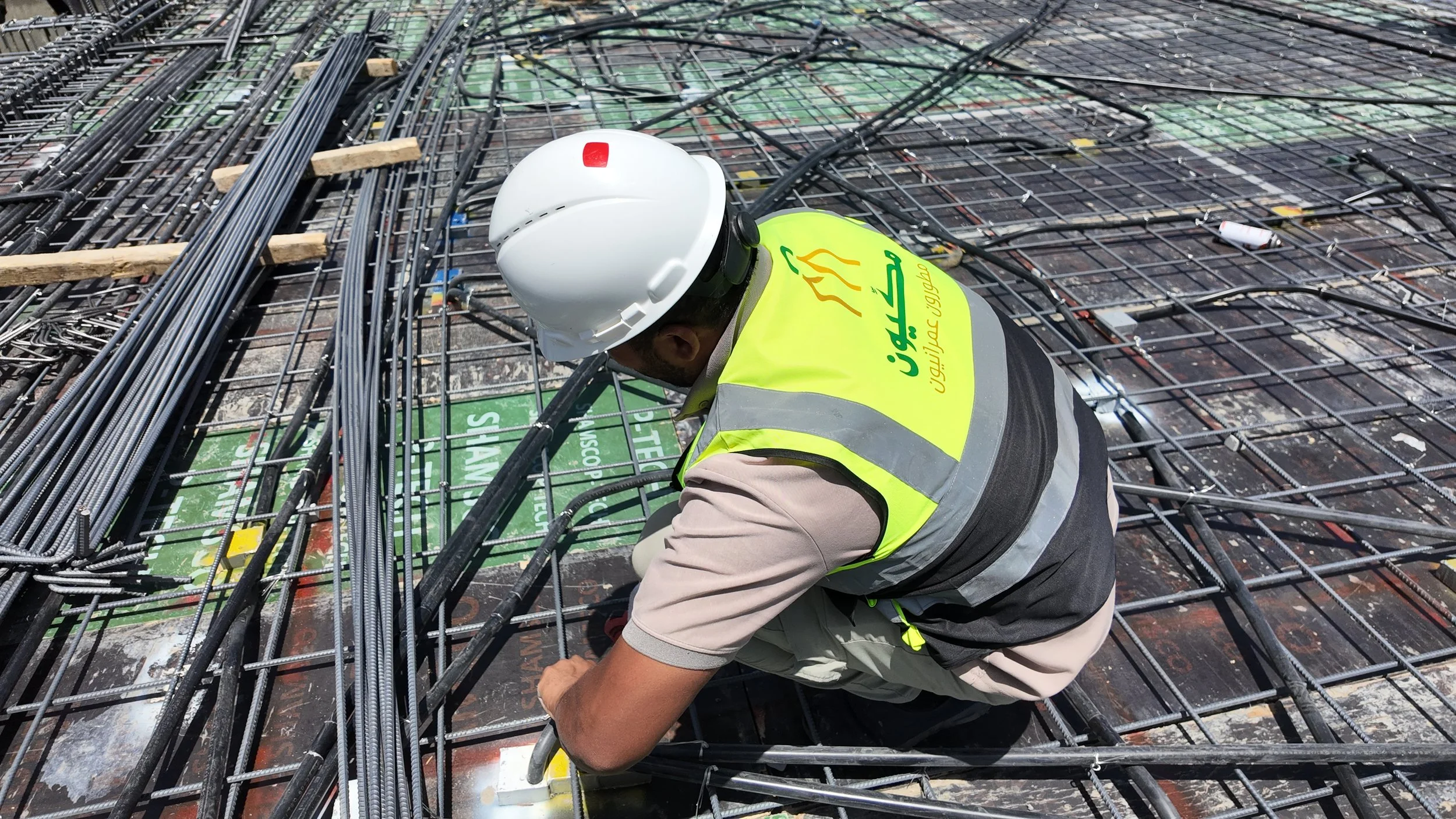

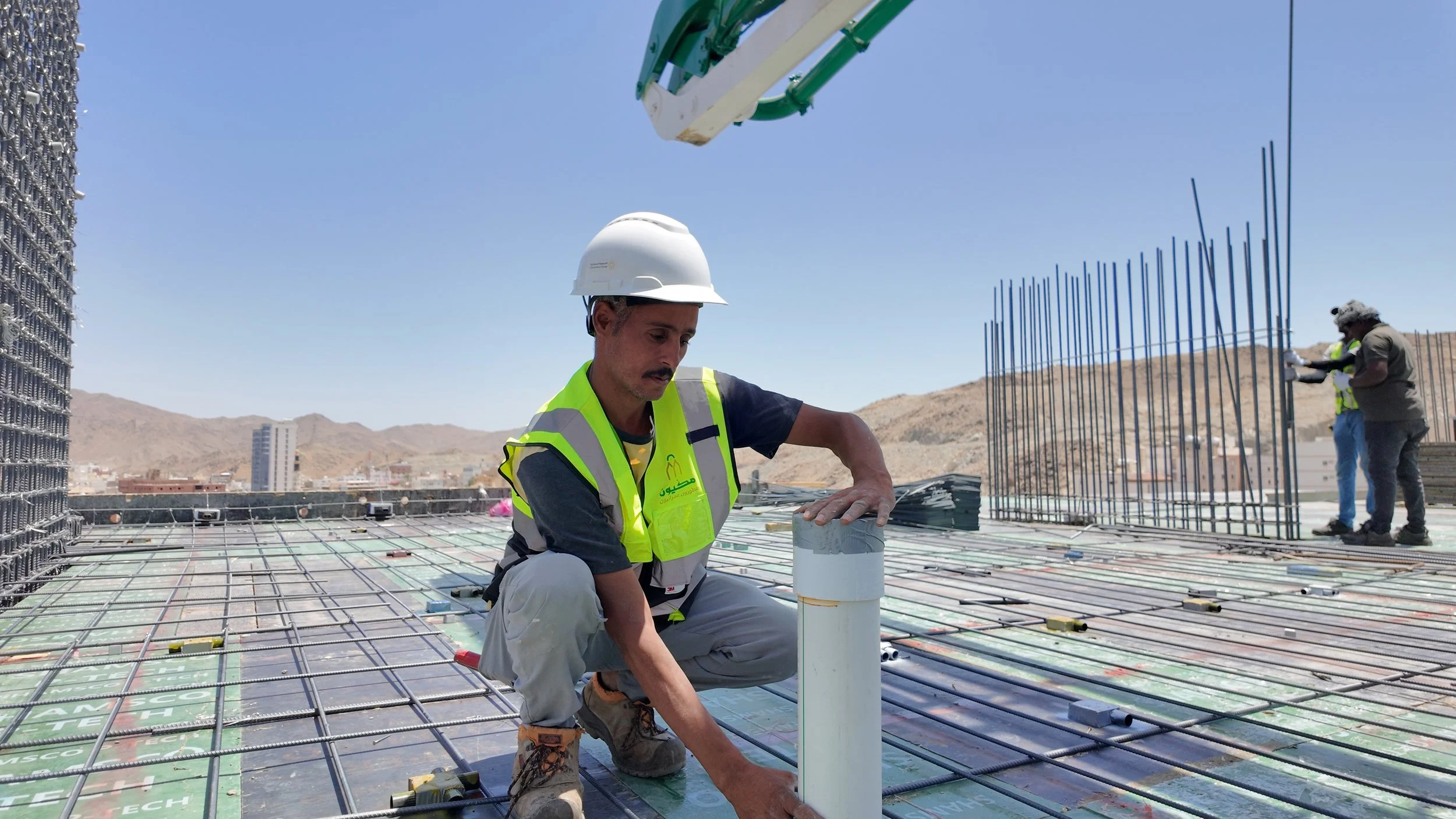

استمرار أعمال حدادة وتسليح الأسقف للأدوار العليا، مع تجهيز التمديدات الكهربائية والميكانيكية داخل البلاطات قبل الصب، وتواجد مضخة الخرسانة في الموقع.

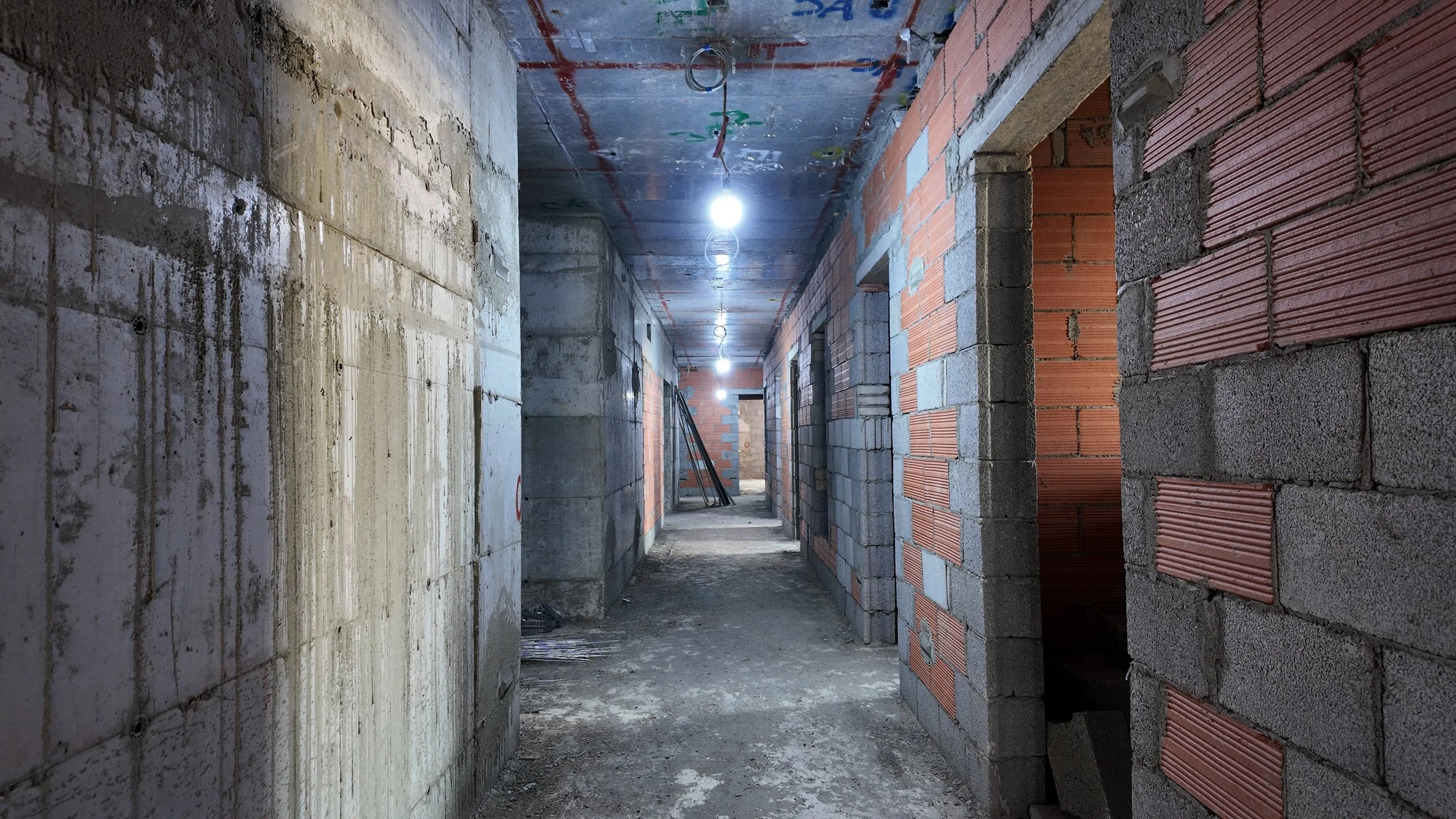

أعمال المباني90%

تنفيذ أعمال الجدران الداخلية باستخدام البلوك الإسمنتي والأحمر في الأدوار المتكررة، مع اكتمال أجزاء من القواطع الداخلية للممرات والغرف.

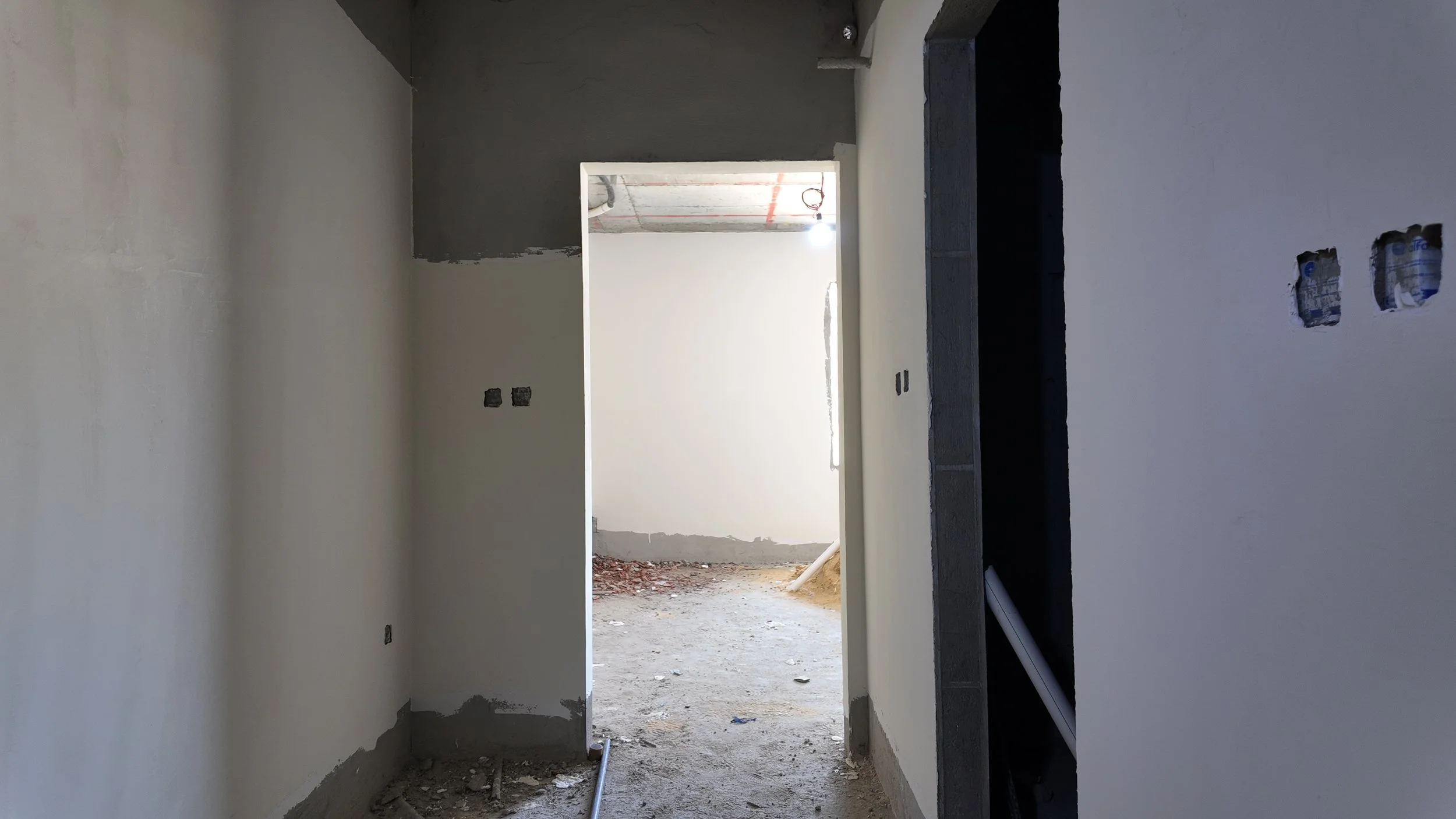

التشطيبات الأولية85%

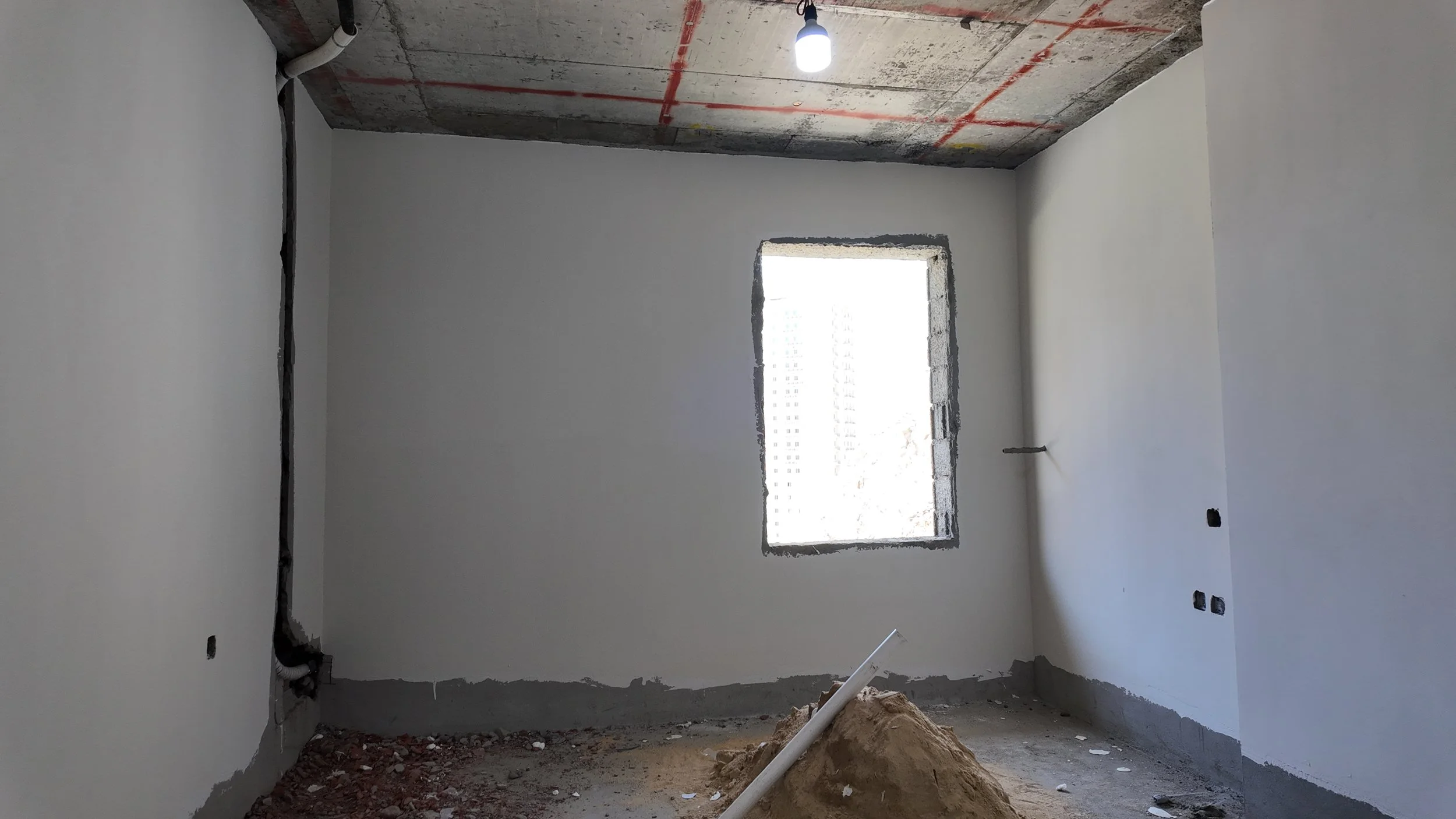

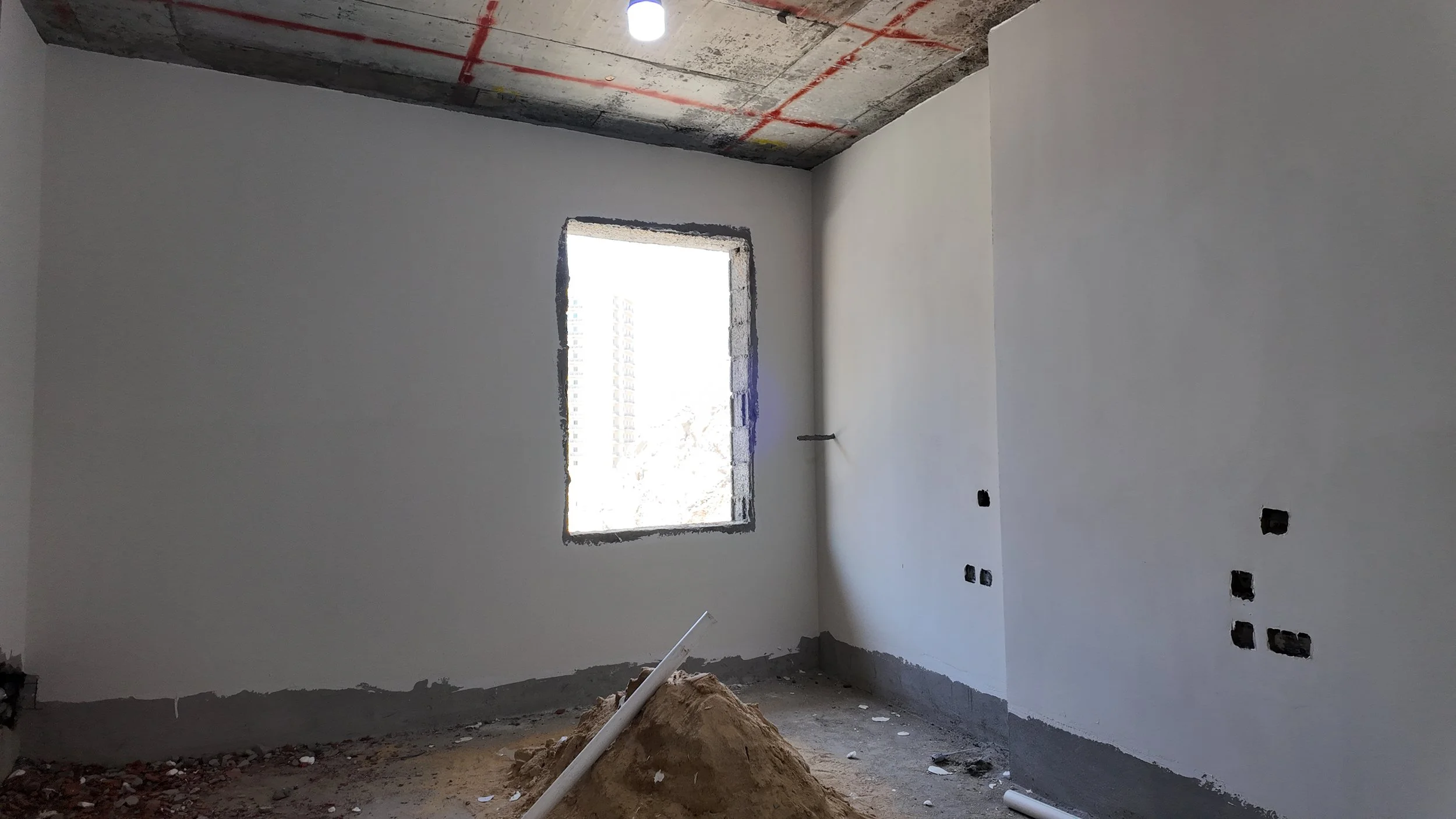

بدء أعمال اللياسة الداخلية (البياض) لبعض الحوائط، وتأسيس صناديق الكهرباء وتمديدات السباكة داخل الجدران.

الموقع العام والخدمات95%

استمرار عمل الرافعة البرجية (Tower Crane) وتشوين المواد الإنشائية في الساحات المحيطة، مع الحفاظ على تنظيم منطقة العمل.

قراءة الإنجاز

تتوافق الصور المرئية مع نسب الإنجاز المعلنة؛ حيث يعكس تقدم أعمال التسليح في الأسقف نسبة الـ 64% في الخرسانات، بينما تظهر أعمال المباني واللياسة الأولية بداية الـ 6% في بند التشطيبات.

مقارنة بالزيارة السابقة

بالمقارنة مع زيارة 26 أبريل، يلاحظ تقدم ملحوظ في ارتفاع الهيكل الخرساني وزيادة كثافة أعمال المباني الداخلية وتأسيسات الأنظمة في الأدوار التي تم فك شداتها الخشبية.

المراحل القادمة المتوقعة

صب أسقف الأدوار الحالية، استكمال أعمال المباني للأدوار المتبقية، والبدء في تمديدات الأنظمة الميكانيكية والكهربائية الرئيسية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/2 مكتملمتوسط ▲ +5%
الخرسانات▲ +8%
0%
التشطيبات▲ +1%
0%

تصوير داخل المشروع

تصوير درون

مشاركةتواصل عبر واتساب
